加气混凝土条板安装工艺技术交底.docx

上传人:p** 文档编号:396975 上传时间:2023-08-06 格式:DOCX 页数:4 大小:26.92KB
下载 相关 举报
加气混凝土条板安装工艺技术交底.docx_第1页
第1页 / 共4页
加气混凝土条板安装工艺技术交底.docx_第2页
第2页 / 共4页
加气混凝土条板安装工艺技术交底.docx_第3页
第3页 / 共4页
加气混凝土条板安装工艺技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《加气混凝土条板安装工艺技术交底.docx》由会员分享,可在线阅读,更多相关《加气混凝土条板安装工艺技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

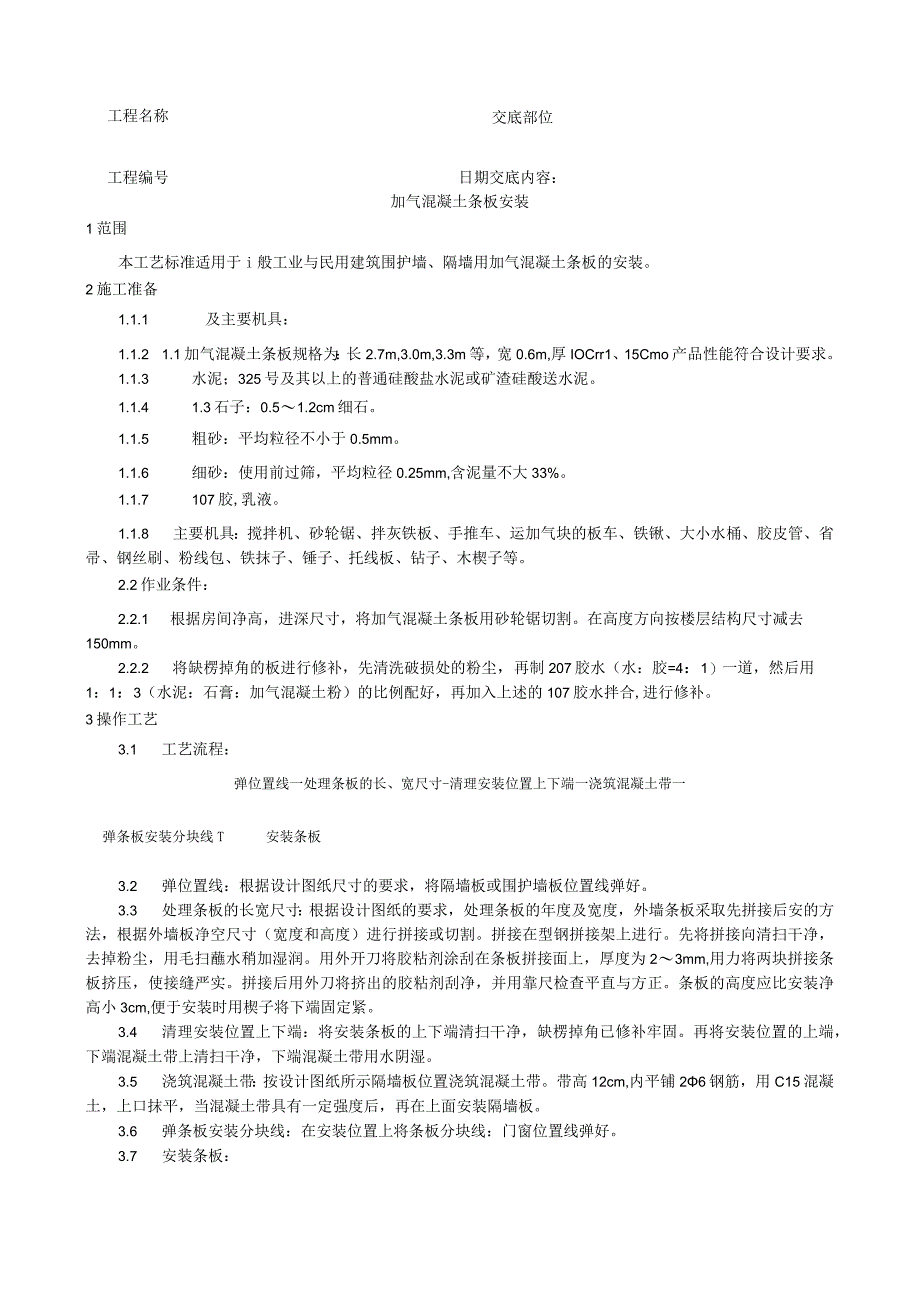

1、交底部位工程名称工程编号日期交底内容:加气混凝土条板安装1范围本工艺标准适用于i般工业与民用建筑围护墙、隔墙用加气混凝土条板的安装。2施工准备1.1.1 及主要机具:1.1.2 1.1加气混凝土条板规格为:长2.7m,3.0m,3.3m等,宽0.6m,厚IOCrr1、15Cmo产品性能符合设计要求。1.1.3 水泥;325号及其以上的普通硅酸盐水泥或矿渣硅酸送水泥。1.1.4 1.3石子:0.51.2cm细石。1.1.5 粗砂:平均粒径不小于0.5mm。1.1.6 细砂:使用前过筛,平均粒径0.25mm,含泥量不大33%。1.1.7 107胶,乳液。1.1.8 主要机具:搅拌机、砂轮锯、拌灰铁

2、板、手推车、运加气块的板车、铁锹、大小水桶、胶皮管、省帚、钢丝刷、粉线包、铁抹子、锤子、托线板、钻子、木楔子等。2.2作业条件:2.2.1 根据房间净高,进深尺寸,将加气混凝土条板用砂轮锯切割。在高度方向按楼层结构尺寸减去150mm。2.2.2 将缺楞掉角的板进行修补,先清洗破损处的粉尘,再制207胶水(水:胶=4:1)一道,然后用1:1:3(水泥:石膏:加气混凝土粉)的比例配好,再加入上述的107胶水拌合,进行修补。3操作工艺3.1 工艺流程:弹位置线一处理条板的长、宽尺寸-清理安装位置上下端一浇筑混凝土带一弹条板安装分块线T安装条板3.2 弹位置线:根据设计图纸尺寸的要求,将隔墙板或围护墙

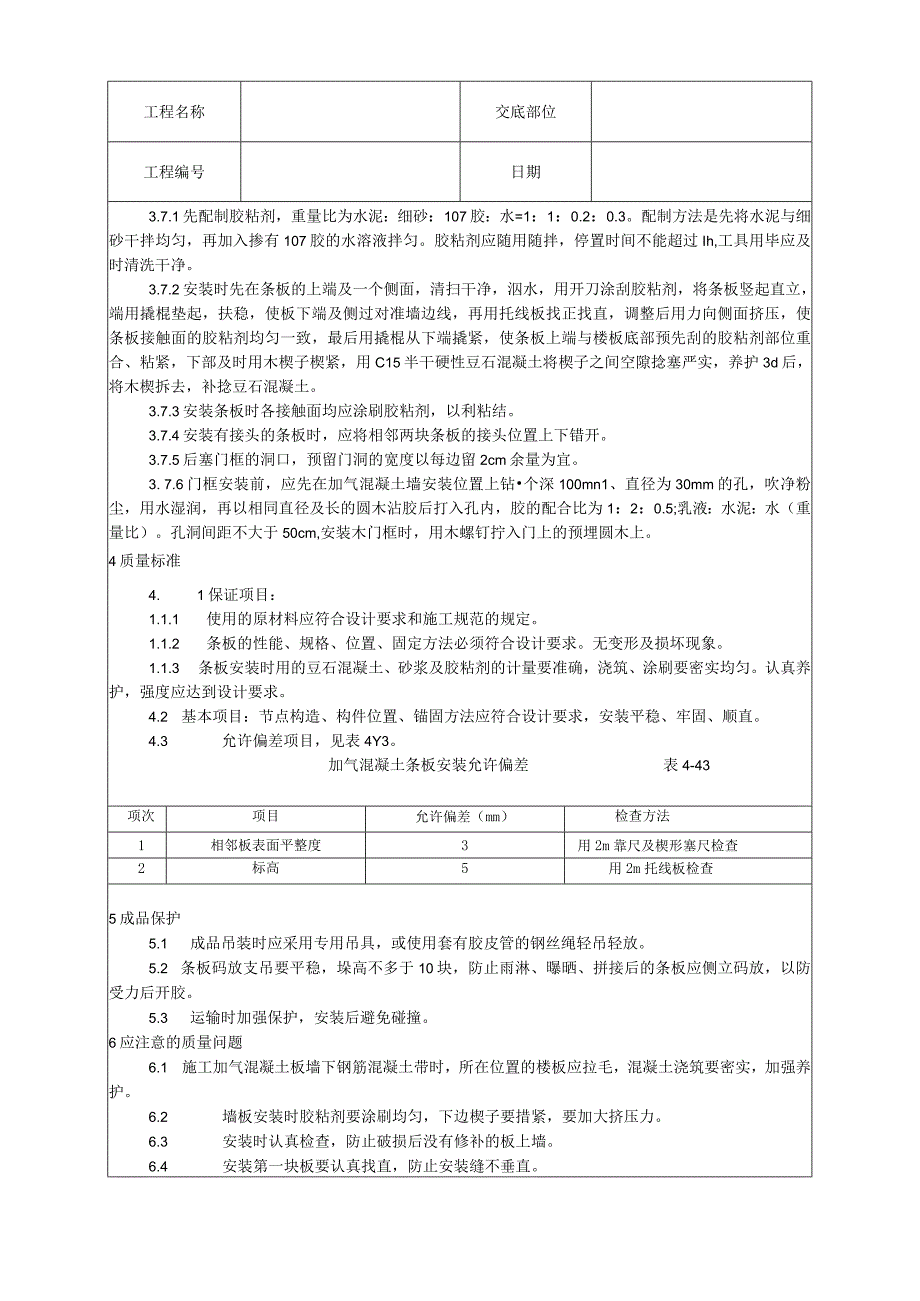

3、板位置线弹好。3.3 处理条板的长宽尺寸:根据设计图纸的要求,处理条板的年度及宽度,外墙条板采取先拼接后安的方法,根据外墙板净空尺寸(宽度和高度)进行拼接或切割。拼接在型钢拼接架上进行。先将拼接向清扫干净,去掉粉尘,用毛扫蘸水稍加湿润。用外开刀将胶粘剂涂刮在条板拼接面上,厚度为23mm,用力将两块拼接条板挤压,使接缝严实。拼接后用外刀将挤出的胶粘剂刮净,并用靠尺检查平直与方正。条板的高度应比安装净高小3cm,便于安装时用楔子将下端固定紧。3.4 清理安装位置上下端:将安装条板的上下端清扫干净,缺楞掉角已修补牢固。再将安装位置的上端,下端混凝土带上清扫干净,下端混凝土带用水阴湿。3.5 浇筑混凝

4、土带:按设计图纸所示隔墙板位置浇筑混凝土带。带高12cm,内平铺26钢筋,用C15混凝土,上口抹平,当混凝土带具有一定强度后,再在上面安装隔墙板。3.6 弹条板安装分块线:在安装位置上将条板分块线:门窗位置线弹好。3.7 安装条板:工程名称交底部位工程编号日期3.7.1先配制胶粘剂,重量比为水泥:细砂:107胶:水=1:1:0.2:0.3。配制方法是先将水泥与细砂干拌均匀,再加入掺有107胶的水溶液拌匀。胶粘剂应随用随拌,停置时间不能超过Ih,工具用毕应及时清洗干净。3.7.2安装时先在条板的上端及一个侧面,清扫干净,泅水,用开刀涂刮胶粘剂,将条板竖起直立,端用撬棍垫起,扶稳,使板下端及侧过对

5、准墙边线,再用托线板找正找直,调整后用力向侧面挤压,使条板接触面的胶粘剂均匀一致,最后用撬棍从下端撬紧,使条板上端与楼板底部预先刮的胶粘剂部位重合、粘紧,下部及时用木楔子楔紧,用C15半干硬性豆石混凝土将楔子之间空隙捻塞严实,养护3d后,将木楔拆去,补捻豆石混凝土。3.7.3安装条板时各接触面均应涂刷胶粘剂,以利粘结。3.7.4安装有接头的条板时,应将相邻两块条板的接头位置上下错开。3.7.5后塞门框的洞口,预留门洞的宽度以每边留2cm余量为宜。3. 7.6门框安装前,应先在加气混凝土墙安装位置上钻个深100mn1、直径为30mm的孔,吹净粉尘,用水湿润,再以相同直径及长的圆木沾胶后打入孔内,

6、胶的配合比为1:2:0.5;乳液:水泥:水(重量比)。孔洞间距不大于50cm,安装木门框时,用木螺钉拧入门上的预埋圆木上。4质量标准4. 1保证项目:1.1.1 使用的原材料应符合设计要求和施工规范的规定。1.1.2 条板的性能、规格、位置、固定方法必须符合设计要求。无变形及损坏现象。1.1.3 条板安装时用的豆石混凝土、砂浆及胶粘剂的计量要准确,浇筑、涂刷要密实均匀。认真养护,强度应达到设计要求。4.2 基本项目:节点构造、构件位置、锚固方法应符合设计要求,安装平稳、牢固、顺直。4.3 允许偏差项目,见表4Y3。加气混凝土条板安装允许偏差表4-43项次项目允许偏差(mm)检查方法1相邻板表面

7、平整度3用2m靠尺及楔形塞尺检查2标高5用2m托线板检查5成品保护5.1 成品吊装时应采用专用吊具,或使用套有胶皮管的钢丝绳轻吊轻放。5.2 条板码放支吊要平稳,垛高不多于10块,防止雨淋、曝晒、拼接后的条板应侧立码放,以防受力后开胶。5.3 运输时加强保护,安装后避免碰撞。6应注意的质量问题6.1 施工加气混凝土板墙下钢筋混凝土带时,所在位置的楼板应拉毛,混凝土浇筑要密实,加强养护。6.2 墙板安装时胶粘剂要涂刷均匀,下边楔子要措紧,要加大挤压力。6.3 安装时认真检查,防止破损后没有修补的板上墙。6.4 安装第一块板要认真找直,防止安装缝不垂直。工程名称交底部位工程编号日期6.5 拼缝时挤

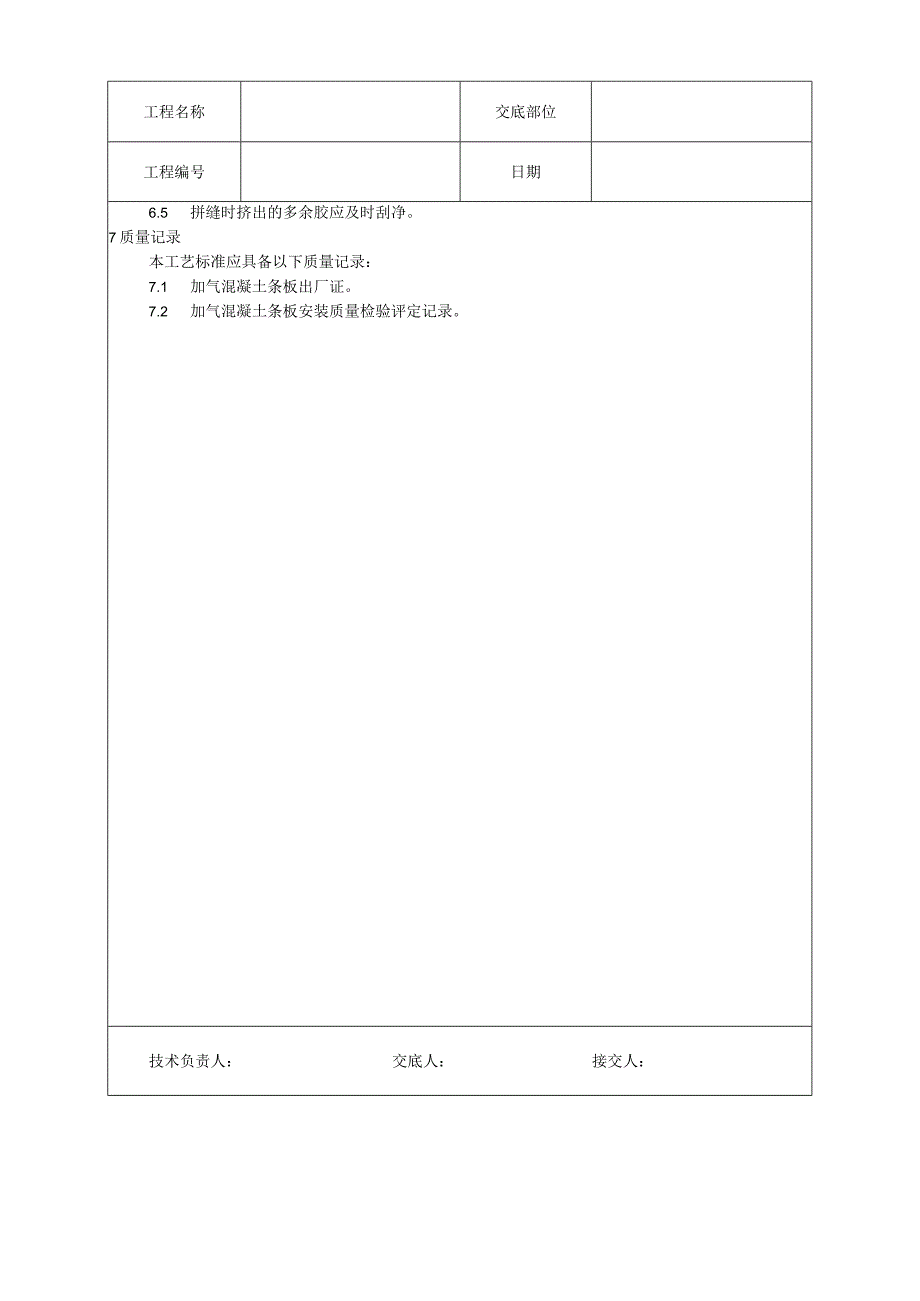

8、出的多余胶应及时刮净。7质量记录本工艺标准应具备以下质量记录:7.1 加气混凝土条板出厂证。7.2 加气混凝土条板安装质量检验评定记录。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊

9、不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
