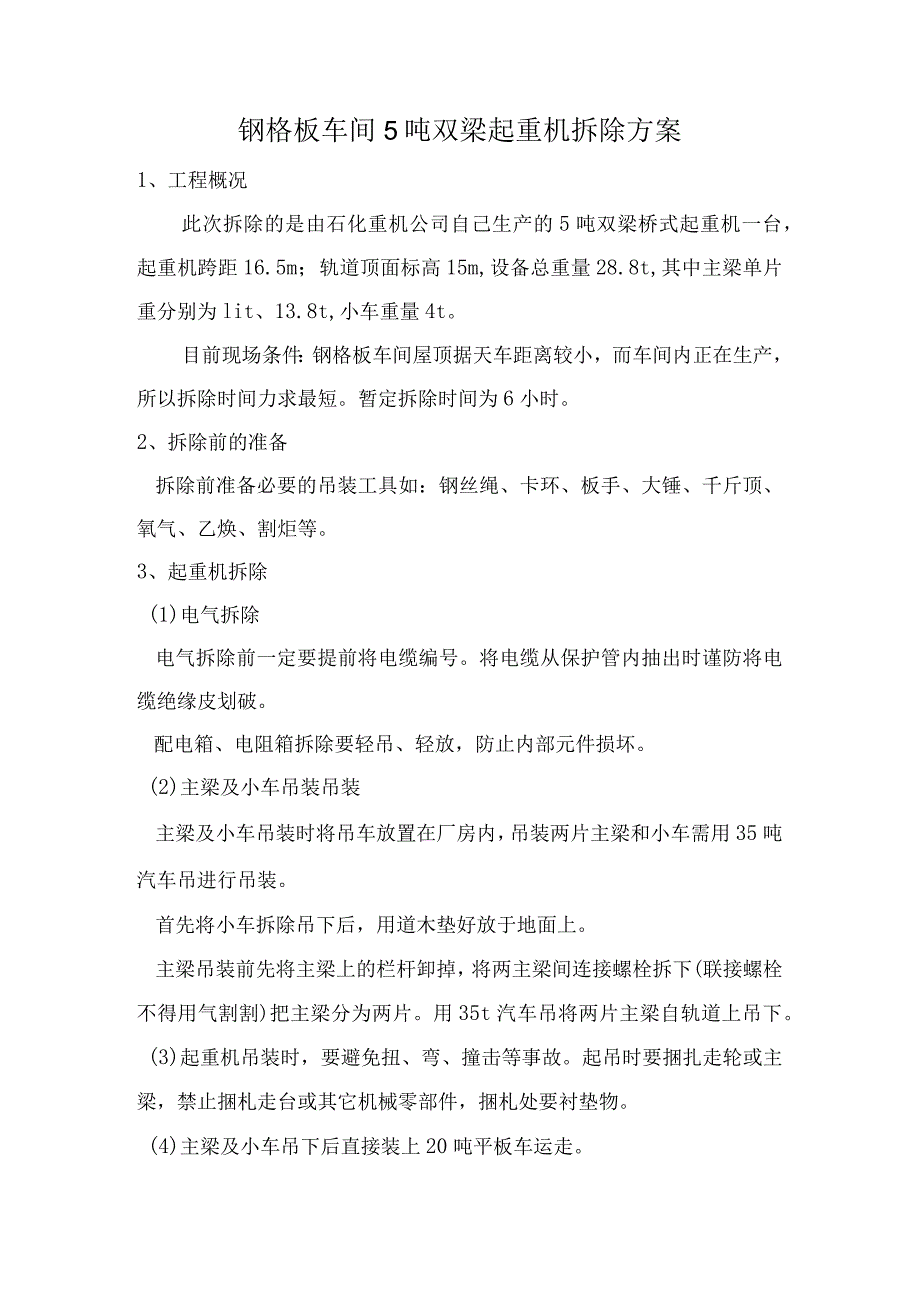

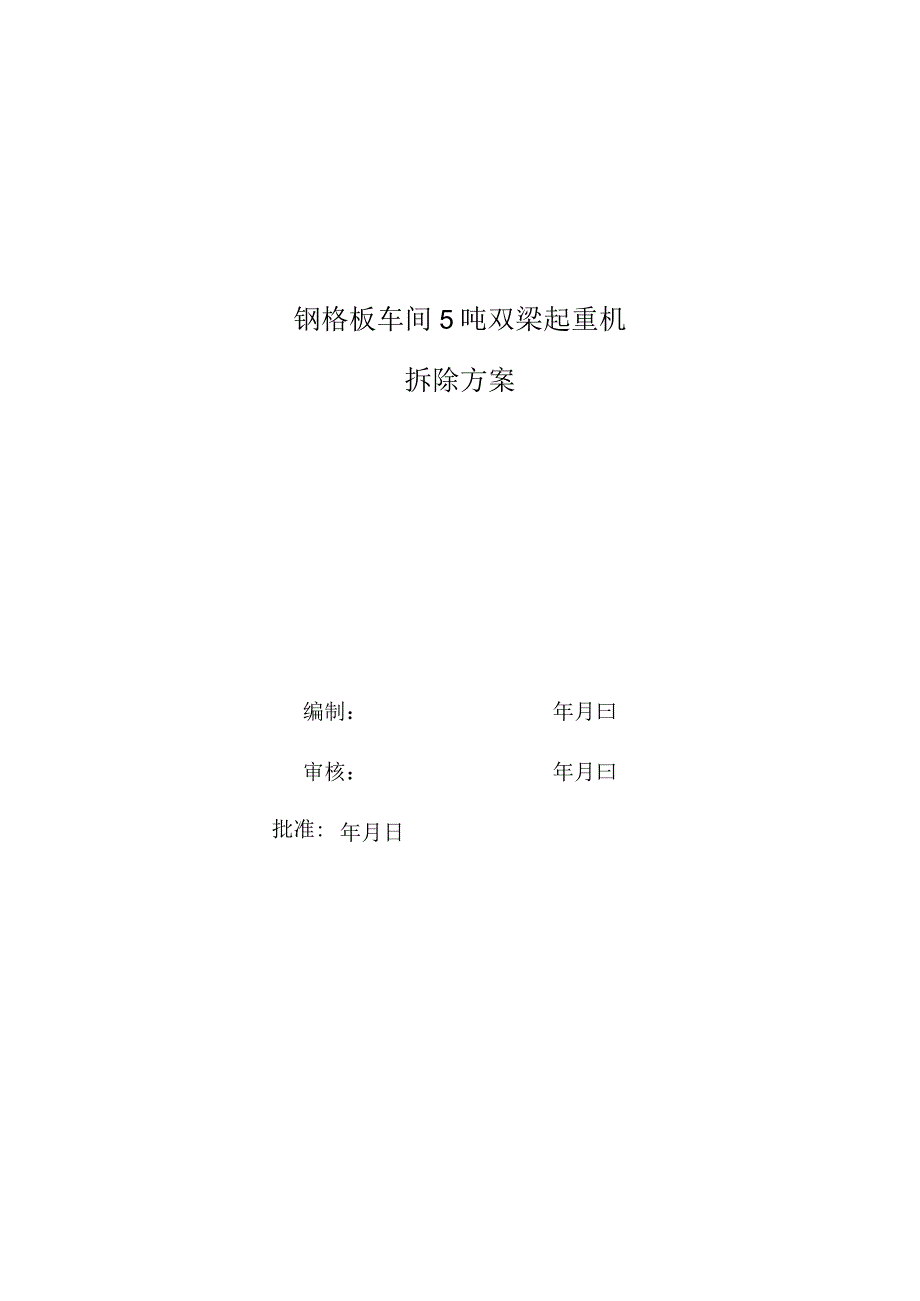

1、钢格板车间5吨双梁起重机拆除方案编制:年月曰批准:审核:年月曰年月日钢格板车间5吨双梁起重机拆除方案1、工程概况此次拆除的是由石化重机公司自己生产的5吨双梁桥式起重机一台,起重机跨距16.5m;轨道顶面标高15m,设备总重量28.8t,其中主梁单片重分别为lit、13.8t,小车重量4t。目前现场条件:钢格板车间屋顶据天车距离较小,而车间内正在生产,所以拆除时间力求最短。暂定拆除时间为6小时。2、拆除前的准备拆除前准备必要的吊装工具如:钢丝绳、卡环、板手、大锤、千斤顶、氧气、乙焕、割炬等。3、起重机拆除(1)电气拆除电气拆除前一定要提前将电缆编号。将电缆从保护管内抽出时谨防将电缆绝缘皮划破。配

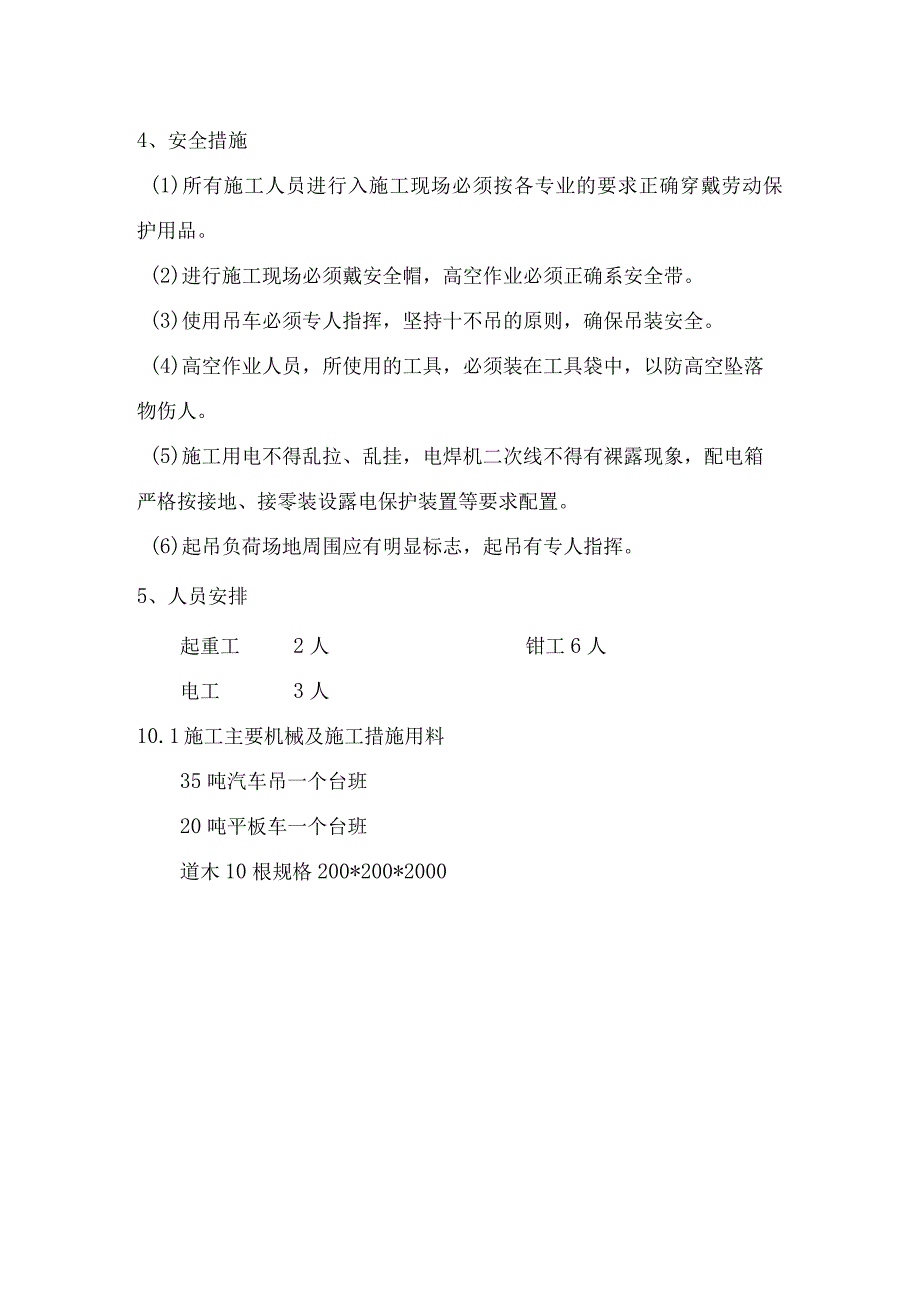

2、电箱、电阻箱拆除要轻吊、轻放,防止内部元件损坏。(2)主梁及小车吊装吊装主梁及小车吊装时将吊车放置在厂房内,吊装两片主梁和小车需用35吨汽车吊进行吊装。首先将小车拆除吊下后,用道木垫好放于地面上。主梁吊装前先将主梁上的栏杆卸掉,将两主梁间连接螺栓拆下(联接螺栓不得用气割割)把主梁分为两片。用35t汽车吊将两片主梁自轨道上吊下。(3)起重机吊装时,要避免扭、弯、撞击等事故。起吊时要捆扎走轮或主梁,禁止捆札走台或其它机械零部件,捆札处要衬垫物。(4)主梁及小车吊下后直接装上20吨平板车运走。4、安全措施(1)所有施工人员进行入施工现场必须按各专业的要求正确穿戴劳动保护用品。(2)进行施工现场必须戴安全帽,高空作业必须正确系安全带。(3)使用吊车必须专人指挥,坚持十不吊的原则,确保吊装安全。(4)高空作业人员,所使用的工具,必须装在工具袋中,以防高空坠落物伤人。(5)施工用电不得乱拉、乱挂,电焊机二次线不得有裸露现象,配电箱严格按接地、接零装设露电保护装置等要求配置。(6)起吊负荷场地周围应有明显标志,起吊有专人指挥。5、人员安排起重工2人钳工6人电工3人10.1 施工主要机械及施工措施用料35吨汽车吊一个台班20吨平板车一个台班道木10根规格200*200*2000

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
