地下聚氨酯防水涂料冷作业施工工艺技术交底.docx

上传人:p** 文档编号:397085 上传时间:2023-08-06 格式:DOCX 页数:4 大小:24.74KB
下载 相关 举报
地下聚氨酯防水涂料冷作业施工工艺技术交底.docx_第1页
第1页 / 共4页
地下聚氨酯防水涂料冷作业施工工艺技术交底.docx_第2页
第2页 / 共4页
地下聚氨酯防水涂料冷作业施工工艺技术交底.docx_第3页
第3页 / 共4页
地下聚氨酯防水涂料冷作业施工工艺技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下聚氨酯防水涂料冷作业施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《地下聚氨酯防水涂料冷作业施工工艺技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

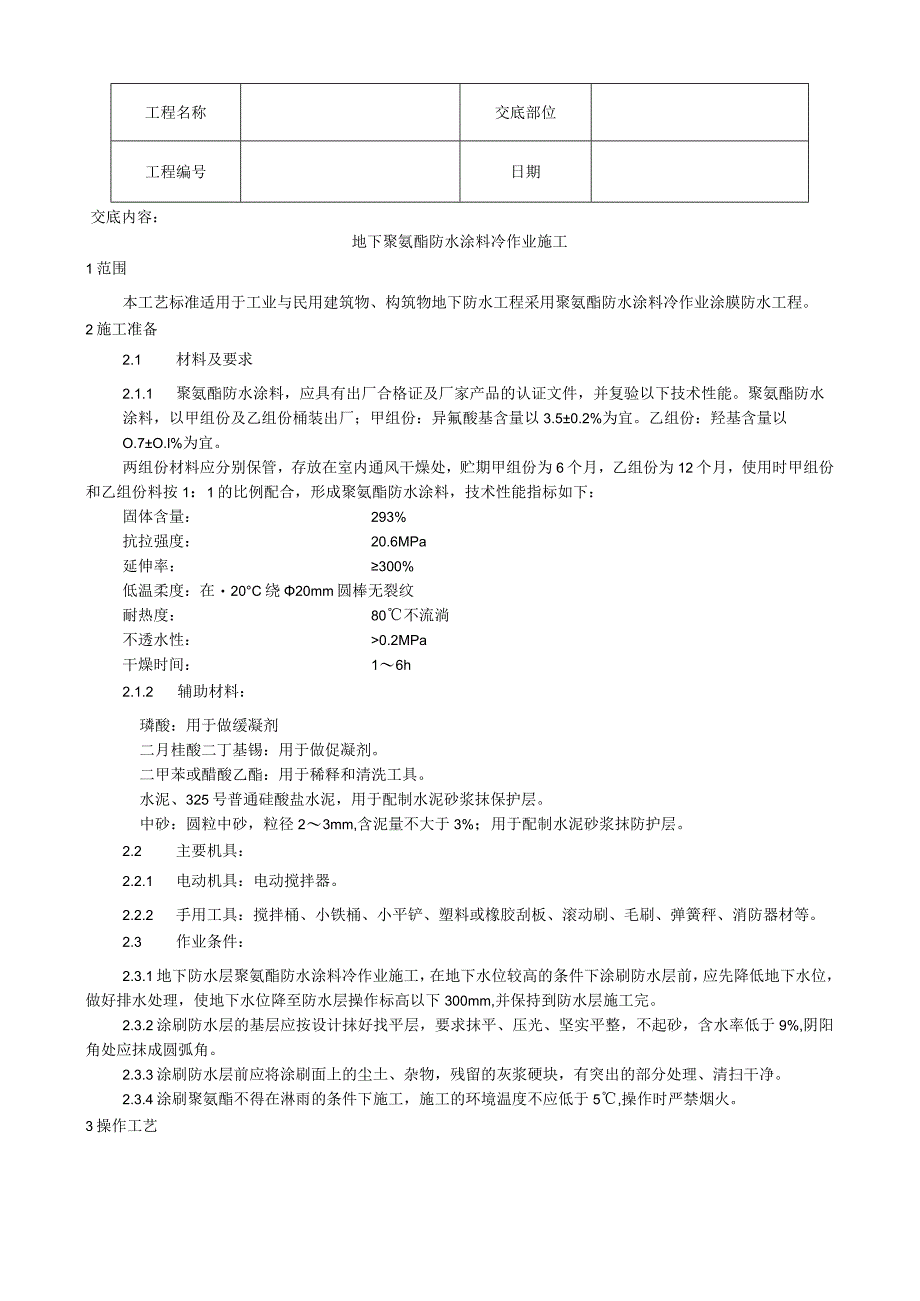

1、工程名称交底部位工程编号日期交底内容:地下聚氨酯防水涂料冷作业施工1范围本工艺标准适用于工业与民用建筑物、构筑物地下防水工程采用聚氨酯防水涂料冷作业涂膜防水工程。2施工准备2.1 材料及要求2.1.1 聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件,并复验以下技术性能。聚氨酯防水涂料,以甲组份及乙组份桶装出厂;甲组份:异氟酸基含量以3.50.2%为宜。乙组份:羟基含量以O.7O.l%为宜。两组份材料应分别保管,存放在室内通风干燥处,贮期甲组份为6个月,乙组份为12个月,使用时甲组份和乙组份料按1:1的比例配合,形成聚氨酯防水涂料,技术性能指标如下:固体含量:293%抗拉强度:20.6MP

2、a延伸率:300%低温柔度:在20C绕20mm圆棒无裂纹耐热度:80不流淌不透水性:0.2MPa干燥时间:16h2.1.2 辅助材料:璘酸:用于做缓凝剂二月桂酸二丁基锡:用于做促凝剂。二甲苯或醋酸乙酯:用于稀释和清洗工具。水泥、325号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。中砂:圆粒中砂,粒径23mm,含泥量不大于3%;用于配制水泥砂浆抹防护层。2.2 主要机具:2.2.1 电动机具:电动搅拌器。2.2.2 手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。2.3 作业条件:2.3.1地下防水层聚氨酯防水涂料冷作业施工,在地下水位较高的条件下涂刷防水层前,

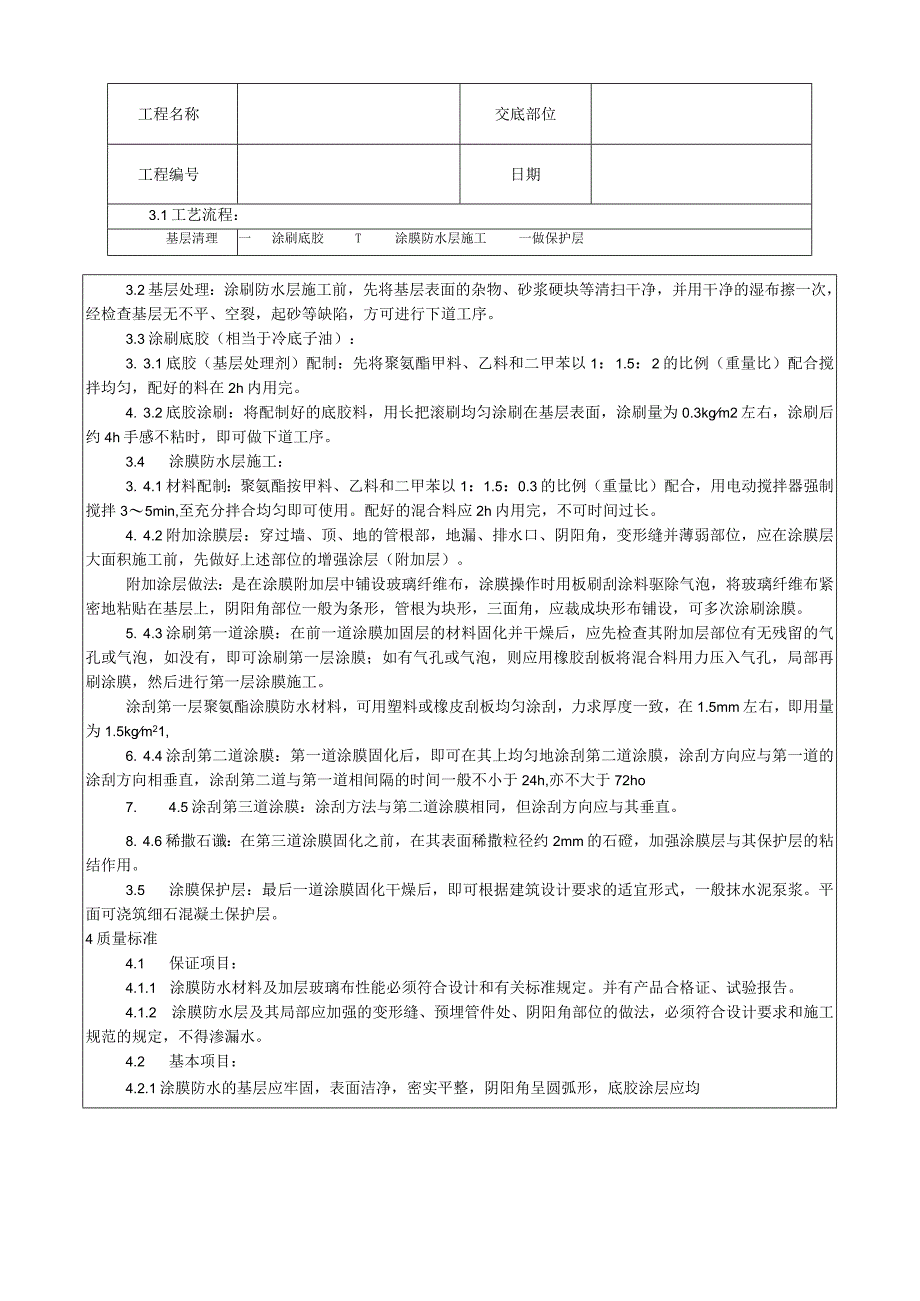

3、应先降低地下水位,做好排水处理,使地下水位降至防水层操作标高以下300mm,并保持到防水层施工完。2.3.2涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。2.3.3涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。2.3.4涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低于5,操作时严禁烟火。3操作工艺工程名称交底部位工程编号日期3.1工艺流程:基层清理一涂刷底胶T涂膜防水层施工一做保护层3.2基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无

4、不平、空裂,起砂等缺陷,方可进行下道工序。3.3涂刷底胶(相当于冷底子油):3. 3.1底胶(基层处理剂)配制:先将聚氨酯甲料、乙料和二甲苯以1:1.5:2的比例(重量比)配合搅拌均匀,配好的料在2h内用完。4. 3.2底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kgm2左右,涂刷后约4h手感不粘时,即可做下道工序。3.4 涂膜防水层施工:3. 4.1材料配制:聚氨酯按甲料、乙料和二甲苯以1:1.5:0.3的比例(重量比)配合,用电动搅拌器强制搅拌35min,至充分拌合均匀即可使用。配好的混合料应2h内用完,不可时间过长。4. 4.2附加涂膜层:穿过墙、顶、地的管根

5、部,地漏、排水口、阴阳角,变形缝并薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强涂层(附加层)。附加涂层做法:是在涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上,阴阳角部位一般为条形,管根为块形,三面角,应裁成块形布铺设,可多次涂刷涂膜。5. 4.3涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。涂刮第一层聚氨酯涂膜防水材料,可用塑料或橡皮刮板均匀涂刮,力求厚度一致,在1.5mm

6、左右,即用量为1.5kgm21,6. 4.4涂刮第二道涂膜:第一道涂膜固化后,即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,涂刮第二道与第一道相间隔的时间一般不小于24h,亦不大于72ho7. 4.5涂刮第三道涂膜:涂刮方法与第二道涂膜相同,但涂刮方向应与其垂直。8. 4.6稀撒石谶:在第三道涂膜固化之前,在其表面稀撒粒径约2mm的石磴,加强涂膜层与其保护层的粘结作用。3.5 涂膜保护层:最后一道涂膜固化干燥后,即可根据建筑设计要求的适宜形式,一般抹水泥泵浆。平面可浇筑细石混凝土保护层。4质量标准4.1 保证项目:4.1.1 涂膜防水材料及加层玻璃布性能必须符合设计和有关

7、标准规定。并有产品合格证、试验报告。4.1.2 涂膜防水层及其局部应加强的变形缝、预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不得渗漏水。4.2 基本项目:4.2.1涂膜防水的基层应牢固,表面洁净,密实平整,阴阳角呈圆弧形,底胶涂层应均工程名称交底部位工程编号日期匀,无漏涂。4.2.2 附加涂膜层的涂刷方法、搭接、收头应按设计要求,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。4.2.3 聚氯酯涂膜防水层、涂膜厚度均匀、粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。4.2.4 涂膜防水层表面不应有积水和渗水的现象。保护层不得有空鼓、裂缝、脱落的现象。5成品

8、保护5.1 穿过墙体的管根、预埋件、变形缝处,涂膜施工时不得碰损、变位。5.2 已涂好的涂膜未固化前,不允许上人和堆积物品,以免涂膜防水层受损坏,造成渗漏。6应注意的质量问题6.1 气孔、气泡;材料搅拌方式及搅拌时间未使材料拌合均匀;施工时应采用功率、转速不过高的搅拌器。另一个原因是基层处理不洁净,做涂膜前应仔细清理基层,不得有浮砂和灰尘,基层上更不应有孔隙,涂膜各层出现的气孔应按工艺要求处理,防止涂膜破坏造成渗漏。6.2 起鼓:基层有起皮、起砂、开裂、不干燥,使涂膜粘结不良;基层施工应认真操作、养护,待基层干燥后,先涂底层涂料,固化后,再按防水层施工工艺逐层涂刷。6.3 涂膜翘边:防水层的边

9、沿、分项刷的搭接处,出现同基层剥离翘边现象。主要原因是基层不洁净或不干燥,收头操作不细致,密封不好,底层涂料粘结力不强等造成翘边。故基层要保证洁净、干燥,操作要细致。6.4 破损:涂膜防水层分层施工过程中或全部涂膜施工完,未等涂膜固化就上人操作活动,或放置工具材料等,将涂膜碰坏、划伤。施工中应保护涂膜的完整。7质量记录本工艺标准应具备以下质量记录:7.1 防水涂料应有产品合格证、现场取样复试资料。7.2 隐蔽工程检验资料及质量检查评定资料。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入

10、施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置

11、和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
