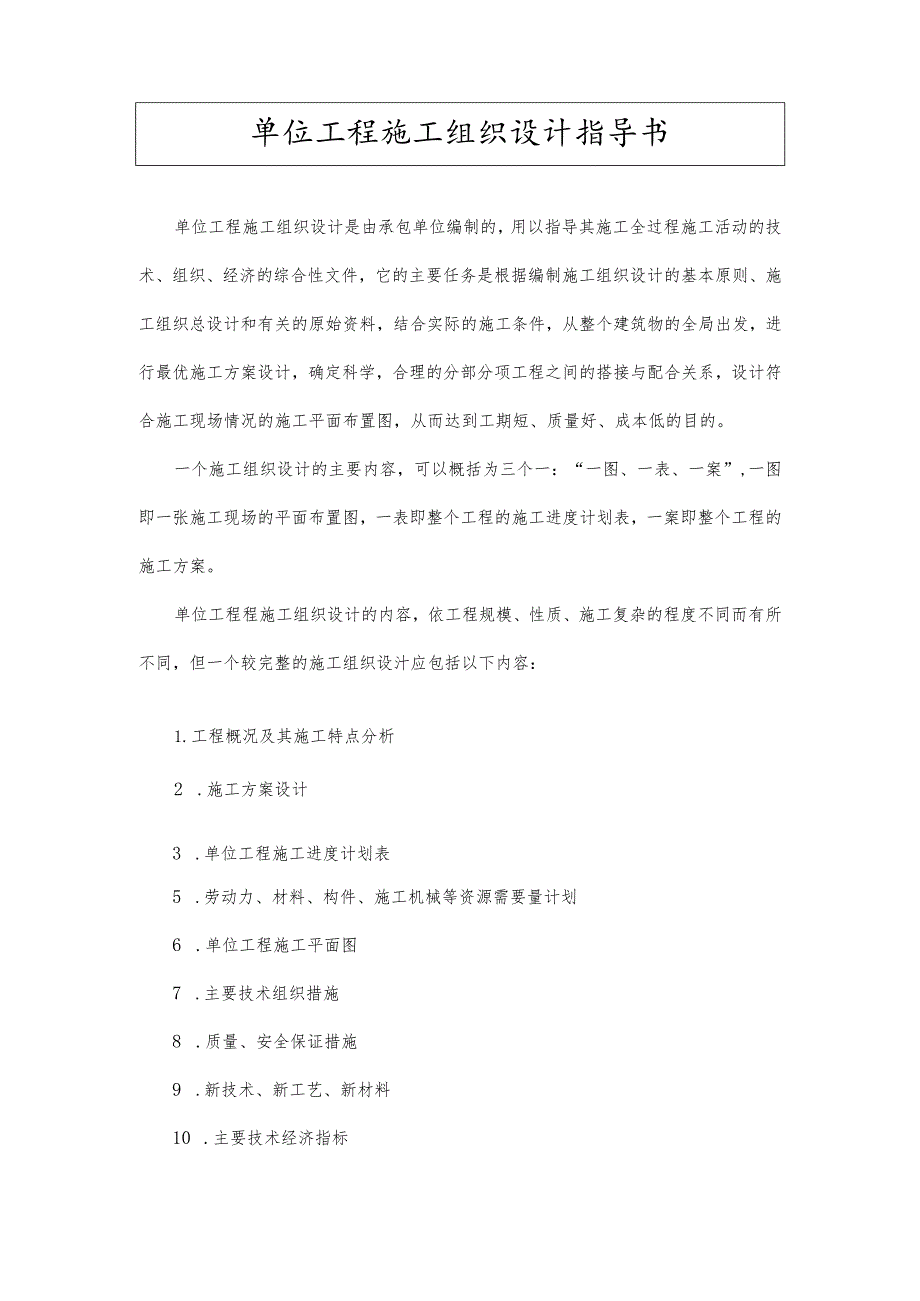

1、施工组织课程设计指导书班级:姓名:学号:指导教师:某某理工学院结构教研室单位工程施工组织设计指导书单位工程施工组织设计是由承包单位编制的,用以指导其施工全过程施工活动的技术、组织、经济的综合性文件,它的主要任务是根据编制施工组织设计的基本原则、施工组织总设计和有关的原始资料,结合实际的施工条件,从整个建筑物的全局出发,进行最优施工方案设计,确定科学,合理的分部分项工程之间的搭接与配合关系,设计符合施工现场情况的施工平面布置图,从而达到工期短、质量好、成本低的目的。一个施工组织设计的主要内容,可以概括为三个一:“一图、一表、一案”,一图即一张施工现场的平面布置图,一表即整个工程的施工进度计划表,

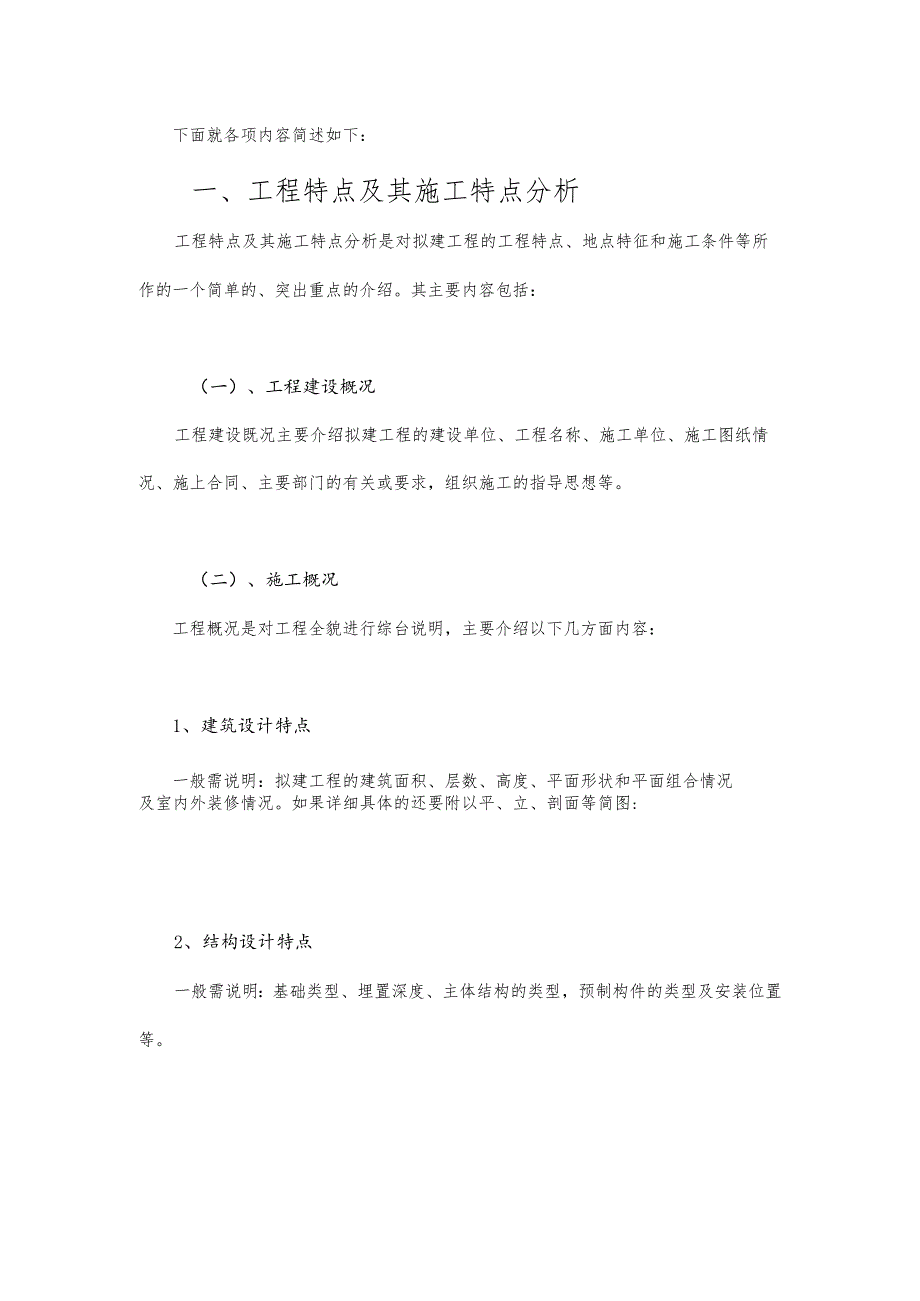

2、一案即整个工程的施工方案。单位工程程施工组织设计的内容,依工程规模、性质、施工复杂的程度不同而有所不同,但一个较完整的施工组织设汁应包括以下内容:1.工程概况及其施工特点分析2 .施工方案设计3 .单位工程施工进度计划表5 .劳动力、材料、构件、施工机械等资源需要量计划6 .单位工程施工平面图7 .主要技术组织措施8 .质量、安全保证措施9 .新技术、新工艺、新材料10 .主要技术经济指标下面就各项内容简述如下:一、工程特点及其施工特点分析工程特点及其施工特点分析是对拟建工程的工程特点、地点特征和施工条件等所作的一个简单的、突出重点的介绍。其主要内容包括:(一)、工程建设概况工程建设既况主要介
3、绍拟建工程的建设单位、工程名称、施工单位、施工图纸情况、施上合同、主要部门的有关或要求,组织施工的指导思想等。(二)、施工概况工程概况是对工程全貌进行综台说明,主要介绍以下几方面内容:1、建筑设计特点一般需说明:拟建工程的建筑面积、层数、高度、平面形状和平面组合情况及室内外装修情况。如果详细具体的还要附以平、立、剖面等简图:2、结构设计特点一般需说明:基础类型、埋置深度、主体结构的类型,预制构件的类型及安装位置等。3、建设地点特征包括拟建工程的位置、地形、工程地质和水文地质条件,不同深度土壤的分析,;冻结时间与冻结厚度,地下水位、水质和气温,冬雨季施工起止时间,主导风向和风力等。4、施工条件包
4、括三通一平情况,现场临时设施及施工地周围环境,当地交通运输条件,预制构件生产及供应情况,施工企业机械、设备和劳动力的落实情况,劳动组织形式和内部承包方式等。(三)、工程施工特点概括指出单位工程的施工特点和施工中的关键问题,以便在选择施工方案、组织资源供应、技术力量配备以及施工准备上采取有效措施,保证施工依序进行。二、施工总体布置此项中主要要讲明以下内容(具体写法见附例):(一)、整体目标1、质量2、安全3、工期4、文明施工(二)、施工组织与协调管理(三)、组织机构三、施工准备主要写清楚以下三方面的准备(具体写法见附例)(一)、技术准备(二)、物质准备:以表格形式表示出所需材料的数量及时间(三)
5、、工现场准备四、施工方案设计在方案中主要应写明以下几个大的方面:(一)、施工程序施工方案设计是单位工程施工组织设计的核心问题,在全面施工阶段,主要应确定这个阶段的施工程序。施工中通常应该遵循的程序主要有:1、先地下后地上施工时通常应首先完成管道、管线等地下设施、土方工程和基础工程,然后开始地上工程施工。2、先主体,后围护3、先结构,后装饰施工时先进行主体结构施工,然后进行装饰工程施工。4、先土建,后设备这是一般土建与水、暖、电、卫等工程的总体施工程序。在实际施工过程中,某些工序可能要穿插在土建的某一工序中进行,但不影响总的施工程序。(二)、确定施工起点流向本项任就是要确定单位工程在平面上或竖向
6、上施工开始的部位和进展的方间。对于单层建筑物,如厂房,可按其车间工艺等分区分段来确定出在平面上的施工流向。对于多层建筑物,除了确定每层平面上的流向外,还应确定沿竖向上的施工流向。确定施工起点流向时,一般应考虑以下因素:1、车间的生产工艺流程。凡将影响试车投产的均应应先施工。2、建设单位对生产和使用的要求、一般生产或使用较急的先施工。3、工程间的繁简程度和施工过程间的关系。一般较复杂、耗时长的区段和部位应先施工。4、房屋高低层和高低跨。如柱子的吊装应从高低跨并列处开始,屋面防水层的施工应按先低后高的方向施工,基础施工应按先深后浅的顺序进行等。5、工程现场条件和施工方案。如土方工程边开挖边余土外运
7、,施工的起点一般应选定在离道路较远部位,按由远而近的流向进行。6、分部分项工程的特点和相互天系。在流水施工中,施工起点流向决定了施工段的施工顺序。因此在确定施工起点流向的同时,应划分施工段并进行编号。(三)、确定施工顺序施工顺序是指分部分项工程施工的先后次序。确定施工顺序时应考虑以下的因素:1、遵循施工程序2、符合施工工艺3、与施工方法一致4、考虑工期和施工组织的要求5、考虑施工质量和安全要求。如外墙装修安排在屋面卷材防水施工后进行,以保证安全。再如楼梯抹面自上而下进行,以保证质量。6、受当地气候影响.如冬季室内装饰工程施工,应先安门窗后做其他装饰。施工顺序的确定,现以多层混合结构房屋的施工顺
8、序为例予以说明。多层混合结构居住房屋的施工,通常可划分为基础工程、主体结构工程、屋面及装修工程这三个主要阶段。、基础工程的施工顺序基础工程阶段是指室内地坪(0.000)以下的所有工程的施工阶段。其施工顺序一殷为:挖土f垫层f砌基础f铺设防潮层f回填土。若有地下室,则在砌筑完基础一部分后,砌地下室墙,做完防潮层后,浇注地下室楼板,最后回填土。施工时,挖土与垫层之间搭接应紧凑,以防积水浸泡或曝晒地基,影响其承载力,而且垫层完后一定要有技术间歇时间,使其具有一定的强度后,在进行下一道工序的施工。各种管沟的挖土和铺管工程,应尽可能与基础施工配合,平行搭接施工。、主体结构工程的施工顺序主体结构工程阶段的
9、工作通常包括:搭脚手架、砌筑墙体、安装门窗、安过粱、安预制楼板、现浇雨篷和圈粱,安楼梯、安屋面板等分项工程。其中砌筑墙体和安装楼梯是主导工程。现浇卫生间楼板、各层预制楼板的安装必须与墙体砌筑和楼板安装密切配合,一般应在砌墙和安楼板的同时或相继完成。、屋面和装饰工程的施工顺序屋面工程主要是指卷材防水屋面和刚性防水屋面。卷材防水屋面一般按找平层f隔气层f保温层f找平层f防水层f保护层的顺序施工。对刚性防水屋面,现浇钢筋混凝土防水层应在主体完成或部分完成后,尽快开始分段施工,从而为室内装饰工程创造条件。一般情况下,屋面工程和装饰工程设计成平行施工。室内装饰工程的主要内容有:天篷、地面和墙抹灰、门窗安
10、装和油漆、门窗玻璃安装和漆墙裙、做踢脚线和楼梯抹灰等。其中抹灰是主导工程。同一层的室内抹灰的施工顺序有两种:一是地面一天篷f墙面:二是天篷f墙面f地面。、水、暖、电、卫等工程的施工顺序水、暖、电、卫等工程不象土建工程那样分成几个明显的施工阶段,它一般是与土建工程中有关分部分项工程紧密配台、穿插进行的,其顺序一般为:a、在基础工程施工时,回填土前,应完成上、下水管沟,暖气管沟垫层和墙壁的施工。b、主体结构施工时,应在砌砖墙或现浇钢筋碎楼板时,预留上下水和暖气管孔、电线孔槽、预埋木砖和其他预埋件。c、在装饰工程施工前,安装相应的各种管道和电气照明用的附墙暗管、接线盒等。水、暖、电、卫等其他设备安装
11、均穿插在地面或墙面的抹灰前后进行。但采用明线的时候,应在室内粉刷之后进行。注:在具体写施工组织方案时,应先将单位工程划分为若干个流水施工段。在按一定顺序写这些过程时,应具体写明施工方法和技术措施。对于一些复杂的过程,有时还要附以图形表示,如现浇楼梯和圈梁模板的搭设情况。(四)、垂直运输机械的选择施工机械的选择应主要考虑以下几个方面:1、首先根据工程特点选择适宜的主导工程施工机械。譬如在选择单层装配工业厂房结构安装用的起重机械类型时,若工程量大而集中,可以采用生产率较高的塔式起重机,若工程量较小或较大但分散时,则采用自行式起重机,在选择起重机型号时,应使起重机性能满足起重量Q、安装高度H、起重半
12、径R和臂长的要求。2、各种辅助机械应与直接配套的主导机械的生产能力协调一致,为了充分发挥主导机械的效率,在选择与主导机械直接配套的各种辅助机械和运输工具时,应使其互相协调一致。3、在同一建筑工地上的建筑机械的种类和型号应尽可能少。对工程量大的工程应选用专用机械,对于工程量小而分散的情况,应尽量采用多用途的机械.4、尽量选用施工单位现有的机械,如确实不能满足时,则在考虑购置或租赁。五、进度计划编制施工进度计划的主要内容和步骥如下:1、划分旅工过程2、计算工程量通常可直接采用施工图预算所计算的工程量计算数据,但应注意有些项目的工程量应按实际情况作适当调整。如土方工程施工中挖土工程量,应根据土壤的类
13、别和使用的施工方法等进行调整。计算时应注意以下问题:、单位应与现厅定额一致,以避免计算劳动力、材构和机械数量时进行换算,产生错误。、结合施上组织要求,分段和分层计算工程量。、计算工程量时,尽量考虑编制其他计划时使用工程量数据的方便,做到一次计算,多次使用。3、计算劳动量根据各分部分项工程的工程量、施工方法和现行的劳动定额,结合施工单位的实际情况,计算各分部分项工程的劳动量。人工作业时,计算所需的工日数量;机械作业时,计算所需的台班数量。4、确定各施工过程的施工天数计算各分部分项工程施工持续天数的方法有两种:、根据配备人数或机械台班计算天数、根据工期要求倒排进度5、编制施工进度计划的初始方案初始
14、方案编制出来后,进行检查与调整,然后绘制正式进度方案,用横道图表示出来。作出劳动力安的动态曲线。六、施工平面图要求明确布置出以下内容的位置情况:/.垂直起重机械2.各种材料堆场3,交通道路4.临时设施5.水电管线七、施工机械、工具、架具计划此项目中分别列出所需的施工机械、工具、架具的名称和数量。八、质量和安全保证措施1、质量本项中应列出为了优质的完成本工程项目应采取的措施。2、安全本项中就列出为了安全的完成本工程项目应采取的措施。九、采用新技术,新工艺,新材料本工程项目中所需的新技术、新工艺和新材料。十、主要技术经济指标一般应列出以下七个主要的技术经济指标1、总工期指标从破土动工到全部竣工日历天数2、优良品率即在组织设计中提出的一个目标3、单方用工北通七田T总用工量(工日)非单方用工=-U=KE/2、建筑面积(m2)4、主要材料节约指标主要材料节约量二预算用量一施工组织设计计划用量主要材料节约率=攀源黑翳(MXKX)%5、大型机械耗用台班数量及费用大型机械单方耗用台班数=鬻疆鬻单方大型机械费=计划驾蠹麦(元)6、降低成本指标降低成本额=预算成本一施工组织设计计划成本降低成本率黑黑黑黑%7、劳动力均衡系数K流动力均衡系数K最高峰出工人数工程总工天工程总工期十一、附表列出本施工组织设计所涉及到的所有图及其表格。四川理工学院建工系结构教研室贺灵荣2013.9
