水泥砂浆防水层施工工艺技术交底.docx

上传人:p** 文档编号:398256 上传时间:2023-08-06 格式:DOCX 页数:4 大小:24.54KB
下载 相关 举报
水泥砂浆防水层施工工艺技术交底.docx_第1页
第1页 / 共4页
水泥砂浆防水层施工工艺技术交底.docx_第2页
第2页 / 共4页
水泥砂浆防水层施工工艺技术交底.docx_第3页
第3页 / 共4页
水泥砂浆防水层施工工艺技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《水泥砂浆防水层施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《水泥砂浆防水层施工工艺技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

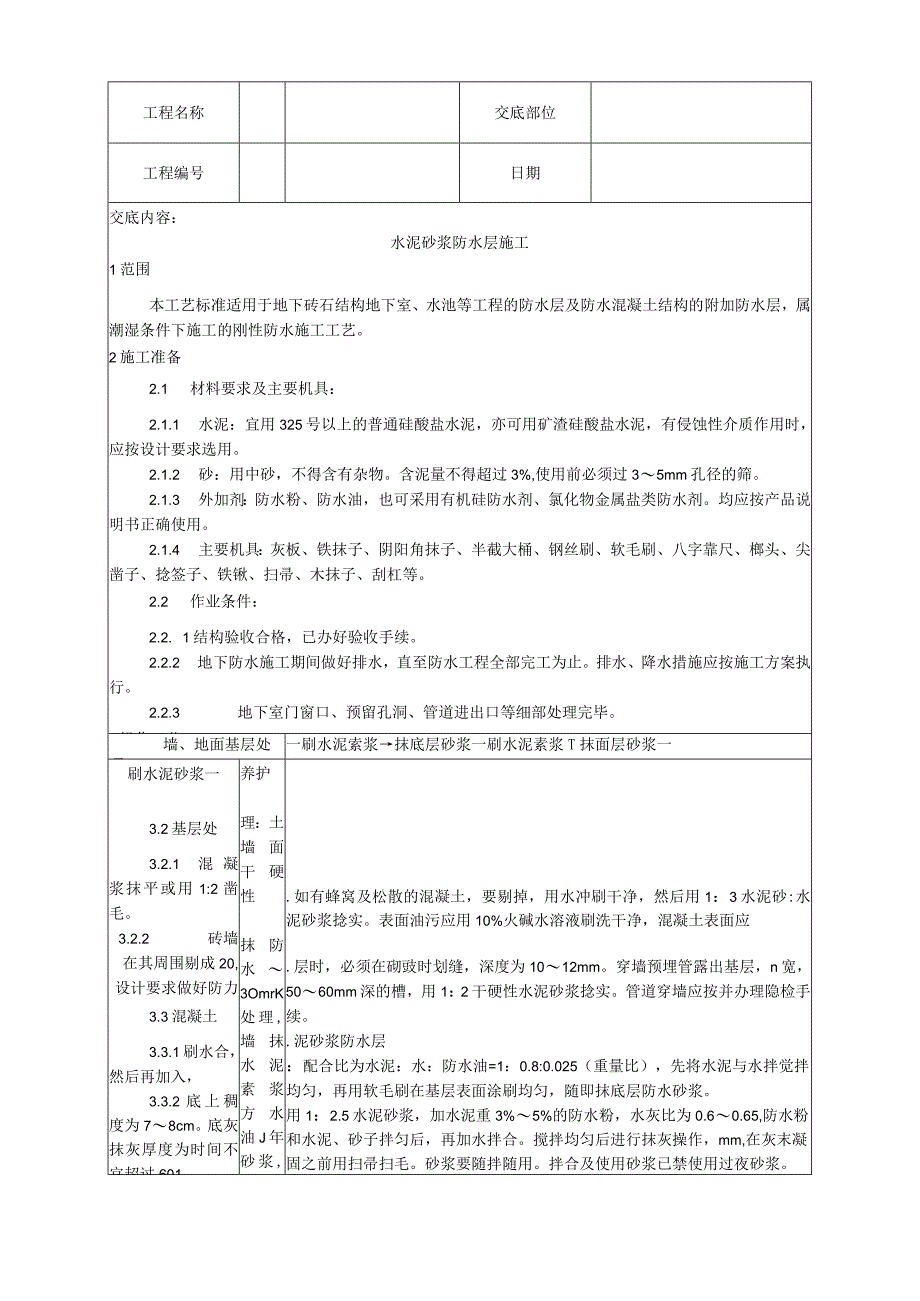

1、工程名称交底部位工程编号日期交底内容:水泥砂浆防水层施工1范围本工艺标准适用于地下砖石结构地下室、水池等工程的防水层及防水混凝土结构的附加防水层,属潮湿条件下施工的刚性防水施工工艺。2施工准备2.1 材料要求及主要机具:2.1.1 水泥:宜用325号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。2.1.2 砂:用中砂,不得含有杂物。含泥量不得超过3%,使用前必须过35mm孔径的筛。2.1.3 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。均应按产品说明书正确使用。2.1.4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、

2、八字靠尺、榔头、尖凿子、捻签子、铁锹、扫帚、木抹子、刮杠等。2.2 作业条件:2.2. 1结构验收合格,已办好验收手续。2.2.2 地下防水施工期间做好排水,直至防水工程全部完工为止。排水、降水措施应按施工方案执行。2.2.3 地下室门窗口、预留孔洞、管道进出口等细部处理完毕。3操作工艺3.1工艺流程:墙、地面基层处理一刷水泥索浆抹底层砂浆一刷水泥素浆T抹面层砂浆一刷水泥砂浆一3.2基层处3.2.1 混凝浆抹平或用1:2凿毛。3.2.2 砖墙在其周围剔成20,设计要求做好防力3.3混凝土3.3.1刷水合,然后再加入,3.3.2底上稠度为78cm。底灰抹灰厚度为时间不宜超过601养护理:土墙面干

3、硬性抹防水3OmrK处理,墙抹水泥素浆方水油J年砂浆,先将510nin,产.如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1:3水泥砂:水泥砂浆捻实。表面油污应用10%火碱水溶液刷洗干净,混凝土表面应.层时,必须在砌豉时划缝,深度为1012mm。穿墙预埋管露出基层,n宽,5060mm深的槽,用1:2干硬性水泥砂浆捻实。管道穿墙应按并办理隐检手续。.泥砂浆防水层:配合比为水泥:水:防水油=1:0.8:0.025(重量比),先将水泥与水拌觉拌均匀,再用软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。用1:2.5水泥砂浆,加水泥重3%5%的防水粉,水灰比为0.60.65,防水粉和水泥、砂子拌匀后

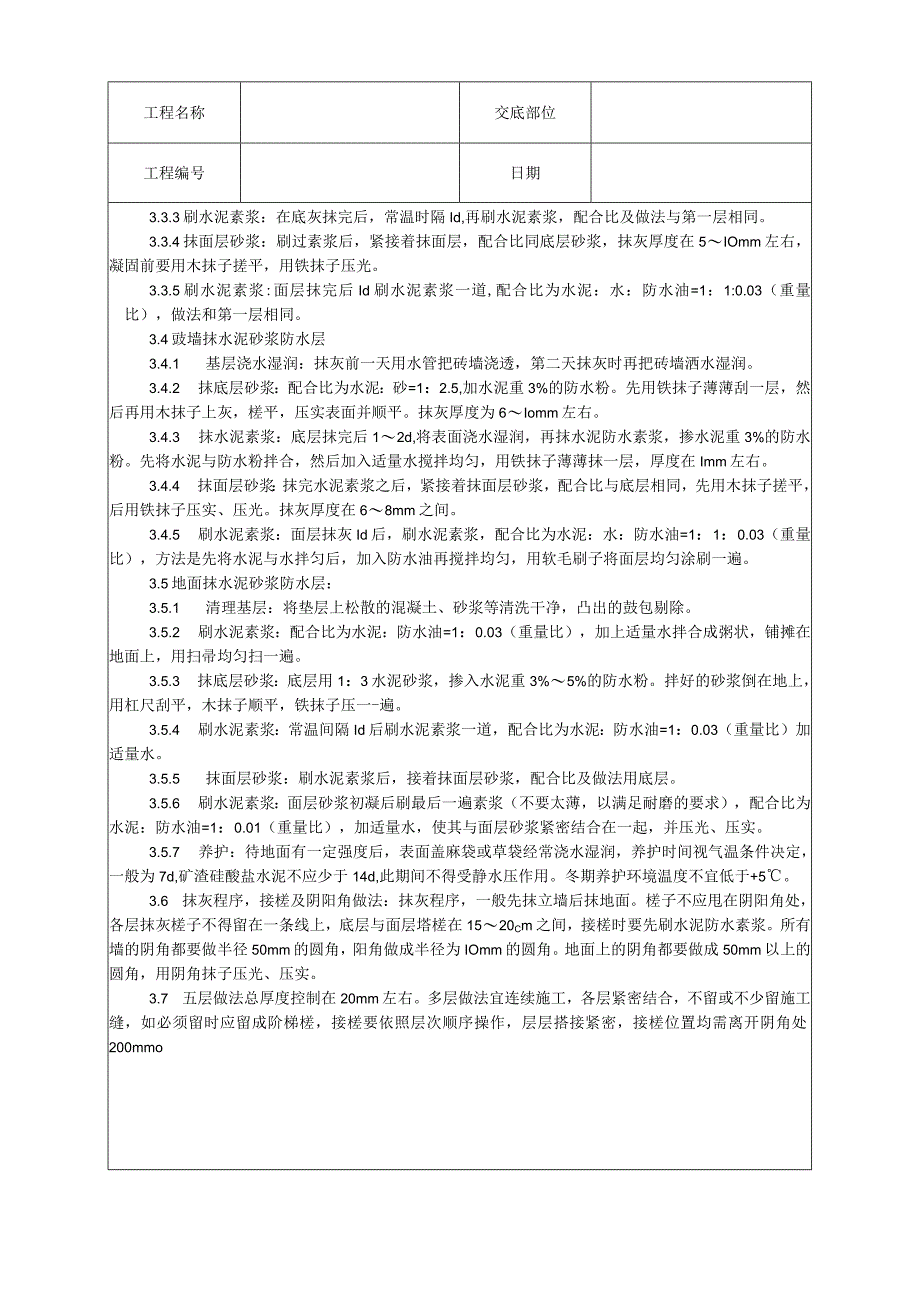

4、,再加水拌合。搅拌均匀后进行抹灰操作,mm,在灰末凝固之前用扫帚扫毛。砂浆要随拌随用。拌合及使用砂浆已禁使用过夜砂浆。工程名称交底部位工程编号日期3.3.3刷水泥素浆:在底灰抹完后,常温时隔Id,再刷水泥素浆,配合比及做法与第一层相同。3.3.4抹面层砂浆:刷过素浆后,紧接着抹面层,配合比同底层砂浆,抹灰厚度在5IOmm左右,凝固前要用木抹子搓平,用铁抹子压光。3.3.5刷水泥素浆:面层抹完后Id刷水泥素浆一道,配合比为水泥:水:防水油=1:1:0.03(重量比),做法和第一层相同。3.4豉墙抹水泥砂浆防水层3.4.1 基层浇水湿润:抹灰前一天用水管把砖墙浇透,第二天抹灰时再把砖墙洒水湿润。3

5、.4.2 抹底层砂浆:配合比为水泥:砂=1:2.5,加水泥重3%的防水粉。先用铁抹子薄薄刮一层,然后再用木抹子上灰,槎平,压实表面并顺平。抹灰厚度为6Iomm左右。3.4.3 抹水泥素浆:底层抹完后12d,将表面浇水湿润,再抹水泥防水素浆,掺水泥重3%的防水粉。先将水泥与防水粉拌合,然后加入适量水搅拌均匀,用铁抹子薄薄抹一层,厚度在Imm左右。3.4.4 抹面层砂浆:抹完水泥素浆之后,紧接着抹面层砂浆,配合比与底层相同,先用木抹子搓平,后用铁抹子压实、压光。抹灰厚度在68mm之间。3.4.5 刷水泥素浆:面层抹灰Id后,刷水泥素浆,配合比为水泥:水:防水油=1:1:0.03(重量比),方法是先

6、将水泥与水拌匀后,加入防水油再搅拌均匀,用软毛刷子将面层均匀涂刷一遍。3.5地面抹水泥砂浆防水层:3.5.1 清理基层:将垫层上松散的混凝土、砂浆等清洗干净,凸出的鼓包剔除。3.5.2 刷水泥素浆:配合比为水泥:防水油=1:0.03(重量比),加上适量水拌合成粥状,铺摊在地面上,用扫帚均匀扫一遍。3.5.3 抹底层砂浆:底层用1:3水泥砂浆,掺入水泥重3%5%的防水粉。拌好的砂浆倒在地上,用杠尺刮平,木抹子顺平,铁抹子压一-遍。3.5.4 刷水泥素浆:常温间隔Id后刷水泥素浆一道,配合比为水泥:防水油=1:0.03(重量比)加适量水。3.5.5 抹面层砂浆:刷水泥素浆后,接着抹面层砂浆,配合比

7、及做法用底层。3.5.6 刷水泥素浆:面层砂浆初凝后刷最后一遍素浆(不要太薄,以满足耐磨的要求),配合比为水泥:防水油=1:0.01(重量比),加适量水,使其与面层砂浆紧密结合在一起,并压光、压实。3.5.7 养护:待地面有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间视气温条件决定,一般为7d,矿渣硅酸盐水泥不应少于14d,此期间不得受静水压作用。冬期养护环境温度不宜低于+5。3.6 抹灰程序,接槎及阴阳角做法:抹灰程序,一般先抹立墙后抹地面。槎子不应甩在阴阳角处,各层抹灰槎子不得留在一条线上,底层与面层塔槎在1520Cm之间,接槎时要先刷水泥防水素浆。所有墙的阴角都要做半径50mm的圆

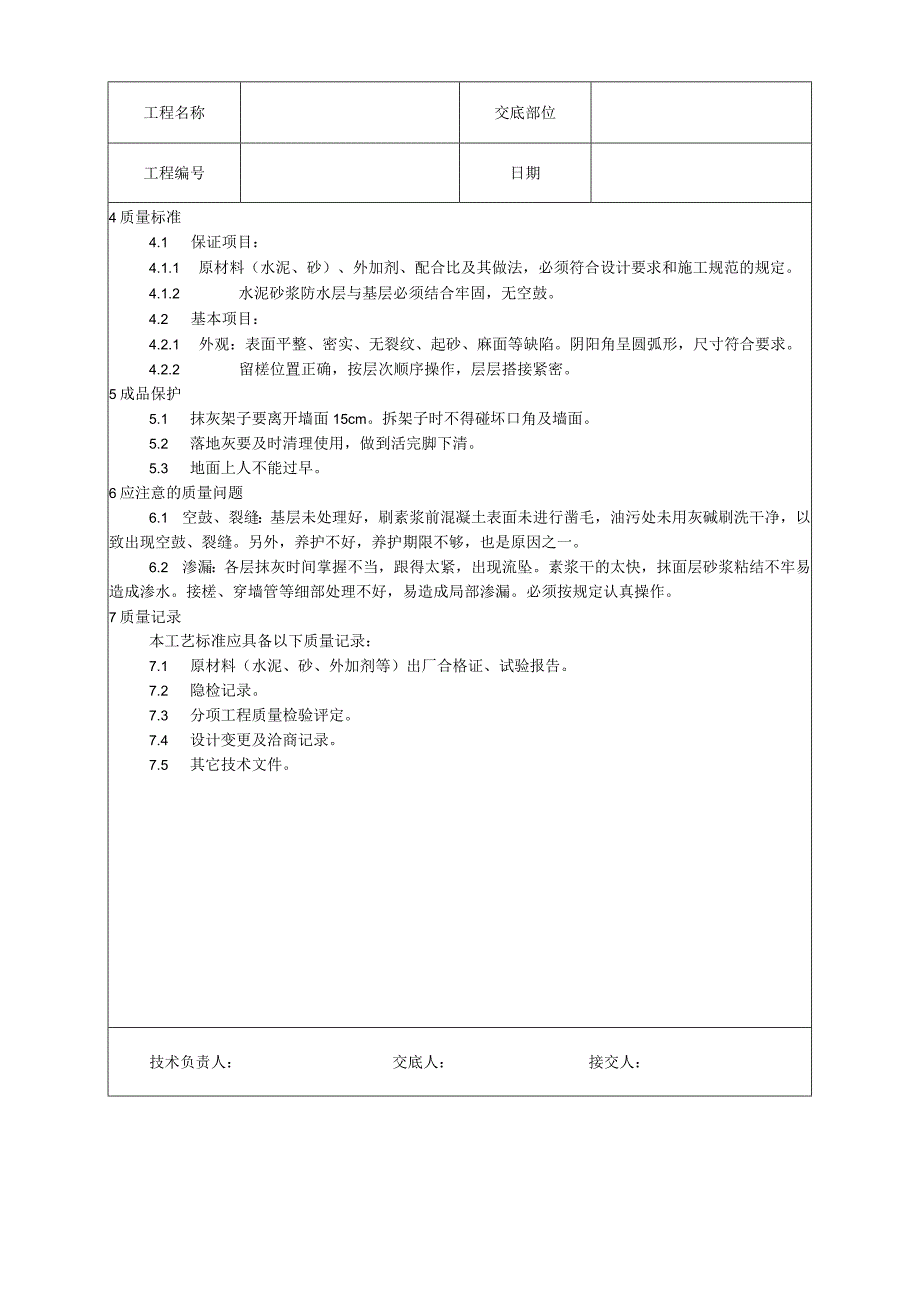

8、角,阳角做成半径为IOmm的圆角。地面上的阴角都要做成50mm以上的圆角,用阴角抹子压光、压实。3.7 五层做法总厚度控制在20mm左右。多层做法宜连续施工,各层紧密结合,不留或不少留施工缝,如必须留时应留成阶梯槎,接槎要依照层次顺序操作,层层搭接紧密,接槎位置均需离开阴角处200mmo工程名称交底部位工程编号日期4质量标准4.1 保证项目:4.1.1 原材料(水泥、砂)、外加剂、配合比及其做法,必须符合设计要求和施工规范的规定。4.1.2 水泥砂浆防水层与基层必须结合牢固,无空鼓。4.2 基本项目:4.2.1 外观:表面平整、密实、无裂纹、起砂、麻面等缺陷。阴阳角呈圆弧形,尺寸符合要求。4.

9、2.2 留槎位置正确,按层次顺序操作,层层搭接紧密。5成品保护5.1 抹灰架子要离开墙面15cm。拆架子时不得碰坏口角及墙面。5.2 落地灰要及时清理使用,做到活完脚下清。5.3 地面上人不能过早。6应注意的质量问题6.1 空鼓、裂缝:基层未处理好,刷素浆前混凝土表面未进行凿毛,油污处未用灰碱刷洗干净,以致出现空鼓、裂缝。另外,养护不好,养护期限不够,也是原因之一。6.2 渗漏:各层抹灰时间掌握不当,跟得太紧,出现流坠。素浆干的太快,抹面层砂浆粘结不牢易造成渗水。接槎、穿墙管等细部处理不好,易造成局部渗漏。必须按规定认真操作。7质量记录本工艺标准应具备以下质量记录:7.1 原材料(水泥、砂、外

10、加剂等)出厂合格证、试验报告。7.2 隐检记录。7.3 分项工程质量检验评定。7.4 设计变更及洽商记录。7.5 其它技术文件。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入

11、施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
