混凝土及抹灰面彩色喷涂施工工艺技术交底.docx

上传人:p** 文档编号:398379 上传时间:2023-08-06 格式:DOCX 页数:5 大小:27.91KB
下载 相关 举报
混凝土及抹灰面彩色喷涂施工工艺技术交底.docx_第1页
第1页 / 共5页
混凝土及抹灰面彩色喷涂施工工艺技术交底.docx_第2页
第2页 / 共5页
混凝土及抹灰面彩色喷涂施工工艺技术交底.docx_第3页
第3页 / 共5页
混凝土及抹灰面彩色喷涂施工工艺技术交底.docx_第4页
第4页 / 共5页
混凝土及抹灰面彩色喷涂施工工艺技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土及抹灰面彩色喷涂施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《混凝土及抹灰面彩色喷涂施工工艺技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

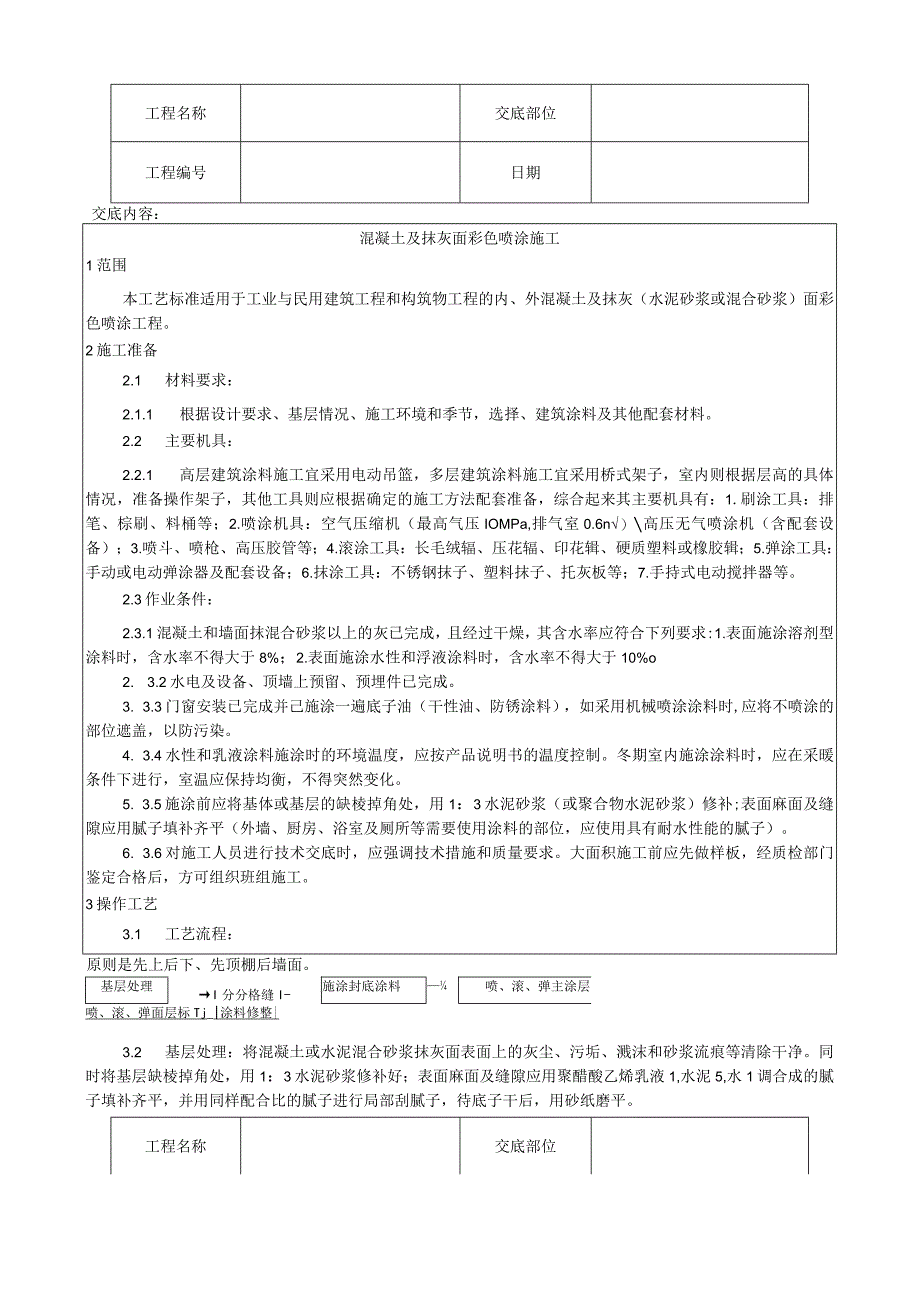

1、工程名称交底部位工程编号日期交底内容:混凝土及抹灰面彩色喷涂施工1范围本工艺标准适用于工业与民用建筑工程和构筑物工程的内、外混凝土及抹灰(水泥砂浆或混合砂浆)面彩色喷涂工程。2施工准备2.1 材料要求:2.1.1 根据设计要求、基层情况、施工环境和季节,选择、建筑涂料及其他配套材料。2.2 主要机具:2.2.1 高层建筑涂料施工宜采用电动吊篮,多层建筑涂料施工宜采用桥式架子,室内则根据层高的具体情况,准备操作架子,其他工具则应根据确定的施工方法配套准备,综合起来其主要机具有:1.刷涂工具:排笔、棕刷、料桶等;2.喷涂机具:空气压缩机(最高气压IOMPa,排气室0.6n)高压无气喷涂机(含配套设

2、备);3.喷斗、喷枪、高压胶管等;4.滚涂工具:长毛绒辐、压花辐、印花辑、硬质塑料或橡胶辑;5.弹涂工具:手动或电动弹涂器及配套设备;6.抹涂工具:不锈钢抹子、塑料抹子、托灰板等;7.手持式电动搅拌器等。2.3作业条件:2.3.1混凝土和墙面抹混合砂浆以上的灰已完成,且经过干燥,其含水率应符合下列要求:1.表面施涂溶剂型涂料时,含水率不得大于8%;2.表面施涂水性和浮液涂料时,含水率不得大于10%o2. 3.2水电及设备、顶墙上预留、预埋件已完成。3. 3.3门窗安装已完成并己施涂一遍底子油(干性油、防锈涂料),如采用机械喷涂涂料时,应将不喷涂的部位遮盖,以防污染。4. 3.4水性和乳液涂料施

3、涂时的环境温度,应按产品说明书的温度控制。冬期室内施涂涂料时,应在采暖条件下进行,室温应保持均衡,不得突然变化。5. 3.5施涂前应将基体或基层的缺棱掉角处,用1:3水泥砂浆(或聚合物水泥砂浆)修补;表面麻面及缝隙应用腻子填补齐平(外墙、厨房、浴室及厕所等需要使用涂料的部位,应使用具有耐水性能的腻子)。6. 3.6对施工人员进行技术交底时,应强调技术措施和质量要求。大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。3操作工艺3.1 工艺流程:原则是先上后下、先顶棚后墙面。基层处理I分分格缝I-施涂封底涂料喷、滚、弹主涂层喷、滚、弹面层标Tj_|涂料修整|3.2 基层处理:将混凝土

4、或水泥混合砂浆抹灰面表面上的灰尘、污垢、溅沫和砂浆流痕等清除干净。同时将基层缺棱掉角处,用1:3水泥砂浆修补好;表面麻面及缝隙应用聚醋酸乙烯乳液1,水泥5,水1调合成的腻子填补齐平,并用同样配合比的腻子进行局部刮腻子,待底子干后,用砂纸磨平。工程名称交底部位工程编号日期3.3分分格缝:首先根据设计要求进行吊母至直、套方、找规矩、弹分格缝。此项工作必须严格按标高控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行时,应以分格缝。墙的阴角处或水落管等为分界线和施工缝,垂直分格缝则必须进行吊直,千万不能用尺量,否则差3mm亦会很明显,缝格必须是平直、光滑、粗细一致等。3.4 具体操作工艺要

5、求是:3. 4.1刷涂:涂刷方向、距离应一致,接槎应在分格缝处。如所用涂料干燥较快时,应缩短刷距。刷涂一般不少于两道,应在前一道涂料表于后再刷下一道。两道涂料的间隔时间一般为24h4. 4.2喷涂:喷涂施工应根据所用涂料的品种、粘度、稠度、最大粒径等,确定喷涂机具的种类、喷嘴口经、喷涂压力、与基层之间的距离等。一般要求喷枪运行时,喷嘴中心线必须与墙面垂直,喷枪与墙面有规则地平行移动,运行速度应保持一致。涂层的接槎应留在分格缝处。门窗以及不喷涂料的部位,应认真遮挡。喷涂操作一般应连续进行,一次成活。5. 4.3滚涂:滚涂操作应根据涂料的品种、要求的花饰确定辑子的种类。操作时在辑于上蘸少量涂料后,

6、在预涂墙面上上下垂直来回滚动,应避免扭曲蛇行。6. 4.4弹涂:先在基层刷涂12道底色涂层,待其干燥后进行弹涂。弹涂时,弹涂器的机口应垂直、对正墙面,距离保持3050cm,按一定速度自上而下、由左向右弹涂。选用压花型弹涂时,应适时将彩点压平。7. 4.5复层涂料:这是由底层涂料、主涂层、面层涂料组成的涂层。底层涂料可采用喷、滚、刷涂的任一方法施工。主涂层用喷斗喷涂,喷涂花点的大小、疏密根据需要确定。花点如需压平时,则应在喷点后适时用塑料或橡胶辑蘸汽油或二甲苯压平。主涂层干燥后,即可涂饰面层涂料。面层涂料一般涂两道,其时间间隔为2h左右。复层涂料的三个涂层可以采用同一材质的涂料,也可由不同材质的

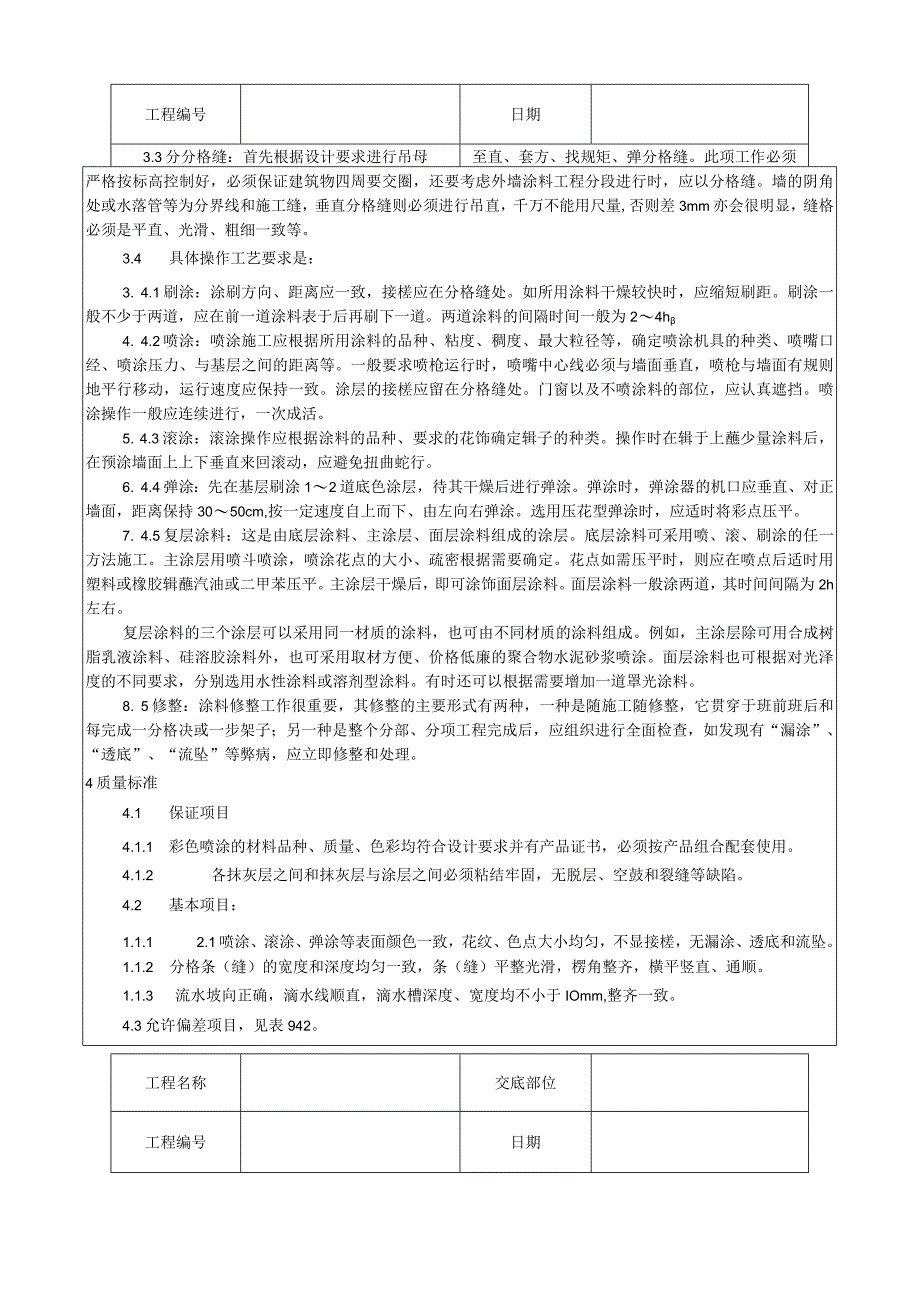

7、涂料组成。例如,主涂层除可用合成树脂乳液涂料、硅溶胶涂料外,也可采用取材方便、价格低廉的聚合物水泥砂浆喷涂。面层涂料也可根据对光泽度的不同要求,分别选用水性涂料或溶剂型涂料。有时还可以根据需要增加一道罩光涂料。8. 5修整:涂料修整工作很重要,其修整的主要形式有两种,一种是随施工随修整,它贯穿于班前班后和每完成一分格决或一步架子;另一种是整个分部、分项工程完成后,应组织进行全面检查,如发现有“漏涂”、“透底”、“流坠”等弊病,应立即修整和处理。4质量标准4.1 保证项目4.1.1 彩色喷涂的材料品种、质量、色彩均符合设计要求并有产品证书,必须按产品组合配套使用。4.1.2 各抹灰层之间和抹灰层

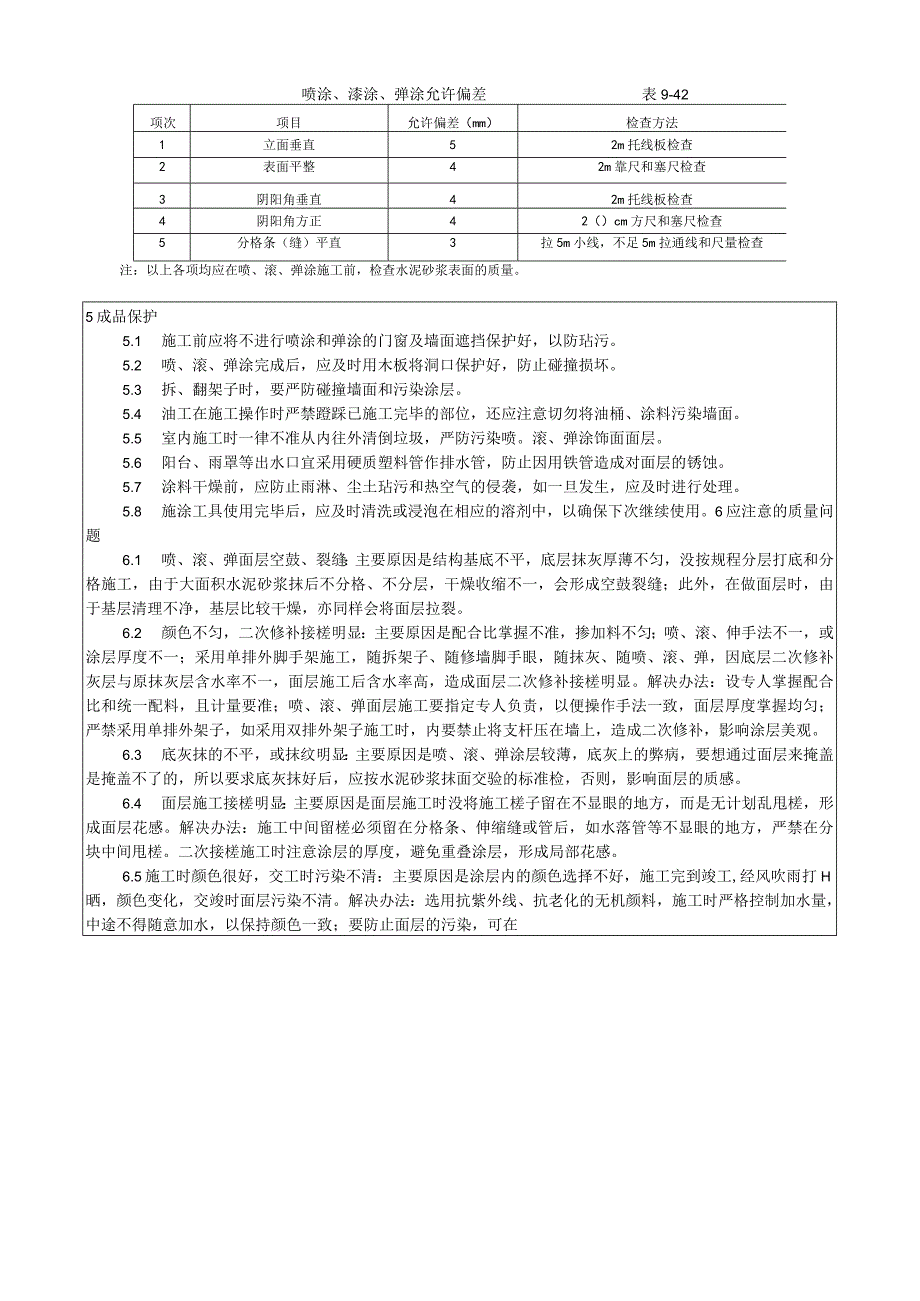

8、与涂层之间必须粘结牢固,无脱层、空鼓和裂缝等缺陷。4.2 基本项目:1.1.1 2.1喷涂、滚涂、弹涂等表面颜色一致,花纹、色点大小均匀,不显接槎,无漏涂、透底和流坠。1.1.2 分格条(缝)的宽度和深度均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。1.1.3 流水坡向正确,滴水线顺直,滴水槽深度、宽度均不小于IOmm,整齐一致。4.3允许偏差项目,见表942。工程名称交底部位工程编号日期喷涂、漆涂、弹涂允许偏差表9-42项次项目允许偏差(mm)检查方法1立面垂直52m托线板检查2表面平整42m靠尺和塞尺检查3阴阳角垂直42m托线板检查4阴阳角方正42()cm方尺和塞尺检查5分格条(缝

9、)平直3拉5m小线,不足5m拉通线和尺量检查注:以上各项均应在喷、滚、弹涂施工前,检查水泥砂浆表面的质量。5成品保护5.1 施工前应将不进行喷涂和弹涂的门窗及墙面遮挡保护好,以防玷污。5.2 喷、滚、弹涂完成后,应及时用木板将洞口保护好,防止碰撞损坏。5.3 拆、翻架子时,要严防碰撞墙面和污染涂层。5.4 油工在施工操作时严禁蹬踩已施工完毕的部位,还应注意切勿将油桶、涂料污染墙面。5.5 室内施工时一律不准从内往外清倒垃圾,严防污染喷。滚、弹涂饰面面层。5.6 阳台、雨罩等出水口宜采用硬质塑料管作排水管,防止因用铁管造成对面层的锈蚀。5.7 涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭,如一

10、旦发生,应及时进行处理。5.8 施涂工具使用完毕后,应及时清洗或浸泡在相应的溶剂中,以确保下次继续使用。6应注意的质量问题6.1 喷、滚、弹面层空鼓、裂缝:主要原因是结构基底不平,底层抹灰厚薄不匀,没按规程分层打底和分格施工,由于大面积水泥砂浆抹后不分格、不分层,干燥收缩不一,会形成空鼓裂缝;此外,在做面层时,由于基层清理不净,基层比较干燥,亦同样会将面层拉裂。6.2 颜色不匀,二次修补接槎明显:主要原因是配合比掌握不准,掺加料不匀;喷、滚、伸手法不一,或涂层厚度不一;采用单排外脚手架施工,随拆架子、随修墙脚手眼,随抹灰、随喷、滚、弹,因底层二次修补灰层与原抹灰层含水率不一,面层施工后含水率高

11、,造成面层二次修补接槎明显。解决办法:设专人掌握配合比和统一配料,且计量要准;喷、滚、弹面层施工要指定专人负责,以便操作手法一致,面层厚度掌握均匀;严禁采用单排外架子,如采用双排外架子施工时,内要禁止将支杆压在墙上,造成二次修补,影响涂层美观。6.3 底灰抹的不平,或抹纹明显:主要原因是喷、滚、弹涂层较薄,底灰上的弊病,要想通过面层来掩盖是掩盖不了的,所以要求底灰抹好后,应按水泥砂浆抹面交验的标准检,否则,影响面层的质感。6.4 面层施工接槎明显:主要原因是面层施工时没将施工槎子留在不显眼的地方,而是无计划乱甩槎,形成面层花感。解决办法:施工中间留槎必须留在分格条、伸缩缝或管后,如水落管等不显

12、眼的地方,严禁在分块中间甩槎。二次接槎施工时注意涂层的厚度,避免重叠涂层,形成局部花感。6.5施工时颜色很好,交工时污染不清:主要原因是涂层内的颜色选择不好,施工完到竣工,经风吹雨打H晒,颜色变化,交竣时面层污染不清。解决办法:选用抗紫外线、抗老化的无机颜料,施工时严格控制加水量,中途不得随意加水,以保持颜色一致;要防止面层的污染,可在工程名称交底部位工程编号日期涂层完工24h后喷有机硅一道,并注意喷时要喷的厚度一致,既要防止漏喷,又要防止流淌或过厚,形成花感。7质量记录本工艺标准应具备以下质量记录:7.1 各类涂料的出厂合格证。7.2 本分项工程质量验评表。技术负责人:交底人:接交人:施工现

13、场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂

14、牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
