预制阳台、雨罩、通道板安装工艺技术交底.docx

上传人:p** 文档编号:399164 上传时间:2023-08-06 格式:DOCX 页数:4 大小:24.31KB
下载 相关 举报
预制阳台、雨罩、通道板安装工艺技术交底.docx_第1页
第1页 / 共4页
预制阳台、雨罩、通道板安装工艺技术交底.docx_第2页
第2页 / 共4页
预制阳台、雨罩、通道板安装工艺技术交底.docx_第3页
第3页 / 共4页
预制阳台、雨罩、通道板安装工艺技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《预制阳台、雨罩、通道板安装工艺技术交底.docx》由会员分享,可在线阅读,更多相关《预制阳台、雨罩、通道板安装工艺技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

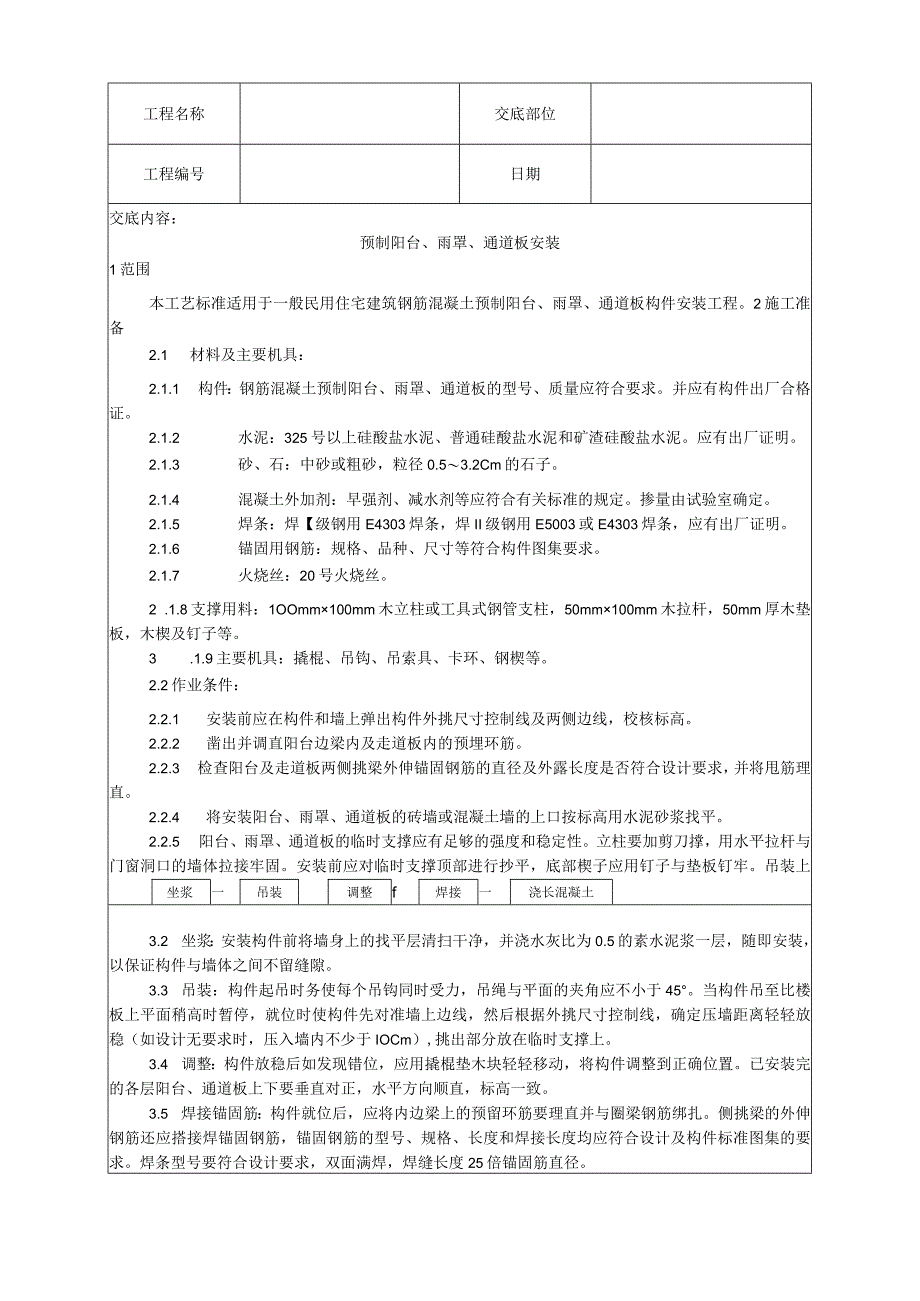

1、工程名称交底部位工程编号日期交底内容:预制阳台、雨罩、通道板安装1范围本工艺标准适用于一般民用住宅建筑钢筋混凝土预制阳台、雨罩、通道板构件安装工程。2施工准备2.1 材料及主要机具:2.1.1 构件:钢筋混凝土预制阳台、雨罩、通道板的型号、质量应符合要求。并应有构件出厂合格证。2.1.2 水泥:325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。应有出厂证明。2.1.3 砂、石:中砂或粗砂,粒径0.53.2Cm的石子。2.1.4 混凝土外加剂:早强剂、减水剂等应符合有关标准的规定。掺量由试验室确定。2.1.5 焊条:焊【级钢用E4303焊条,焊II级钢用E5003或E4303焊条,应有出厂

2、证明。2.1.6 锚固用钢筋:规格、品种、尺寸等符合构件图集要求。2.1.7 火烧丝:20号火烧丝。2 .1.8支撑用料:1OOmm100mm木立柱或工具式钢管支柱,50mm100mm木拉杆,50mm厚木垫板,木楔及钉子等。3 .1.9主要机具:撬棍、吊钩、吊索具、卡环、钢楔等。2.2作业条件:2.2.1 安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线,校核标高。2.2.2 凿出并调直阳台边梁内及走道板内的预埋环筋。2.2.3 检查阳台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求,并将甩筋理直。2.2.4 将安装阳台、雨罩、通道板的砖墙或混凝土墙的上口按标高用水泥砂浆找平

3、。2.2.5 阳台、雨罩、通道板的临时支撑应有足够的强度和稳定性。立柱要加剪刀撑,用水平拉杆与门窗洞口的墙体拉接牢固。安装前应对临时支撑顶部进行抄平,底部楔子应用钉子与垫板钉牢。吊装上层阳台或走道板时,下面至少保留三层木支撑。3操作工艺3.1工艺流程坐浆一吊装调整f焊接一浇长混凝土3.2 坐浆:安装构件前将墙身上的找平层清扫干净,并浇水灰比为0.5的素水泥浆一层,随即安装,以保证构件与墙体之间不留缝隙。3.3 吊装:构件起吊时务使每个吊钩同时受力,吊绳与平面的夹角应不小于45。当构件吊至比楼板上平面稍高时暂停,就位时使构件先对准墙上边线,然后根据外挑尺寸控制线,确定压墙距离轻轻放稳(如设计无要

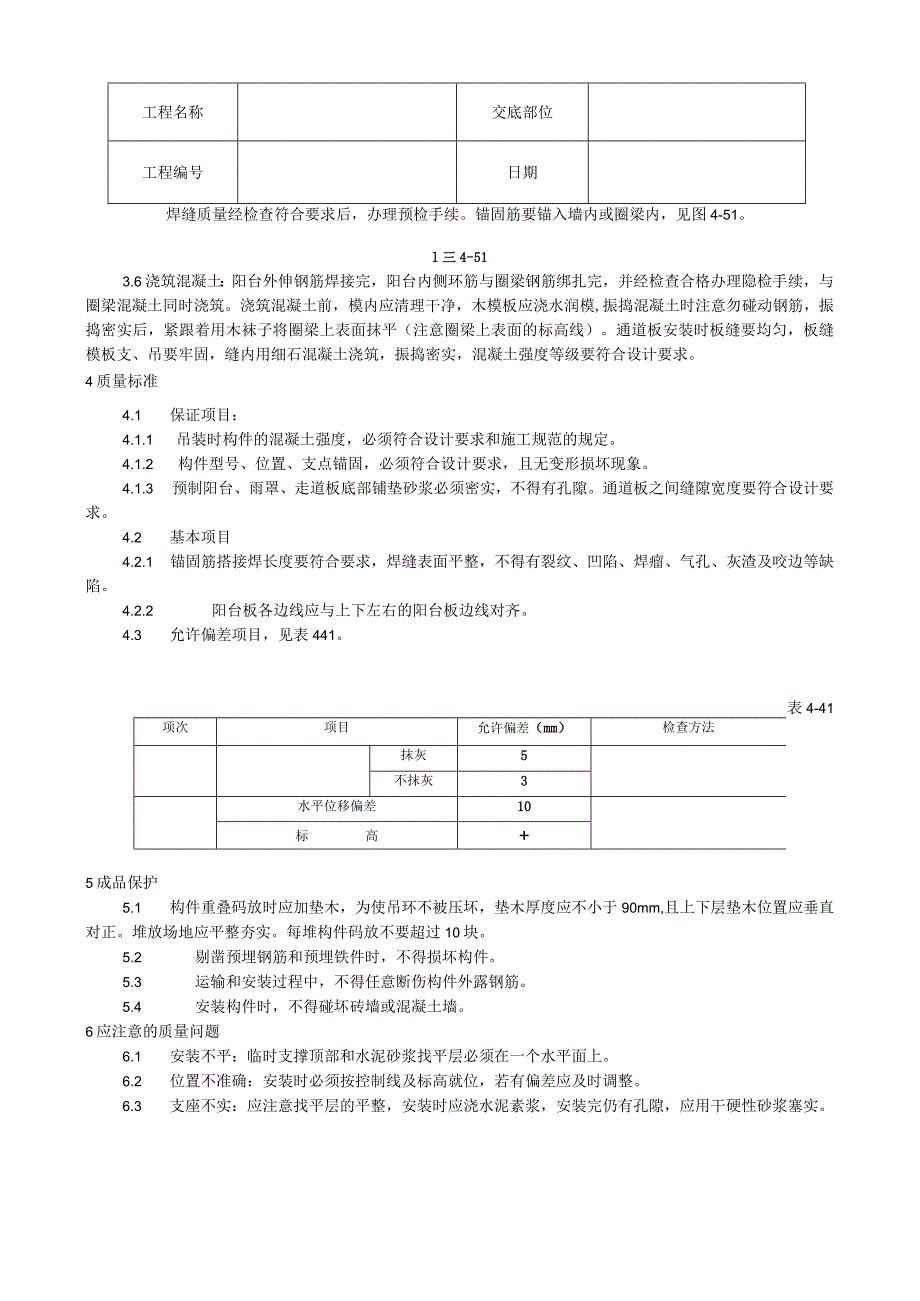

4、求时,压入墙内不少于IOCm),挑出部分放在临时支撑上。3.4 调整:构件放稳后如发现错位,应用撬棍垫木块轻轻移动,将构件调整到正确位置。已安装完的各层阳台、通道板上下要垂直对正,水平方向顺直,标高一致。3.5 焊接锚固筋:构件就位后,应将内边梁上的预留环筋要理直并与圈梁钢筋绑扎。侧挑梁的外伸钢筋还应搭接焊锚固钢筋,锚固钢筋的型号、规格、长度和焊接长度均应符合设计及构件标准图集的要求。焊条型号要符合设计要求,双面满焊,焊缝长度25倍锚固筋直径。工程名称交底部位工程编号日期焊缝质量经检查符合要求后,办理预检手续。锚固筋要锚入墙内或圈梁内,见图4-51。l三4-513.6浇筑混凝土:阳台外伸钢筋焊

5、接完,阳台内侧环筋与圈梁钢筋绑扎完,并经检查合格办理隐检手续,与圈梁混凝土同时浇筑。浇筑混凝土前,模内应清理干净,木模板应浇水润模,振捣混凝土时注意勿碰动钢筋,振捣密实后,紧跟着用木袜子将圈梁上表面抹平(注意圈梁上表面的标高线)。通道板安装时板缝要均匀,板缝模板支、吊要牢固,缝内用细石混凝土浇筑,振捣密实,混凝土强度等级要符合设计要求。4质量标准4.1 保证项目:4.1.1 吊装时构件的混凝土强度,必须符合设计要求和施工规范的规定。4.1.2 构件型号、位置、支点锚固,必须符合设计要求,且无变形损坏现象。4.1.3 预制阳台、雨罩、走道板底部铺垫砂浆必须密实,不得有孔隙。通道板之间缝隙宽度要符

6、合设计要求。4.2 基本项目4.2.1 锚固筋搭接焊长度要符合要求,焊缝表面平整,不得有裂纹、凹陷、焊瘤、气孔、灰渣及咬边等缺陷。4.2.2 阳台板各边线应与上下左右的阳台板边线对齐。4.3 允许偏差项目,见表441。表4-41项次项目允许偏差(mm)检查方法抹灰5不抹灰3水平位移偏差10标高+5成品保护5.1 构件重叠码放时应加垫木,为使吊环不被压坏,垫木厚度应不小于90mm,且上下层垫木位置应垂直对正。堆放场地应平整夯实。每堆构件码放不要超过10块。5.2 剔凿预埋钢筋和预埋铁件时,不得损坏构件。5.3 运输和安装过程中,不得任意断伤构件外露钢筋。5.4 安装构件时,不得碰坏砖墙或混凝土墙

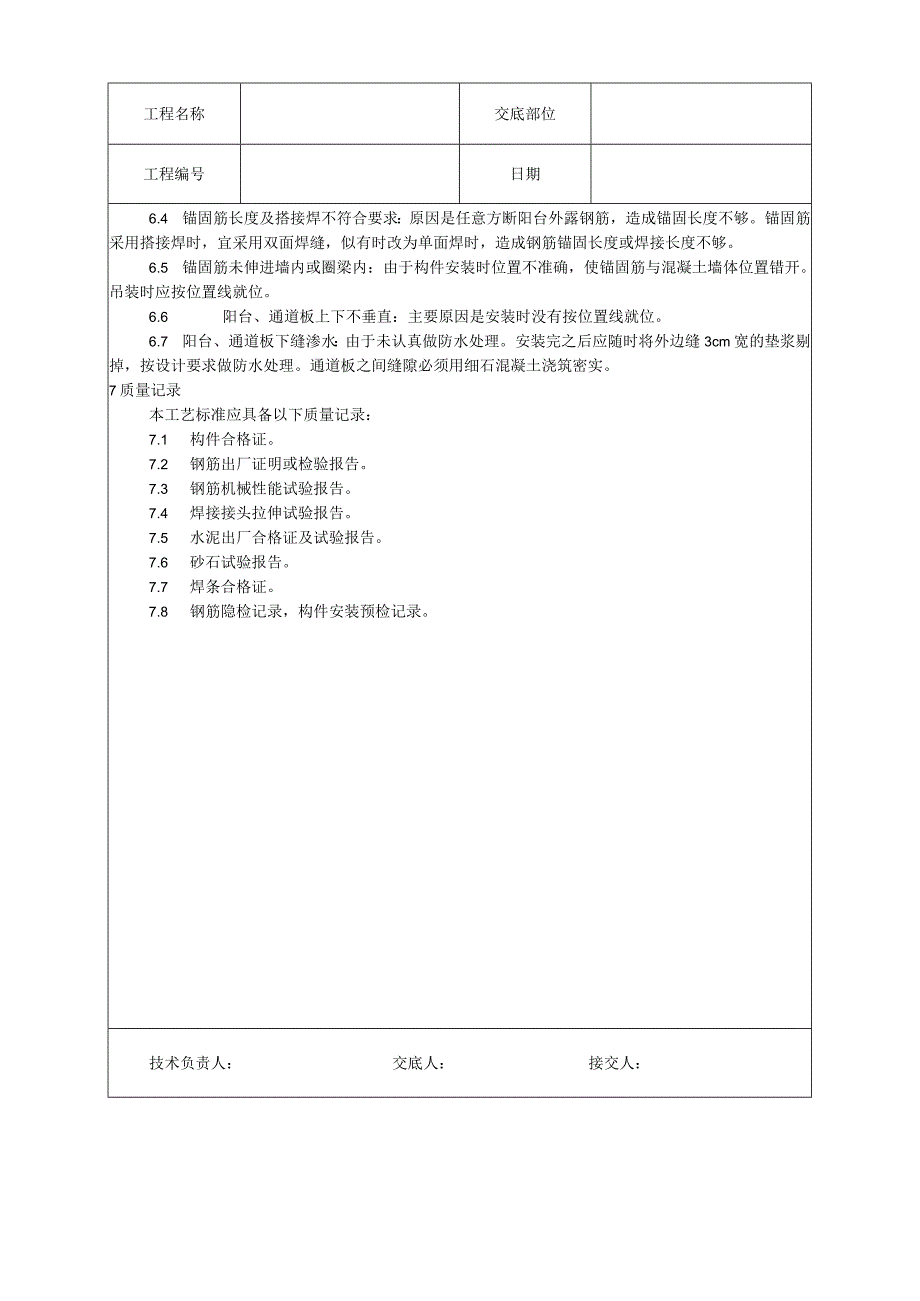

7、。6应注意的质量问题6.1 安装不平:临时支撑顶部和水泥砂浆找平层必须在一个水平面上。6.2 位置不准确:安装时必须按控制线及标高就位,若有偏差应及时调整。6.3 支座不实:应注意找平层的平整,安装时应浇水泥素浆,安装完仍有孔隙,应用干硬性砂浆塞实。工程名称交底部位工程编号日期6.4 锚固筋长度及搭接焊不符合要求:原因是任意方断阳台外露钢筋,造成锚固长度不够。锚固筋采用搭接焊时,宜采用双面焊缝,似有时改为单面焊时,造成钢筋锚固长度或焊接长度不够。6.5 锚固筋未伸进墙内或圈梁内:由于构件安装时位置不准确,使锚固筋与混凝土墙体位置错开。吊装时应按位置线就位。6.6 阳台、通道板上下不垂直:主要原

8、因是安装时没有按位置线就位。6.7 阳台、通道板下缝渗水:由于未认真做防水处理。安装完之后应随时将外边缝3cm宽的垫浆剔掉,按设计要求做防水处理。通道板之间缝隙必须用细石混凝土浇筑密实。7质量记录本工艺标准应具备以下质量记录:7.1 构件合格证。7.2 钢筋出厂证明或检验报告。7.3 钢筋机械性能试验报告。7.4 焊接接头拉伸试验报告。7.5 水泥出厂合格证及试验报告。7.6 砂石试验报告。7.7 焊条合格证。7.8 钢筋隐检记录,构件安装预检记录。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工

9、,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏

10、电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
