xx工程赶工措施费的计算.docx

上传人:p** 文档编号:400358 上传时间:2023-08-06 格式:DOCX 页数:15 大小:51.52KB
下载 相关 举报
xx工程赶工措施费的计算.docx_第1页
第1页 / 共15页
xx工程赶工措施费的计算.docx_第2页
第2页 / 共15页
xx工程赶工措施费的计算.docx_第3页
第3页 / 共15页
xx工程赶工措施费的计算.docx_第4页
第4页 / 共15页
xx工程赶工措施费的计算.docx_第5页
第5页 / 共15页
xx工程赶工措施费的计算.docx_第6页
第6页 / 共15页
xx工程赶工措施费的计算.docx_第7页
第7页 / 共15页
xx工程赶工措施费的计算.docx_第8页
第8页 / 共15页
xx工程赶工措施费的计算.docx_第9页
第9页 / 共15页
xx工程赶工措施费的计算.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《xx工程赶工措施费的计算.docx》由会员分享,可在线阅读,更多相关《xx工程赶工措施费的计算.docx(15页珍藏版)》请在第壹文秘上搜索。

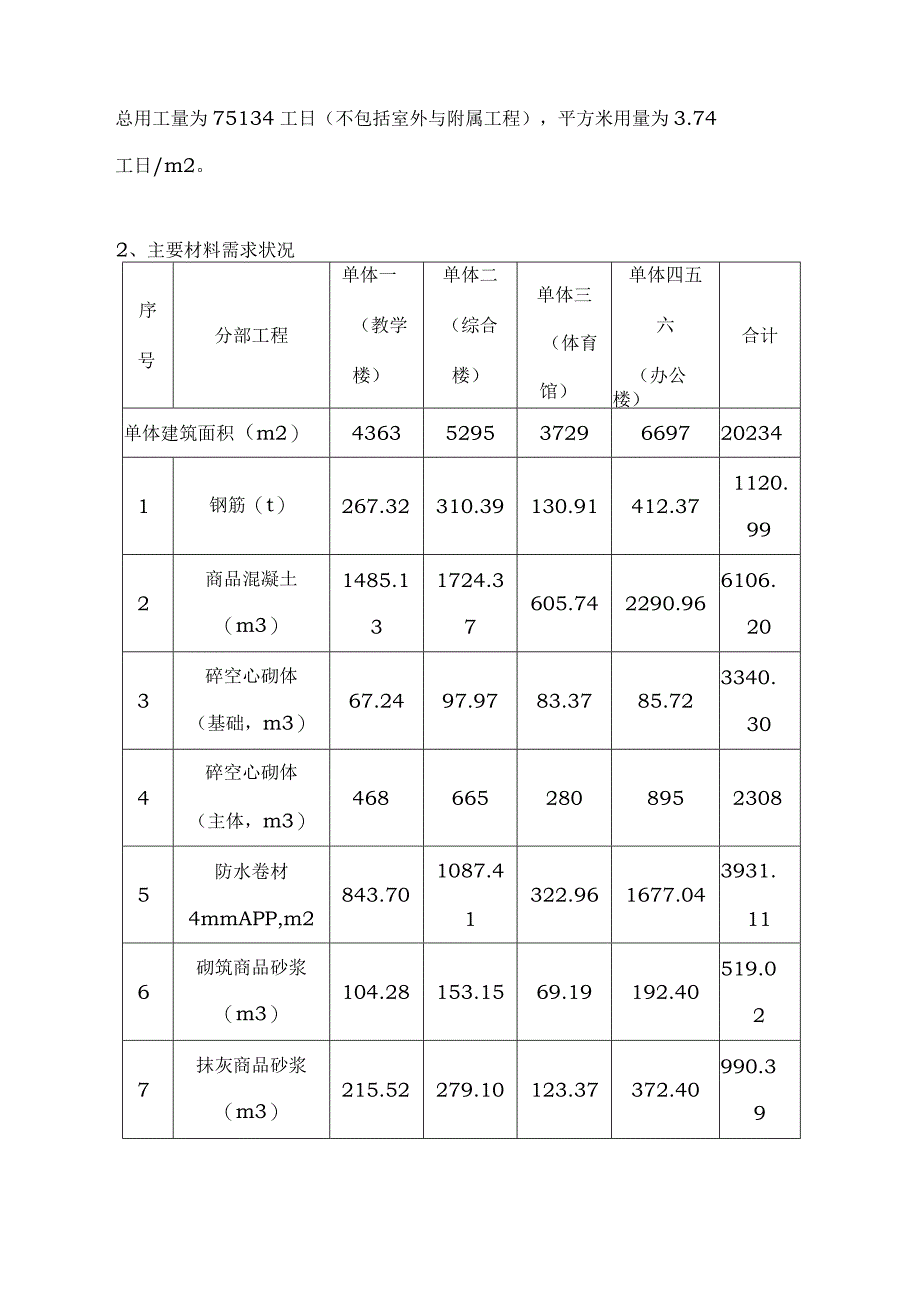

1、关于*工程增加赶工措施费的有关说明一、工程概况本工程位于*区*路以南,规划路以北,西邻*路“总建筑面积20234m2,框架五层,局部二层、四层,最高处建筑高度为23.55米。本工程依据功能分区共划分为六个单体,含教学与协助用房、办公用房,生活用房等。其中单体一为教学楼、单体二为综合楼、单体三为体育馆、单四五六为办公楼。二、工程资源需求状况1、人工需求(工日数量)序号分部工程单体一(教学楼)单体二(综合楼)单体三(体育馆)单体四五六(办公楼)合计单体建筑面积(m2)4363529537296697202341基础工程2459281826444384123052主体工程87709848368312

2、546348473装饰工程3598482549916810202344安装工程157719141348242172605小计16404194051316626159751346单位用量(工日/m2)3.763.663.533.913.74总用工量为75134工日(不包括室外与附属工程),平方米用量为3.74工日/m2。2、主要材料需求状况序号分部工程单体一(教学楼)单体二(综合楼)单体三(体育馆)单体四五六(办公楼)合计单体建筑面积(m2)4363529537296697202341钢筋(t)267.32310.39130.91412.371120.992商品混凝土(m3)1485.13172

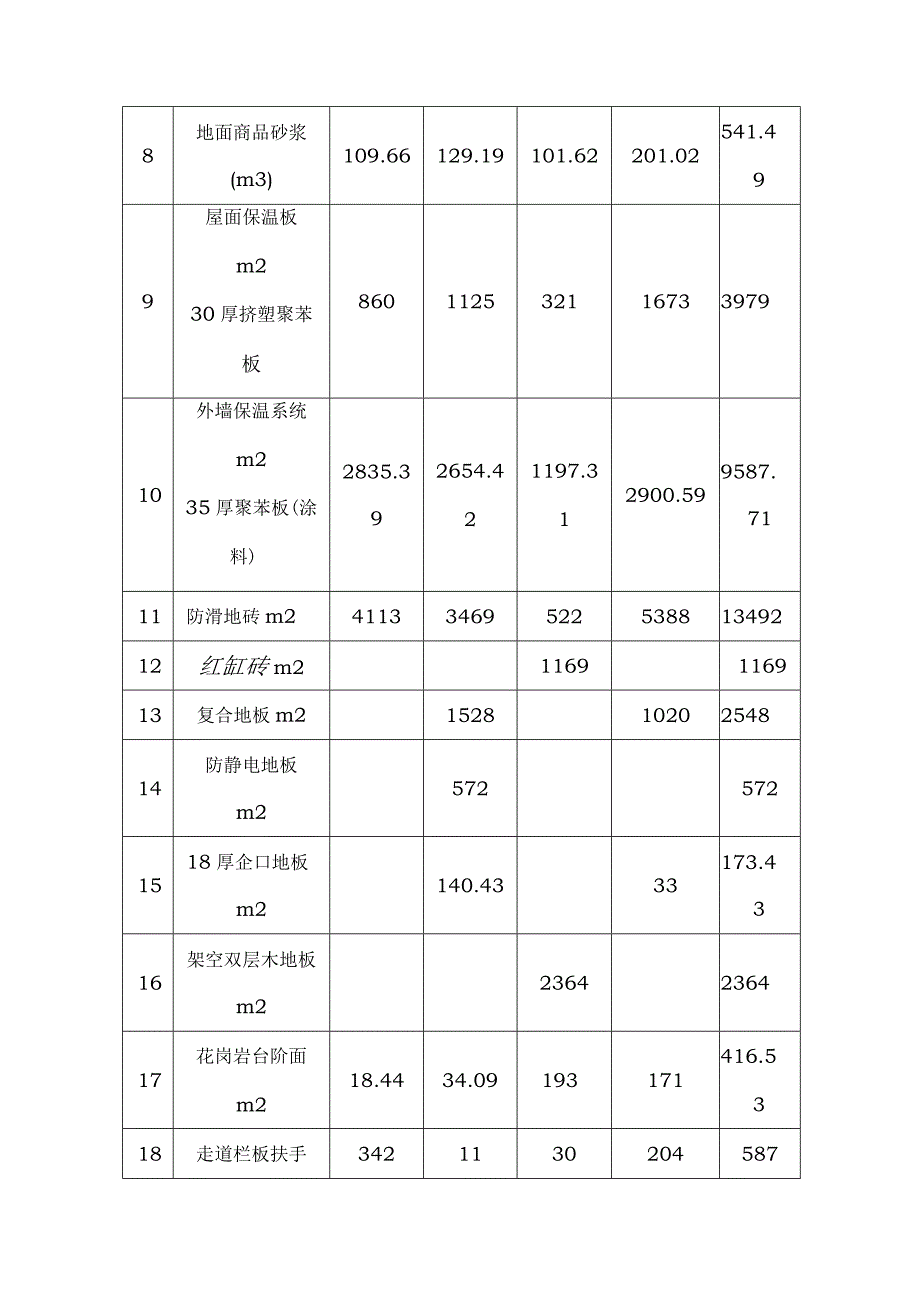

3、4.37605.742290.966106.203碎空心砌体(基础,m3)67.2497.9783.3785.723340.304碎空心砌体(主体,m3)46866528089523085防水卷材4mmAPP,m2843.701087.41322.961677.043931.116砌筑商品砂浆(m3)104.28153.1569.19192.40519.027抹灰商品砂浆(m3)215.52279.10123.37372.40990.398地面商品砂浆(m3)109.66129.19101.62201.02541.499屋面保温板m230厚挤塑聚苯板86011253211673397910外墙

4、保温系统m235厚聚苯板(涂料)2835.392654.421197.312900.599587.7111防滑地砖m24113346952253881349212红缸砖m21169116913复合地板m215281020254814防静电地板m25725721518厚企口地板m2140.4333173.4316架空双层木地板m22364236417花岗岩台阶面m218.4434.09193171416.5318走道栏板扶手3421130204587m19护窗栏杆m32.2533.3530.596.1020楼梯间靠墙栏杆m28.0828.0821墙面瓷砖m22054265812503320928

5、222外墙涂料m24237.353060.521675.123961.3712934.3623内墙涂料m22760.553301089.86703816218.3624墙裙油漆m2795.63601622.522778.1225天棚涂料m24920.685607.592843.94732220694.2126天棚防霉涂料m21604160427天棚PVC吊顶m2366.80377.4716043592707.2728卫生间防火板隔断M2375.56310.50236.60922.5629大理石洗漱台m227.2326.9641.0895.2730轻质陶粒混凝土m384.03121.1033.6

6、9175.54414.363、周转材料需求状况本工程模板系统采纳胶合板+5*10方木+钢管支撑系统,结合本工程的特点(层高3.9m左右)和施工组织的支配,方木用量为4m模板面积、钢管用量为6m模板面积、扣件用量为6只/模板面积。序号分部工程单体一(教学楼)单体二(综合楼)单体三(体育馆)单体四五六(办公楼)合计单体建筑面积(m2)436352953729669720234结构形式与层数框架五层框架五层框架一层二层排架框架五层1模板工程量m211337.5613163.644848.2016981.2246339.622经济指标(每建筑面积模板量m2m2)2.602.491.302.542.30

7、3单层最大用模208826333912511213745量m24外墙脚手架m24051.723407.921842.12523814539.764、机械配置状况依据施工进度和施工组织的支配,本工程现场设置机械状况如下表所述:序号机械名称、型号规格数量租赁单价备注1施工井架3台10000元/月2木械圆锯MJ1046套1500元/月3钢筋弯曲机WJ2243套1000元/月4钢筋切断机DA40-13套1000元/月5钢筋调直机4台1000元/月6插入式振动机15台600元/月7平板式振动机4台600元/月8碰焊机3台WOO元/月9反铲挖土机6台土方施工10自卸汽车20辆土方施工三、定额工期的计算依据

8、全国统一建筑安装工程工期定额的有关规定,本工程属于I类地区,总工期包括桩基工程、土方工程、基础工程、主体工程(含装饰和机电安装)。1桩基工程本工程采纳钢筋混凝土预制管桩PHC-A400(80),单根长度19.3m,共580根,总长11194m。序号单体工程名称定额编*7JU号定额项目名称与描述建筑面积或规格定额工期标准(天)1桩基工程6-291预制碎管桩,桩深18m以内,500根以内54d2、机械土方工程本工程土方挖深超过2M,考虑到施工工期的支配与施工的便利性,开挖方式采纳机械大开挖,总挖方量为12600m3o序号单体工程名称定额编号定额项目名称与描述建筑面积或规格定额工期标准(天)1土方工

9、程6-79机械土方,挖深5m内,14000m3以内,11类土23d3、基础工程序号单体工程名称定额编*7JU号定额项目名称与描述建筑面积或规格定额工期标准(天)1基础工程1-30.0。以下工程无地下室,带型基础100o平方以外65d4、主体工程序号单体工程名称定额编号定额项目名称与描述建筑面积或规格定额工期标准(天)1单体一1-1011办公教学楼,6层以下,5000以内235d2单体二1-1012办公教学楼,6层以下,7000以内250d3单体三1-1011办公教学楼,6层以下,5000以内235d4单体四1-1012办公教学楼,6层以下,57000以内250d依据工期定额的有关规定,单项工程

10、000以上结构相同,有变形缝时,先按不同运用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工作的25%计算。故主体工程总工程为250+235*25%*2+250*25%=430do5、室外与附属工程本工程包括室外管线与场地道路工程。依据相关规定,室外管线工程增加工期10天,室外道路与停车场增加工期20d,总计增加30天工期。6、关于施工总工期的计算由以上可知,本工程定额总工期为:桩基工程54d+土方工程23d+基础工程65d+主体工程(含装饰与机电安装)430天+室外管线与道路场地30d=602do考虑我司自身实力和自有资源,结合当前社会生产力水平,本工程合理工期以定额总工期

11、的80%取定,即602d*80%=482do不含桩基的施工总工期日历天为(602-54)*80%=438日历天。四、业主要求的工期依据业主的要求,我司于2023年月日进场起先施工,并被要求于2023年7月1日前交付运用,故本工程实际施工工期仅为270d。相比定额工期(不含桩基)而言,提前了168d,比定额工期缩短了20%以o五、赶工措施方案1、增加劳动力对工期的保证措施本工程总用工量为7500。工日左右,合理工期按483天计算,平均施工人数为155人,而实际施工工期为270天,平均施工人数为278人,增加123人。管理人员的投入15人,原支配投入10人。2、增加材料的投入对工期的保证措施D钢筋

12、、商品碎、砌体材料与早联系,依据实际状况编制各项材料支配表,按支配分批进场,适应施工进度的须要,并依据支配落实各种工程材料、成品半成品等材料货源,以保证其相应的运作周期。2)现场分别建立足够大的各种建材与周转材料储备仓库、堆场,防止灾难天气或市场因素影响供货中断,保证工程正常施工。3)依据不同的施工阶段要求,需业主、设计认可的材料、设备,在选购前供应样品与时确认,缩短不必要的非作业时间。4)为使结构工期提前,势必须要争抢工作面。总体施工思路为分区分层流水施工,即依据单体的划分(以施工缝为界)将整个工程划分为四个施工段分别独立的流水施工。故模板工程除按常规配置外,另增配一套完整的模板工程体系。即模板工程按各单体单层最大用模量增加相应的配备用量。依据模板的配置要求,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
