混凝土施工技术交底.docx

上传人:p** 文档编号:402373 上传时间:2023-08-07 格式:DOCX 页数:4 大小:21.99KB
下载 相关 举报
混凝土施工技术交底.docx_第1页
第1页 / 共4页
混凝土施工技术交底.docx_第2页
第2页 / 共4页
混凝土施工技术交底.docx_第3页
第3页 / 共4页
混凝土施工技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土施工技术交底.docx》由会员分享,可在线阅读,更多相关《混凝土施工技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

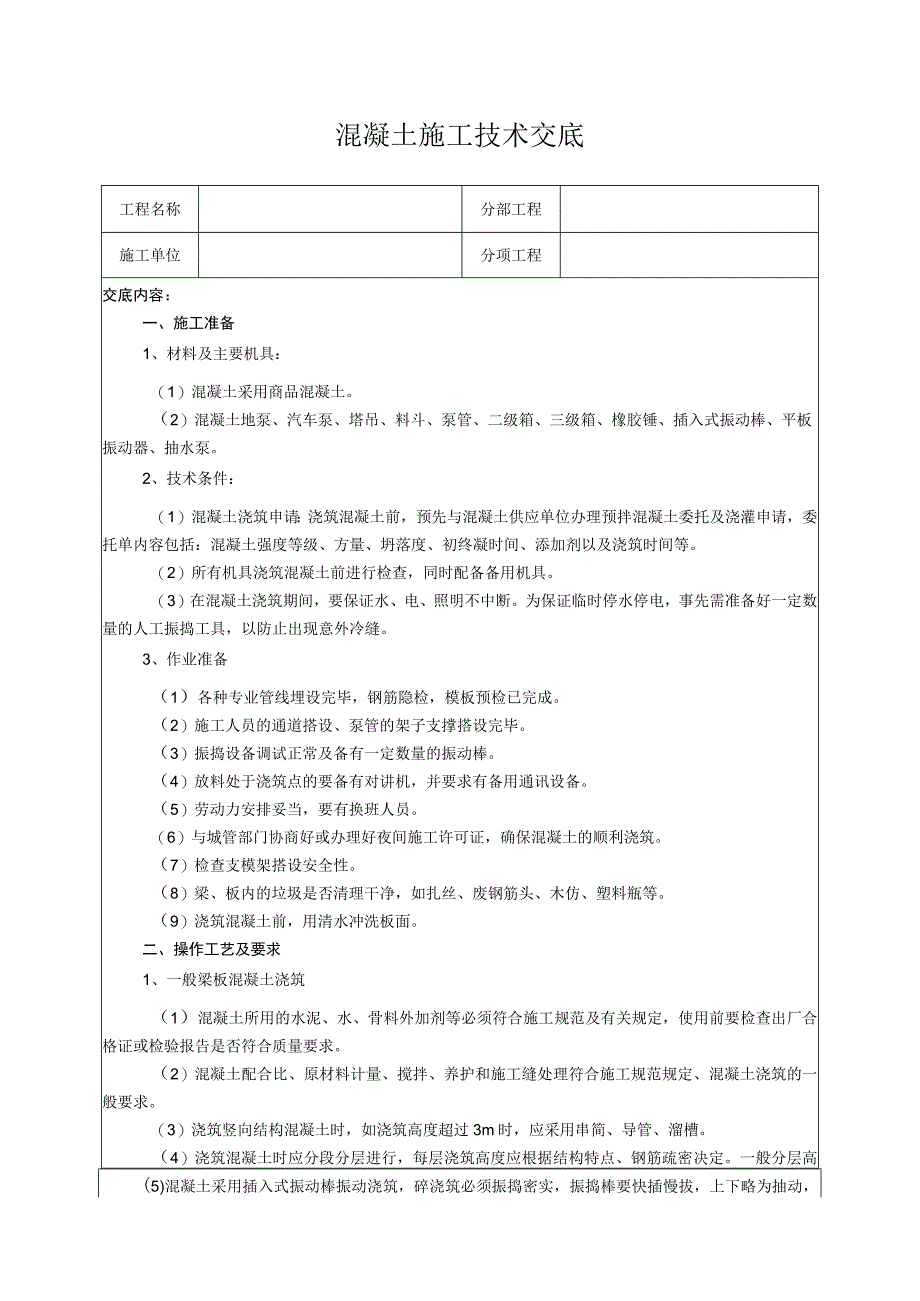

1、混凝土施工技术交底工程名称分部工程施工单位分项工程交底内容:一、施工准备1、材料及主要机具:(1)混凝土采用商品混凝土。(2)混凝土地泵、汽车泵、塔吊、料斗、泵管、二级箱、三级箱、橡胶锤、插入式振动棒、平板振动器、抽水泵。2、技术条件:(1)混凝土浇筑申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托及浇灌申请,委托单内容包括:混凝土强度等级、方量、坍落度、初终凝时间、添加剂以及浇筑时间等。(2)所有机具浇筑混凝土前进行检查,同时配备备用机具。(3)在混凝土浇筑期间,要保证水、电、照明不中断。为保证临时停水停电,事先需准备好一定数量的人工振捣工具,以防止出现意外冷缝。3、作业准备(1)

2、各种专业管线埋设完毕,钢筋隐检,模板预检已完成。(2)施工人员的通道搭设、泵管的架子支撑搭设完毕。(3)振捣设备调试正常及备有一定数量的振动棒。(4)放料处于浇筑点的要备有对讲机,并要求有备用通讯设备。(5)劳动力安排妥当,要有换班人员。(6)与城管部门协商好或办理好夜间施工许可证,确保混凝土的顺利浇筑。(7)检查支模架搭设安全性。(8)梁、板内的垃圾是否清理干净,如扎丝、废钢筋头、木仿、塑料瓶等。(9)浇筑混凝土前,用清水冲洗板面。二、操作工艺及要求1、一般梁板混凝土浇筑(1)混凝土所用的水泥、水、骨料外加剂等必须符合施工规范及有关规定,使用前要检查出厂合格证或检验报告是否符合质量要求。(2

3、)混凝土配合比、原材料计量、搅拌、养护和施工缝处理符合施工规范规定、混凝土浇筑的一般要求。(3)浇筑竖向结构混凝土时,如浇筑高度超过3m时,应采用串简、导管、溜槽。(4)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过55mm,平板振动器的分层厚度为20Ommo(5)混凝土采用插入式振动棒振动浇筑,碎浇筑必须振捣密实,振捣棒要快插慢拔,上下略为抽动,以使上下振捣均匀。插点要均匀排列,逐点移动,顺序进行,不得遗漏,移动间距不大于振捣棒作用半径的1.5,控制在3040cm,每一振动点的振捣时间控制在15-30秒之间

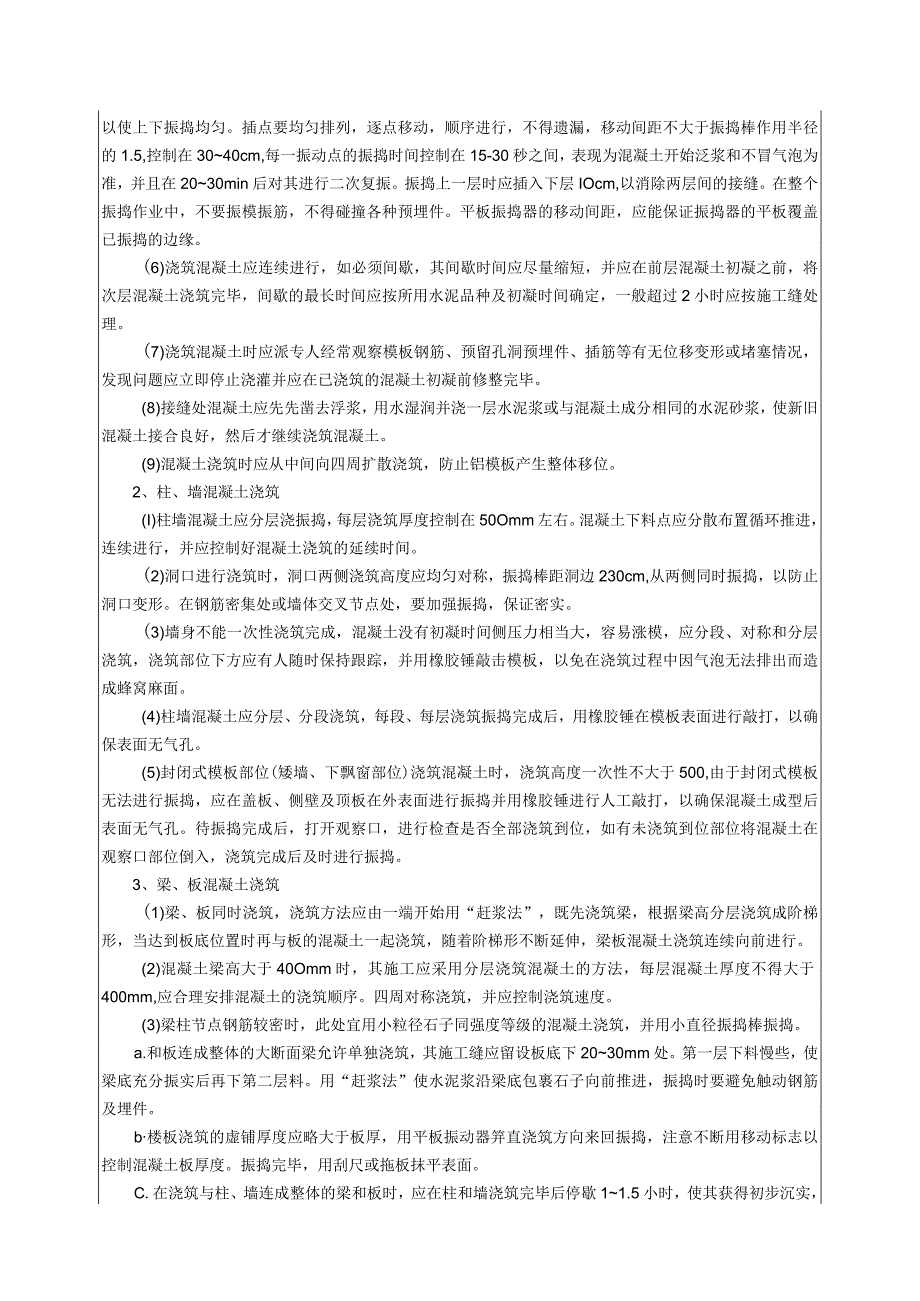

4、,表现为混凝土开始泛浆和不冒气泡为准,并且在2030min后对其进行二次复振。振捣上一层时应插入下层IOcm,以消除两层间的接缝。在整个振捣作业中,不要振模振筋,不得碰撞各种预埋件。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。(6)浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕,间歇的最长时间应按所用水泥品种及初凝时间确定,一般超过2小时应按施工缝处理。(7)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌并应在已浇筑的混凝土初凝前修整完毕。(8)接缝处混凝土应先先

5、凿去浮浆,用水湿润并浇一层水泥浆或与混凝土成分相同的水泥砂浆,使新旧混凝土接合良好,然后才继续浇筑混凝土。(9)混凝土浇筑时应从中间向四周扩散浇筑,防止铝模板产生整体移位。2、柱、墙混凝土浇筑(I)柱墙混凝土应分层浇振捣,每层浇筑厚度控制在50Omm左右。混凝土下料点应分散布置循环推进,连续进行,并应控制好混凝土浇筑的延续时间。(2)洞口进行浇筑时,洞口两侧浇筑高度应均匀对称,振捣棒距洞边230cm,从两侧同时振捣,以防止洞口变形。在钢筋密集处或墙体交叉节点处,要加强振捣,保证密实。(3)墙身不能一次性浇筑完成,混凝土没有初凝时间侧压力相当大,容易涨模,应分段、对称和分层浇筑,浇筑部位下方应有

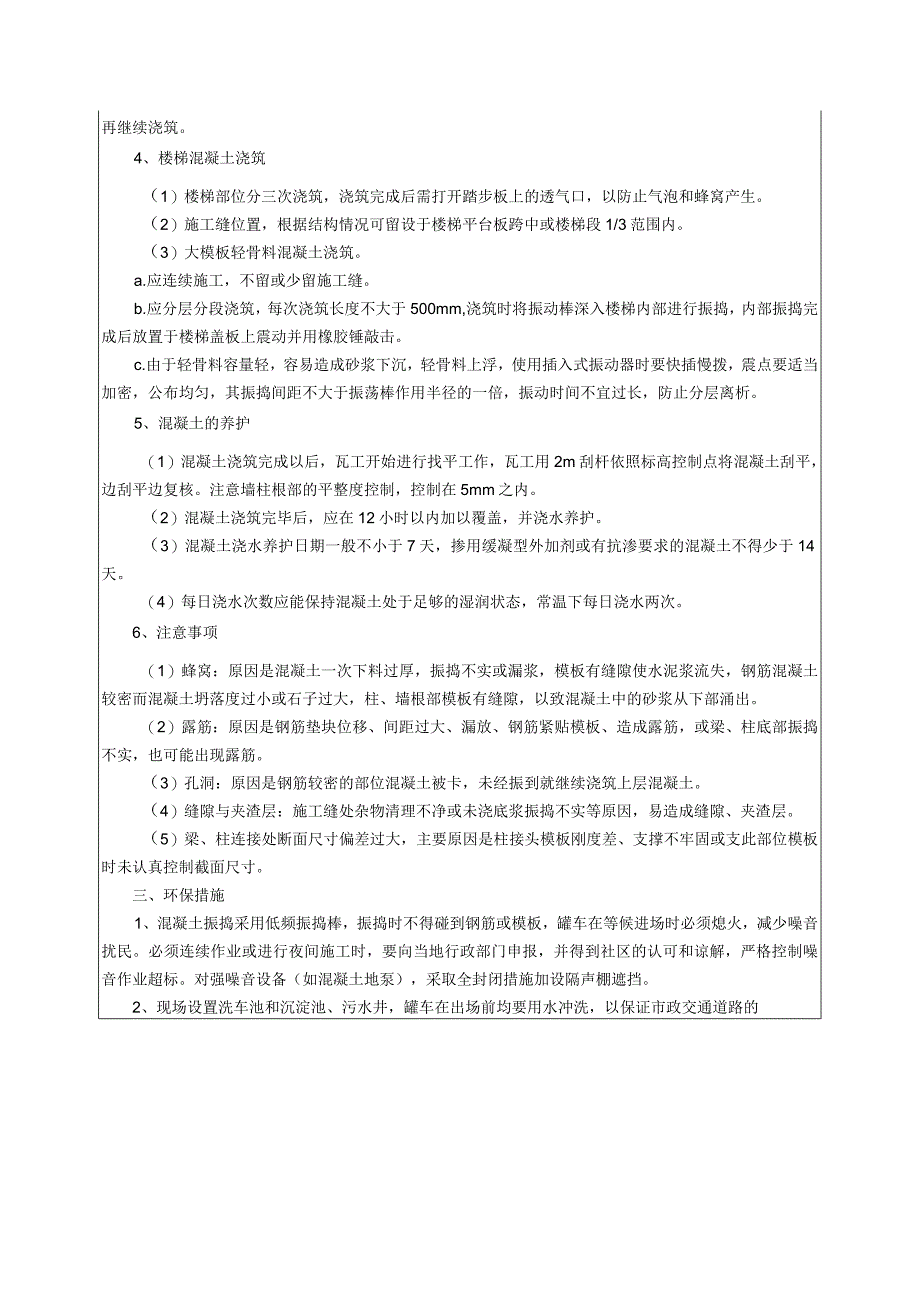

6、人随时保持跟踪,并用橡胶锤敲击模板,以免在浇筑过程中因气泡无法排出而造成蜂窝麻面。(4)柱墙混凝土应分层、分段浇筑,每段、每层浇筑振捣完成后,用橡胶锤在模板表面进行敲打,以确保表面无气孔。(5)封闭式模板部位(矮墙、下飘窗部位)浇筑混凝土时,浇筑高度一次性不大于500,由于封闭式模板无法进行振捣,应在盖板、侧壁及顶板在外表面进行振捣并用橡胶锤进行人工敲打,以确保混凝土成型后表面无气孔。待振捣完成后,打开观察口,进行检查是否全部浇筑到位,如有未浇筑到位部位将混凝土在观察口部位倒入,浇筑完成后及时进行振捣。3、梁、板混凝土浇筑(1)梁、板同时浇筑,浇筑方法应由一端开始用“赶浆法”,既先浇筑梁,根据

7、梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。(2)混凝土梁高大于40Omm时,其施工应采用分层浇筑混凝土的方法,每层混凝土厚度不得大于400mm,应合理安排混凝土的浇筑顺序。四周对称浇筑,并应控制浇筑速度。(3)梁柱节点钢筋较密时,此处宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。a.和板连成整体的大断面梁允许单独浇筑,其施工缝应留设板底下2030mm处。第一层下料慢些,使梁底充分振实后再下第二层料。用“赶浆法”使水泥浆沿梁底包裹石子向前推进,振捣时要避免触动钢筋及埋件。b楼板浇筑的虚铺厚度应略大于板厚,用平板振动

8、器笄直浇筑方向来回振捣,注意不断用移动标志以控制混凝土板厚度。振捣完毕,用刮尺或拖板抹平表面。C.在浇筑与柱、墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇11.5小时,使其获得初步沉实,再继续浇筑。4、楼梯混凝土浇筑(1)楼梯部位分三次浇筑,浇筑完成后需打开踏步板上的透气口,以防止气泡和蜂窝产生。(2)施工缝位置,根据结构情况可留设于楼梯平台板跨中或楼梯段1/3范围内。(3)大模板轻骨料混凝土浇筑。a.应连续施工,不留或少留施工缝。b.应分层分段浇筑,每次浇筑长度不大于500mm,浇筑时将振动棒深入楼梯内部进行振捣,内部振捣完成后放置于楼梯盖板上震动并用橡胶锤敲击。c.由于轻骨料容量轻,容易

9、造成砂浆下沉,轻骨料上浮,使用插入式振动器时要快插慢拨,震点要适当加密,公布均匀,其振捣间距不大于振荡棒作用半径的一倍,振动时间不宜过长,防止分层离析。5、混凝土的养护(1)混凝土浇筑完成以后,瓦工开始进行找平工作,瓦工用2m刮杆依照标高控制点将混凝土刮平,边刮平边复核。注意墙柱根部的平整度控制,控制在5mm之内。(2)混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护。(3)混凝土浇水养护日期一般不小于7天,掺用缓凝型外加剂或有抗渗要求的混凝土不得少于14天。(4)每日浇水次数应能保持混凝土处于足够的湿润状态,常温下每日浇水两次。6、注意事项(1)蜂窝:原因是混凝土一次下料过厚,振捣不实

10、或漏浆,模板有缝隙使水泥浆流失,钢筋混凝土较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出。(2)露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、柱底部振捣不实,也可能出现露筋。(3)孔洞:原因是钢筋较密的部位混凝土被卡,未经振到就继续浇筑上层混凝土。(4)缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因,易造成缝隙、夹渣层。(5)梁、柱连接处断面尺寸偏差过大,主要原因是柱接头模板刚度差、支撑不牢固或支此部位模板时未认真控制截面尺寸。三、环保措施1、混凝土振捣采用低频振捣棒,振捣时不得碰到钢筋或模板,罐车在等候进场时必须熄火

11、,减少噪音扰民。必须连续作业或进行夜间施工时,要向当地行政部门申报,并得到社区的认可和谅解,严格控制噪音作业超标。对强噪音设备(如混凝土地泵),采取全封闭措施加设隔声棚遮挡。2、现场设置洗车池和沉淀池、污水井,罐车在出场前均要用水冲洗,以保证市政交通道路的清洁,较少粉尘污染。沉淀后的清水应重复使用。四、安全、文明施工保证措施1、加强对作业人员的安全、环境意识教育,严格遵守公司关于环境、职业健康、安全作业指导书的有关规定。2、注意施工废水排放,防止造成下水管堵塞3、对现场施工人员进行现场质量安全技术交底。4、相关人员操作证件必须齐全。5、现场混凝土浇筑路线布置需交代清楚。6、混凝土泵机操作人员证件齐全,使用前需将泵机试运转。7、混凝土施工后的废弃物应及时清运,保持工完场清。8、碎车运输过程中,应将地面用水浇湿,减少扬尘。9、混凝土搅拌车每次出场应清理下料斗,防止混凝土遗洒。10、现场使用照明灯具宜用定向可拆除灯罩型,使用时应防止光污染。11、清洗混凝土泵时,泵管的出口应朝安全方向,以防废浆高速飞出伤人。交底人:被交底人:日期:年月日日期:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
