规划展馆升级改造精装修临水临电施工方案.docx

上传人:p** 文档编号:402766 上传时间:2023-08-07 格式:DOCX 页数:11 大小:33.33KB
下载 相关 举报
规划展馆升级改造精装修临水临电施工方案.docx_第1页
第1页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第2页
第2页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第3页
第3页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第4页
第4页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第5页
第5页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第6页
第6页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第7页
第7页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第8页
第8页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第9页
第9页 / 共11页
规划展馆升级改造精装修临水临电施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《规划展馆升级改造精装修临水临电施工方案.docx》由会员分享,可在线阅读,更多相关《规划展馆升级改造精装修临水临电施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

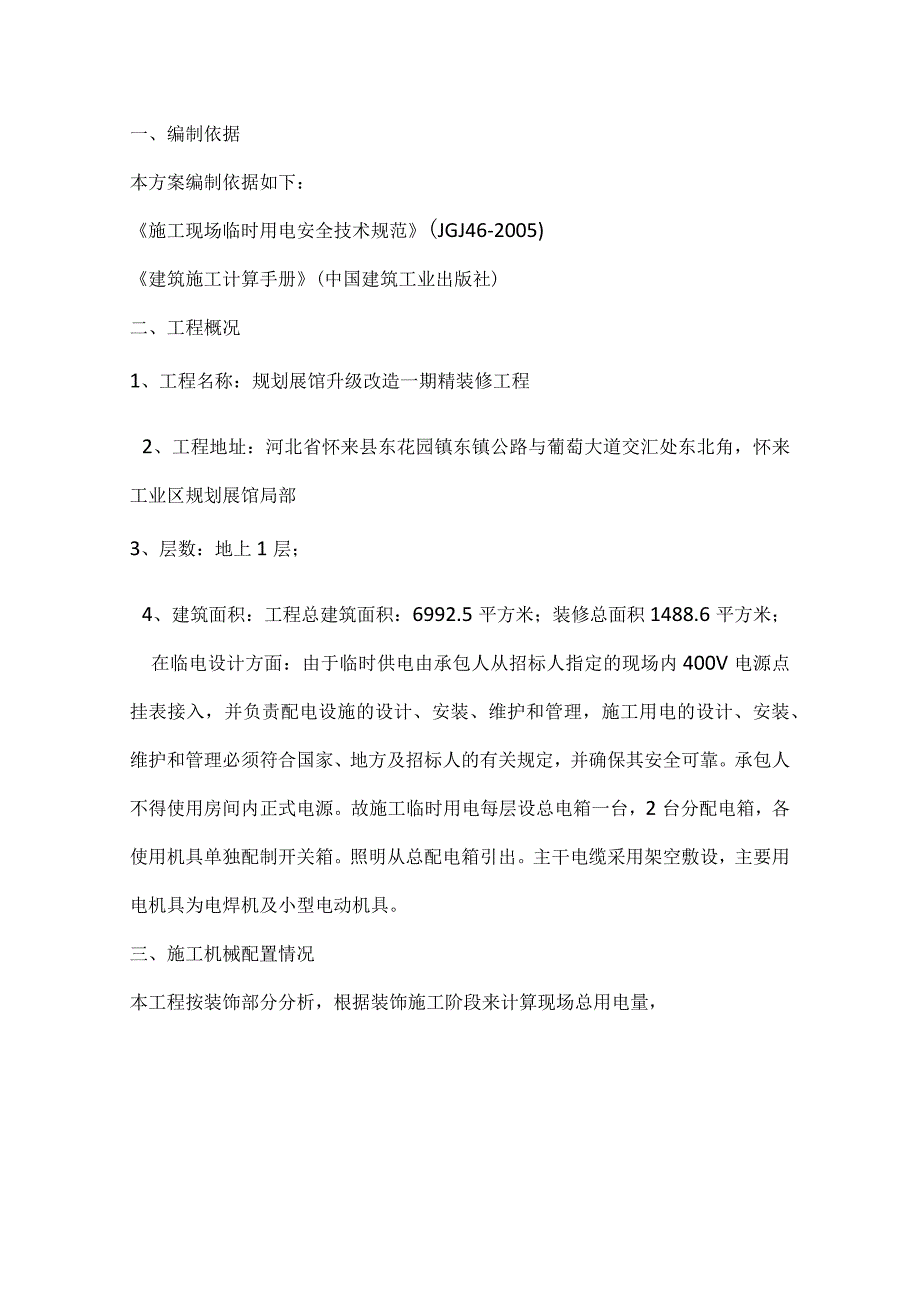

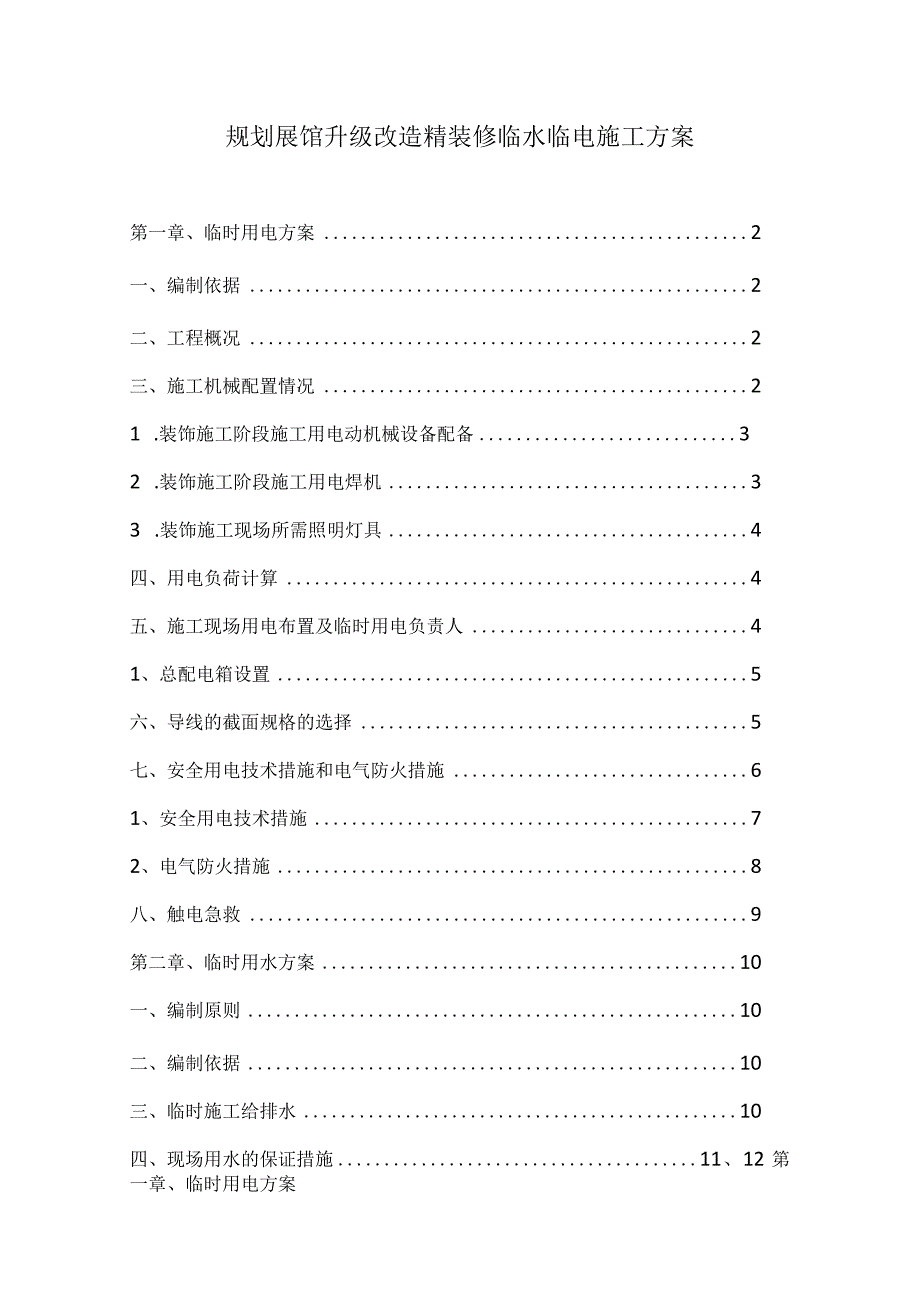

1、规划展馆升级改造精装修临水临电施工方案第一章、临时用电方案2一、编制依据2二、工程概况2三、施工机械配置情况21 .装饰施工阶段施工用电动机械设备配备32 .装饰施工阶段施工用电焊机33 .装饰施工现场所需照明灯具4四、用电负荷计算4五、施工现场用电布置及临时用电负责人41、总配电箱设置5六、导线的截面规格的选择5七、安全用电技术措施和电气防火措施61、安全用电技术措施72、电气防火措施8八、触电急救9第二章、临时用水方案10一、编制原则10二、编制依据10三、临时施工给排水10四、现场用水的保证措施11、12第一章、临时用电方案一、编制依据本方案编制依据如下:施工现场临时用电安全技术规范(J

2、GJ46-2005)建筑施工计算手册(中国建筑工业出版社)二、工程概况1、工程名称:规划展馆升级改造一期精装修工程2、工程地址:河北省怀来县东花园镇东镇公路与葡萄大道交汇处东北角,怀来工业区规划展馆局部3、层数:地上1层;4、建筑面积:工程总建筑面积:6992.5平方米;装修总面积1488.6平方米;在临电设计方面:由于临时供电由承包人从招标人指定的现场内400V电源点挂表接入,并负责配电设施的设计、安装、维护和管理,施工用电的设计、安装、维护和管理必须符合国家、地方及招标人的有关规定,并确保其安全可靠。承包人不得使用房间内正式电源。故施工临时用电每层设总电箱一台,2台分配电箱,各使用机具单独

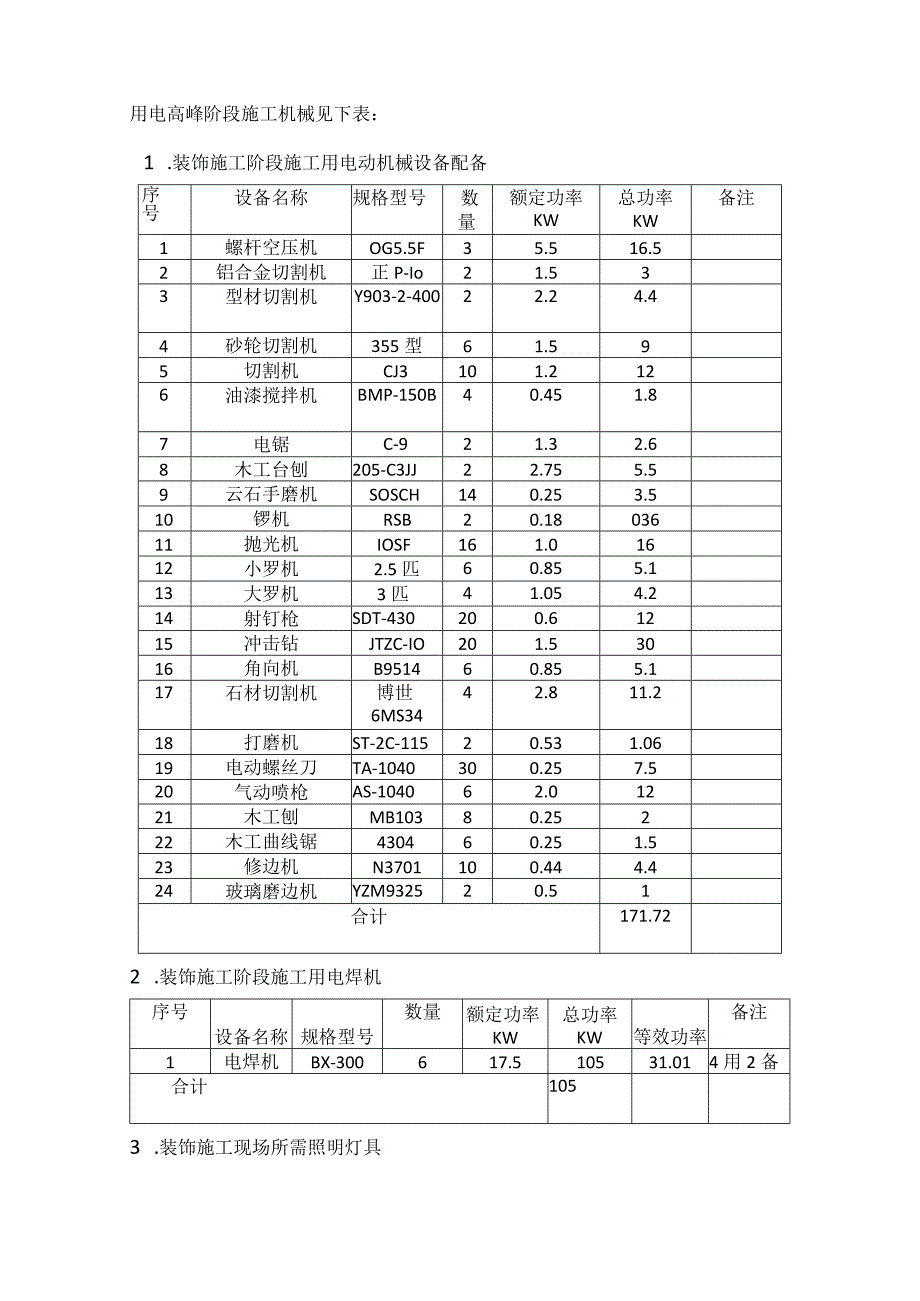

3、配制开关箱。照明从总配电箱引出。主干电缆采用架空敷设,主要用电机具为电焊机及小型电动机具。三、施工机械配置情况本工程按装饰部分分析,根据装饰施工阶段来计算现场总用电量,用电高峰阶段施工机械见下表:1 .装饰施工阶段施工用电动机械设备配备序号设备名称规格型号数量额定功率KW总功率KW备注1螺杆空压机OG5.5F35.516.52铝合金切割机正P-Io21.533型材切割机Y903-2-40022.24.44砂轮切割机355型61.595切割机CJ3101.2126油漆搅拌机BMP-150B40.451.87电锯C-921.32.68木工台刨205-C3JJ22.755.59云石手磨机SOSCH1

4、40.253.510锣机RSB20.1803611抛光机IOSF161.01612小罗机2.5匹60.855.113大罗机3匹41.054.214射钉枪SDT-430200.61215冲击钻JTZC-IO201.53016角向机B951460.855.117石材切割机博世6MS3442.811.218打磨机ST-2C-11520.531.0619电动螺丝刀TA-1040300.257.520气动喷枪AS-104062.01221木工刨MB10380.25222木工曲线锯430460.251.523修边机N3701100.444.424玻璃磨边机YZM932520.51合计171.722 .装饰

5、施工阶段施工用电焊机序号设备名称规格型号数量额定功率KW总功率KW等效功率备注1电焊机BX-300617.510531.014用2备合计1053 .装饰施工现场所需照明灯具序号灯具名称规格(KW)数量(盏)容量(KW)等效功率(KW)1工作照明灯0.220040452备用10合计55四、用电负荷计算采用需要系数法进行负荷计算,公式为SSH=l.051.I(K1PVcos+K2P2+K3P3)d3公式求得施工现场设备用电量后,即为施工现场所需供电总容量,即SZ享S,H式中=SZ一施工现场供电所提供的总容量(KVA)SSH一一施工现场用电设备所需总容量(KVA)P1施工现场用电动机额定功率之和(K

6、W)P2施工现场用电焊机额定功率之和(KW)P3施工现场用照明容量之和(KW).o5-.o容量损失系数n电动机效率系数,平均为0.75-0.90,一般为0.85。Kl电动机同时使用系数,10台以内取0.7,ll30台取0.6,30台以上取0.5。K2电焊机同时使用系数,310台取0.6,10台以上取0.5。cos电动机平均功率因数,施工现场最高取0.75-0.78,一般取0.650.75。根据此式得:P1=171.72KWP2=70KWP3=9KW,Kl=0.6,K2=0.5,K3=lSSH=l.l*(0.6*171.72.75+0.5*105+0.8*55)经计算SSH=257.26KVA,

7、现场提供的用电量为400KVA,即Sz=400KVA,则Sz享SSH,满足施工用电要求。五、施工现场用电布置及临时用电负责人本工程临时供配电采用TN-S系统,树干式和放射式供电。配电箱电源电缆采用架空敷设。现场所有电气设备正常不带电的金属部分均应有保护接零且电气连接可靠,N线、PE线不得小于相线的且PE必须用绿/黄双色线。单相负载应尽量分散到各相线上,力求使相电流均匀,减少零线上的电流。实行三级配电,二级保护原则,以确保人身安全。各配电箱均采用标准箱。1、总配电箱设置根据本工程各单体及办公区域的平面布置,各施工划分及设备的配置情况,整个现场用电单路供电,线路采用YJV-3*35+2*16电缆沿

8、工地敷设,设4只临时配电箱具体分配如下:1)走廊1,2,3,4各分配1个二级配电箱供临时用电。六、导线的截面规格的选择现场准备布置由甲方指定的电源接口至一级配电箱采用YJV-3*35+2*16的电缆敷设,一级配电箱至二级配电箱采用RVV-3*25+2*10的电缆敷设。七、安全用电技术措施和电气防火措施1、安全用电技术措施建立健全用电管理制度,设立专职的值班电工,配合安全员对临时用电进行管理。值班电工必须持证上岗,经常对现场的电气线路和设备进行安全检查,定期测试电气绝缘、接地接零电阻、漏电保护器等开关是否完好。并做好业内资料,台讯季节要强化检查,对查出的问题限期整改。对总配电箱、各路分配电箱、供

9、电线路及电气设备检查、维修、保养等安全管理制度,严禁电气设备带病运行。每台电气设备必须执行三级配电、二级漏电保护装置。每台电气设备应用各自的开关箱,必须实行”一机、一闸、一漏、一箱“制,严禁用同一只开关箱直接控制二台及二台以上的用电设备(含插座)。电源迸线电缆应遵循下进上出的原则,在箱内经固定后分别接配电箱的L、N、PE各端。视负载额定容量,正确选择熔体,使熔断器可靠的、有效的起到短路保护和断开点的作用。熔体应采用合格的铅合金熔丝,严禁用铁丝、铝丝等非专用熔丝替代,严禁用多股熔丝代替一根较大约熔丝。电源接入配电箱后,必须先检测再使用:不接负荷,分别合闸,依次检测每一漏电断路器,试验按钮应迅速自

10、动分闸,断开电源,操纵手柄退回到“分”或位置为合格。配电箱周围必须无杂物,有操作位置。(7)配电箱投入正常使用后,应由专业人员每月测试一次,并作书面记录。各级配电箱明确专人负责,做好检查维修和清洁工作箱内应保持整洁,不准存放任何东西,箱周围应保持通道的畅通。施工现场的固定露天电箱、分配电箱必须架空设置,其底边距地高度不小于0.6米。所有配电箱必须符合有关规定,具有合格证,配好门锁,做好跨接,总配电箱、分配电箱下口应三面封闭,做好油漆,露天配电箱应搭好双层防坠棚。(9)遵守送电、停电的操作程序:用电+总开关+分路开关电源末端的漏电开关;停电,反之操作。(10)使用各种规格的配电箱必须遵守:a、空

11、气断路器仅作总开关,转接用。b、50mA的漏电断路器只作转接用(IoomA除外):c、30mA的可作负载前端用。(11)凡断路器合不上闸,自动跳闸,禁止强行合闸,应查出原因、排除故障后才能合闸送电。(12)选用配电箱应计算匹配、负载的额定电流应小于控制箱额定电流,机械限位必须接入箱内标注邛艮位接线“处。(13)电缆必须用五芯橡皮电缆,保护零线严禁通过任何开关和熔断器,与工作零线不可混用。重复接地必须加在PE线上。(14)现场总配、分配都应做好重复接地,其接地电阻值不得大于规定值。(15)所有电气设备的保护零线应以并联方式与零干线连接。零线的断面不应小于相线载流量的一半,零线上不准装设开关和熔断

12、器,单相电气设备必须设置单独的保护零线,不得利用设备自身的工作零线兼做接零保护。(16)分配电箱与开关箱的距离不超过30m,开关箱与其控制的电气水平距离不超过5m。(17)所有的电焊机必须使用二次降压器。其一次侧电源应用橡套电缆线,长度不得超过5米。(18)施工现场的照明电压必须执行如下规定:位置项目电压一般施工现场220V工作手灯36V危险场所36V无触电保护的移动式照明36V如要使用36V电压,则采用小型变压器将220V降压至36V使用。(19)手持电动工具必须选用11类工具,必须有额定漏电电流不大于30mA、动作时间不大于0.1s,的漏电开关保护。(20)建立停电检修挂牌制度,安装、维修

13、或拆除临时用电工程必须由电工完成。2、电气防火措施根据交配电“五防一通”要求,配电室采用套箱式变压器,并配置防沙桶及四只以上干粉灭火器。各灯配电箱、开关板应采用阻燃及高强度绝缘材料,总配电箱、分配电箱位置按规定配置灭火器。各类电线绝缘层、PVC管均使用耐燃材料。各类电动机要按电机容量配置、布线及合理选用熔断器、熔体及漏电开关。应用电焊设备,必须实行动火审批手续,做好专人看护和隔离工作。对重点防火区域、易燃、易爆、危险品仓库应采取相应的电气防燃、防爆措施,并配置相应的灭火器材。发生电气火灾应立即拉断上级电源开关,采用黄沙或干粉灭火器灭火,严禁用水灭火。八、触电急救发现有人触电时,应首先迅速拉电闸

14、断电或使用绝缘物(如干燥的竹枝、木方、木板等不导电材料)挑开电源或带电体;将触电人与电源部位分离开,确认触电者是否已脱离电源,防止触电者二次触电或抢救者触电。并向工地负责人报告。有呼吸、心脏跳动者抬到平整通风的场地施行人工急救。触电者停止呼吸、心脏不跳动,如果没有其他致命的外伤,应视触电为假死,在现场必须立即进行人工呼吸抢救,同时拨打120急救电话。送医院途中也不能停止人工呼吸抢救。抢救可用口对口、对鼻人工呼吸和胸外心脏挤压方法。抢救方法:1、口对口、口对鼻人工呼吸法;(停止呼吸者)、使触电者头部尽量后仰,鼻孔朝天,解开领口和衣服,仰卧在比较坚实(如木板、干燥的泥地等)的地方。、用一只手捏紧鼻孔,另一只手掰开嘴巴(如果掰不开嘴巴,可用口对鼻人工呼吸法贴鼻吹气)。、深吸气后,紧贴嘴巴或鼻孔,一般吹二秒,放松三秒。、救护人换气时放松触

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
