邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx

上传人:p** 文档编号:403140 上传时间:2023-08-07 格式:DOCX 页数:9 大小:196.12KB
下载 相关 举报
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第1页
第1页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第2页
第2页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第3页
第3页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第4页
第4页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第5页
第5页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第6页
第6页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第7页
第7页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第8页
第8页 / 共9页
邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx》由会员分享,可在线阅读,更多相关《邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案.docx(9页珍藏版)》请在第壹文秘上搜索。

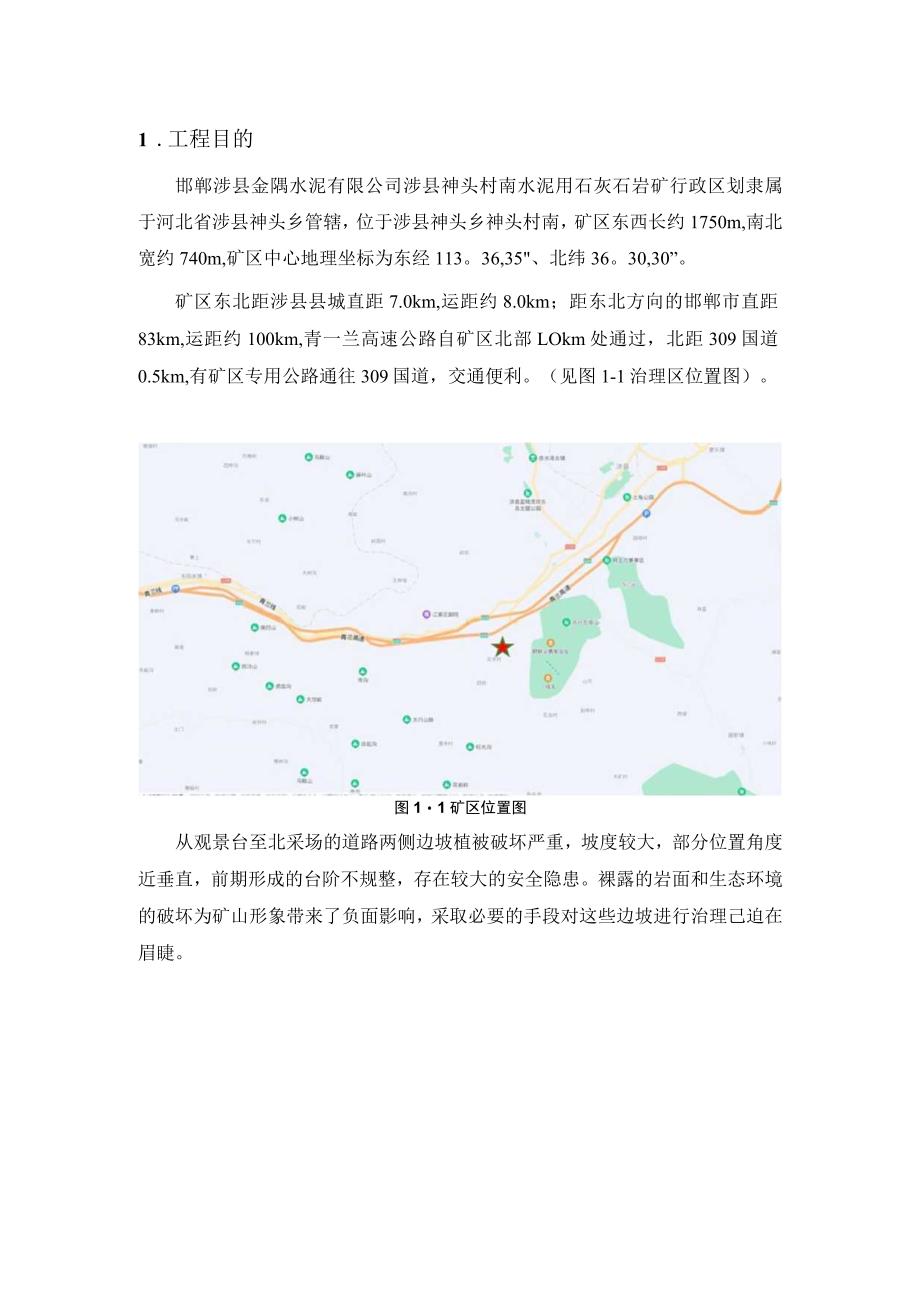

1、邯郸涉县金隅水泥有限公司2023年矿山北部边坡综合治理方案2023年02月目录1 .工程目的12 .治理方案23 .客土喷播施工工艺流程44 .喷灌系统养护65 .工程量统计和投资预算76 .类似工程71 .工程目的邯郸涉县金隅水泥有限公司涉县神头村南水泥用石灰石岩矿行政区划隶属于河北省涉县神头乡管辖,位于涉县神头乡神头村南,矿区东西长约1750m,南北宽约740m,矿区中心地理坐标为东经113。36,35、北纬36。30,30”。矿区东北距涉县县城直距7.0km,运距约8.0km;距东北方向的邯郸市直距83km,运距约100km,青一兰高速公路自矿区北部LOkm处通过,北距309国道0.5k

2、m,有矿区专用公路通往309国道,交通便利。(见图1-1治理区位置图)。图11矿区位置图从观景台至北采场的道路两侧边坡植被破坏严重,坡度较大,部分位置角度近垂直,前期形成的台阶不规整,存在较大的安全隐患。裸露的岩面和生态环境的破坏为矿山形象带来了负面影响,采取必要的手段对这些边坡进行治理己迫在眉睫。2 .治理方案为了消除地质灾害隐患,营造环境优美、生态和谐的矿山环境,我公司特制定本治理方案。按照治理规划,主要是对遭到破坏的山体坡采取削坡降阶、清理浮石等技术措施,消灾减荷,提高边坡的稳定性和安全性,之后再对遭到破坏的矿山地表进行覆土植绿和挂网喷播,使矿山地表植被尽可能恢复到开采之前的自然生态。以

3、观景平台至采场的道路和采矿界限为分区工具,将裸露的高陡边坡分为观景平台北侧边坡、界外道路下边坡和界内边坡。本次治理区域为运矿道路下边坡和观景平台北侧边坡。图2-1采场分布图(1)运矿道路下侧边坡界外道路下边坡位于上部运矿道路东侧,面积2.54万m2o坡面高度IOm-90m,坡面角在50。-75。之间,坡面有大量浮石和危岩,部分位置有岩石滑落形成的渣坡,局部边坡已进行喷播。坡面存在4处微平台,面积分别为1888E、150On14941112和1416mitf,位置详见图22。利用4处小平台作为微地形进行治理。对平台进行修整、坡面清理,在处理后的平台外侧浆砌毛石挡墙,高1.0m,宽0.5m,基础深

4、0.2m。挡墙内进行覆土,厚度0.8m,栽种松树和椿树(或刺槐),株高不小于2.0m,冠幅不小于0.6m,株行距2.0m2.0m,单排直线形种植,多排“品”字形种植,采用穴状树坑栽植,穴径0.6m,深0.5m。平台撒播草籽,其他坡面挂网喷播,面积总计2.54万而。预计坡面清理产生石方1882m3,台阶修整产生矿山石方5419?,挡墙基础开挖67m3,其中砌筑挡墙使用333m3,未使用的石方7035m3,合18995吨,运输至矿山指定地点。图2-2微平台分布图图23微平台治理效果图表2-1小平台治理工程量明细表位置覆土/m3挡墙基础开挖/m3浆砌挡墙/m3油松/株椿树/株撒播草籽/肝平台1151

5、0251272362361888平台249211567777615平台3120015751881881500平台4113215751771771416合计4334663336786785419(2)观景平台北侧边坡治理观景平台北侧边坡面积100Onf,呈三角形,高差最大20m,长100m,坡度近90。坡面岩石破碎,有落石和坍塌的危险。设计对该部分坡面浮石进行清理,消除安全隐患,然后挂网喷播,面积总计100o肝。坡面清理预计产生石方200m3,合540吨。坡面清理和微平台修整的岩石首先用于挡墙砌筑,剩余部分运输至排土场或提供矿山生产,运距2km内,运输量预计19535吨,以过磅读数为计量依据。3

6、 .客土喷播施工工艺流程(1)施工流程清理坡面一挂网(2.0m50mm50mm)锚杆施工一挂生态棒一挂网(1.8m50mm50mm)一锚杆施工一客土喷播。1)清理坡面:坡面浮石、不稳定岩块等对可能因施工活动引起崩塌、滚落而威胁施工安全,必须在施工前将存在可能发生崩塌、危险部位予以事先清除。2)挂网(2.0m50mm50mm):挂网施工应先自上后下,把相邻两卷镀锌网分别用绑扎铁丝连接固定,两张铁丝网重叠处N100mm。坡顶处网片需向上坡顶延伸Nlm,以增加网片牢固度。3)锚杆施工:主锚杆14mmx500mm,辅锚杆12mm300mmo第一次挂网完成后采用辅锚杆对网片进行固定约211f根,为下一步

7、施工提供稳定条件。4)挂生态棒:5cm2m,间距Im/排。生态棒内灌注拌和好的营业土(含有机肥、腐殖土、保水剂等)。5)挂网(1.8m50mm50mm):生态棒施工完成后,在其上覆盖一层勾花网,施工方法同挂网(2.0mx50mmx50mm)。6)锚杆施工:主锚杆14mmx500mm,密度2而/根,辅锚杆12mmx300mm,密度111f根。施工时根据实际情况可以对锚杆位置、密度进行调整,以确保施工质量,保证网片稳定为准。7)客土喷播:喷射施工时,喷附者应自上而下对坡面进行喷射,并尽可能保证喷出口与坡面垂直,一次喷附宽度8m-10m.事先准备好检测尺,施工现场技术及管理人员做到经常对喷附厚度进行

8、有效管理。基础层喷附厚度13cm。基础层施工完成后,将准确称量配比好的植被种子混合物充分搅拌混合后,采用喷播机喷射到需防护的工程坡面,为保持喷附面薄厚均匀,种子层喷两遍,厚度2cm,确保施工质量。(2)喷播材料:1)种子:种子干净均匀发芽率在80%以上。按照设计要求及本地区环境特征确定种子品种及其配比。种子配比为,紫穗槐:胡枝子:柠条:紫花苜蓿:披碱草:高羊茅二10:10:10:10:5:5,合计50g11f02)特制绿化剂:主要为保水剂(400倍以上),10克/瑕。降低土壤板结,水分充足时有吸收水分的作用,土壤干旱时能释放其储存的水分,为苗木生长提供水分,避免因缺水,影响生长。3)长效复合绿

9、化专用肥:采用本地生产的富含N、P、K及微量元素的肥料自己调配而成,N、P、K比例为:6:36:6(120克11f),为保证木本群落的生长,含P量要高,含N量不宜过高。可由复合肥与两倍过磷酸钙混合而成。4)粘合剂:10g11f0采用高分子聚合物及天然植物加工而成,使喷播材料在其作用下相互紧密连接形成一定厚度的喷播层,并与坡面表面粘结在一起而不下滑流失,形成良好的团粒结构。5)植物纤维:植物纤维(木纤维),长度2-4cm,吸水性好,用量4公斤/m2o保温保湿,利于植物生长,同时后期腐烂后可为植物生长提供营养。6)腐殖土:腐殖土直接购买成品材料,用量5公斤11疏松土层,降低板结,又可为植物的生长提

10、供养料,利于植物根系生长。7)水:普通植物生长所需水分,采用无污染水。8)客土材料:以土壤为主体,混入特制绿化剂、长效复合绿化专用肥、粘图3-1挂网喷播施工示意图4 .喷灌系统养护本次治理区域不在采矿范围,设计建设喷灌系统对植被进行养护。在界外运矿道路下边坡治理区域,利用矿山现有喷淋管路,加装总开关和一条送水管(PE63,内设铁丝网),将这个治理区域串联起来。在各平台外侧布置连接管(PE50)与送水管相通,将水引到各平台,连接管和送水管接口处。为了提高喷灌效果,若连接管长度超过60m,增设出水管(PE32)与连接管相通,出水管上布置喷头,每6m一个;若连接管长度未超过60m,不设出水管,直接在

11、连接管上布置喷头,每6m一个。在水罐出口处加装一条送水管通往观景平台北侧边坡治理区域,送水管材质为PE63,内设铁丝网。布置出水管,与送水管相通,出水管材质为PE32,内无铁丝网。在出水管上布置喷头,每6m一个。表4喷灌系统配件数量统计序号平台进水管/m(PE63,铁丝网)连接管/m(PE50)出水管/m(PE32)喷头/个阀门/个供水泵/台管道泵/台1上运矿道路1112微平台1222052554373微平台225651502554微平台342751402345微平台427751502546F运矿道路1810545817观景平台北侧100661118合计23452580613523114 ,工

12、程量统计和投资预算综合上述各部分治理方案,本治理方窠所涉及的工作量见表4-1。表4/工程量明细表一期序号项目单位数量备注1坡面清理Hl211882人工清理2台阶修整m35419机械清理3平台覆土m34335厚度0.8m4浆砌毛石挡墙m3333宽0.5m,地上高0.8m,基础0.2m5挡墙基础开挖m367深0.2m,宽0.5m6石方运输吨8030铲装运输,运距2km,矿山供油7平台植树株678油松,株高2.0m,冠幅0.6m8平台植树株678椿树或刺槐,株高2.0m,地径3-4Cm9撒播草籽m15419花草组合IO挂网喷播m11188211乔木养护株/月135624油松和椿树(刺槐)12草地养护m/月541924花草组合13喷播养护叶/月11882x24以上均包工包料,含税9%增值税专票,最终以实际工程量结算。5 .提供同类工程业绩,附实图。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
