1、交底编码中国建筑管理表格分项工程技术交底卡表格编号CSCEC81-JS-BOll工程名称正弘飙筑项目楼栋号8#住宅楼分墨程名三层交房样板间Y225分包公司济南佳特建筑装饰工程有限公司.I人I红交底内容:一、施工准备1、作业人员砌筑工:10人抹灰工:6人涂料工:6人混凝土工:10人木工:5人钢筋工:3人杂工:5人2、主要材料240厚自保温砌块、蒸压加气混凝土砌块(200厚、150厚、100厚)、240X115X53mm蒸压粉煤灰砖、成品砂浆、C20商品混凝土、聚氨酯防水涂料、不锈钢分隔条、抗裂钢丝网等。3、主要机具台锯、钢筋弯箍机、钢筋调直机、振捣棒、刮杠、扫把等。4、作业条件1)样板房墙体砌筑

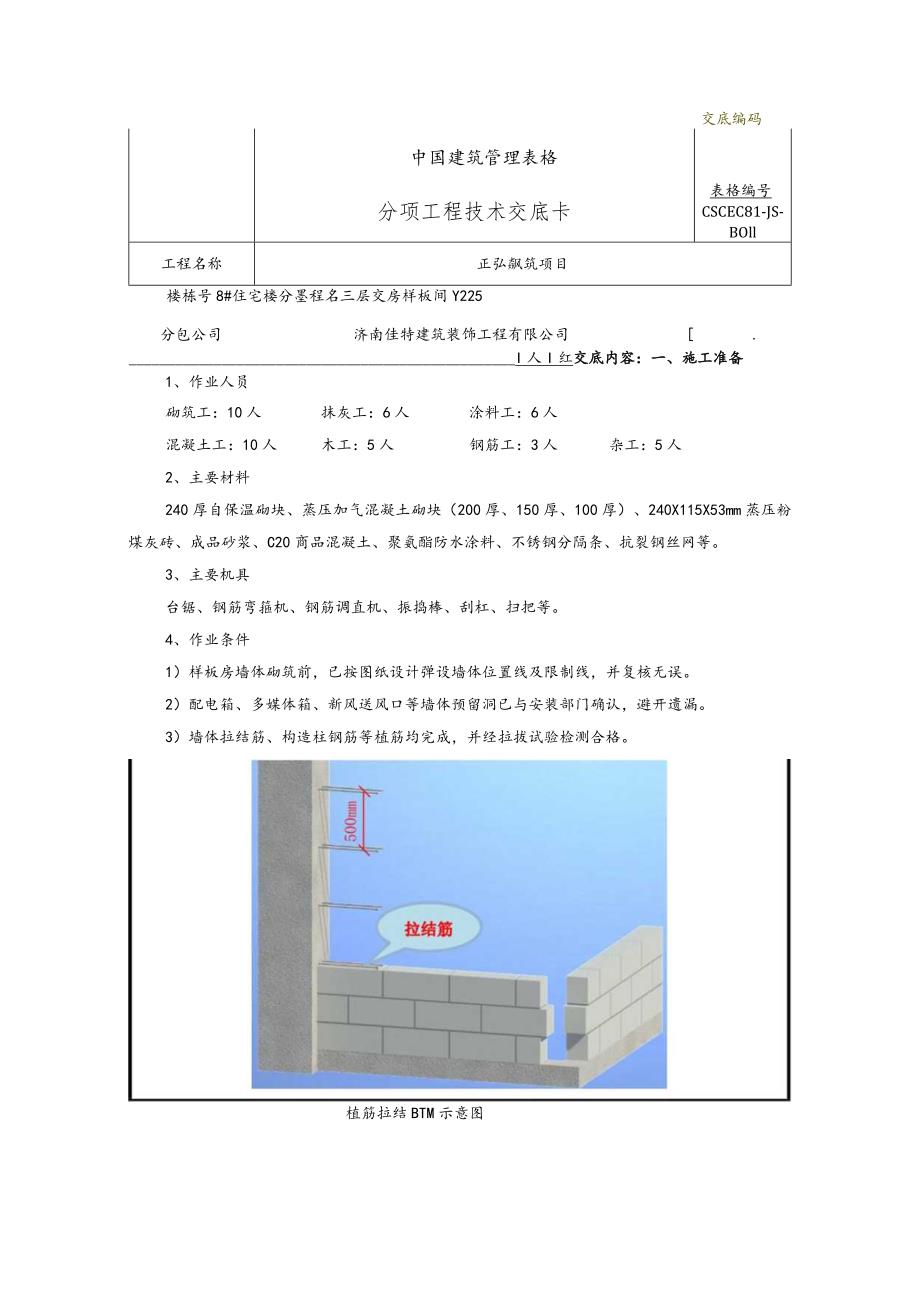

2、前,已按图纸设计弹设墙体位置线及限制线,并复核无误。2)配电箱、多媒体箱、新风送风口等墙体预留洞已与安装部门确认,避开遗漏。3)墙体拉结筋、构造柱钢筋等植筋均完成,并经拉拔试验检测合格。植筋拉结BTM示意图5)外墙、卫生间、阳台、厨房、水暖井等部位墙体根部已按要求进行凿毛,并阅历收合格。6)墙体砌筑前,对砌筑作业人员进行技术、平安交底及正弘置业填充墙砌体工程施工工艺标准交底。7)墙体排版图经业主、监理单位审核确认,施工时严格依据砌体排版图进行墙体砌筑。8)墙体抹灰施工前,需提前潮湿基层。墙体阅历收合格后方可进行抹灰施工。9)墙体抹灰前,安装墙体配管完成,线槽处分遍抹灰填实抹平,并挂设抗裂钢丝网
3、。不同抹灰基层应挂设抗裂钢丝网。10)顶棚腻子施工前,需事先检查梁、板结构偏差状况,局部平整度较差部位需适当找补,确保基层平整,方可进行顶棚腻子施工。腻子需沿板底、梁侧、梁底下翻IOCn1,并确保阴阳角处顺直。11)卫生间地面施工前,需首先施工聚氨酯防水涂料,并经闭水试验无渗漏。12)楼面混凝土施工前,排版图需经业主、监理单位确认,新风送风扁管、地暖盘管均布设到位,热管经冲水打压无漏气,钢丝网铺设到位并阅历收合格后方可施工,施工前需用塑料模板铺设通道,避开损坏热管。13)为防止细石混凝土地面浇筑时污染墙面,施工前沿墙面、柱面设置一层塑料薄膜,高出地面上标高500mm二、施工进度要求序号分项工程
4、起先施工时间完成时间完成标准1填充墙砌筑6严格依据审批的排版图施工2墙体抹灰72016.8.21分遍抹灰,表面拉细毛,50mm宽门、窗洞护角施工3顶棚腻子施工2016.8.222016.8.24阴阳角方正、顺直,表面打磨平整,下翻IoCnl2、施工方法及限制要点1)填充墙砌筑施工方法及限制要点(1)墙体砌筑提前排版,并经业主、监理单位确认。JBMJBDaJWKiD,1200J4D三.ITO,利,grtsrtsSS三加气块灰黛148号墙体排砖CAD示意图过梁8号墙体排砖BIM效果图(2)选用龄期28天后的砌块,搬运过程应轻拿轻放,减小损坏。(3)墙体底接受蒸压粉煤灰砖砌筑218Omm高;厨房、卫
5、生间、阳台导墙接受现浇混凝,其高度218Onin1,且要与楼板同时浇注。(4)填充墙砌体砌筑时应错缝搭接,搭接长度不小于200三;水平灰缝及竖向灰缝不得超过15mm,勾缝要圆润且深浅一样,不得出现透亮缝、瞎缝和假缝。(5)顶部缝隙待墙体砌筑完成Md且沉降完成后,用粉煤灰砖斜砌4560。顶紧,端部及中部接受预制建三角块封堵。墙顶斜砖预制碎块墙体顶部斜砌示意图(6)砌体与主体结构、构造柱、剪力墙交接处应牢靠拉结;沿墙全高每隔2皮砌块设置2根通长cD6钢筋。(7)构造柱、过梁模板支设前沿构件周边镶贴海绵条以保证模板拼接严密,构件方正;模板支设过程中对模板进行校核,确保模板几何尺寸准备;硅浇筑时应振捣
6、密实,拆模时校强度能保证表面及棱角不因拆模受损,且构件达到拆模强度。(8)墙体与构造柱连接处应砌筑马牙槎,马牙槎自底向上,先退后进,宽度60mm,高度不宜超过300mm。(9)构造柱浇筑时构造柱内先提前浇水潮湿,根部用砂浆座浆。(10)长度小于20Omnl的砌体门跺,与相邻构造柱整体现浇。(11)加气混凝土砌块不得与其它块材混砌。(12)线管安装时,先依据施工图纸定位箱盒,垂直弹线,定位线槽,不得横向定位线管走向。(13)用切割机沿边线切开,后用专用剔槽机器将槽内砌块剔除,剔槽深度保持线管管壁外表面距离墙面基层15mm,槽宽是配管直径外加15mm,槽宽一样,不得破坏槽边。(14)线管用专用抱卡
7、固定坚实,用水冲洗线槽及潮湿墙面,再用砂浆抹实。(15)砌块与混凝土构件连接处、线槽处均挂钢丝网,每边搭接不小于150mm。(16)立皮数杆:在墙体部分转角处、交接处及凹凸处立好皮数杆。皮数杆InI线应对准室内限制Im线。皮数杆铺浆皮数杆示意图(17)预拌砂浆进场运用时,供货方应按规定批次供应质量证明文件,主要包括产品型式检验报告和出场检验报告等,并分批对其进行复验。(18)混凝土构件之间的加气混凝土填充墙每500mm高设置2中6通长拉结筋。墙体拉结筋与构造柱连接做法如图所示。设计墙体拉结筋与构造柱连接做法(19)构造柱、过梁、水平系梁、窗台压顶、抱框等均接受C20混凝土,构造柱混凝土应分层浇
8、筑且连续进行,如必需间歇时,应在前层混凝土初凝之前,将次层混凝土浇筑完毕。(20)墙长大于层高2倍或8m时,在墙的中部设置构造柱;直墙端部应设置构造柱加强措施;洞口宽度e2100m时,洞口两侧设置构造柱;图示注明构造柱处应按要求设置构造柱。除图中注明外,构造柱断面为墙厚X200,主筋410,箍筋中6200。4106200构造柱截面配筋构造(21)入户门洞两侧沿墙身设置通高的构造柱,截面为墙厚X120,纵筋410,箍筋6200o4106200(22)构造柱支模上部做成喇叭口,混凝土灌注到顶,以保证混凝土浇筑密实。待混凝土硬化后再将牛腿部分混凝土凿除,以确保构造柱的稳定性。构造柱支模前应沿构造柱全
9、高在墙体上加设双面胶条。构造柱支模喇叭口留设示意图(23)加气混凝土砌块外窗下沿做100高同墙厚的钢筋混凝土压顶,纵向钢筋3中8,分布筋6300,两端锚入剪力墙或构造柱内20Onin1,强度等级为C20,如图所示。38(24)加气混凝土填充墙上预留洞口(半埋的电表箱、消火栓箱等)宽度230Onim时设置过梁,过梁每侧伸入墙内25Omnb过梁与现浇混凝土墙或柱相碰时改为现浇。(25)门、窗洞口两侧混凝土预制块留置要求:门、窗洞口两侧设置C20预制混凝土块(120X12OX墙厚),门洞口预制块在楼板结构面和过梁间距20OnUn位置分别设置一个预制混凝土块,其他混凝土块匀整分布但最大竖向间距不得大于
10、900mm;窗洞口预制块在窗台压顶表面和过梁间距20Omm位置分别设置一个预制混凝土块,其他预制混凝土块匀整分布但最大竖向间跑不得大于400mm。门洞口预制块留设图窗台压顶过梁窗预制块EEOOA窗洞口预制块留设图(26)加气混凝土砌块上下皮砌块的竖向灰缝应相互错开,错开的长度宜为300mm,并不小于20Ornn1。对于不能满足的部位,应在水平灰缝设置266的拉结钢筋或钢丝网片,拉结钢筋的长度应不小于700mm。2)墙体抹灰施工方法及限制要点(1)抹灰前结构胀模位置必需剔打,修补平整方可抹灰,抹灰严禁出现大小头。(2)基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。抹灰前全部管线,线盒,电
11、箱等必需安装完毕,严禁抹灰完毕后打凿安装,避开抹灰出现色差。(3)抹灰所用材料的品种和性能应符合设计要求。(4)基层甩浆厚度限制在3mm,甩点要匀整分布,不能漏甩,终凝后浇水养护,直至砂浆毛刺有较高强度,用手掰不动为宜。(5)抹灰基层处理完成后,需对基层垂直度、平整度、孔洞封堵、抗裂措施、预留预埋、灰饼厚度、房间方正等进行限制性检查处理。(6)贴灰饼先上后下,灰饼间距不大于1500mm,离地30mm。灰饼宜接受1:3水泥砂浆做成50mm见方的形态,用靠尺板找好垂直与平整,墙角灰饼稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼,灰饼快干时,在灰饼之间抹100mm宽的砂浆冲筋
12、,厚度与灰饼平齐。(7)抹灰总厚度大于或等于35mm时,应实行加强措施。不同材料基体交接处及线槽表面的抹灰,设置抗裂钢丝网,钢丝网与各基体的搭接宽度不应小于15Omn1。(8)厨房及卫生间排烟道抹灰必需方正,阴阳角保证90度,偏差限制在3mm,并满挂抗裂钢丝网。(9)抹灰工程应分层进行,抹底灰时用刮尺刮抹顺平,用木抹子搓平搓毛。砂浆品种应符合设计要求,每遍厚度限制在57mm,应分层与冲筋抹平,然后用大杠刮平、找直,用木抹子搓毛,并毛刷蘸水养护。面层砂浆抹灰厚度限制在59mm,抹面层砂浆时,应先检查底层砂浆有无空鼓、裂缝现象,如有空鼓裂缝,应剔凿返修后再抹面层砂浆。先用水潮湿紧跟抹罩面砂浆,并用
13、刮杠横竖刮平,用木抹子搓毛,待表面无明水时,用软毛刷蘸水轻刷一遍,以保证面层灰颜色一样,避开和削减收缩裂缝。(10)抹灰施工需留施工缝时,需将已完成的抹灰层边缘切成与墙面成60角的反槎,水平施工缝的反槎必需向下,防止水从槎口渗入墙体。当反槎留置不超过l2h时,在槎口处甩撤素水泥浆后可接着抹灰;当留置反槎超过终凝时,应将槎口及墙身反复浇水潮湿,水浸入深度IOmm且表面无明水时即可抹灰。(ID抹灰砂浆应随用随拌,放置时间不能超过2小时。(12)砂浆面层终凝后应刚好喷水养护,天气燥热干燥时应增加养护次数,养护时间不得少于7天。3)顶棚腻子施工方法及限制要点(1)顶棚腻子施工前必需在顶棚阴角处墙面上弹
14、好平直限制线,保证四周阴角通顺平直,每个房间必需有五个点限制标高。(2)顶棚腻子施工时,沿墙顶部下翻100mm,施工前沿分界线满贴美纹纸,保持美纹纸上口与阴角线平行。(3)依据弹好的限制线对四周阴角和板面不平处用抹子找平直,局部偏差较大时接受粉刷石膏多遍找平。(4)腻子运用前应搅拌匀整,并在规定的时间内运用完毕。(5)施工环境温度宜在535。C之间,并应留意通风换气和防尘。(6)第一遍满刮腻子:用胶皮刮板沿平行于房间长边方向依次进行满刮施工,一刮板紧接一刮板,接头处不得留槎,每一刮板最终收头时要干净利落,并且将阴阳角处修方正。(7)第一遍腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然后将
15、表面清扫干净,待腻子干燥后进行局部修补或复补,彻底干透后,用砂纸打磨平整,并清扫干净。(8)其次遍腻子大面积用钢片刮板满刮,方向与第一遍相互垂直,小面积用开刀(刮刀)刮,阴角要直,阳角要正,顶棚要刮平刮光。(9)腻子干燥前不得打扫室内地面,严防灰尘污染顶棚。4)聚氨酯防水施工方法及限制要点(1)清理基层:将基层表面的灰皮、尘土、杂物等铲除清扫干净,对管根、地漏和排水口等部位应细致清理。遇有油污时,可用钢刷或砂纸刷除干净。基层表面应平整,不得有松动、空鼓、起沙、开裂等缺陷,如有凹陷处应用1:3水泥砂浆找平,最终基层用干净的湿布擦拭一遍。(2)细部附加层施工:地漏、管根、阴阳角、卫生洁具根部等处应用聚氨酯
