关于进一步规范我省公路工程质量监督工作程序..docx

上传人:p** 文档编号:404894 上传时间:2023-08-08 格式:DOCX 页数:13 大小:87.02KB
下载 相关 举报
关于进一步规范我省公路工程质量监督工作程序..docx_第1页
第1页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第2页
第2页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第3页
第3页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第4页
第4页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第5页
第5页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第6页
第6页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第7页
第7页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第8页
第8页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第9页
第9页 / 共13页
关于进一步规范我省公路工程质量监督工作程序..docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《关于进一步规范我省公路工程质量监督工作程序..docx》由会员分享,可在线阅读,更多相关《关于进一步规范我省公路工程质量监督工作程序..docx(13页珍藏版)》请在第壹文秘上搜索。

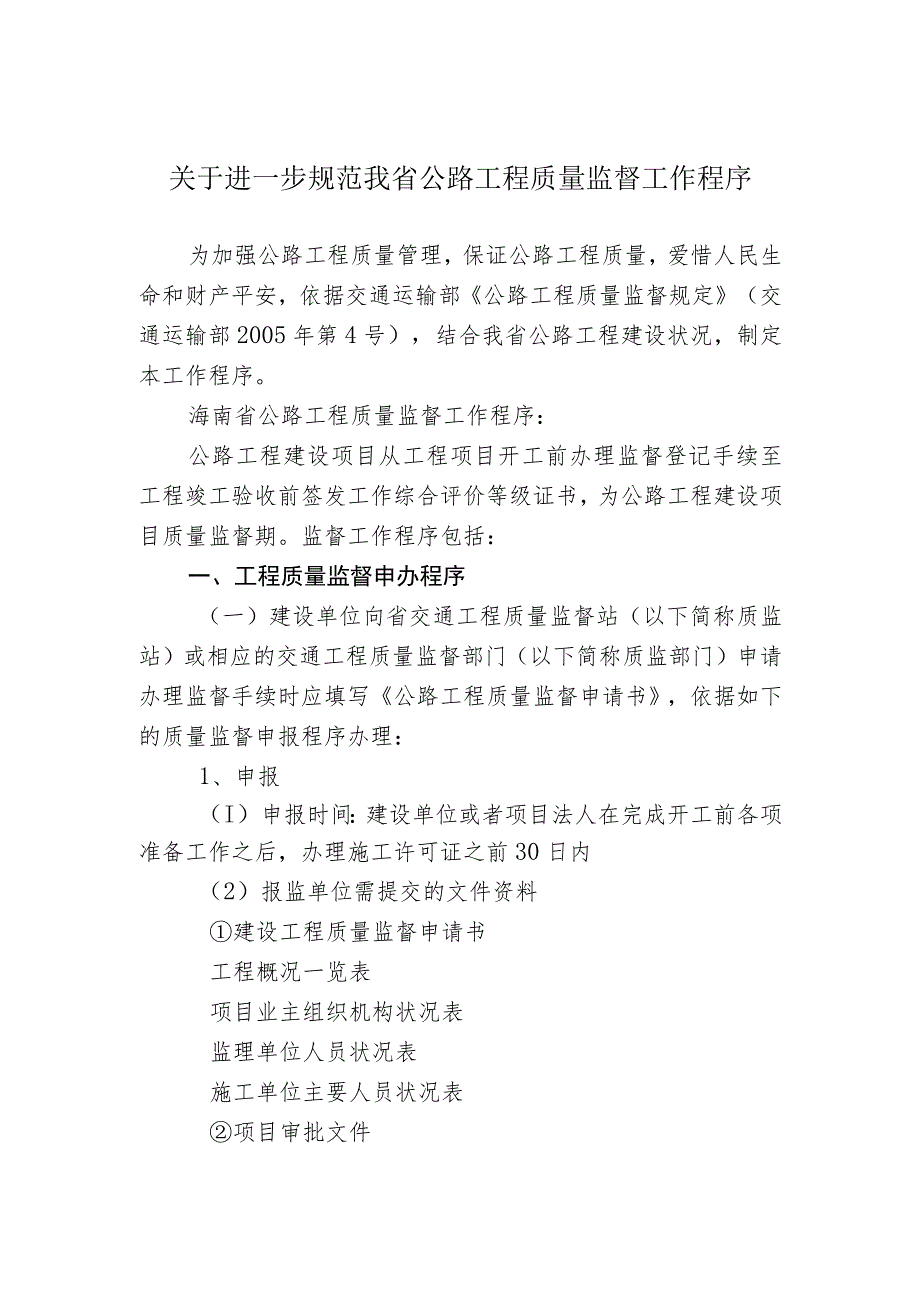

1、关于进一步规范我省公路工程质量监督工作程序为加强公路工程质量管理,保证公路工程质量,爱惜人民生命和财产平安,依据交通运输部公路工程质量监督规定(交通运输部2005年第4号),结合我省公路工程建设状况,制定本工作程序。海南省公路工程质量监督工作程序:公路工程建设项目从工程项目开工前办理监督登记手续至工程竣工验收前签发工作综合评价等级证书,为公路工程建设项目质量监督期。监督工作程序包括:一、工程质量监督申办程序(一)建设单位向省交通工程质量监督站(以下简称质监站)或相应的交通工程质量监督部门(以下简称质监部门)申请办理监督手续时应填写公路工程质量监督申请书,依据如下的质量监督申报程序办理:1、申报

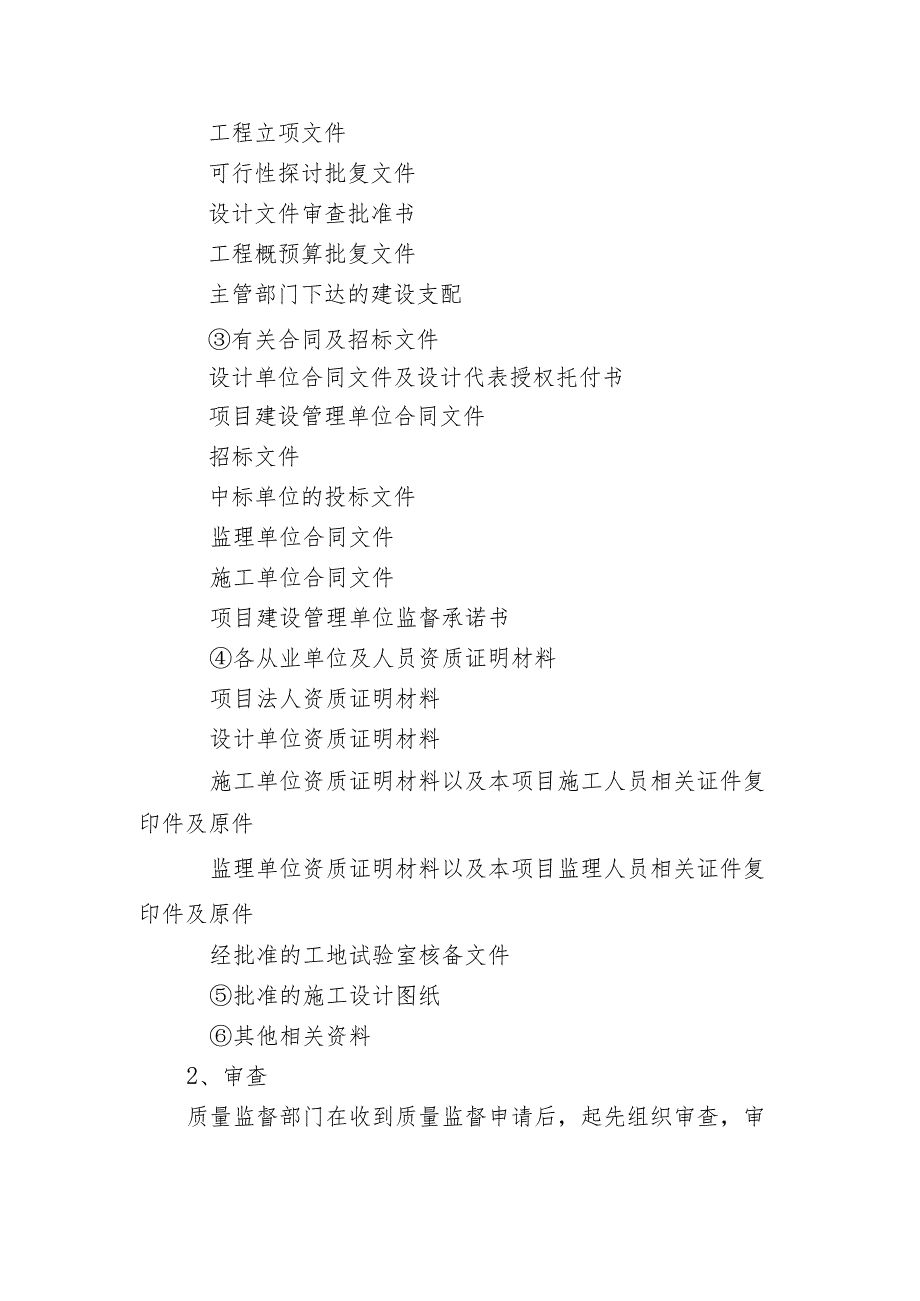

2、(I)申报时间:建设单位或者项目法人在完成开工前各项准备工作之后,办理施工许可证之前30日内(2)报监单位需提交的文件资料建设工程质量监督申请书工程概况一览表项目业主组织机构状况表监理单位人员状况表施工单位主要人员状况表项目审批文件工程立项文件可行性探讨批复文件设计文件审查批准书工程概预算批复文件主管部门下达的建设支配有关合同及招标文件设计单位合同文件及设计代表授权托付书项目建设管理单位合同文件招标文件中标单位的投标文件监理单位合同文件施工单位合同文件项目建设管理单位监督承诺书各从业单位及人员资质证明材料项目法人资质证明材料设计单位资质证明材料施工单位资质证明材料以及本项目施工人员相关证件复印

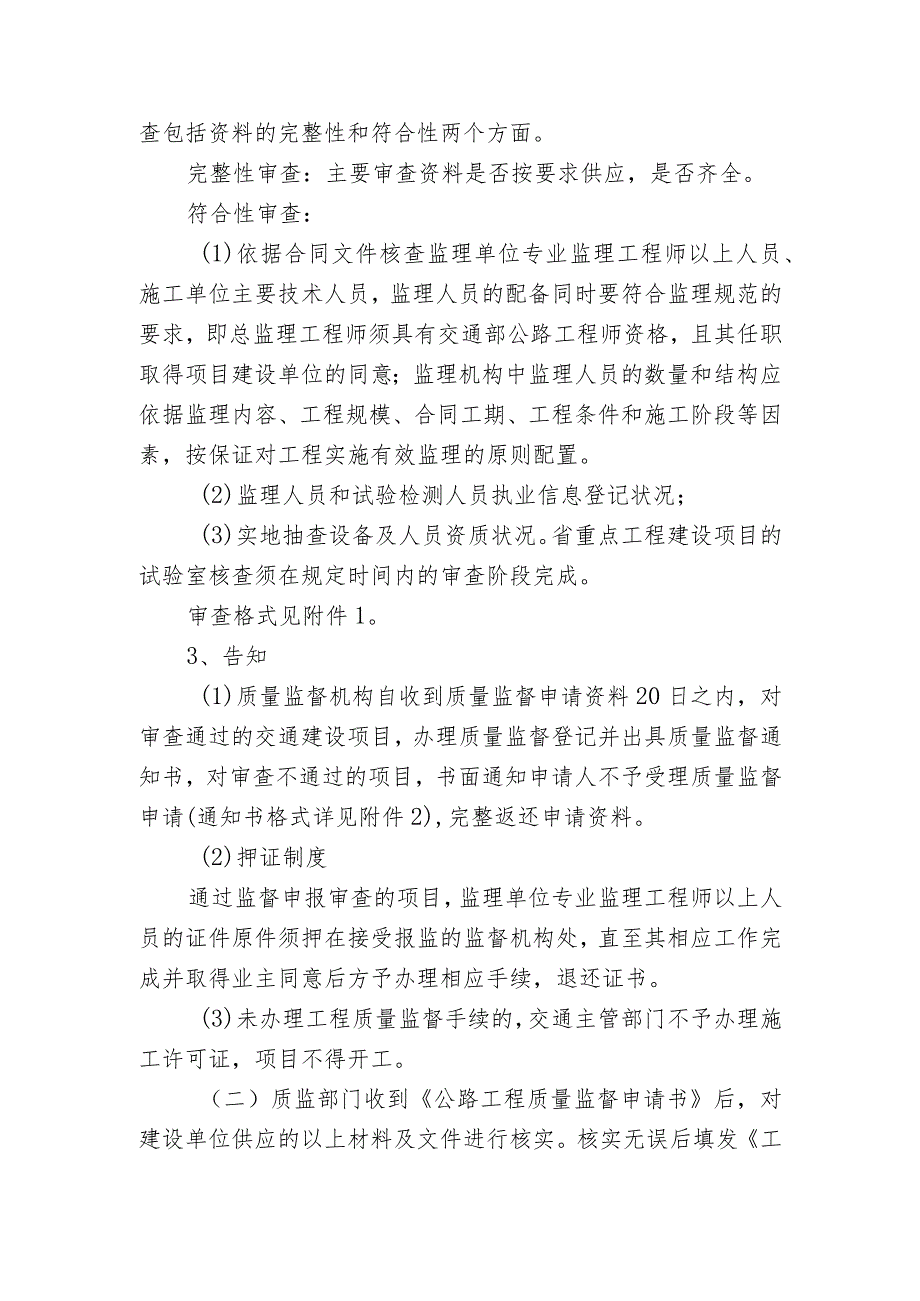

3、件及原件监理单位资质证明材料以及本项目监理人员相关证件复印件及原件经批准的工地试验室核备文件批准的施工设计图纸其他相关资料2、审查质量监督部门在收到质量监督申请后,起先组织审查,审查包括资料的完整性和符合性两个方面。完整性审查:主要审查资料是否按要求供应,是否齐全。符合性审查:(1)依据合同文件核查监理单位专业监理工程师以上人员、施工单位主要技术人员,监理人员的配备同时要符合监理规范的要求,即总监理工程师须具有交通部公路工程师资格,且其任职取得项目建设单位的同意;监理机构中监理人员的数量和结构应依据监理内容、工程规模、合同工期、工程条件和施工阶段等因素,按保证对工程实施有效监理的原则配置。(2

4、)监理人员和试验检测人员执业信息登记状况;(3)实地抽查设备及人员资质状况。省重点工程建设项目的试验室核查须在规定时间内的审查阶段完成。审查格式见附件1。3、告知(1)质量监督机构自收到质量监督申请资料20日之内,对审查通过的交通建设项目,办理质量监督登记并出具质量监督通知书,对审查不通过的项目,书面通知申请人不予受理质量监督申请(通知书格式详见附件2),完整返还申请资料。(2)押证制度通过监督申报审查的项目,监理单位专业监理工程师以上人员的证件原件须押在接受报监的监督机构处,直至其相应工作完成并取得业主同意后方予办理相应手续,退还证书。(3)未办理工程质量监督手续的,交通主管部门不予办理施工

5、许可证,项目不得开工。(二)质监部门收到公路工程质量监督申请书后,对建设单位供应的以上材料及文件进行核实。核实无误后填发工程质量监督通知书,并抄送参建单位。通知书的内容包含如下监督工作支配:1、监督依据:有关技术规范,验评标准及工程合同等;2、监督人员工作支配及主要职责;3、监督方式、方法、步骤时间支配;4、对建设、设计、施工、监理单位协作质量监督的要求。二、建设过程监督工作程序(一)开工阶段,对工程组织综合性检查,具体内容:1、对施工单位投标承诺的履约状况进行检查,包括对施工单位主要技术人员的数量及资质进行检查,对施工单位的施工组织支配、质检体系、平安体系进行检查,核实施工单位的机械设备、试

6、验设备状况,以及工艺是否符合要求。2、对监理单位试验室设备状况,人员履约状况进行检查;3、对施工及监理开工初期准备的原材料及半成品试验状况进行检查。(二)工程施工过程中对工程质量进行随机抽查或核验,包括下列方法:1、定期或不定期进行抽查。主要对各分部分项工程现场质量及原材料进行检查,并检查施工单位的自检体系、平安体系是否健全能否发挥限制质量作用。检查监理的工作程序、试验检测方法、数据处理、工作质量及人员资质是否符合各工序要求,并填写工程质量检查看法及通报,主送建设单位,抄送交通主管部门。对存在问题限期进行整改并要求建设单位书面报告质监部门关于工程整改状况,质监部门将在整改时间结束后,再次组织人

7、员进行复查。2、对重要工序进行中间交工检查,包括对路基的路槽进行压实度和弯沉值检测,并核实施工单位的自检资料和监理签认的资料。桥梁工程主要对第一个稳蔽工程及梁体混凝土预应力张拉进行现场检查(要求业主单位预先通知)。3、在工程施工过程中,省质监站对每个项目每年至少组织一次专项检查。内容包括:路基、路面、桥梁、隧道、平安、试验检测等内容。具体如下:(1)路基专项检查。路基土石方工程主要检查:取用土场和现场限制标准的一样性,填料的质量,压实设备及压实质量,路基宽度、边坡是否满足要求,路基外观是否有沉陷、开裂、不平整现象,路基临时排水是否满足要求等;排水、防护及大型挡墙工程主要检查砂浆、混凝土拌和料的

8、质量、砌体工艺、砌体坚实坚实性、砌体的厚度、外观的平顺性及隐藏工程的施工方法及限制程序,混凝土施工的质量,养护工艺以及外观限制状况。(2)路面专项检查。主要包括:路面材料的协作比及各种材料的质量。拌和站限制状况,现场施工限制工艺,路面的内在质量及表现状况。(3)桥梁检查。主要包括:检查各种材料试验限制状况,材料及半成品的堆放状况,主要工序的限制状况,如钢筋焊接、预应力张拉限制状况,隐藏工程的限制方法及程序,混凝土施工工艺及养护措施,施工放样是否正确,支座是否存在脱空现象,钢筋是否存在露筋现象,混凝土表面是否有开裂、孔洞、蜂窝、麻面、漏浆等现象。(4)平安检查。主要包括:施工单位是否建立平安限制

9、体系及平安预案、设置专职平安员、专职平安员是否持有交通运输部或省级交通主管部门颁发的平安生产三类人员平安生产考核合格证书,是否进行过平安演练、购置平安保险,现场平安是否有保障措施及防水、防火、防爆、防电、防雷电、防盗及防高空坠落措施等。是否设置平安交通标记,以及必要的平安提示。工程报价中是否包含平安生产费用,一般不得低于投标价的1%。且不得作为竞争性报价,不得挪用。(5)试验检测主要是抽查各种材料是否符合要求,工地试验状况抽检频率以及对数据精确性复核。(6)隧道工程。主要抽测隧道平安保证体系状况、隧道开挖、锚固支护状况,材料及半成品加工,明洞施工及聆衬砌施工质量。防水状况,隧道尺寸的施工状况。

10、(7)在每一次检查时,均须把上次检查存在的问题的整改落实状况作为检查重点。4、在工程施工过程中,质监部门还负责对工程质量投拆进行现场检查核实,并形成投诉调查报告,第一时间向交通主管部门汇报。三、竣(交)工阶段监督工作(一)工程交工验收完成后,依据建设单位提交的工程交工验收前质量检测的申请,工程满足以下条件后质监部门对工程进行交工前的质量检测:1、合同约定的工程各项内容已完成;2、施工单位按交通部制定的公路工程质量检验评定标准及相关规定的要求对工程质量自检合格;3、监理工程师对工程质量的评定合格;4、竣工文件已按交通部规定的内容编制完成;5、施工单位、监理单位已完成本合同段的工作总结。质监部门在

11、对上述材料检查无误后,质监部门组织技术人员及相关检测单位进行交工前质量检测。依据交通运输部规定的质量鉴定的内容(工程实体、外观及内业资料)及抽查频率进行检查检测并出具质量检测看法,主送建设单位。质量检测看法中存在问题整改完毕后建设单位书面报告质监部门。经质监部门核实整改合格后,质监部门15天内向交通主管部门备案交工前质量检测报告。(二)竣工验收。依据建设单位提交的工程竣工验收前质量检测的申请,工程满足下列条件后质监部门组织相关单位进行竣工验收前质量鉴定。1、通车试运营2年后;2、交工验收提出的工程质量缺陷等遗留问题已处理完毕,并经项目法人验收合格;3、竣工文件已按交通运输部规定的内容完成各自的

12、工作报告。质监部门依据交工时检测的指标和竣工验收前复测指标及工程外观和内业资料评定工程得分签认质量等级。大于等于90分为优良工程,大于等于75分而又小于90分时为合格工程,小于75分为不合格工程。竣工验收阶段质监部门向交通主管部门和建设单位提交建设项目工程质量鉴定报告。最终质监部门依据竣工验收结论,依据交通运输部规定的格式对各参建单位签发工作综合评价等级证书。四、监督程序流程图(一)申办手续:(一)过程监督流程图(三)竣(交)工阶段监督工作流程图1、交工检测报告工检申 交前测请符合I审核 J支配及通知 k实施馈测法反检看复查不符合整改改告 整完知2、竣工检鉴申复及定请符合审核j支配及通知A实施

13、定告督告鉴报监报验收通过发合级书签综等证不符合附件:1、质量监督申请资料审查看法表2、质量监督申请不予受理通知书3、海南省交通建设项目工程质量平安承诺书二OO九年三月九日附件L质量监督申请资料审查看法表序号项目份数审查看法审查人1质量监督申请书工程概况一览表2项目业主组织机构状况表3监理单位人员状况表4施工单位人员状况表5项目审批文件预可批复文件6工可批复文件7初步设计批复文件8施工图设计批复文件9施工图设计审查文件10工程实体进度支配及资金投放支配11有关合同文件及招投标文件设计单位合同文件及设计代表受权托付书12项目建设单位合同文件13招标文件14中标单位的投标文件15监理合同16监理工作

14、支配17施工承包合同18项目管理单位监督承诺书19从业单位及人员资质证明材料项目法人资质证明材料20设计单位资质证明材料21施工单位资质证明材料22施工单位主要人员资格证书23监理单位资质证明材料24主要监理人员资格证书25经批准的工地试验室核备文件26批准的施工设计文件图纸27其它相关资料审查意见负责人(签字):质量监督申请不予受理通知书你单位年月日报送的项目质量监督申请书收悉;经审查,该申请书项不符合海南省交通建设工程质量监督申报程序方法的规定(详见项目质量监督申请资料审查看法表),暂不予受理。(质量监督机构)海南省交通建设项目工程质量平安承诺书海南省交通工程质量监督站:是我单位为项目法人的交通建设项目,现该项目正式向您站提出工程质量、平安监督申请,为确保工程建设的质量和平安,在工程建设的监督期内,我们情愿做出以下承诺:一、严格依据交通运输部和海南省关于交通建设项目的法律、法规和各项规定来管理工程项目,全面履

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
