安全生产文明施工前期策划方案.docx

上传人:p** 文档编号:405613 上传时间:2023-08-08 格式:DOCX 页数:46 大小:1.45MB
下载 相关 举报
安全生产文明施工前期策划方案.docx_第1页
第1页 / 共46页
安全生产文明施工前期策划方案.docx_第2页
第2页 / 共46页
安全生产文明施工前期策划方案.docx_第3页
第3页 / 共46页
安全生产文明施工前期策划方案.docx_第4页
第4页 / 共46页
安全生产文明施工前期策划方案.docx_第5页
第5页 / 共46页
安全生产文明施工前期策划方案.docx_第6页
第6页 / 共46页
安全生产文明施工前期策划方案.docx_第7页
第7页 / 共46页
安全生产文明施工前期策划方案.docx_第8页
第8页 / 共46页
安全生产文明施工前期策划方案.docx_第9页
第9页 / 共46页
安全生产文明施工前期策划方案.docx_第10页
第10页 / 共46页
亲,该文档总共46页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《安全生产文明施工前期策划方案.docx》由会员分享,可在线阅读,更多相关《安全生产文明施工前期策划方案.docx(46页珍藏版)》请在第壹文秘上搜索。

1、*项目工程安全文明施工.、乙刖期策划方案编制:(项目技术负责人)审核:(项目现场负责人)会审:(分公司分管安全副经理)审批:(分公司主任工程师)*工程集团有限公司目录第一章工程概况1第一节工程简介1第二节设计概况1第二章组织管理机构3第一节质量安全文明施工总体管理组织图3第二节施工现场质量安全文明施工网格化管理3第三章临时设施前期规划5第四章施工现场安全、文明标准化防护措施14第一节洞口临边防护14第二节防护棚21第三节脚手架工程25第四节临时用电31第五节塔吊34第六节施工井架35第七节视频监控36第八节其它标准化产品36附图附图一:地下室施工阶段总平面布置图;附图二:主体结构施工阶段总平面

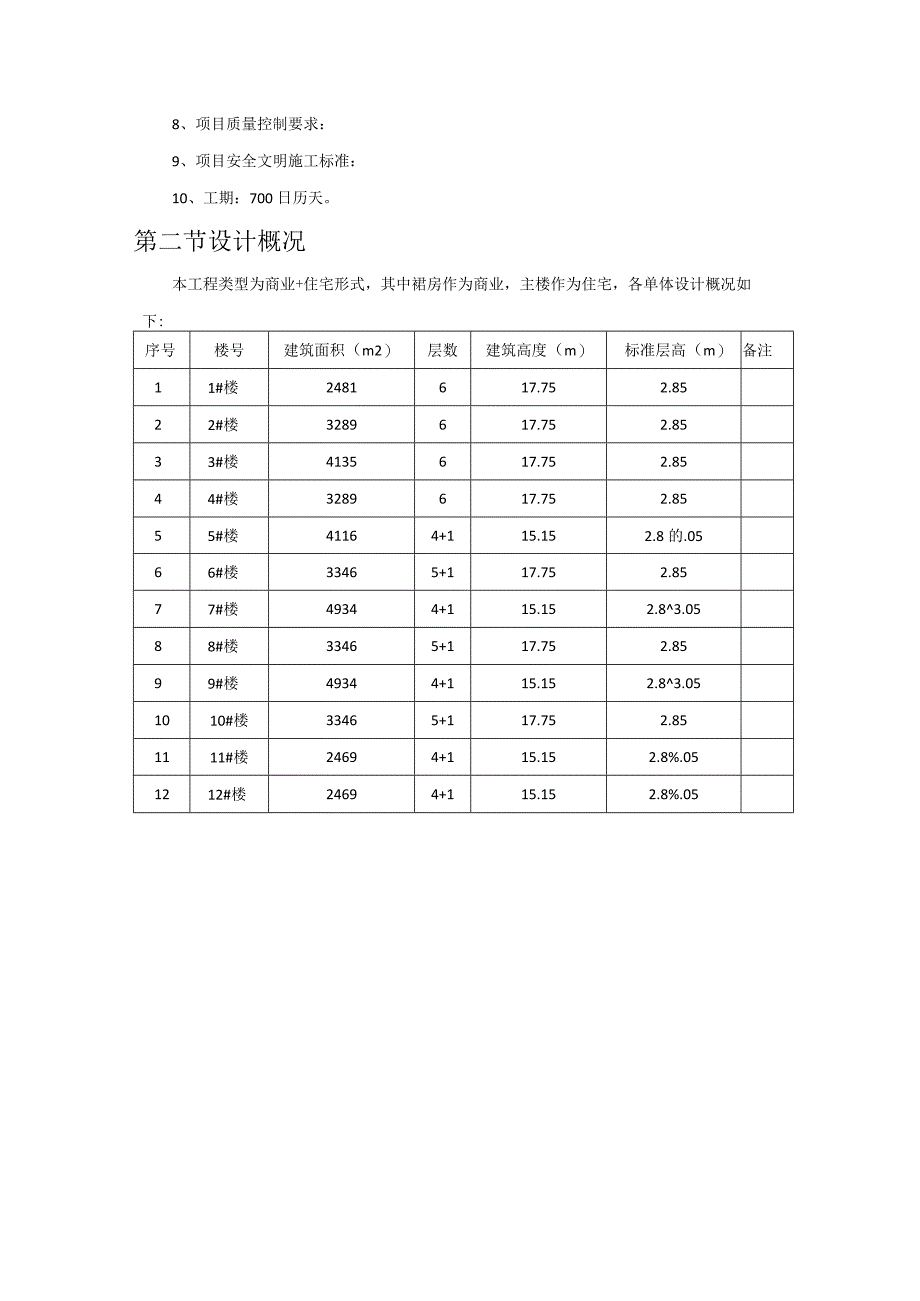

2、布置图;附图三:装饰装修施工阶段总平面布置图;附图四:临时用水、用电总平面布置图;附图五:视频监控总平面布置图;附图六:现场消防总平面布置图;附图七:排水总平面布置图。第一章工程概况第一节工程简介1、工程名称:*O2、建设单位:3、设计单位:4、监理单位:5、工程造价:6、结构类型:7、施工范围:8、项目质量控制要求:9、项目安全文明施工标准:10、工期:700日历天。第二节设计概况本工程类型为商业+住宅形式,其中裙房作为商业,主楼作为住宅,各单体设计概况如下:序号楼号建筑面积(m2)层数建筑高度(m)标准层高(m)备注11#楼2481617.752.8522#楼3289617.752.853

3、3#楼4135617.752.8544#楼3289617.752.8555#楼41164+115.152.8的.0566#楼33465+117.752.8577#楼49344+115.152.83.0588#楼33465+117.752.8599#楼49344+115.152.83.051010#楼33465+117.752.851111#楼24694+115.152.8%.051212#楼24694+115.152.8%.051313#楼33465+117.752.851414#楼57524+115.152.8的.051515#楼3263617.752.851616#楼4919617.752

4、.8517文化站1703517.953.218幼儿园3200416.35/192#配电房14614.95/203#配电房14614.95/21地F室8589地下一层3.20/建设规模:总建筑面积约73181平方米,其中地下室面积约8589平方米,地上建筑面积约64592平方米。*工程集团有限公司第二章组织管理机构第一节质量安全文明施工总体管理组织图项目部将成立安全生产、文明施工领导小组,组长由项目经理*担任,副组长由技术负责人*、安全负责人*担任。各专业施工员、安全员、材料员等为组员,明确岗位责任,签订安全目标责任书。项目安全生产、文明施工领导小组项H副经理项目技术负责人第二节施工现场质量安全

5、文明施工网格化管理项目部根据施工需要,将工程分为3个区块,分别由3名区域主管负责,实行项目管理网格化。其中A号工区由*负责,B号工区由*负责,C号工区由*负责,区块负责人负责该区域内所有施工上的质量、安全、进度等全部事宜,项目会在施工现场相应的区域设置项目网格化管理责任公示牌,其中填写该区块相关信息及责任人信息,每季度由项目经理对各区块安全、质量、进度进行考核,并在公示牌上公布。每个区块设置专业的检查人员,对该区块内的安全文明施工进行监督检查,并督促区域负责人落实整改。第三章临时设施前期规划项目部将严格按照公司发放的“*生产安全文明施工标准化手册进行现场布置及施工,并在手册指导的基础上结合施工

6、中积累的经验,自我提升,自我创新,以便更好的完成项目管理工作。1、大门、围墙项目部将在西侧*路处设置大门,主要供人员进出,大门采用*生产安全文明施工标准化手册上的样式进行设置,并在大门处设置门卫室。在工地东侧*路设置侧门,大门底色为白色,字体为灰色。主要供材料进出,并在进入工地位置设置三辑闸考勤设备。主大门设置示意图敬业诚信三辐闸考勤设备设置示意图项目部出于安全考虑将设置砖混结构围墙,能有效的防止围墙倒塌。为了古色古香的建筑风格,在靠近*路附近处围墙设置为压顶式围墙。砖砌围墙设置示意图2、八牌二图、旗台、岗前讲评台项目部将根据要求在大门旁设置八牌二图及旗台,对公司及项目相关信息进行公布。在施工

7、现场重要通道旁设置岗前讲评台,并在每日上下班时由各班组进行相应上班交底及下班总结。岗前讲评台八牌二图、旗台设置示意图:)卜HgW夏厚 Lg一 , , , .60S - OOB - 008 - 008 - 008 -。08 - 008 -侧面图正面图3、职工宿舍项目部拟在工地西侧建造双层彩钢夹心岩棉板的临时宿舍,共计35间,项目部将对民工宿舍进行统一化管理,发放统一的桌子、衣柜鞋柜等,相关配套设施齐全,尽量为职工营造一个舒适的居住环境。职工宿舍设置示意图4、食堂项目部拟在工地南侧区政府旧停车场建造食堂,并在民工餐厅上设置5间管理人员宿舍。项目部还将民工食堂与民工学校相结合,最大限度的节约空间,食

8、堂内纱窗、壁扇、灭蝇灯等设置将配备齐全,尽量为员工提供一个干净卫生的就餐环境。5、卫生间、洗手洗脚池施工现场将设置厕所,进出门口处设置洗手洗脚池。厕所设置示意图洗手洗脚池设置示意图6、茶水亭现场设置茶水亭,提供热水和吸烟室。能让工人更好的休息,避免了工人在施工现场抽烟而造成的安全隐患。茶水享晾衣区7、医务室及阅览室为了丰富员工的业余生活,项目部将在办公区设置阅览室,里面放置报纸以及建筑施工相关书籍,为员工提供一个良好的学习环境。项目部还将设置医务室,配备有相应的解救物资及药品,并由通过红十字会培训的救护员担任项目医务员可以为员工传授应急救护知识,以及简单的伤口包扎等工作。阅览室设置示意图医务室

9、设置示意图8、排水设施项目部将在基坑周边一圈设置深30cm,宽30Cm的排水沟,以及三个三级沉淀池,根据宁波市相关要求,项目部还将联系主管部门到现场进行水样抽样检测,并取得排污许可证。20-厚1:3水泥砂浆抹面钢够板三级沉淀池设置示意图有效期:自2015 年I月22日至2017 年12月31日 许可证编号:浙,fi字第- J发单修(竟) 2015年I 邑/日特发此证。根据城市排水许可管理办法(中华人民共和国建设 部令第152号)的规定,经审查,准予在许可范围内向城市 排水管网及其附属设施排放污水。中华人民共和国建设部监制浙江省建设厅印制城市排水许可证(临时)排水许可证9、现场宣传窗项目部将在西

10、侧大门处设置宣传窗及LED屏,及时传递上级相关文件信息,并定期更换LED屏内容,配合相关的活动。在施工现场设置重大危险源公示牌,每日更新危险源告示记录,提醒作业工人今日应注意危险源。施工现场宣传窗设置示意图10、材料堆放项目为了节约成本,绿色施工,将制作大量定型化材料堆放设施,如建筑废料堆放池、盘圆钢筋的堆放架等,这样能让施工现场材料堆放整齐,又能节约成本重复利用。钢筋堆放架安装线管堆放架11模板、加气块集中加工区项目部进行可视化管理,根据排版图进行材料加工,更好控制模板尺寸精准度,工人只需对号入座,组装拼接。便于现场垃圾分类收集,循环利用,有效的节约了材料的的浪费,节约了项目成本。12、现场

11、设置预拌砂浆桶预拌砂浆精确的配合比提高了砂浆质量,节约了材料的浪费,减少了对环境的污染。13、防扬尘措施项目部为创建绿色施工示范工地,将在扬尘控制上下大功夫,项目部定时对路面进行冲淋扬尘控制。在无法使用冲淋装置的地方,项目部将安排专人每日使用晒水车进行场地内的扬尘控制工作。洒水车12、消防安全项目部将着重消防安全,在宿舍设置限电设备,使用防火等级为A级的材料进行临设搭设,有效的遏制消防事故的发生。(1)消防集中点项目部将在主要施工道路旁设置消防集中点,消防集中点将集中放置灭火器,消防斧,消防铲,沙筒等消防设施以备不时之需。消防器材集中点设置示意图(2)消防栓及灭火器设置项目部将根据施工总平面图

12、设计在施工现场四周围墙及办公生活区域设置消防管道,安装消防栓并配备水枪水带,保证突发火灾后有水可用;其次在各个机械加工场地,配电房,各班组仓库间,基坑围护周边,办公室生活区及易发生火灾隐患区域均挂设有效灭火器,做到定时检查更新,保证消防设施到位。消防栓设置示意图灭火器设置示意图第四章施工现场安全、文明标准化防护措施第一节洞口临边防护1、临边防护(1)基坑临边D临边防护栏杆及栏杆柱均采用中48*3.5mm的钢管,以扣件或电焊固定。2)防护栏杆由三道横杆及栏杆柱组成,上横杆离地高度为1.2m,下横杆离地高度为0.6m,扫地杆离地高度为0.2m,立杆间距不超过2m。3)先在基坑四周预埋C20钢筋,然

13、后用PVC套管套在钢筋上,并用C15细石混凝土密封,然后栏杆立杆套在PVC上。4)防护栏杆必须自上而下用安全立网封闭。5)所有护栏用黄黑(红白)油漆刷上醒目的警示色,钢管油漆间距为40Cm左右,护栏周围悬挂“当心滑跌”、“当心坠落”等禁止、警告标志。6)沿基坑周边防护栏处设置一明排水沟,排水沟净宽30cm,净深30cm,沟壁120砖墙,砂浆抹面,排水沟每个一定距离设置沉淀池,污水经过三级沉淀后,再通过污水泵及时将积水抽至市政排污系统,做到有组织排水,确保排水畅通。基坑围护剖面图20002000基坑围护立面图基坑围护安全警示标语(2)楼梯临边项目部将根据现场实际情况结合公司安全文明生产要求,拟决

14、定采用工具式楼梯临边防护栏杆。工具式楼梯临边防护栏杆(3)楼层临边等D楼层边、阳台边、屋面临边防护栏杆一般采用钢管搭设。2)防护采用三道栏杆形式,第一道栏杆高度1200mm,第二道栏杆高度600mm,第三道栏杆高度200mm,立杆间距不大于1800mm。3)防护栏杆及踢脚板刷黄黑(红白)相间安全警戒色。4)坡度大于1:2.2的屋面,防护栏杆上杆离防护面高度不低于1500mm,并增设一道横杆,满挂密目式安全网。抱柱大样1-1剖面(做法1)三维效果图:、安全通道(1)安全通道防护棚采用工具式定型化产品。(2)防护棚长度根据建筑物坠落半径确定,一般为3m、6m两种,高度一般为4.5m。间距(3)防护棚一般采用双层顶棚形式,顶层满铺50mm厚脚手

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
