《施工现场临时用电组织设计.docx》由会员分享,可在线阅读,更多相关《施工现场临时用电组织设计.docx(75页珍藏版)》请在第壹文秘上搜索。

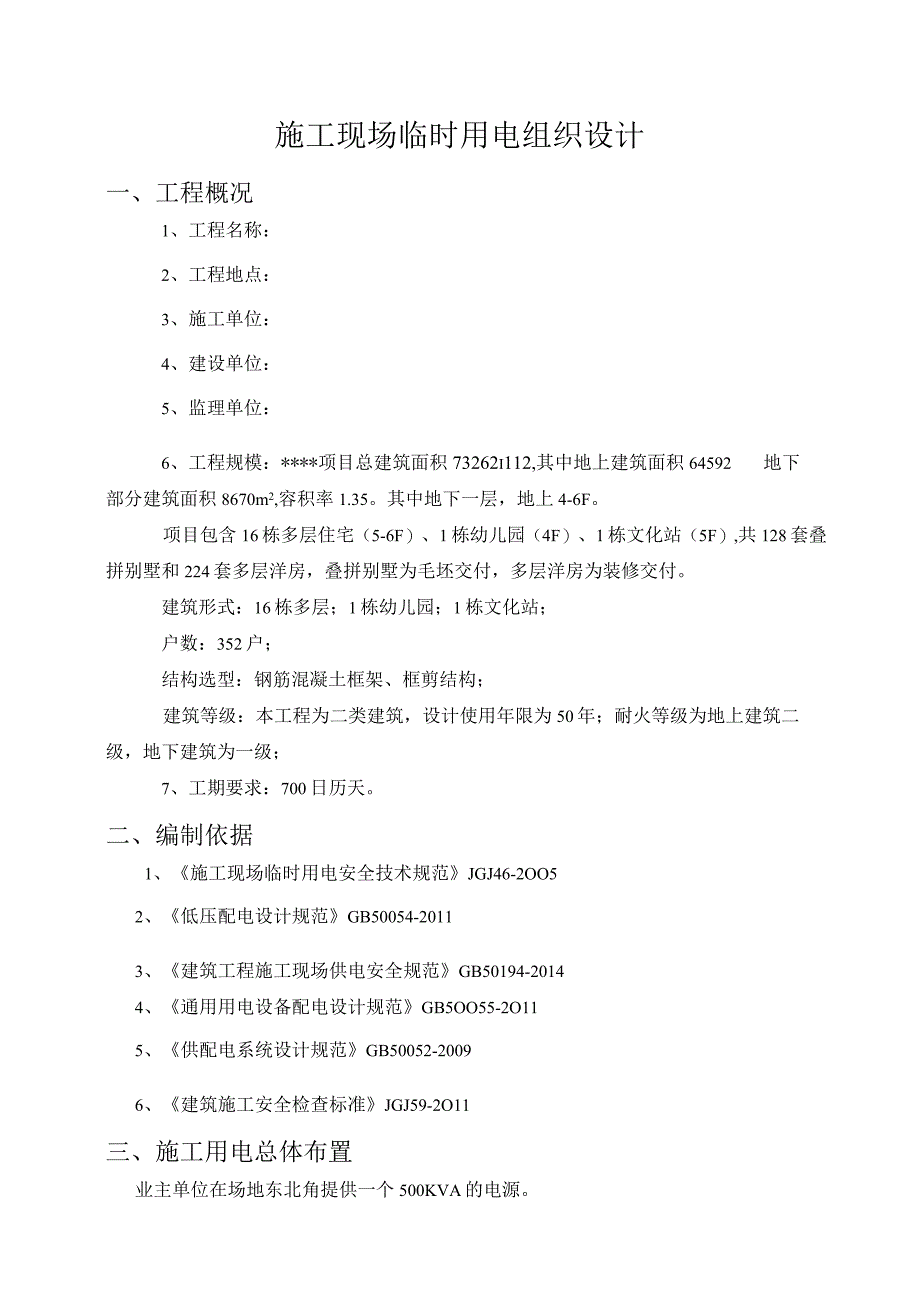

1、施工现场临时用电组织设计一、工程概况1、工程名称:2、工程地点:3、施工单位:4、建设单位:5、监理单位:6、工程规模:*项目总建筑面积73262i112,其中地上建筑面积64592地下部分建筑面积8670m2,容积率1.35。其中地下一层,地上4-6F。项目包含16栋多层住宅(5-6F)、1栋幼儿园(4F)、1栋文化站(5F),共128套叠拼别墅和224套多层洋房,叠拼别墅为毛坯交付,多层洋房为装修交付。建筑形式:16栋多层;1栋幼儿园;1栋文化站;户数:352户;结构选型:钢筋混凝土框架、框剪结构;建筑等级:本工程为二类建筑,设计使用年限为50年;耐火等级为地上建筑二级,地下建筑为一级;7

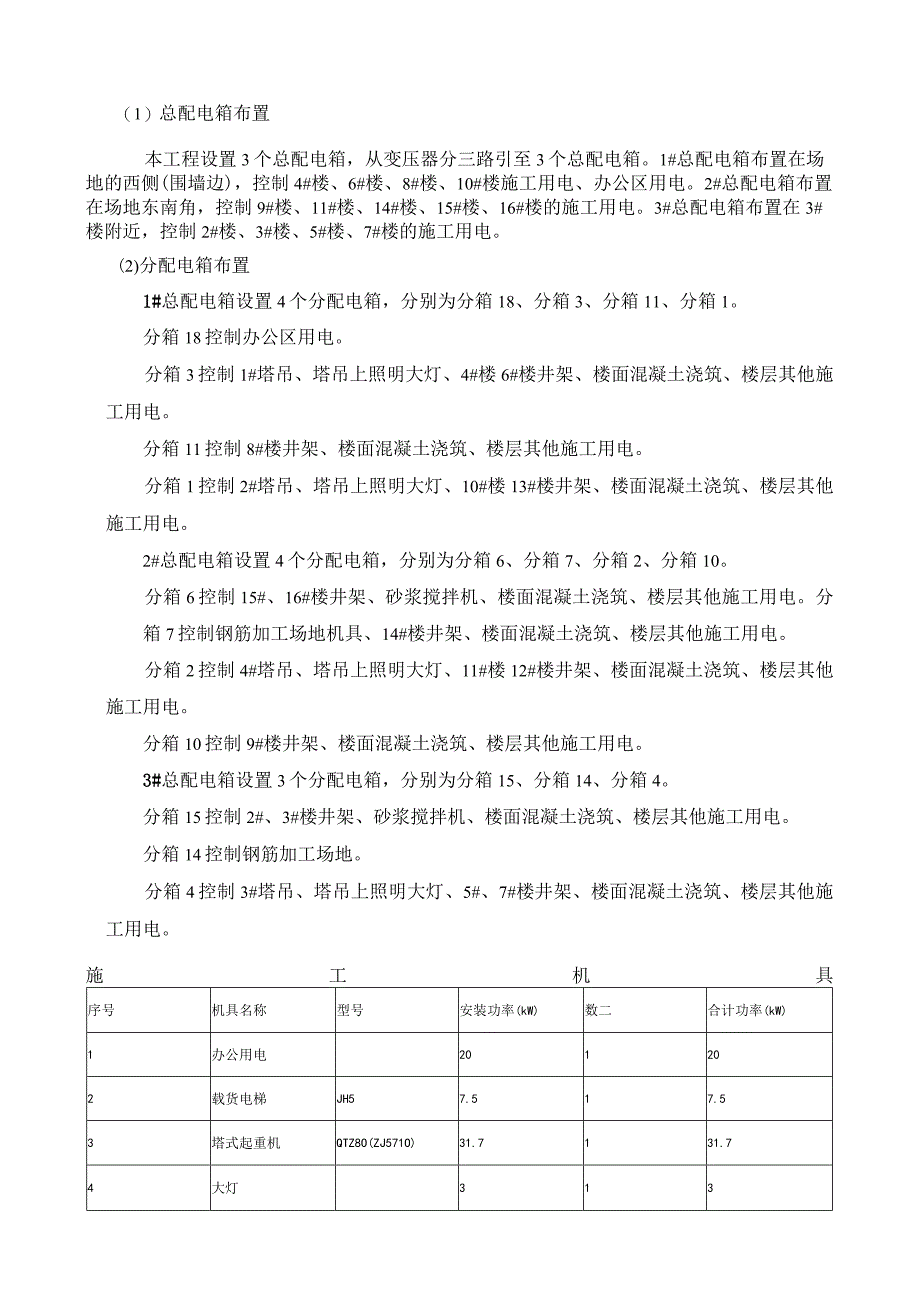

2、、工期要求:700日历天。二、编制依据1、施工现场临时用电安全技术规范JGJ46-2OO52、低压配电设计规范GB50054-20113、建筑工程施工现场供电安全规范GB50194-20144、通用用电设备配电设计规范GB5OO55-2O115、供配电系统设计规范GB50052-20096、建筑施工安全检查标准JGJ59-2O11三、施工用电总体布置业主单位在场地东北角提供一个500KVA的电源。(1)总配电箱布置本工程设置3个总配电箱,从变压器分三路引至3个总配电箱。1#总配电箱布置在场地的西侧(围墙边),控制4#楼、6#楼、8#楼、10#楼施工用电、办公区用电。2#总配电箱布置在场地东南角
3、,控制9#楼、11#楼、14#楼、15#楼、16#楼的施工用电。3#总配电箱布置在3#楼附近,控制2#楼、3#楼、5#楼、7#楼的施工用电。(2)分配电箱布置1#总配电箱设置4个分配电箱,分别为分箱18、分箱3、分箱11、分箱1。分箱18控制办公区用电。分箱3控制1#塔吊、塔吊上照明大灯、4#楼6#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱11控制8#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱1控制2#塔吊、塔吊上照明大灯、10#楼13#楼井架、楼面混凝土浇筑、楼层其他施工用电。2#总配电箱设置4个分配电箱,分别为分箱6、分箱7、分箱2、分箱10。分箱6控制15#、16#楼井架、砂浆搅
4、拌机、楼面混凝土浇筑、楼层其他施工用电。分箱7控制钢筋加工场地机具、14#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱2控制4#塔吊、塔吊上照明大灯、11#楼12#楼井架、楼面混凝土浇筑、楼层其他施工用电。分箱10控制9#楼井架、楼面混凝土浇筑、楼层其他施工用电。3#总配电箱设置3个分配电箱,分别为分箱15、分箱14、分箱4。分箱15控制2#、3#楼井架、砂浆搅拌机、楼面混凝土浇筑、楼层其他施工用电。分箱14控制钢筋加工场地。分箱4控制3#塔吊、塔吊上照明大灯、5#、7#楼井架、楼面混凝土浇筑、楼层其他施工用电。施工机具序号机具名称型号安装功率(kW)数二合计功率(kW)1办公用电20120
5、2载货电梯JH57.517.53塔式起重机QTZ8O(ZJ571O)31.7131.74大灯3135载货电梯JTl7.517.56大灯3137载货电梯JTl7.517.58插入式振动器ZX501.111.19交流电焊机BX3-200-223.4123.410木工圆锯MJ10431311真空吸水泵HZX-4041412插入式振动器ZX501.111.113载货电梯JTl7.517.514塔式起重机QTZ80(ZJ5710)31.7131.715大灯31316载货电梯JTl7.517.517大灯31318载货电梯JTl7.517.519插入式振动器ZX501.111.120交流电焊机BX3-2OO
6、-223.4123.421载货电梯JTl7.517.522插入式振动器ZX501.111.123载货电梯JTl7.517.524钢筋调直机GT6/85.515.525钢筋切断机QJ4071726钢筋弯曲机GW4031327载货电梯JTl7.5I7.528塔式起重机QTZ8()(ZJ57I0)31.7131.729大灯31330载货电梯JTl7.517.531大灯31332我货电梯JTl7.517.533插入式振动器ZX501.111.134木工圆锯MJ1065.515.535插入式振动器ZX50Ll11.136载货电梯JTl7.517.537插入式振动器ZX501.111.138插入式振动器Z
7、X501.111.139木工圆锯MJ1065.515.540交流电焊机BX3-2OO-223.4123.441钢筋调直机GT6/141111142钢筋切断机QJ4071743钢筋切断机QJ4071744钢筋弯曲机GW4031345钢筋弯曲机GW4031346载货电梯JTl7.517.547大灯31348大灯31349大灯31350载货电梯JTI7.517.551载货电梯JTl7.5I7.552塔式起重机QTZ8()(ZJ57I0)31.7131.7供电系统设置总配电箱1号总配1号照明分箱(分箱18)办公用电开关箱办公用电2号动力分箱(分箱3)载货电梯开关箱载货电梯塔式起重机开关箱塔式起重机大灯
8、开关箱大灯载货电梯开关箱载货电梯大灯开关箱大灯3号动力分箱(分箱载货电梯开关箱载货电梯插入式振动器开关箱插入式振动器交流电焊机开关箱交流电焊机木工圆锯开关箱木工圆锯真空吸水泵开关箱真空吸水泵插入式振动器开关箱插入式振动器4号动力分箱(分箱1)载货电梯开关箱载货电梯塔式起重机开关箱塔式起重机大灯开关箱大灯我货电梯开关箱载货电梯大灯开关箱大灯2号总配5号动力分箱(分箱6)载货电梯开关箱载货电梯插入式振动器开关箱插入式振动器交流电焊机开关箱交流电焊机载货电梯开关箱载货电梯插入式振动器开关箱插入式振动器6号动力分箱(分箱7)载货电梯开关箱载货电梯钢筋调直机开关箱钢筋调直机钢筋切断机开关箱钢筋切断机钢筋
9、弯曲机开关箱钢筋弯曲机7号动力分箱(分箱1)载货电梯开关箱载货电梯塔式起重.机开关箱塔式起重机大灯开关箱大灯载货电梯开关箱载货电梯大灯开关箱火灯8号动力分箱(分箱10)载货电梯开关箱载货电梯插入式振动器开关箱插入式振动器木工圆锯开关箱木工圆锯插入式振动器开关箱插入式振动器3号总配9号动力分箱(分箱15)载货电梯开关箱载货电梯插入式振动器开关箱插入式振动器插入式振动器开关箱插入式振动器木工圆锯开关箱木工圆锯交流电焊机开关箱交流电焊机IO号动力分箱(分箱钢筋调直机开关箱钢筋调直机钢筋切断机开关箱钢筋切断机钢筋切断机开关箱钢筋切断机钢筋弯曲机开关箱钢筋弯曲机钢筋弯曲机开关箱钢筋弯曲机我货电梯开关箱载
10、货电梯大灯开关箱大灯大灯开关箱大灯大灯开关箱大灯11号动力分箱(分箱4)载货电梯开关箱载货电梯载货电梯开关箱载货电梯塔式起重.机开关箱塔式起重机四、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线。(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。(3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷/架空线路敷设,干线采用直接埋地敷设,用电器导线采用空气明敷/架空线路敷设。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。(4)按照JGJ46-2005规定制定施工组织设计,接地电阻R04C。
11、2、确定用电负荷:(1)、办公用电Kx=0.3,Cos=0.9,tg=0.48Pjs=0.320l.l=6.6kWQjs=Pjstg=6.60.48=3.2kvar(2)、载货电梯KX=O.3,Cos=0.6,tg=I.33PjS=0.3x7.5=2.25kWQjs=Pjstg=2.251.33=3kvar(3)、塔式起重机Kx=0.3,Cos=0.9,tg=0.48将Jc=40%统一换算到Jci=25%的额定容量P11=31.7kWPe=n(JcJc)z2Pn=l(0.40.25),z231.7=40.1kWPjs=KxPe=0.340.1=12.03kWQis=PjsXtg=12.030.
12、48=5.83kvar(4)、大灯Kx=0.3,Cos=0.9,tg=0.48Pjs=0.33=0.9kWQis=Pjstg=0.90.48=0.44kvar(5)、载货电梯Kx=0.3,Cos=0.6,tg=1.33Pjs=0.37.5=2.25kWQis=Pjstg=2.251.33=3kvar(6)、大灯Kx=0.3,Cos=0.9,tg=0.48Pjs=0.33=0.9kWQis=Pjstg=0.90.48=0.44kvar(7)、载货电梯Kx=0.3,Cos=0.6,tg=1.33Pjs=0.37.5=2.25kWQjS=PjSXtg=2.25X1.33=3kvar(8)、插入式振动器Kx=0.3,Cos=0.7,tg=1.02Pjs=0.3l.l=0.33kWQiS=PjSXtg=0.33X1.02=0.34kvar(9)、交流电焊机Kx=O.3,Cos=0.9,tg=0.48将Jc=50%统一换算到Jel=Io0%的额定容量Pn=SnXCoS=23.4x.9=21.06kWPe=n(JcJc),z2Pn=1(0.51),z221.06=14.89kWPjs=KxPe=0.314.89=4.47kWQjs=Pjs
