《自粘卷材空铺施工工艺.docx》由会员分享,可在线阅读,更多相关《自粘卷材空铺施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

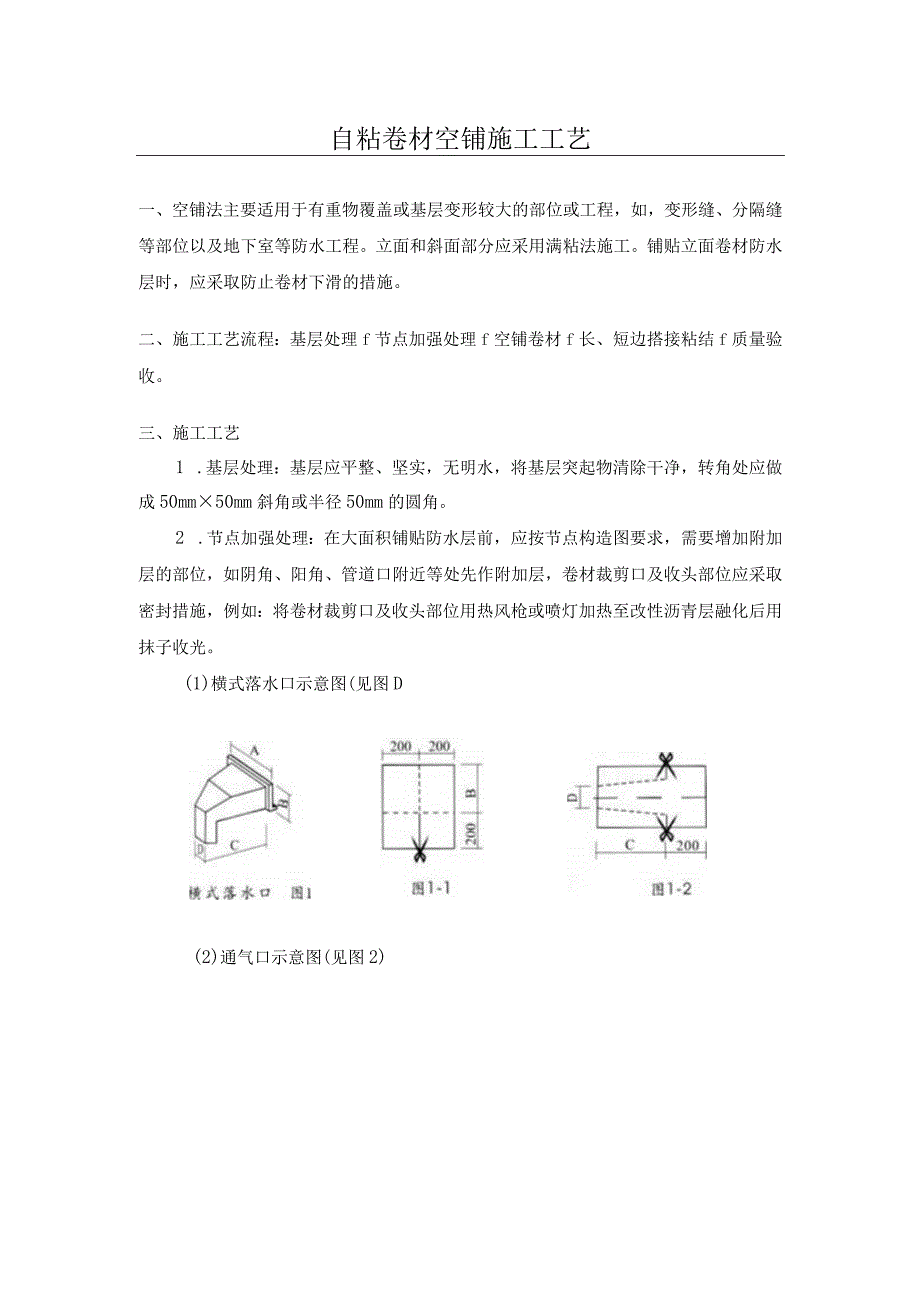

1、自粘卷材空铺施工工艺一、空铺法主要适用于有重物覆盖或基层变形较大的部位或工程,如,变形缝、分隔缝等部位以及地下室等防水工程。立面和斜面部分应采用满粘法施工。铺贴立面卷材防水层时,应采取防止卷材下滑的措施。二、施工工艺流程:基层处理f节点加强处理f空铺卷材f长、短边搭接粘结f质量验收。三、施工工艺1 .基层处理:基层应平整、坚实,无明水,将基层突起物清除干净,转角处应做成50mm50mm斜角或半径50mm的圆角。2 .节点加强处理:在大面积铺贴防水层前,应按节点构造图要求,需要增加附加层的部位,如阴角、阳角、管道口附近等处先作附加层,卷材裁剪口及收头部位应采取密封措施,例如:将卷材裁剪口及收头部

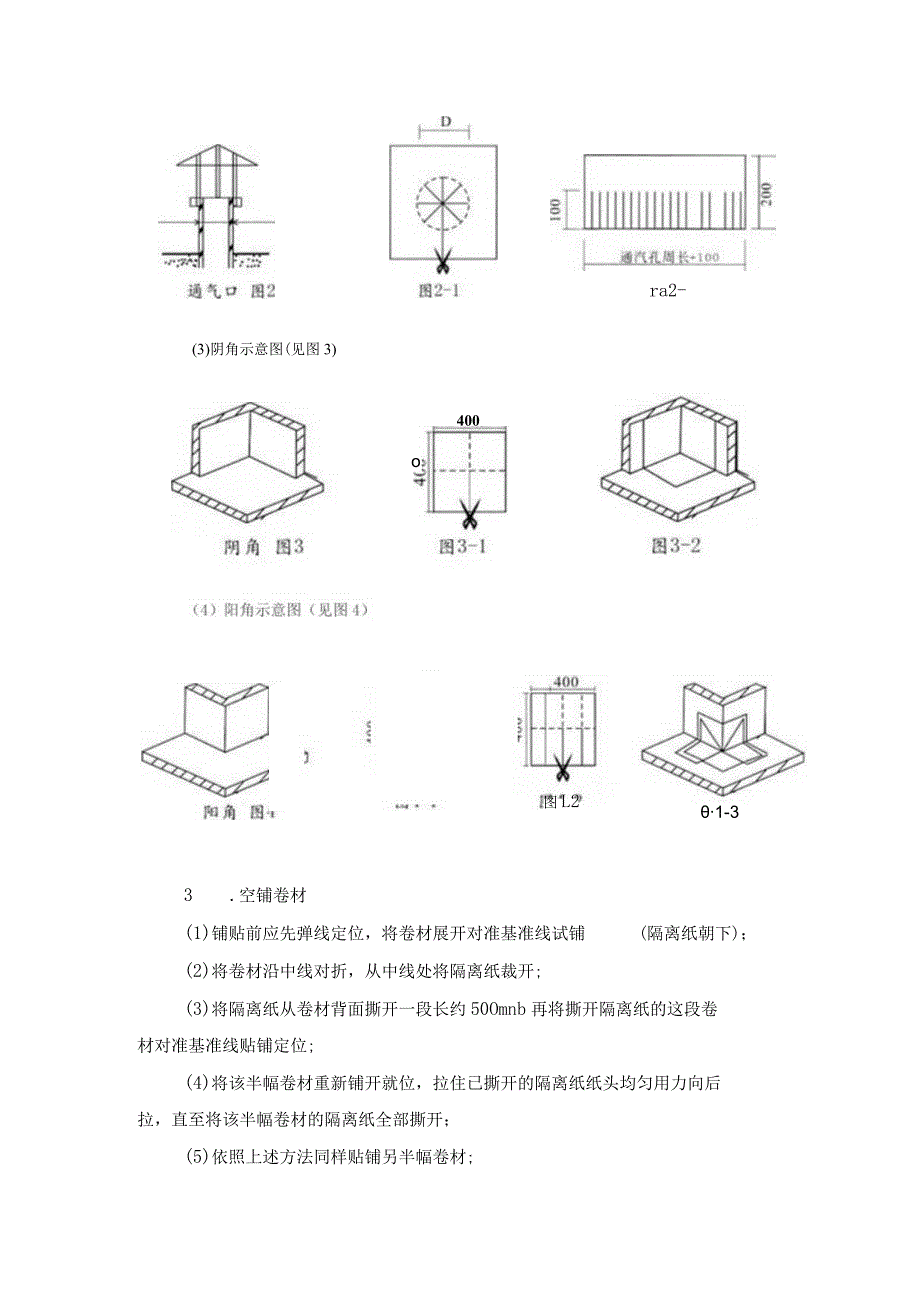

2、位用热风枪或喷灯加热至改性沥青层融化后用抹子收光。(1)横式落水口示意图(见图D(2)通气口示意图(见图2)(3)阴角示意图(见图3)400o图L2ra2-21-33 .空铺卷材(隔离纸朝下);(1)铺贴前应先弹线定位,将卷材展开对准基准线试铺(2)将卷材沿中线对折,从中线处将隔离纸裁开;(3)将隔离纸从卷材背面撕开一段长约50Omnb再将撕开隔离纸的这段卷材对准基准线贴铺定位;(4)将该半幅卷材重新铺开就位,拉住已撕开的隔离纸纸头均匀用力向后拉,直至将该半幅卷材的隔离纸全部撕开;(5)依照上述方法同样贴铺另半幅卷材;(6)卷材搭接宽度为IoOmm(地下工程)或60mm(屋面工程)。将卷材搭接
3、边处隔离膜揭除,再用小压相等压实粘牢。5以下施工时,需要使用热风机或喷灯对卷材的自粘胶层适当加热以提高粘结效果。相邻两排卷材的短边接头应错开30OnInb以免多层接头重叠而使卷材贴铺不平。(7)叠层自粘防水系统,层间应该采用直接满粘施工。上下两层和相邻两幅卷材的接缝应错开1312幅宽,且两层卷材不得互相垂直铺贴。4 .卷材密封收头:薄弱的部位,如卷材短边搭接、卷材收头及异型部位等,应采用密封措施,例如:将卷材裁剪口及收头部位用热风枪或喷灯加热至改性沥青层融化后用抹子收光。卷材四周末端收头伸入立墙凹槽内,用金属压条固定,再用密封膏密封。5 .防水层质量检验;防水层施工完后,应先自检维修。主要包括

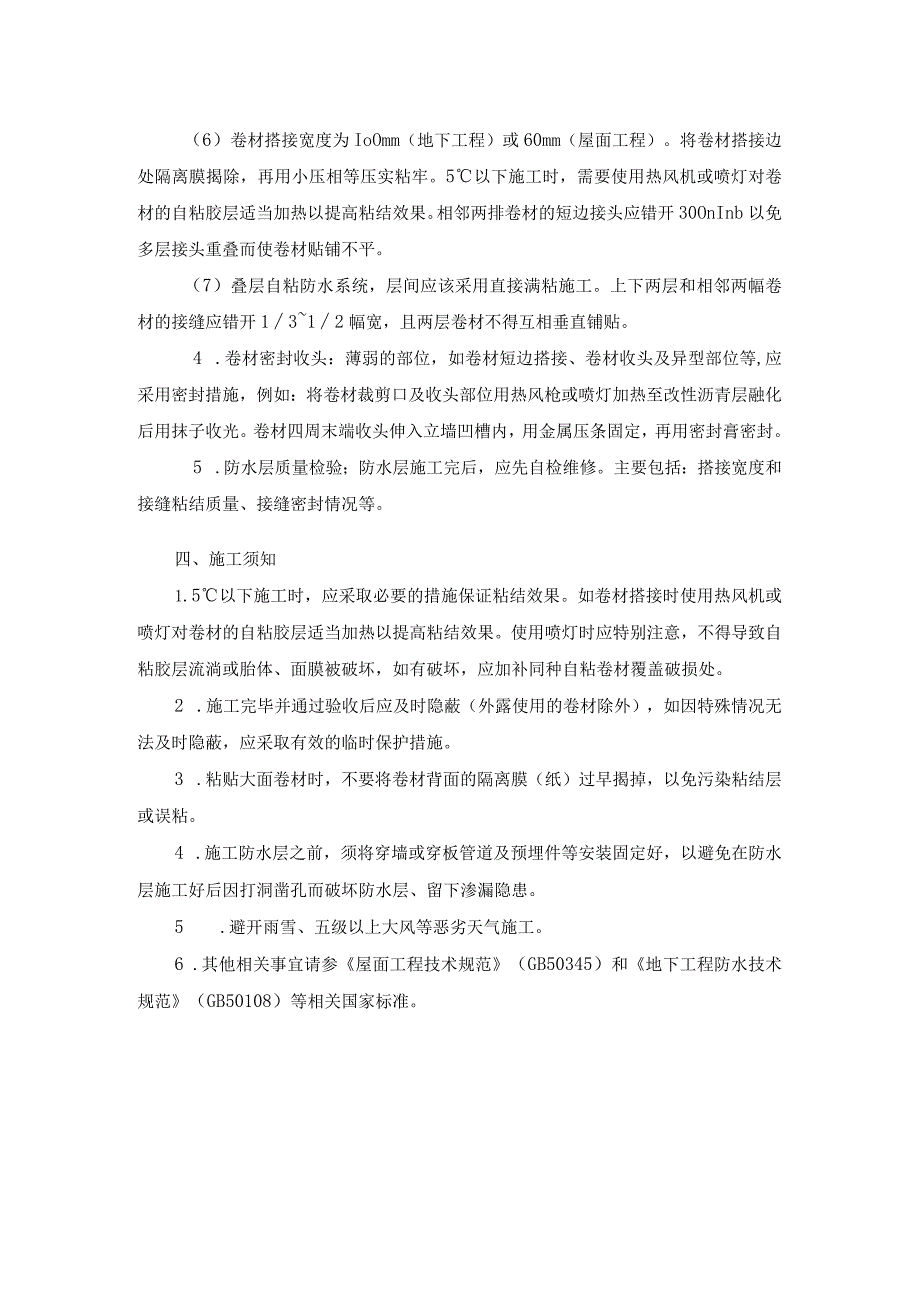

4、:搭接宽度和接缝粘结质量、接缝密封情况等。四、施工须知1.5以下施工时,应采取必要的措施保证粘结效果。如卷材搭接时使用热风机或喷灯对卷材的自粘胶层适当加热以提高粘结效果。使用喷灯时应特别注意,不得导致自粘胶层流淌或胎体、面膜被破坏,如有破坏,应加补同种自粘卷材覆盖破损处。2 .施工完毕并通过验收后应及时隐蔽(外露使用的卷材除外),如因特殊情况无法及时隐蔽,应采取有效的临时保护措施。3 .粘贴大面卷材时,不要将卷材背面的隔离膜(纸)过早揭掉,以免污染粘结层或误粘。4 .施工防水层之前,须将穿墙或穿板管道及预埋件等安装固定好,以避免在防水层施工好后因打洞凿孔而破坏防水层、留下渗漏隐患。5 .避开雨雪、五级以上大风等恶劣天气施工。6 .其他相关事宜请参屋面工程技术规范(GB50345)和地下工程防水技术规范(GB50108)等相关国家标准。
