CFG桩施工技术交底(全).docx

上传人:p** 文档编号:406775 上传时间:2023-08-10 格式:DOCX 页数:7 大小:22KB
下载 相关 举报
CFG桩施工技术交底(全).docx_第1页
第1页 / 共7页
CFG桩施工技术交底(全).docx_第2页
第2页 / 共7页
CFG桩施工技术交底(全).docx_第3页
第3页 / 共7页
CFG桩施工技术交底(全).docx_第4页
第4页 / 共7页
CFG桩施工技术交底(全).docx_第5页
第5页 / 共7页
CFG桩施工技术交底(全).docx_第6页
第6页 / 共7页
CFG桩施工技术交底(全).docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《CFG桩施工技术交底(全).docx》由会员分享,可在线阅读,更多相关《CFG桩施工技术交底(全).docx(7页珍藏版)》请在第壹文秘上搜索。

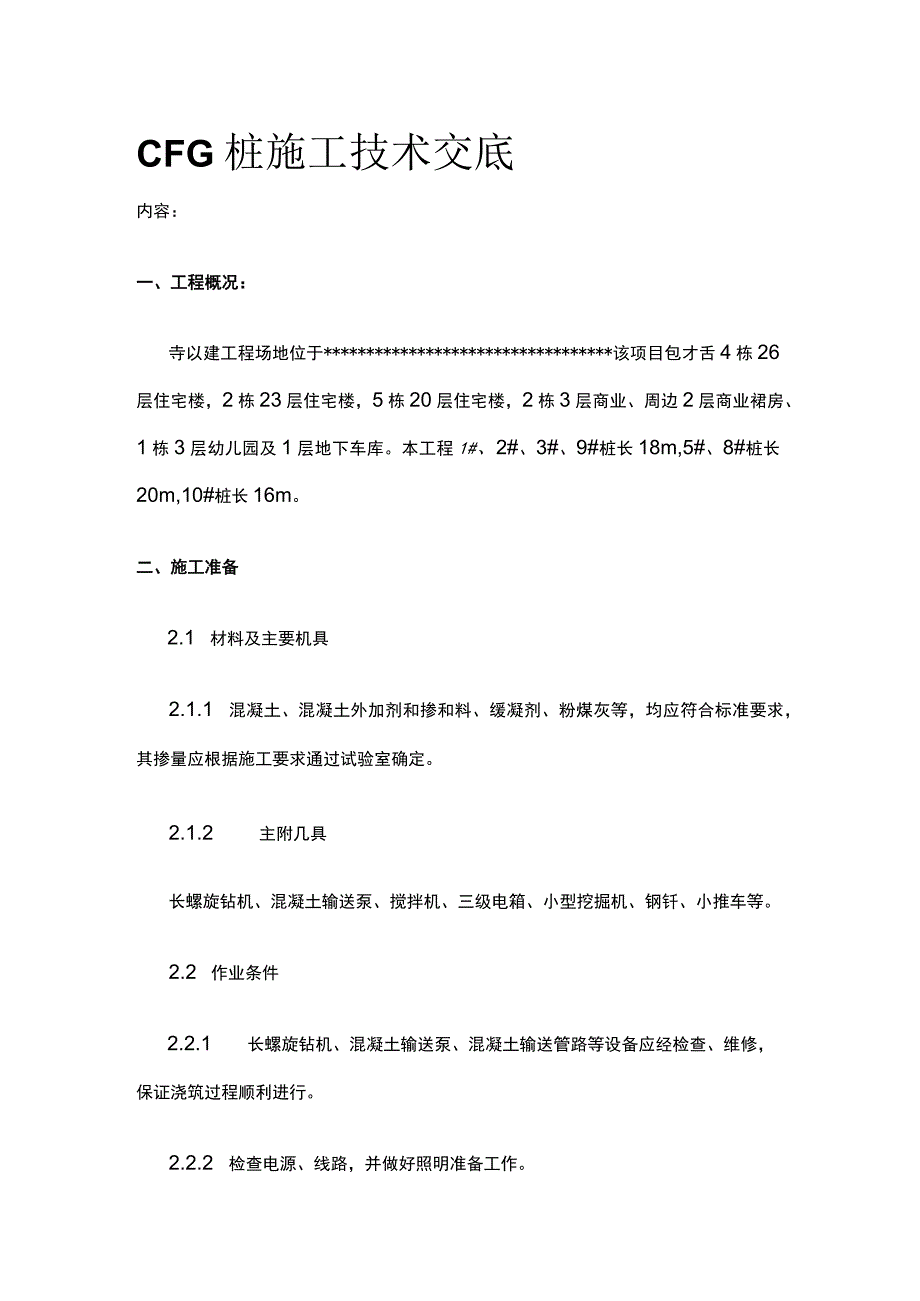

1、CFG桩施工技术交底内容:一、工程概况:寺以建工程场地位于*该项目包才舌4栋26层住宅楼,2栋23层住宅楼,5栋20层住宅楼,2栋3层商业、周边2层商业裙房、1栋3层幼儿园及1层地下车库。本工程1#、2#、3#、9#桩长18m,5#、8#桩长20m,10#桩长16m。二、施工准备2.1 材料及主要机具2.1.1 混凝土、混凝土外加剂和掺和料、缓凝剂、粉煤灰等,均应符合标准要求,其掺量应根据施工要求通过试验室确定。2.1.2 主附几具长螺旋钻机、混凝土输送泵、搅拌机、三级电箱、小型挖掘机、钢钎、小推车等。2.2 作业条件2.2.1 长螺旋钻机、混凝土输送泵、混凝土输送管路等设备应经检查、维修,保

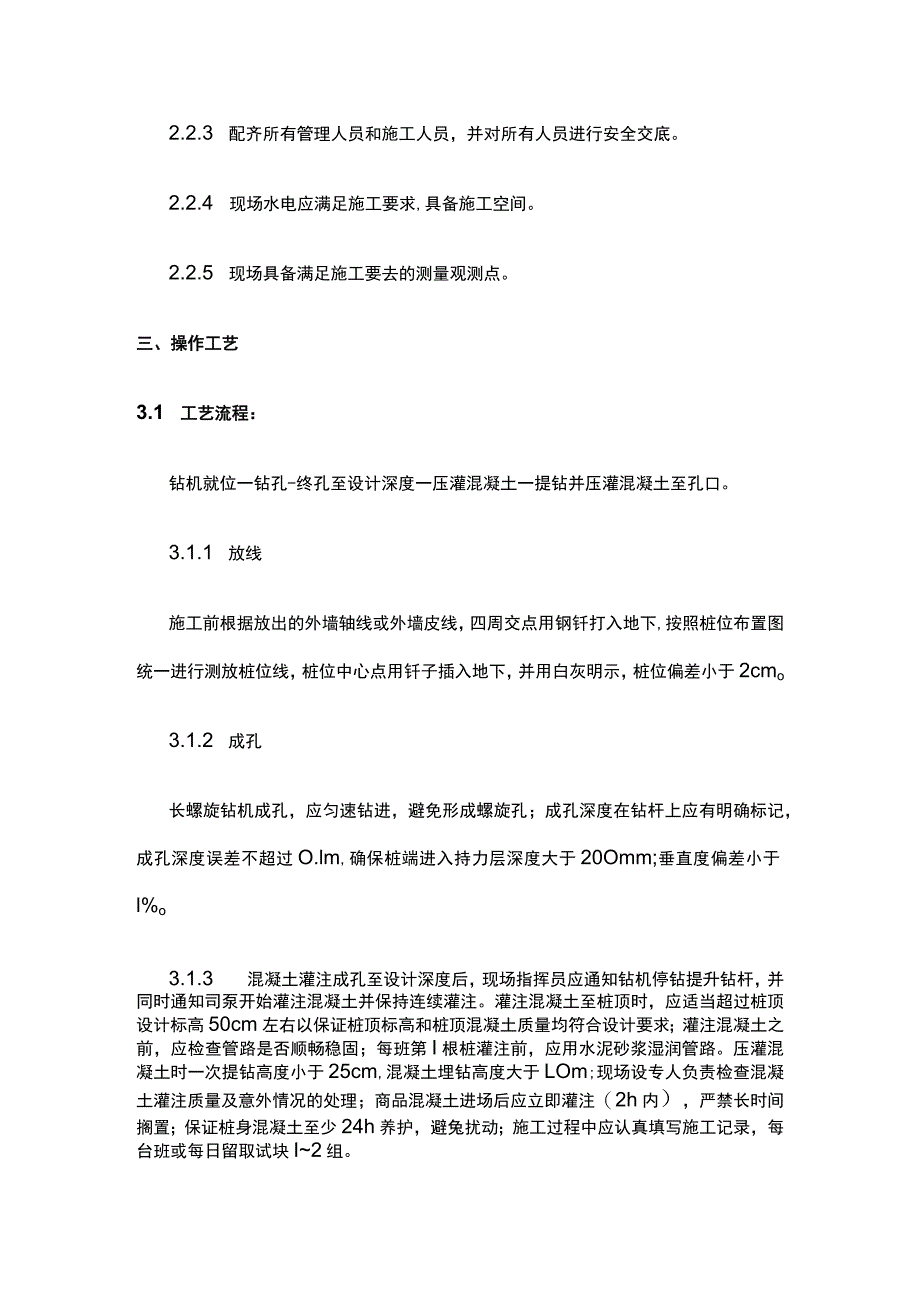

2、证浇筑过程顺利进行。2.2.2 检查电源、线路,并做好照明准备工作。2.2.3 配齐所有管理人员和施工人员,并对所有人员进行安全交底。2.2.4 现场水电应满足施工要求,具备施工空间。2.2.5 现场具备满足施工要去的测量观测点。三、操作工艺3.1 工艺流程:钻机就位一钻孔-终孔至设计深度一压灌混凝土一提钻并压灌混凝土至孔口。3.1.1 放线施工前根据放出的外墙轴线或外墙皮线,四周交点用钢钎打入地下,按照桩位布置图统一进行测放桩位线,桩位中心点用钎子插入地下,并用白灰明示,桩位偏差小于2cmo3.1.2 成孔长螺旋钻机成孔,应匀速钻进,避免形成螺旋孔;成孔深度在钻杆上应有明确标记,成孔深度误差

3、不超过O.lm,确保桩端进入持力层深度大于20Omm;垂直度偏差小于l%o3.1.3 混凝土灌注成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆,并同时通知司泵开始灌注混凝土并保持连续灌注。灌注混凝土至桩顶时,应适当超过桩顶设计标高50cm左右以保证桩顶标高和桩顶混凝土质量均符合设计要求;灌注混凝土之前,应检查管路是否顺畅稳固;每班第I根桩灌注前,应用水泥砂浆湿润管路。压灌混凝土时一次提钻高度小于25cm,混凝土埋钻高度大于LOm;现场设专人负责检查混凝土灌注质量及意外情况的处理;商品混凝土进场后应立即灌注(2h内),严禁长时间搁置;保证桩身混凝土至少24h养护,避兔扰动;施工过程中应认真填

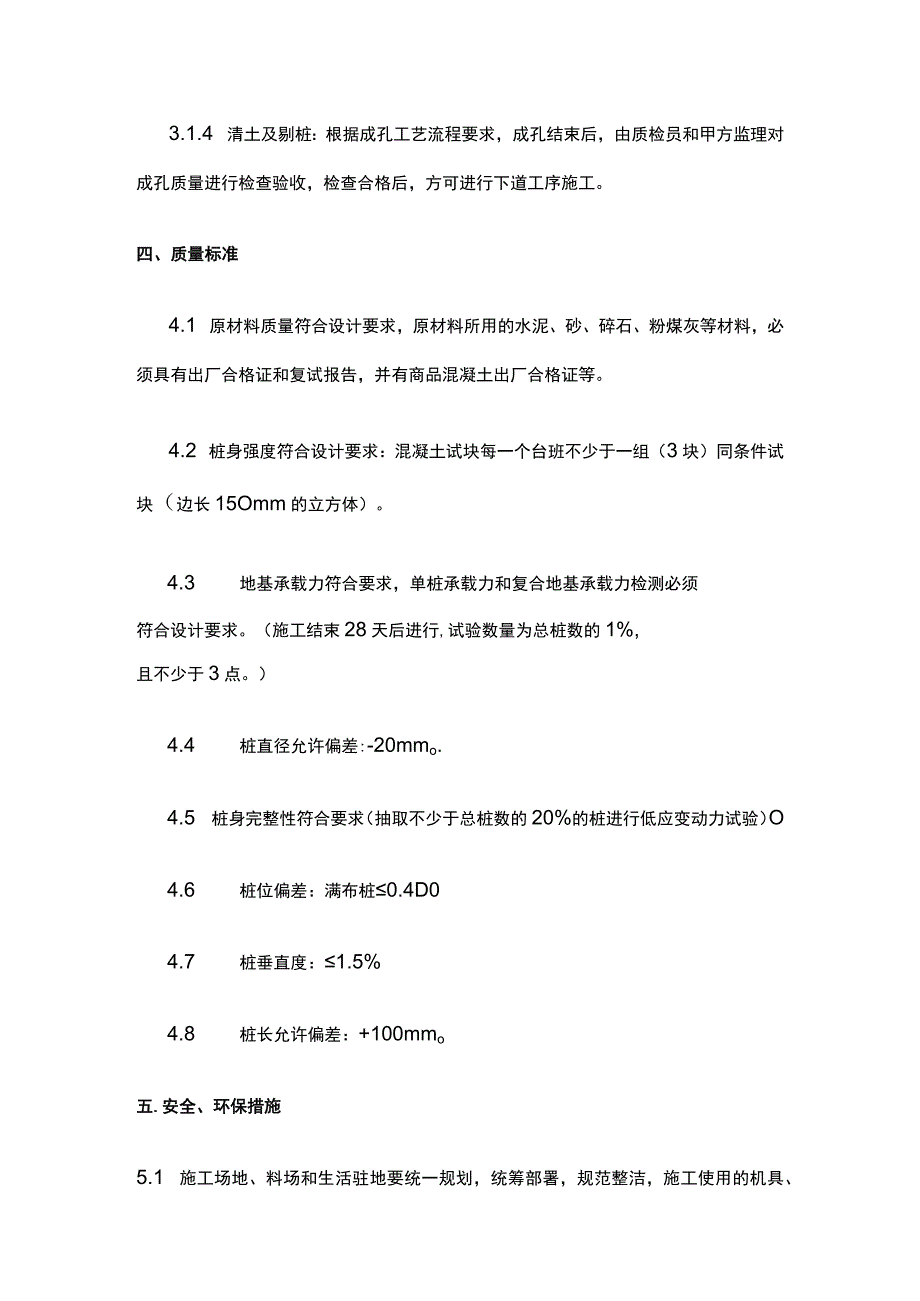

4、写施工记录,每台班或每日留取试块I2组。3.1.4 清土及剔桩:根据成孔工艺流程要求,成孔结束后,由质检员和甲方监理对成孔质量进行检查验收,检查合格后,方可进行下道工序施工。四、质量标准4.1 原材料质量符合设计要求,原材料所用的水泥、砂、碎石、粉煤灰等材料,必须具有出厂合格证和复试报告,并有商品混凝土出厂合格证等。4.2 桩身强度符合设计要求:混凝土试块每一个台班不少于一组(3块)同条件试块(边长15Omm的立方体)。4.3 地基承载力符合要求,单桩承载力和复合地基承载力检测必须符合设计要求。(施工结束28天后进行,试验数量为总桩数的1%,且不少于3点。)4.4 桩直径允许偏差:-20mmo

5、.4.5 桩身完整性符合要求(抽取不少于总桩数的20%的桩进行低应变动力试验)O4.6 桩位偏差:满布桩0.4D04.7 桩垂直度:1.5%4.8 桩长允许偏差:+100mmo五.安全、环保措施5.1 施工场地、料场和生活驻地要统一规划,统筹部署,规范整洁,施工使用的机具、设备要集中停放,材料要分别堆码标识,灰、砂、石等大堆料有防风防雨设施,特别是有毒和危险物品,实行专人专项管理,严格保管制度。5.2 工地现场要挂有文明施工标牌、条幅,采用多种形式向项目部成员进行文明施工教育,提高全员文明施工意识。5.3 施工区域应设警示标志,严禁非工作人员出入。5.4 进入现场人员一律佩戴安全帽,不准穿拖鞋

6、、高跟鞋,不得赤脚作业。高空作业人员佩带并系好安全带,穿防滑鞋。施工时严禁嬉戏、打闹。5.5 施工现场固定机械设备要及时清洗养护,且必须搭棚防护,设备旁必须悬挂操作规程牌和设备标牌。5.6 支护完成后,在开挖下层土时应安排专人做好现场成品保护,避免因下层土。5.7 施工完毕后,及时进行施工场地清理,原材料及施工机具堆码、摆放整齐,机械车辆停放有序,保证施工场地整洁、美观。5.8 严禁在施工现场焚烧有毒、有害、有恶臭气味的物质。5.9 进出施工现场的所有车辆不得鸣号,出现场时不污染道路和环境。六、成品保护6.1 已成桩后严防重型机械行走或扰动,防止使桩头压松造成桩顶混凝土不成型、断桩。6.2 清

7、土采用小型机械设备及人工开挖、运输,清土预留至少20cm人工清除、找平;避免断桩及对地基土的扰动。七.常见异常问题.预防措施及解决办法7.1、 堵管:堵管是长螺旋钻孔、管内泵压商已灌注成桩工艺常遇到的主要问题之一。它直接影响CFG桩的施工效率,增加工人劳动强度,还会造成材料浪费。特别是故障排除不畅时,使已搅拌的CFG桩商已失水或结硬,增加了再次堵管的几率给施工带来很多困难。产生堵管的原因有以下几点:7.1.1 商磴配合比不合理。当商磴中的细骨料和粉煤灰用量较少时,商磴和易性不好,常发生堵管。因此,要注意商硅的配合比,尤其要注意将粉煤灰掺量控制在70kgm3190kgm3的范围内,坍落度在16O

8、mm200mm之间。7.1.2 商磴搅拌质量有缺陷。在CFG桩施工中,商碎由混凝土泵通过刚性管、高强柔性管、弯头最后到达钻杆芯管内。商已在管线内借助水和水泥砂浆润滑层与管壁分离后通过管线。坍落度太大的商磅,易产生泌水、离析,泵压作用下,骨料与砂浆分离,摩擦力加剧,导致堵管。坍落度太小,商已在输送管路内流动性差,也容易造成堵管。7.1.3 施工操作不当。钻孔进入土层预定标高后,开始泵送商碎,管内空气从排气阀排出彳寺钻杆内管及输送软、硬管内商已连续时提钻。若提钻时间较晚,在泵送压力下钻头处的水泥浆液被挤出,容易造成管路堵塞。7.1.4 设备缺陷。弯头曲率半径不合理也能造成堵管。弯头与钻杆不能垂直连

9、接,否则也会造成堵管。商磴输送管要定期清洗,否则管路内有商硅的结硬块,还会造成管路的堵塞。7.1.5 解决方法:拆除导管,提导管上下来回的抖动;混凝土在下落到底部的时候是有声音的(很闷的响声),如果没有声音了,那就是堵管的可能性比较大,提前解决堵管的办法7.1.6 窜孔:在饱和粉土、粉细砂层中成桩经常会遇到这种情况,打完X号桩后,在施工相邻的Y桩时,发现未结硬的X号桩的桩顶突然下落,当Y号桩泵入商碎时,X号桩的桩顶开始回升,此种现象称为窜孔。发现窜孔的条件有如下三条:1)被加固土层中有松散饱和粉土、粉细砂钻杆钻进过程中叶片剪切作用对土体产生扰动;3)土体受剪切扰动能量的积累,足以使土体发生液化

10、。由于窜孔对成桩质量的影响,施工中采取的预控措施:采取隔桩、隔排跳打方法;设计人员根据工程实际情况,采用桩距较大的设计方案避免打桩的剪切扰动。减少在窜孔区域的打桩推进排数,减少对已打桩扰动能量的积累;,避免打桩的剪切扰动;(3)减少在窜孔区域的打桩推进排数,减少对已打桩扰动能量的积累;合理提高钻头钻进速度。7.1.7 桩头空芯:主要是施工过程中才非气阀不能正常工作所致。钻机钻孔时管内充满空气,泵送商已时,排气阀将空气排出,若排气阀不能正常将管内空气排出,就会导致桩体存气,形成空芯。为避免桩头空芯,施工中应经常检查排气阀的工作状态,发现堵塞及时清洗。,就会导致桩体存气,形成空芯。为避免桩头空芯,施工中应经常检查排气阀的工作状态,发现堵塞及时清洗。解决办法:保持钻杆顶端气阀开启自如,防止碎中造成桩顶含气泡;按规定要求进行振捣,并保证振捣质量。4、桩端不饱满:这主要是因为施工中为了方便阀门的打开先提钻后泵料所致。这种情况可能造成钻头上的土掉入桩孔或地下水浸入桩孔,影响CFG桩的桩端承载力。为杜绝这种情况,施工中前、后台工人应密切配合,保证提钻和泵料的一致性。解决办法:及时清楚或外运桩口出土,防止泵送时混入硅中;桩顶浮浆多因孔内出水或硅离析造成,应保证超灌50cm后,排除浮浆才终孔成桩。八.质量记录1、打桩记录2、CFG桩地基工程质量验收记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
