基坑降水施工技术交底(全).docx

上传人:p** 文档编号:407825 上传时间:2023-08-10 格式:DOCX 页数:12 大小:27.68KB
下载 相关 举报
基坑降水施工技术交底(全).docx_第1页
第1页 / 共12页
基坑降水施工技术交底(全).docx_第2页
第2页 / 共12页
基坑降水施工技术交底(全).docx_第3页
第3页 / 共12页
基坑降水施工技术交底(全).docx_第4页
第4页 / 共12页
基坑降水施工技术交底(全).docx_第5页
第5页 / 共12页
基坑降水施工技术交底(全).docx_第6页
第6页 / 共12页
基坑降水施工技术交底(全).docx_第7页
第7页 / 共12页
基坑降水施工技术交底(全).docx_第8页
第8页 / 共12页
基坑降水施工技术交底(全).docx_第9页
第9页 / 共12页
基坑降水施工技术交底(全).docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑降水施工技术交底(全).docx》由会员分享,可在线阅读,更多相关《基坑降水施工技术交底(全).docx(12页珍藏版)》请在第壹文秘上搜索。

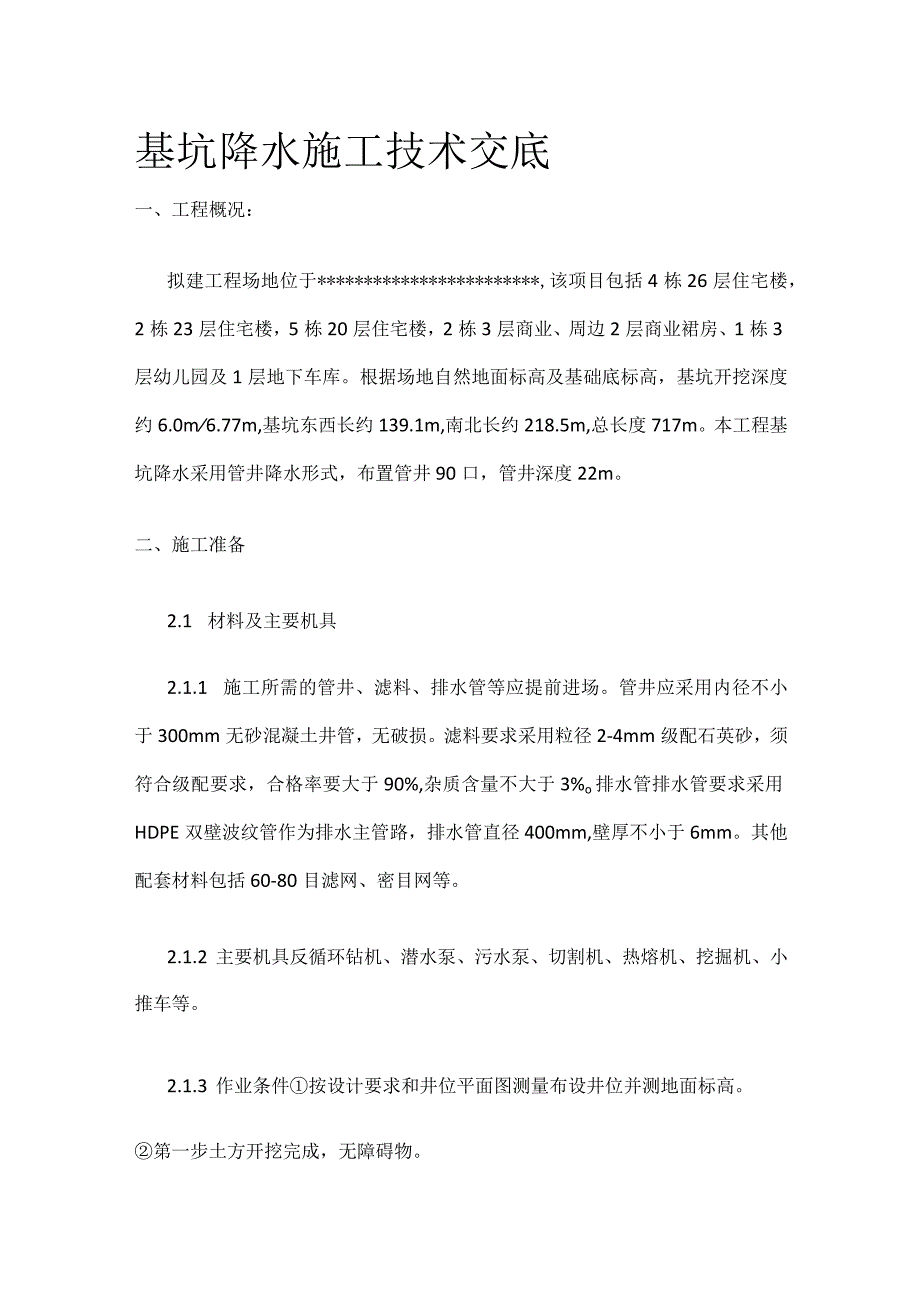

1、基坑降水施工技术交底一、工程概况:拟建工程场地位于*,该项目包括4栋26层住宅楼,2栋23层住宅楼,5栋20层住宅楼,2栋3层商业、周边2层商业裙房、1栋3层幼儿园及1层地下车库。根据场地自然地面标高及基础底标高,基坑开挖深度约6.0m6.77m,基坑东西长约139.1m,南北长约218.5m,总长度717m。本工程基坑降水采用管井降水形式,布置管井90口,管井深度22m。二、施工准备2.1 材料及主要机具2.1.1 施工所需的管井、滤料、排水管等应提前进场。管井应采用内径不小于300mm无砂混凝土井管,无破损。滤料要求采用粒径2-4mm级配石英砂,须符合级配要求,合格率要大于90%,杂质含量

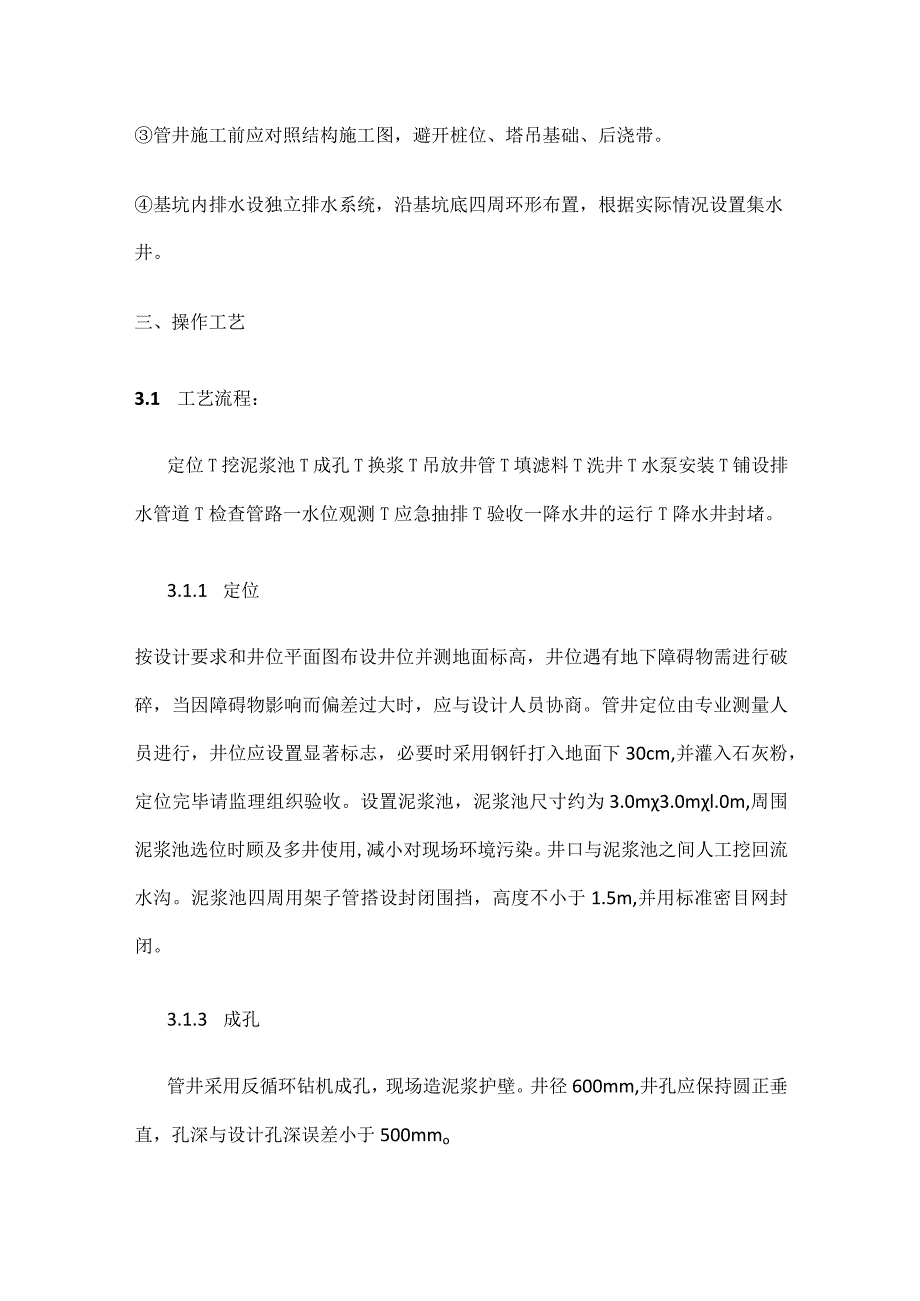

2、不大于3%o排水管排水管要求采用HDPE双壁波纹管作为排水主管路,排水管直径400mm,壁厚不小于6mm。其他配套材料包括60-80目滤网、密目网等。2.1.2 主要机具反循环钻机、潜水泵、污水泵、切割机、热熔机、挖掘机、小推车等。2.1.3 作业条件按设计要求和井位平面图测量布设井位并测地面标高。第一步土方开挖完成,无障碍物。管井施工前应对照结构施工图,避开桩位、塔吊基础、后浇带。基坑内排水设独立排水系统,沿基坑底四周环形布置,根据实际情况设置集水井。三、操作工艺3.1 工艺流程:定位T挖泥浆池T成孔T换浆T吊放井管T填滤料T洗井T水泵安装T铺设排水管道T检查管路一水位观测T应急抽排T验收一

3、降水井的运行T降水井封堵。3.1.1 定位按设计要求和井位平面图布设井位并测地面标高,井位遇有地下障碍物需进行破碎,当因障碍物影响而偏差过大时,应与设计人员协商。管井定位由专业测量人员进行,井位应设置显著标志,必要时采用钢钎打入地面下30cm,并灌入石灰粉,定位完毕请监理组织验收。设置泥浆池,泥浆池尺寸约为3.0m3.0ml.0m,周围泥浆池选位时顾及多井使用,减小对现场环境污染。井口与泥浆池之间人工挖回流水沟。泥浆池四周用架子管搭设封闭围挡,高度不小于1.5m,并用标准密目网封闭。3.1.3 成孔管井采用反循环钻机成孔,现场造泥浆护壁。井径600mm,井孔应保持圆正垂直,孔深与设计孔深误差小

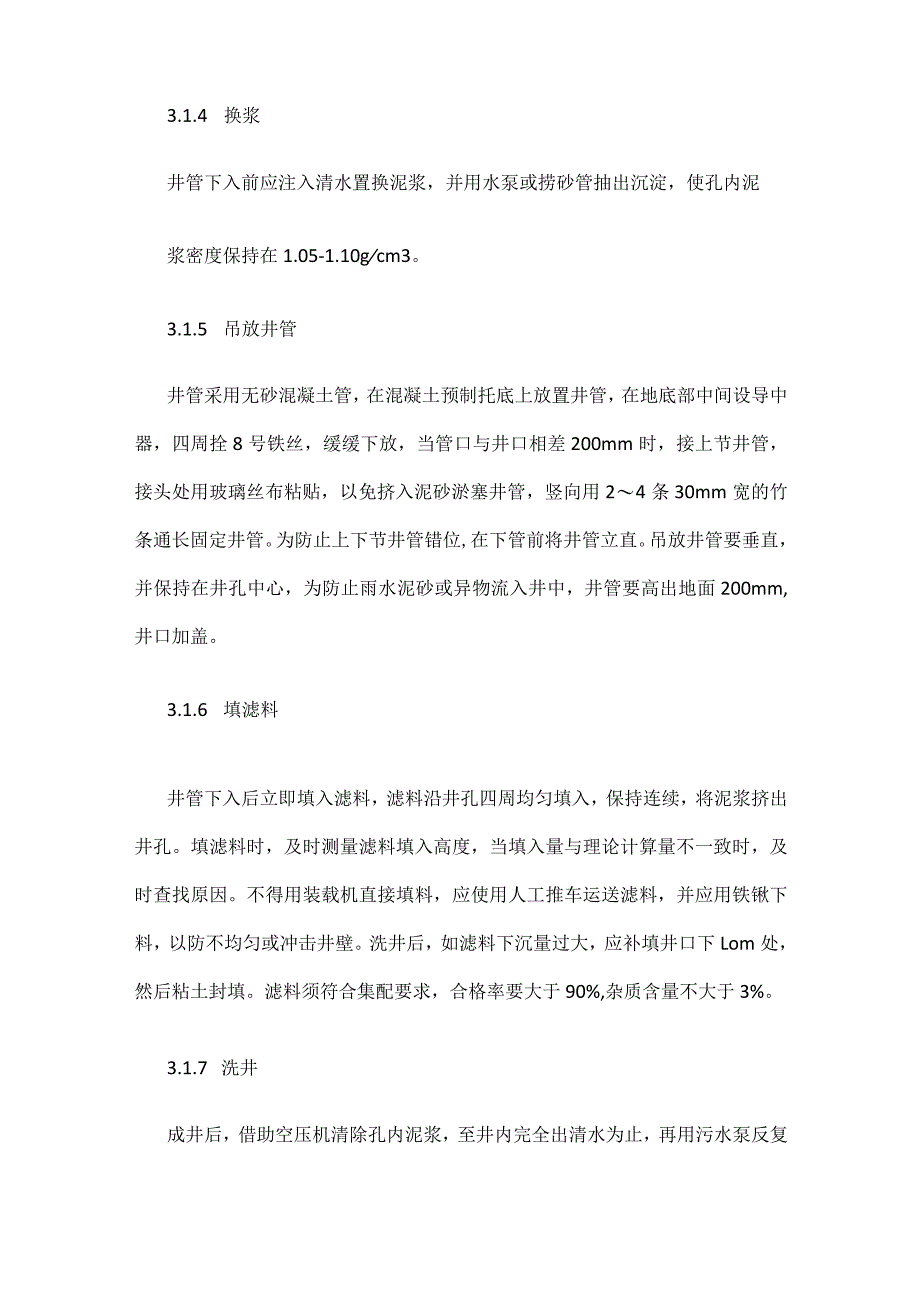

4、于500mmo3.1.4 换浆井管下入前应注入清水置换泥浆,并用水泵或捞砂管抽出沉淀,使孔内泥浆密度保持在1.05-1.10gcm3。3.1.5 吊放井管井管采用无砂混凝土管,在混凝土预制托底上放置井管,在地底部中间设导中器,四周拴8号铁丝,缓缓下放,当管口与井口相差200mm时,接上节井管,接头处用玻璃丝布粘贴,以免挤入泥砂淤塞井管,竖向用24条30mm宽的竹条通长固定井管。为防止上下节井管错位,在下管前将井管立直。吊放井管要垂直,并保持在井孔中心,为防止雨水泥砂或异物流入井中,井管要高出地面200mm,井口加盖。3.1.6 填滤料井管下入后立即填入滤料,滤料沿井孔四周均匀填入,保持连续,将

5、泥浆挤出井孔。填滤料时,及时测量滤料填入高度,当填入量与理论计算量不一致时,及时查找原因。不得用装载机直接填料,应使用人工推车运送滤料,并应用铁锹下料,以防不均匀或冲击井壁。洗井后,如滤料下沉量过大,应补填井口下Lom处,然后粘土封填。滤料须符合集配要求,合格率要大于90%,杂质含量不大于3%。3.1.7 洗井成井后,借助空压机清除孔内泥浆,至井内完全出清水为止,再用污水泵反复进行恢复性抽洗,抽洗次数不得少于3次。洗井应在成井后及时进行,以免时间过长,护壁泥浆封死井壁,影响渗水效果。洗井应直至过滤器及滤料畅通,降水期间(正常降水),含砂量不大于1/10000o洗井后可进行试验性抽水,确定单井出

6、水量及水位降深能否满足设计要求。3.1.8 水泵安装安装并接通电源,每井铺设电缆和电闸箱,做到单井单控电源,并安装水泵和漏电保护系统。3.1.9 铺设排水管网排水管网采用HDPE双壁波纹管作为排水主管路,排水管直径400mm,坡度0.2%,排水主管均为地埋,中粗砂填充两侧。排水管线布置在基坑外1.7m位置,井口设置保护砌衬并加盖。排水方向由场内中间分别向西、北方向排水,环基坑设置,交汇至场内东北角、西南角及西北角,设置场外沉淀池利用污水泵排入市政污水管。沉砂池规格为1.5*1.5*1.5,设置间距为40m,由于场地内空间小,局限性大,沉砂池位置根据现场实际情况调整,尽量不影响现场施工。3.1.

7、10 检查管路检查集水干管与井点管连接的胶管的各个接头,在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气在漏气现象。在水泵进水管上安装一个真空表,在水泵的出水管上,安装一个压力表。为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。在试抽时,应检查整个管网的真空度,应达到55KPa以上,方可进行正式投入抽水。3.1.11 水位观测施工期间应连续降水,并在坑内外设置水位临时观测井,使水位低于开挖基底标高1m。抽水前应进行静止水位的观测,抽水初期每天早晚7点观测2

8、次,水位稳定后应每天观测1次,水位观测精度2cm,并绘制地下水水位降深曲线。3.1.12 应急抽排当地下水位观测达到预警值后,马上采用排水管网联网连续抽水,不应中途间断,水泵、井管维修应逐一进行。抽水开始后,应做抽水试验,检验单井出水量、出砂量及含水层渗透系数。待地下水稳定后停止抽排并继续地下水位观测。3.1.13 验收单井出水稳定。抽出水的含沙量小于0.5%。3.1.14 降水井的运行降水井开始工作后,应注意以下几个问题:派专人工地值班,巡回检查泵的运行情况,发现工作不正常,及时换泵;开始一个星期,每天测量一次水位,以后3天测量一次水位,并做好记录;降水运行期视建筑物进展情况定。3.1.15

9、 降水井封堵降水井封堵按上图所示施工,需注意以下几点:封堵时将降水井伸出基底的部分剔凿干净;降水井封堵套筒在垫层浇筑之前安防就位;最下一层翼缘位于垫层上表面以下,确保防水卷材铺贴顺利;针对不同位置采用不同高度的套筒,用法见上图说明。四、质量标准4.1 井管降水施工的井深、井距必须根据设计要求定位、施工。4.2 降水深度要达到设计要求,其水位线位于基坑底部下Im,边坡要求稳定,基坑干燥。4.3 降水井由基坑顶部开始降水并随基坑开挖截断至放坡平台。4.4 管井抽水采用深井潜水泵抽水。泵位于井管内,距井底碎石填料顶面约3000mm,(碎石填料高度150Omm)用钢丝绳固定于井面,通过胶皮管将水从井中

10、提至地面排掉,其中电气设备必须安装自控装置,根据水量大小,调整自控装珞线、使之抽水和停抽时间相配达到施工需要。4.5 降水过程中,应定期取样测试含砂量,抽出的水含沙量必须保证:粗砂含量V1/5万;中砂含量V1/2万;细沙含量V1/1万。4.6 不允许出现死井,洗井一定要及时,抽水及时,从而保证降水效果良好。4.7 井管全面抽水到土方开挖一般不小于7d。4.8 降水井孔底沉渣厚度不得大于300mm,填充滤料选用粗砾砂,严禁采用黏土岩、泥灰岩等软质岩。4.9 井管应放在孔眼中间,滤料层厚应大于75mm,以提高透水性,并防止土粒渗入井管堵塞管眼。填料要均匀,速度要快,将泥浆挤出井孔。填料应用铁锹下料

11、,以防止不均匀或冲击井壁。填料中途不得中断,以防止孔壁塌土。4.10 填料填充高度,至少要超过滤管顶以上IoOO-1800mm,一般应填至原地下水位以上,以保证土层水流上下畅通。4.11 降水与排水施工质量检验标准如下表所示。降水与排水施工质量检验标准针对不同位置采用不同高度的套筒,用法见上图说明。四、质量标准4.1 井管降水施工的井深、井距必须根据设计要求定位、施工。4.2 降水深度要达到设计要求,其水位线位于基坑底部下Im,边坡要求稳定,基坑干燥。4.3 降水井由基坑顶部开始降水并随基坑开挖截断至放坡平台。4.4 管井抽水采用深井潜水泵抽水。泵位于井管内,距井底碎石填料顶面约3000mm,

12、(碎石填料高度150Omm)用钢丝绳固定于井面,通过胶皮管将水从井中提至地面排掉,其中电气设备必须安装自控装置,根据水量大小,调整自控装珞线、使之抽水和停抽时间相配达到施工需要。4.5 降水过程中,应定期取样测试含砂量,抽出的水含沙量必须保证:粗砂含量V1/5万;中砂含量V1/2万;细沙含量V1/1万。4.6 不允许出现死井,洗井一定要及时,抽水及时,从而保证降水效果良好。4.7 井管全面抽水到土方开挖一般不小于7d。4.8 降水井孔底沉渣厚度不得大于300mm,填充滤料选用粗砾砂,严禁采用黏土岩、泥灰岩等软质岩。4.9 井管应放在孔眼中间,滤料层厚应大于75mm,以提高透水性,并防止土粒渗入

13、井管堵塞管眼。填料要均匀,速度要快,将泥浆挤出井孔。填料应用铁锹下料,以防止不均匀或冲击井壁。填料中途不得中断,以防止孔壁塌土。4.10 填料填充高度,至少要超过滤管顶以上IoOo-1800mm,一般应填至原地下水位以上,以保证土层水流上下畅通。4.11 降水与排水施工质量检验标准如下表所示。降水与排水施工质量检验标准五、安全、环保措施5.1 施工人员进入现场应戴安全帽、高空作业应挂安全带,操作人员应精神集中,遵循有关安全规程。5.2 各种设备应处于完好状态,机械设备的运转部位应有安全防护装置。5.3 安全生产管理必须以防护为重点,同时抓好现场用电、机械使用等各项安全工作,加强安全计划管理,做

14、到防患于未然。5.4 加强个人安全教育及物体打击预防措施、机械伤害预防措施、触电事故预防措施、坍塌事故预防措施等。5.5 物体打击应急预案、机械伤害应急预案、触电事故应急预案、坍塌事故应急预案等的实施,及物资的配备。5.6 加强安全巡视,检查人员落实到每天每人,熟悉救援路线。5.7 施工现场做好防火工作。5.8 各施工人员均有责任和义务做好地下管线的探明及保护工作,对于施工过程中遇到的管线(道)及其他不明障碍物,须立即向现场管理人员汇报,严禁私自拆除或切割。六、成品保护6.1 为防止滤网损坏,在井管放入前,应认真检查,以保证滤网完好。6.2 管井成孔后,应立即下井点管并填入粗砂滤料,以防塌孔。

15、井点使用应保持连续抽水,并设备用电源,以避免泥渣沉淀淤管。6.3 排水沟和集水井在日常使用期间,配专人进行打扫维护,防止因建筑垃圾及土颗粒物沉淀堵塞造成排水不畅,影响施工。6.4 降水井施工与土方开挖穿插进行,降水井先行施工,当土方开挖至降水井附近时,用小挖机进行开挖,并做好降水井成品保护工作。土方开挖过程中,避开坑内降水管,由人工移动基坑内降水管。七、其他注意的问题7.1 选用合格的水泵,安全性可靠,扬程和功率等性能满足要求;7.2 水泵抽出的水应按施工方案设计的排水管排出,以防止渗下回流,影响降水效果。7.3 注意保护井口,防止杂物掉入井内,经常检查排水管,防止渗漏,冬季降水,须采取防冻措施。7.4 抽水设备应进行定期保养,降水期间不得随意停抽;当发生停电时,应及时更新电源,保持正常降水;7.5 发现基坑出水,涌砂,应立即查明原因,组织处理;7.6 降水过程中,特别是基坑开挖时,应随时观察基坑边坡的稳定性,防止边坡产生流砂、流土,潜蚀,塌方等现象;7.7 降水施工过程中改变降水设计方案,应具有设计人员与施工人员的洽商处理意见,必要时尚应具有审批手续;7.8 基坑侧壁少量渗水时,可浅插小孔径滤水管排水;7.9 基坑侧壁渗水较大时,可采用导水管、插铁板、码草袋、砖砌沟等方法导水至

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
