工程项目管理部门绩效管理实施细则[全].docx

上传人:p** 文档编号:408299 上传时间:2023-08-10 格式:DOCX 页数:13 大小:22.53KB
下载 相关 举报
工程项目管理部门绩效管理实施细则[全].docx_第1页
第1页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第2页
第2页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第3页
第3页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第4页
第4页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第5页
第5页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第6页
第6页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第7页
第7页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第8页
第8页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第9页
第9页 / 共13页
工程项目管理部门绩效管理实施细则[全].docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程项目管理部门绩效管理实施细则[全].docx》由会员分享,可在线阅读,更多相关《工程项目管理部门绩效管理实施细则[全].docx(13页珍藏版)》请在第壹文秘上搜索。

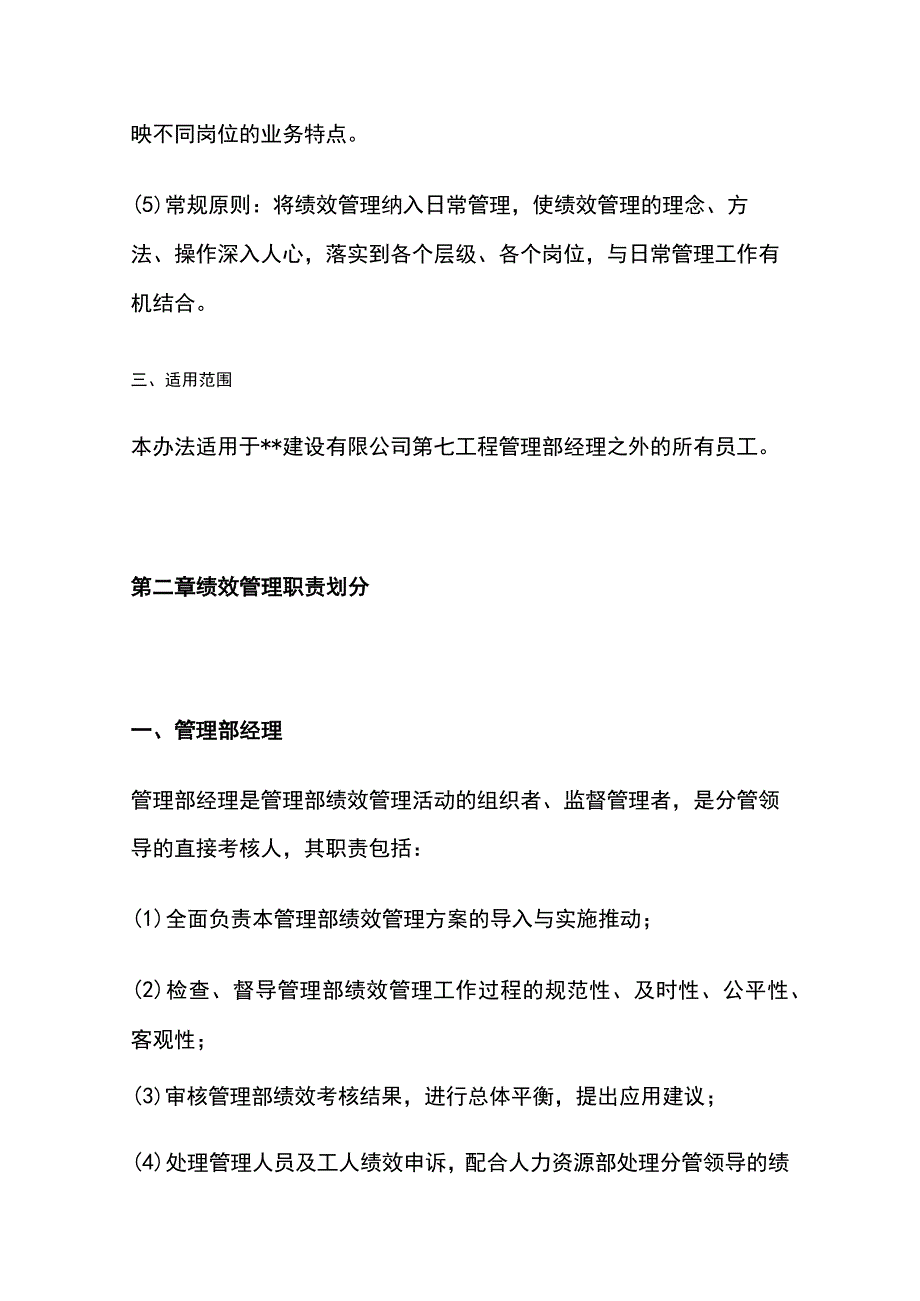

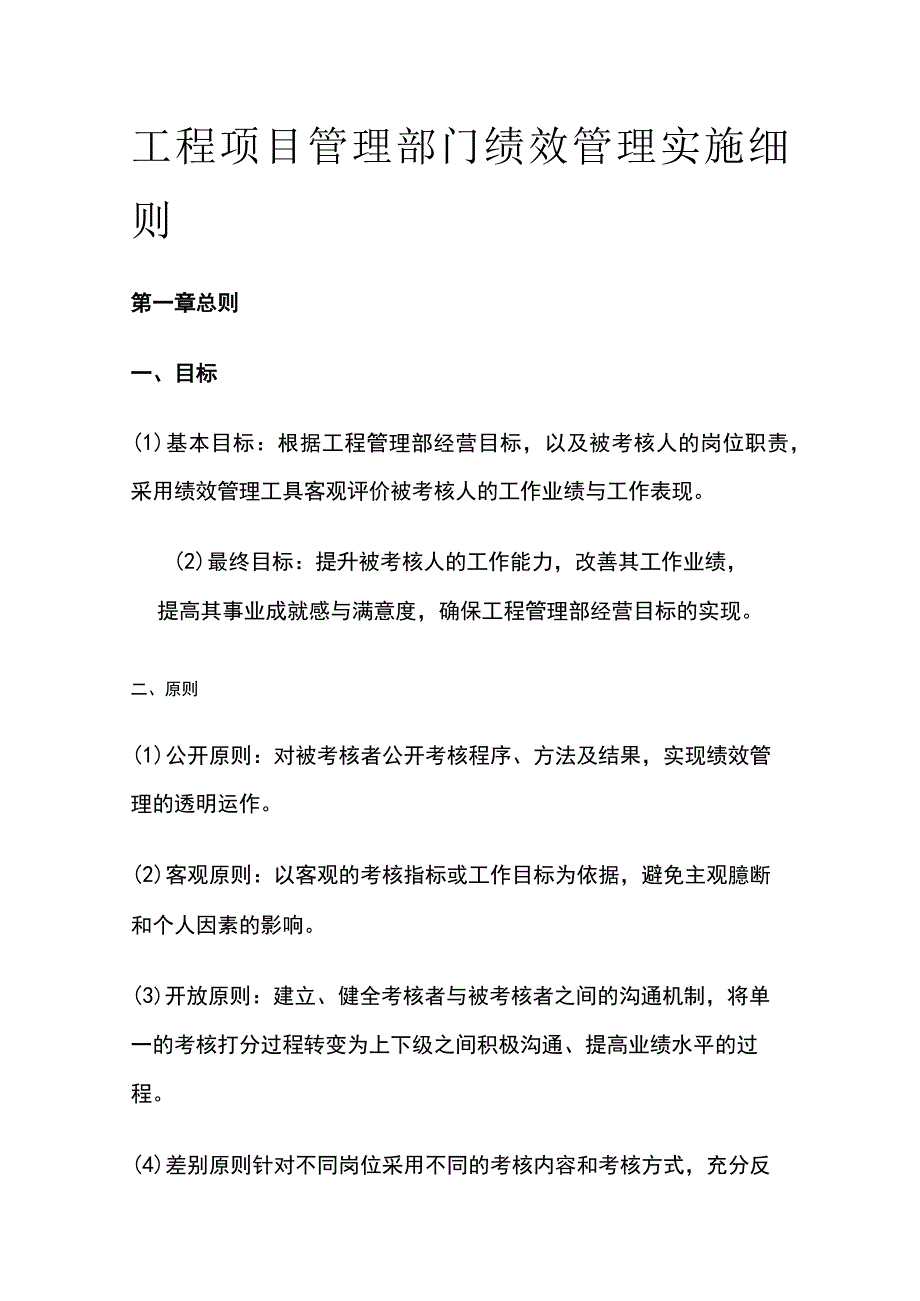

1、工程项目管理部门绩效管理实施细则第一章总则一、目标(1)基本目标:根据工程管理部经营目标,以及被考核人的岗位职责,采用绩效管理工具客观评价被考核人的工作业绩与工作表现。(2)最终目标:提升被考核人的工作能力,改善其工作业绩,提高其事业成就感与满意度,确保工程管理部经营目标的实现。二、原则(1)公开原则:对被考核者公开考核程序、方法及结果,实现绩效管理的透明运作。(2)客观原则:以客观的考核指标或工作目标为依据,避免主观臆断和个人因素的影响。(3)开放原则:建立、健全考核者与被考核者之间的沟通机制,将单一的考核打分过程转变为上下级之间积极沟通、提高业绩水平的过程。(4)差别原则针对不同岗位采用不

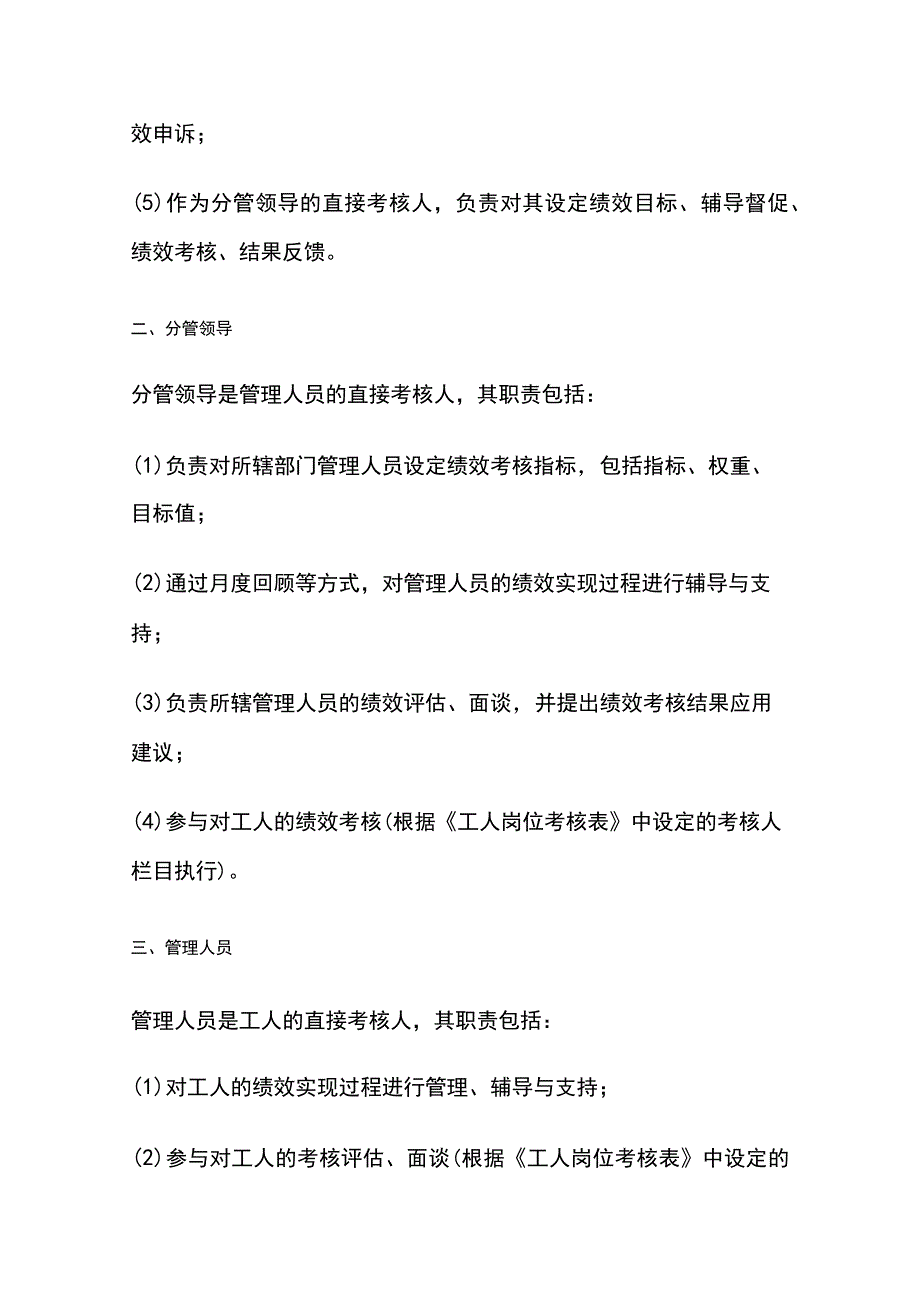

2、同的考核内容和考核方式,充分反映不同岗位的业务特点。(5)常规原则:将绩效管理纳入日常管理,使绩效管理的理念、方法、操作深入人心,落实到各个层级、各个岗位,与日常管理工作有机结合。三、适用范围本办法适用于*建设有限公司第七工程管理部经理之外的所有员工。第二章绩效管理职责划分一、管理部经理管理部经理是管理部绩效管理活动的组织者、监督管理者,是分管领导的直接考核人,其职责包括:(1)全面负责本管理部绩效管理方案的导入与实施推动;(2)检查、督导管理部绩效管理工作过程的规范性、及时性、公平性、客观性;(3)审核管理部绩效考核结果,进行总体平衡,提出应用建议;(4)处理管理人员及工人绩效申诉,配合人力

3、资源部处理分管领导的绩效申诉;(5)作为分管领导的直接考核人,负责对其设定绩效目标、辅导督促、绩效考核、结果反馈。二、分管领导分管领导是管理人员的直接考核人,其职责包括:(1)负责对所辖部门管理人员设定绩效考核指标,包括指标、权重、目标值;(2)通过月度回顾等方式,对管理人员的绩效实现过程进行辅导与支持;(3)负责所辖管理人员的绩效评估、面谈,并提出绩效考核结果应用建议;(4)参与对工人的绩效考核(根据工人岗位考核表中设定的考核人栏目执行)。三、管理人员管理人员是工人的直接考核人,其职责包括:(1)对工人的绩效实现过程进行管理、辅导与支持;(2)参与对工人的考核评估、面谈(根据工人岗位考核表中

4、设定的考核人栏目执行);四、劳资员劳资员是管理部绩效管理的具体组织实施人,其职责包括:(1)负责绩效管理体系的设计、应用辅导,绩效管理技术、技能方面的培训,疑难问题的解决;(2)负责绩效管理体系的运行,对绩效管理过程的规范性、及时性、公平性、客观性提出改进建议,上报管理部经理或人力资源部;(3)负责考核结果的统计、上报,负责工人考核结果的反馈;(4)协助处理管理人员和工人的绩效申诉。五、*建设有限公司人力资源部人力资源部是各管理部绩效管理的总体组织、推动与管理部门,其职责包括:(1)方案设计:在人力资源部的指导下,具体负责各管理部绩效管理方案的设计、论证与导入实施;(2)检查督导:采用定期、不

5、定期的方式,检查各管理部绩效管理过程的规范性、及时性、公平性、客观性,并督促改正;(3)结果审核:对各管理部上报的考核结果进行审核、总体平衡、综合分析;(4)处理投诉:受理各管理部分管领导的绩效申诉。第三章考核周期和指标结构一.考核周期根据考核对象的不同,考核周期分为三类二、指标结构(1)分管领导与管理人员:其季度考核指标包括任务绩效指标和态度考核指标,其比例分别为80%、20%o年度考核得分为四个季度考核得分的平均值。任务绩效考核采用季度任务绩效考核表,态度考核采用态度考核表。(2)工人:对于工人,采取一岗一表、多方评价的方式,其月度考核指标包括工作过程、工作结果、工作态度、合理化建议等,详

6、见系列工人岗位考核表。第四章绩效管理程序及操作细则一.绩效管理流程总表其中,工人的绩效管理流程不涉及指标的设定,从第二阶段绩效辅导开始。二、绩效计划(对分管领导及管理人员)绩效计划是指确定被考核人本期考核指标、权重和目标值的过程,绩效计划是整个绩效管理工作的起点。(1)分管领导:各部门分管领导根据七管部年度工作目标和项目管理规划,自填本人的季度任务绩效考核表;管理部经理与各分管领导进行沟通,确定被考核人本期的考核指标,填入季度任务绩效考核表,如指标数量不足,根据其工作职责在岗位指标库中选取;双方逐项讨论考核指标的目标、权重分配,在一次不能达成协议的情况下,可进行二次沟通,双方确认后,在季度任务

7、绩效考核表上签字;(2)管理人员:管理人员根据自己的工作情况自填季度任务绩效考核表;根据项目管理规划、工程进度计划表、岗位说明书,分管领导确定被考核人的本期重点工作任务,对应岗位指标库中的工作任务与考核指标,确定被考核人的本期考核指标、权重与目标值;双方确认后,在季度任务绩效考核表上签字;(3)上述工作应在每季度首月的5日前完成。三、绩效辅导绩效辅导是在考核周期中为使下属达成绩效目标而进行的支持与辅导,包括启动辅导、期间辅导和月度回顾三种方式。分管领导绩效辅导方式为启动辅导、期间辅导;管理人员绩效辅导方式为启动辅导、期间辅导、月度回顾;工人绩效辅导方式为期间辅导。(1)启动辅导在新的考核周期开

8、始前,考核人与被考核人就季度任务绩效考核表进行深入的沟通,不但要明确任务目标,还要明确任务完成的方式和路径,以及需要的资源与条件。对于分管领导来说,还需要帮助被考核人将季度工作目标分解到各月,作为月度工作回顾、督导与检查的依据与控制点。(2)期间辅导期间辅导可以在绩效考核周期内的任何时候进行,按照辅导的内容和侧重点可以分为三类:具体指示:对于完成工作所需知识和能力较欠缺的人员,需要解决如何做的问题并给予具体的工作指示,帮助其把工作分解为具体的步骤,并逐项跟踪其完成情况。方向引导:对于具有完成工作的知识和能力但是遇到困难或问题的人员,需要给予方向性的指引,帮助其解决影响绩效实现的关键问题,使其能

9、够顺利完成目标。鼓励促进:对于具有较完善的知识和能力而且任务完成顺利的人员,应给予鼓励,并提出继续改进的建议,激励其超额完成目标,创造优秀的业绩。(3)月度回顾为确保被考核人当期绩效目标的实现,分管领导要在每个月度定期了解被考核人的绩效计划完成情况,即:月度回顾。月度回顾的基本流程如下:被考核人对照季度任务绩效考核表及启动辅导时确定的月度计划,回顾本月任务绩效完成情况;分管领导与被考核人沟通,对照季度任务绩效考核表及月度计划,核查任务完成情况;分管领导对被考核人的任务完成情况进行评价,帮助其分析误差原因,指出改进方向;被考核人提出资源需求以及可能影响任务完成的风险,争取分管领导的支持,分管领导

10、给予响应及安排。四、绩效考核绩效考核是对绩效指标完成情况的正式评估。绩效考核包括五项基本工作:任务绩效考核、态度考核、数据统计、结果处理。(1)任务绩效考核被考核人对照季度任务绩效考核表进行自评,将自评分数填写在季度任务绩效考核表中;分管领导自评后将表格上交管理部经理,管理人员自评后将表格上交分管领导;管理部经理及分管领导对被考核人的当期工作完成情况进行评价,并将分数记录在其季度任务绩效考核表中,考核须在每月5日前完成。每月1日开始,由劳资员组织相关人员对工人进行绩效考核,考核标准按工人岗位考核表,考核须在每月5日前完成。考核者与被考核者之间应有大于半个考核周期以上的直属管理关系,不足半个考核

11、周期,考核者应当与被考核者的原直属上级沟通、征询意见后进行打分。(2)态度考核态度考核由管理部经理及分管领导对各自的被考核人分别进行打分。态度考核表及态度考核评分指南由劳资员下发给被考核人,被考核人首先进行自评,然后将表格交管理部经理或分管领导进行评价,考核须在每月5日前完成。(3)数据统计劳资员负责统计、汇总管理部季度任务绩效考核和态度考核结果,填写季度绩效考核统计表,于每季首月7日前完成。(4)考核结果处理分管领导和管理人员的考核成绩按不同的得分区间进行考核等级划分,不同的考核等级对应不同的考核系数。分管领导由党支部书记兼任者,须对其分管领导工作进行考核,考核结果上交分公司,作为党支部书记

12、绩效考核得分的组成部分。工人考核成绩,按不同的得分区间进行考核等级划分,不同的考核等级对应不同的考核系数。考核分数与考核等级、考核系数的对应关系考核结果的处理由劳资员负责汇总统计,经管理部经理审核后,上报人力资源部审核。五、绩效反馈与申诉(1)绩效面谈对于分管领导和管理人员,考核结束后,管理部经理和分管领导应分别对被考核人进行绩效面谈,面谈的内容包括: 讨论本考核周期内绩效目标的完成情况; 对被考核者的综合表现(任务绩效、工作态度)达成双方一致的看法;使被考核者认识到自己的优点和成绩并继续发扬;指出被考核者有待改进的方面,并提供必要的支持和帮助;制定有效、合理的绩效改进计划;讨论下一周期考核目

13、标。(本考核周期的绩效面谈与下一周期的绩效目标沟通可合并进行)绩效面谈的结果在季度任务绩效考核表及态度考核表中进行记录,并由双方签字确认。对于工人,在各位考核人进行评分的同时进行面谈,与被考核人就其工作成绩达成共识;考核结束后,由劳资员将绩效考核结果反馈给被考核人。(2)绩效申诉及处理被考核人对考核结果存有异议时,考核双方应进行充分沟通,尽量达成共识。如仍有异议,分管领导有权向人力资源部进行申诉,管理人员、工人有权向管理部经理进行申诉。申诉应有明确的事实,并填写绩效申诉记录表。申诉受理人将在劳资员的协助下,对被考核人提出的申诉进行调查,并及时出具处理意见,给予反馈。管理人员、工人对于处理意见仍

14、有异议,可申请人力资源部复议,人力资源部的处理意见为最终决议。六、结果应用分管领导和管理人员的考核结果应用详见*建设有限公司绩效管理制度。工人考核结果主要应用于以下几个方面:(1)作为工作改进的依据;(2)作为绩效奖金和工资晋级的依据;(3)作为晋升、降职、异动、淘汰的依据。第五章附则一.绩效记录保存与管理考核双方均应保存绩效记录,包括季度任务绩效考核表、态度考核表、工人岗位考核表、绩效申诉记录表等。劳资员应将上述资料收集、整理、备案,保存期不低于三年。任何人不得无故涂改绩效记录,记录的修改必须经考核双方签字方可生效。调阅绩效记录,管理人员和工人的需管理部经理批准,分管领导的需公司分管领导批准。二、修订与解释权本细则的修订和修改权属于*建设有限公司人力资源部。三.生效日期本细则自下发之日起生效,以往制度与本细则不一致者,以本细则为准。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 绩效管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
