施工深基坑土方开挖安全专项方案交底[全].docx

上传人:p** 文档编号:408809 上传时间:2023-08-10 格式:DOCX 页数:4 大小:16.80KB
下载 相关 举报
施工深基坑土方开挖安全专项方案交底[全].docx_第1页
第1页 / 共4页
施工深基坑土方开挖安全专项方案交底[全].docx_第2页
第2页 / 共4页
施工深基坑土方开挖安全专项方案交底[全].docx_第3页
第3页 / 共4页
施工深基坑土方开挖安全专项方案交底[全].docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工深基坑土方开挖安全专项方案交底[全].docx》由会员分享,可在线阅读,更多相关《施工深基坑土方开挖安全专项方案交底[全].docx(4页珍藏版)》请在第壹文秘上搜索。

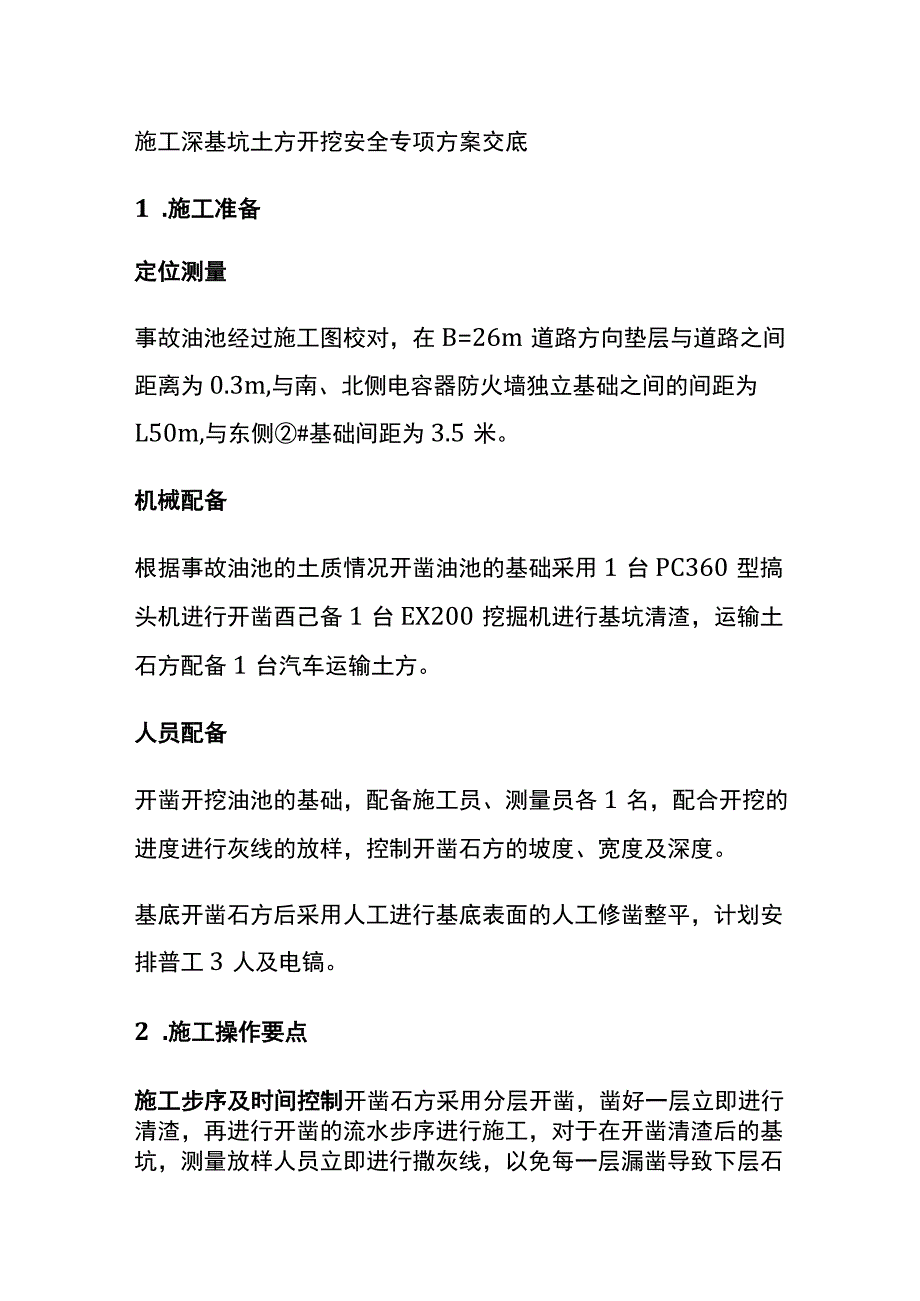

1、施工深基坑土方开挖安全专项方案交底1 .施工准备定位测量事故油池经过施工图校对,在B=26m道路方向垫层与道路之间距离为0.3m,与南、北侧电容器防火墙独立基础之间的间距为L50m,与东侧#基础间距为3.5米。机械配备根据事故油池的土质情况开凿油池的基础采用1台PC360型搞头机进行开凿酉己备1台EX200挖掘机进行基坑清渣,运输土石方配备1台汽车运输土方。人员配备开凿开挖油池的基础,配备施工员、测量员各1名,配合开挖的进度进行灰线的放样,控制开凿石方的坡度、宽度及深度。基底开凿石方后采用人工进行基底表面的人工修凿整平,计划安排普工3人及电镐。2 .施工操作要点施工步序及时间控制开凿石方采用分

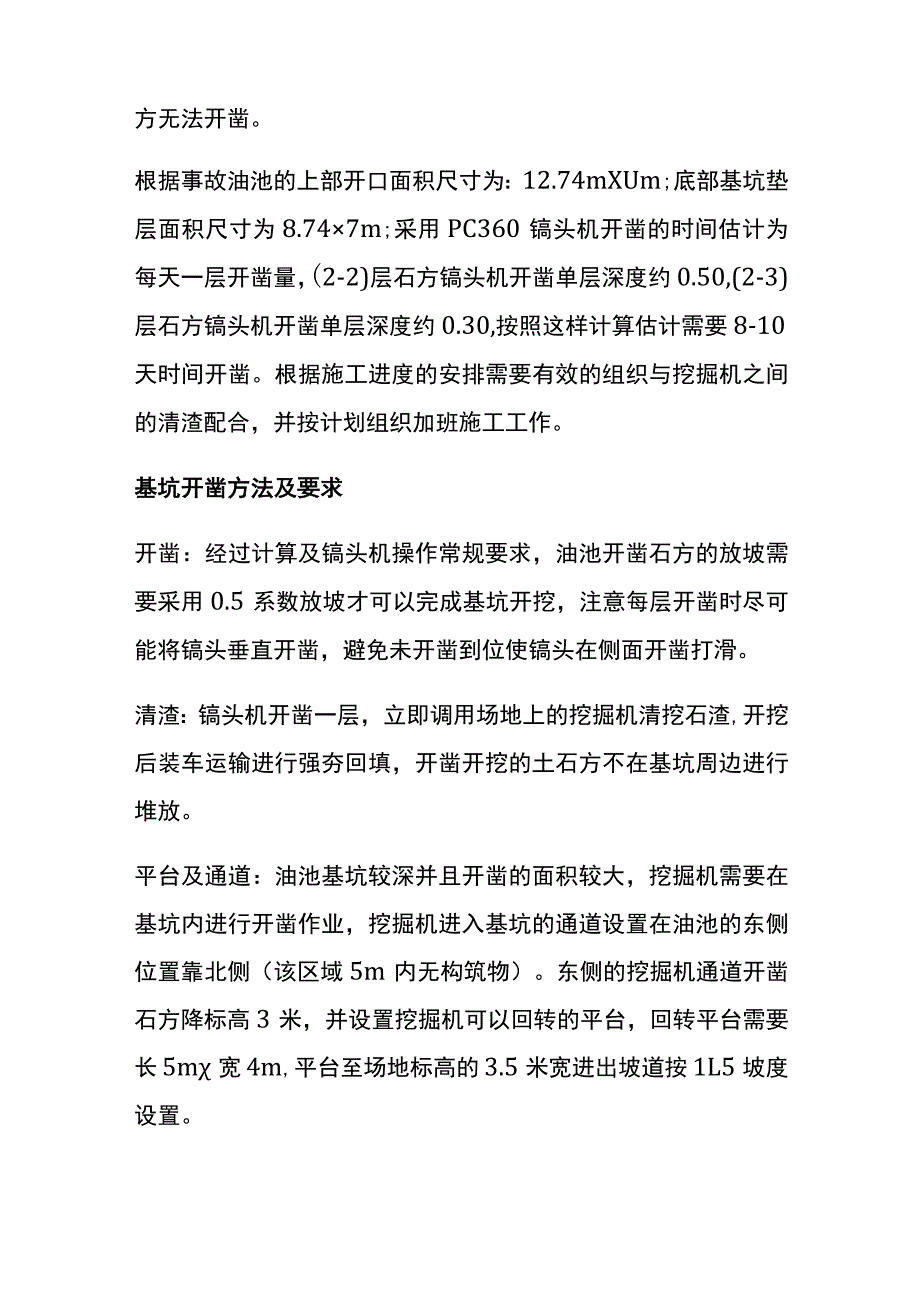

2、层开凿,凿好一层立即进行清渣,再进行开凿的流水步序进行施工,对于在开凿清渣后的基坑,测量放样人员立即进行撒灰线,以免每一层漏凿导致下层石方无法开凿。根据事故油池的上部开口面积尺寸为:12.74mXUm;底部基坑垫层面积尺寸为8.747m;采用PC360镐头机开凿的时间估计为每天一层开凿量,(2-2)层石方镐头机开凿单层深度约0.50,(2-3)层石方镐头机开凿单层深度约0.30,按照这样计算估计需要8-10天时间开凿。根据施工进度的安排需要有效的组织与挖掘机之间的清渣配合,并按计划组织加班施工工作。基坑开凿方法及要求开凿:经过计算及镐头机操作常规要求,油池开凿石方的放坡需要采用0.5系数放坡才

3、可以完成基坑开挖,注意每层开凿时尽可能将镐头垂直开凿,避免未开凿到位使镐头在侧面开凿打滑。清渣:镐头机开凿一层,立即调用场地上的挖掘机清挖石渣,开挖后装车运输进行强夯回填,开凿开挖的土石方不在基坑周边进行堆放。平台及通道:油池基坑较深并且开凿的面积较大,挖掘机需要在基坑内进行开凿作业,挖掘机进入基坑的通道设置在油池的东侧位置靠北侧(该区域5m内无构筑物)。东侧的挖掘机通道开凿石方降标高3米,并设置挖掘机可以回转的平台,回转平台需要长5m宽4m,平台至场地标高的3.5米宽进出坡道按1L5坡度设置。工作面留置:根据油池的基础底板形式、电容器防火墙与油池基础之间距离,基础边坡按0.5系数开凿,施工工

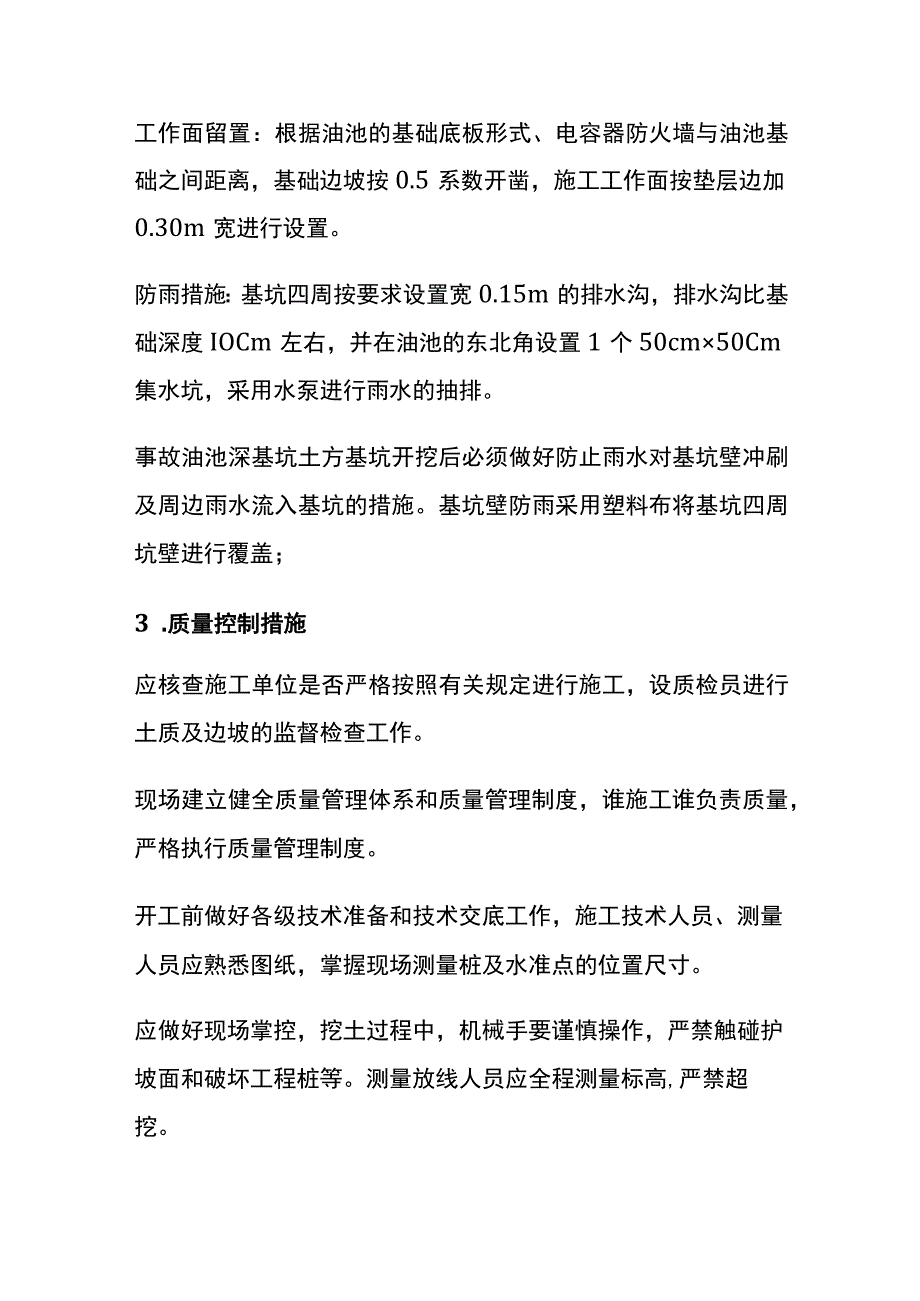

4、作面按垫层边加0.30m宽进行设置。防雨措施:基坑四周按要求设置宽0.15m的排水沟,排水沟比基础深度IOCm左右,并在油池的东北角设置1个50cm50Cm集水坑,采用水泵进行雨水的抽排。事故油池深基坑土方基坑开挖后必须做好防止雨水对基坑壁冲刷及周边雨水流入基坑的措施。基坑壁防雨采用塑料布将基坑四周坑壁进行覆盖;3 .质量控制措施应核查施工单位是否严格按照有关规定进行施工,设质检员进行土质及边坡的监督检查工作。现场建立健全质量管理体系和质量管理制度,谁施工谁负责质量,严格执行质量管理制度。开工前做好各级技术准备和技术交底工作,施工技术人员、测量人员应熟悉图纸,掌握现场测量桩及水准点的位置尺寸。应做好现场掌控,挖土过程中,机械手要谨慎操作,严禁触碰护坡面和破坏工程桩等。测量放线人员应全程测量标高,严禁超挖。严格控制开凿深度,镐头机开凿至坑底标高时必须留置30cm左右采用人工配合修平,以保证地基质量。有明流水必须及时排除,不得使地基长期浸泡在水中。机械与人工挖土配合好,做到挖地一块清一块,为后道工序提供作业面,保证垫层施工的及时性。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
