模板工程安全检查标准.docx

上传人:p** 文档编号:408939 上传时间:2023-08-10 格式:DOCX 页数:6 大小:206.30KB
下载 相关 举报
模板工程安全检查标准.docx_第1页
第1页 / 共6页
模板工程安全检查标准.docx_第2页
第2页 / 共6页
模板工程安全检查标准.docx_第3页
第3页 / 共6页
模板工程安全检查标准.docx_第4页
第4页 / 共6页
模板工程安全检查标准.docx_第5页
第5页 / 共6页
模板工程安全检查标准.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《模板工程安全检查标准.docx》由会员分享,可在线阅读,更多相关《模板工程安全检查标准.docx(6页珍藏版)》请在第壹文秘上搜索。

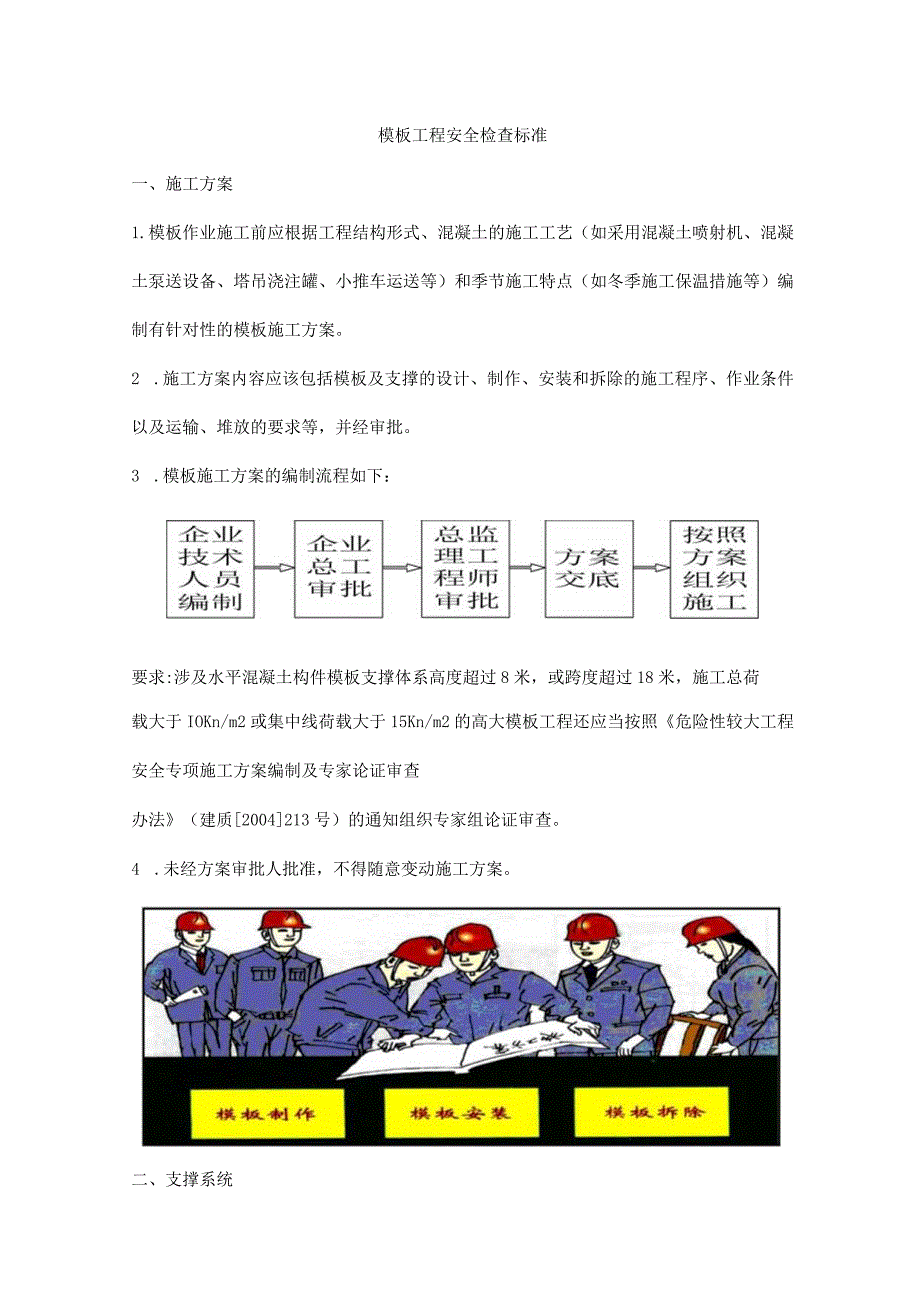

1、模板工程安全检查标准一、施工方案1.模板作业施工前应根据工程结构形式、混凝土的施工工艺(如采用混凝土喷射机、混凝土泵送设备、塔吊浇注罐、小推车运送等)和季节施工特点(如冬季施工保温措施等)编制有针对性的模板施工方案。2 .施工方案内容应该包括模板及支撑的设计、制作、安装和拆除的施工程序、作业条件以及运输、堆放的要求等,并经审批。3 .模板施工方案的编制流程如下:要求:涉及水平混凝土构件模板支撑体系高度超过8米,或跨度超过18米,施工总荷载大于IOKn/m2或集中线荷载大于15Kn/m2的高大模板工程还应当按照危险性较大工程安全专项施工方案编制及专家论证审查办法(建质2004213号)的通知组织

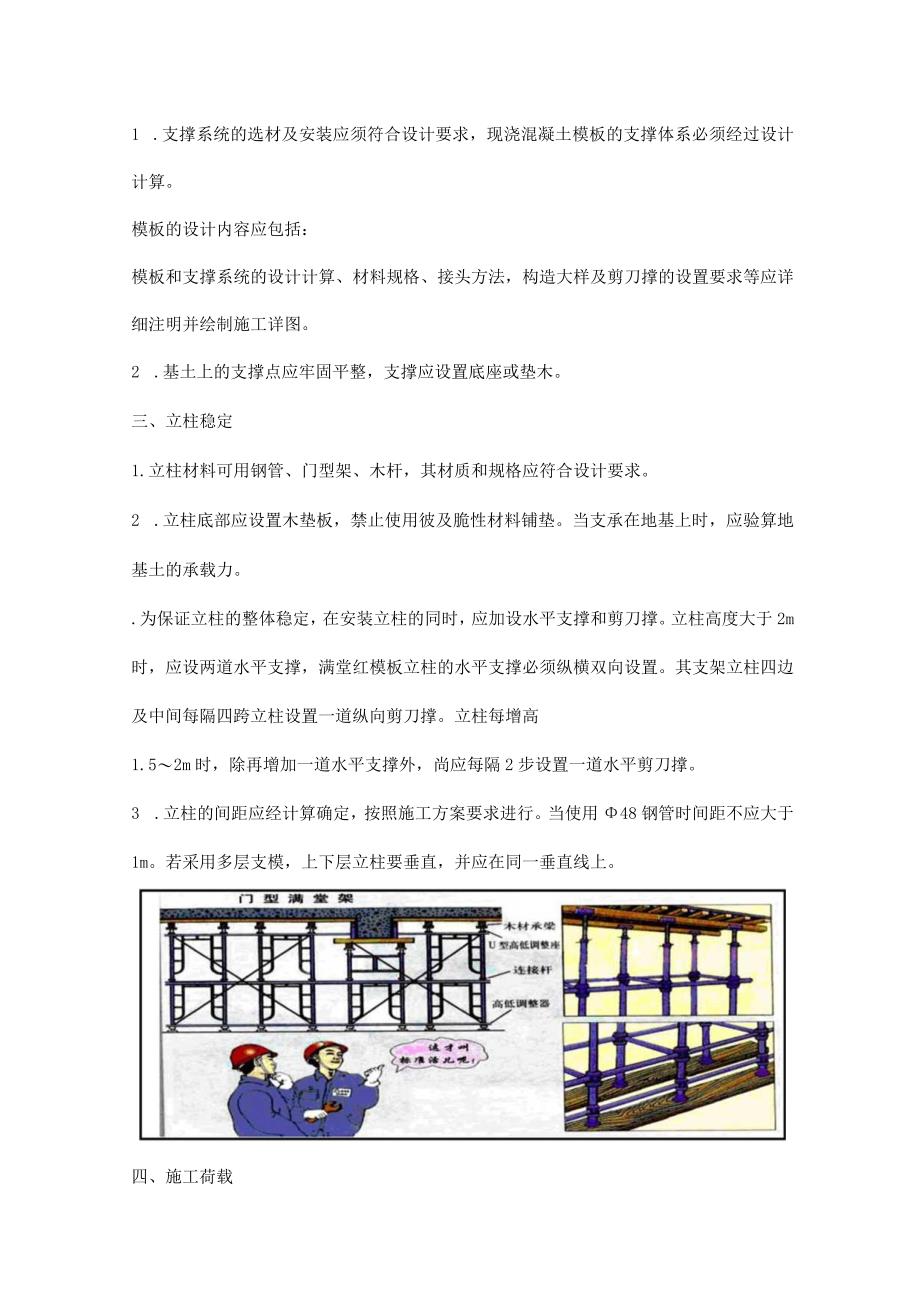

2、专家组论证审查。4 .未经方案审批人批准,不得随意变动施工方案。二、支撑系统1 .支撑系统的选材及安装应须符合设计要求,现浇混凝土模板的支撑体系必须经过设计计算。模板的设计内容应包括:模板和支撑系统的设计计算、材料规格、接头方法,构造大样及剪刀撑的设置要求等应详细注明并绘制施工详图。2 .基土上的支撑点应牢固平整,支撑应设置底座或垫木。三、立柱稳定1.立柱材料可用钢管、门型架、木杆,其材质和规格应符合设计要求。2 .立柱底部应设置木垫板,禁止使用彼及脆性材料铺垫。当支承在地基上时,应验算地基土的承载力。.为保证立柱的整体稳定,在安装立柱的同时,应加设水平支撑和剪刀撑。立柱高度大于2m时,应设两

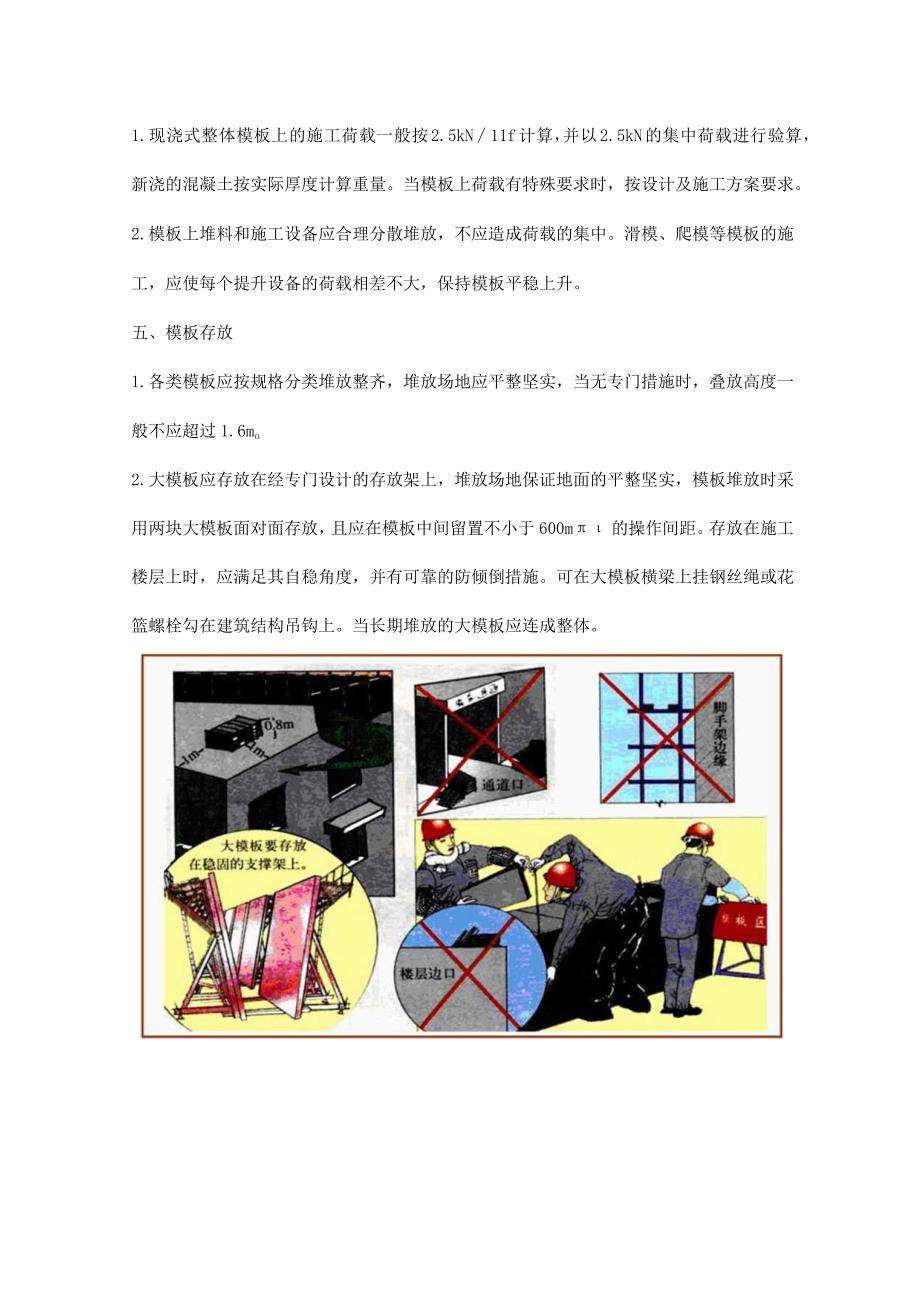

3、道水平支撑,满堂红模板立柱的水平支撑必须纵横双向设置。其支架立柱四边及中间每隔四跨立柱设置一道纵向剪刀撑。立柱每增高1.52m时,除再增加一道水平支撑外,尚应每隔2步设置一道水平剪刀撑。3 .立柱的间距应经计算确定,按照施工方案要求进行。当使用48钢管时间距不应大于1m。若采用多层支模,上下层立柱要垂直,并应在同一垂直线上。四、施工荷载1.现浇式整体模板上的施工荷载一般按2.5kN11f计算,并以2.5kN的集中荷载进行验算,新浇的混凝土按实际厚度计算重量。当模板上荷载有特殊要求时,按设计及施工方案要求。2.模板上堆料和施工设备应合理分散堆放,不应造成荷载的集中。滑模、爬模等模板的施工,应使每

4、个提升设备的荷载相差不大,保持模板平稳上升。五、模板存放1.各类模板应按规格分类堆放整齐,堆放场地应平整坚实,当无专门措施时,叠放高度一般不应超过1.6mo2.大模板应存放在经专门设计的存放架上,堆放场地保证地面的平整坚实,模板堆放时采用两块大模板面对面存放,且应在模板中间留置不小于600m的操作间距。存放在施工楼层上时,应满足其自稳角度,并有可靠的防倾倒措施。可在大模板横梁上挂钢丝绳或花篮螺栓勾在建筑结构吊钩上。当长期堆放的大模板应连成整体。六、支拆模板1.模板支拆流程:2 .模板拆除前,履行拆模申请审批手续,对照拆除的部位混凝土试验报告,调查混凝土满足拆模强度时方可进行模板拆除作业。拆除强

5、度应遵守混凝土结构工程施工质量验收规范的规定。3 .超过2米的悬空作业处应有牢靠的立足作业面,支拆在高度3m以上的模板时,应搭设脚手架工作台,高度不足3m的可用移动式高凳,不准站在拉杆、支撑杆上操作,也不准在梁底模上行走操作。30021动式操作平台4 .安装模板应符合方案的程序,安装过程应有保持模板临时的稳定措施(如单片柱模吊装时,应待模板稳定后摘钩;安装墙体模板时,从内、外角开始沿向两个互相垂直的方向安装等)。5 .拆除模板应按方案规定程序进行,先支的后拆,先拆非承重部分。拆除大跨度梁支撑时,先从跨中开始向两端对称进行。大模板拆除前,要用起重机垂直吊牢,然后再进行拆除。拆除薄壳从结构中心向四

6、周围均匀放松向周边对称进行。当立柱水平拉杆超过两层时,应先拆两层以上的水平拉杆,最下一道水平杆与立柱模同时拆除,以确保柱模稳定。6 .拆除模板作业应避免垂直交叉作业,当必须垂直交叉作业时,应有水平防护措施,拆模范围应设置警戒线有明显标志,并设专门监护人员。7 .模板拆除应按区域逐块进行,定型钢模板拆除不得大面积撬落。模板、支撑要随拆随运,严禁随意抛掷,拆除后分类码放。严禁留有未拆净的悬空模板。七、模板验收1.模板安装后,由现场技术负责人组织,按照施工方案进行验收。2 .验收结果应量化,并逐项认真记录存在问题和整改后达到合格的情况。3 .应建立模板拆除的审批制度,模板拆除前应有批准手续,防止随意

7、拆除发生事故。4 .模板安装和拆除工作必须严格按施工方案进行,正式工作之前要进行安全技术交底,确保施工过程的安全。八、混凝土强度1.现浇整体模板拆除之前,应对照拆除的部位查阅混凝土强度试验报告,必须达到拆模强度时方可进行;滑升模板提升时的混凝土强度必须达到方案的要求时方可进行。2.承重结构应按照不同的跨度确定其拆模强度;预应力结构必须达到张拉强度,并张拉、灌浆完毕方可拆模。九、运输道路1.混凝土运送小车道应垫板,严禁直接在模板上运行。当须在钢筋网上通过时,必须搭设车行通道。2.运输小车的通道应坚固稳定,脚手板应铺平绑牢便于小车运行,通道两侧设置防护栏杆及档脚板。十、作业环境1.安装、拆除模板以及浇注混凝土作业人员的作业区域内,应按高处作业的有关规定,设置临边防护和孔洞封严措施。2.交叉作业避免在同一垂直作业面进行,否则应按规定设置隔离防护措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
