《水泥搅拌桩施工交底(全).docx》由会员分享,可在线阅读,更多相关《水泥搅拌桩施工交底(全).docx(4页珍藏版)》请在第壹文秘上搜索。

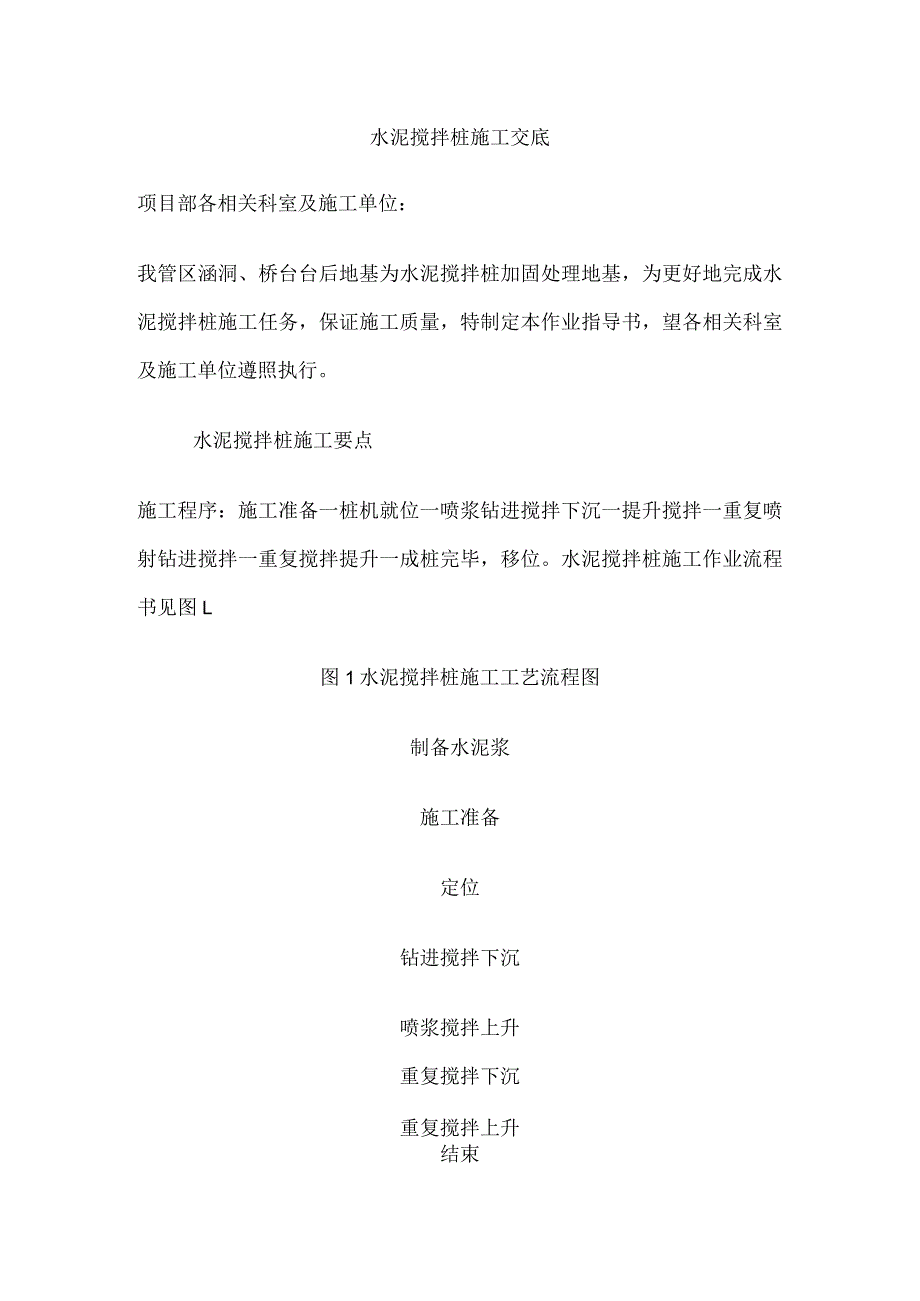

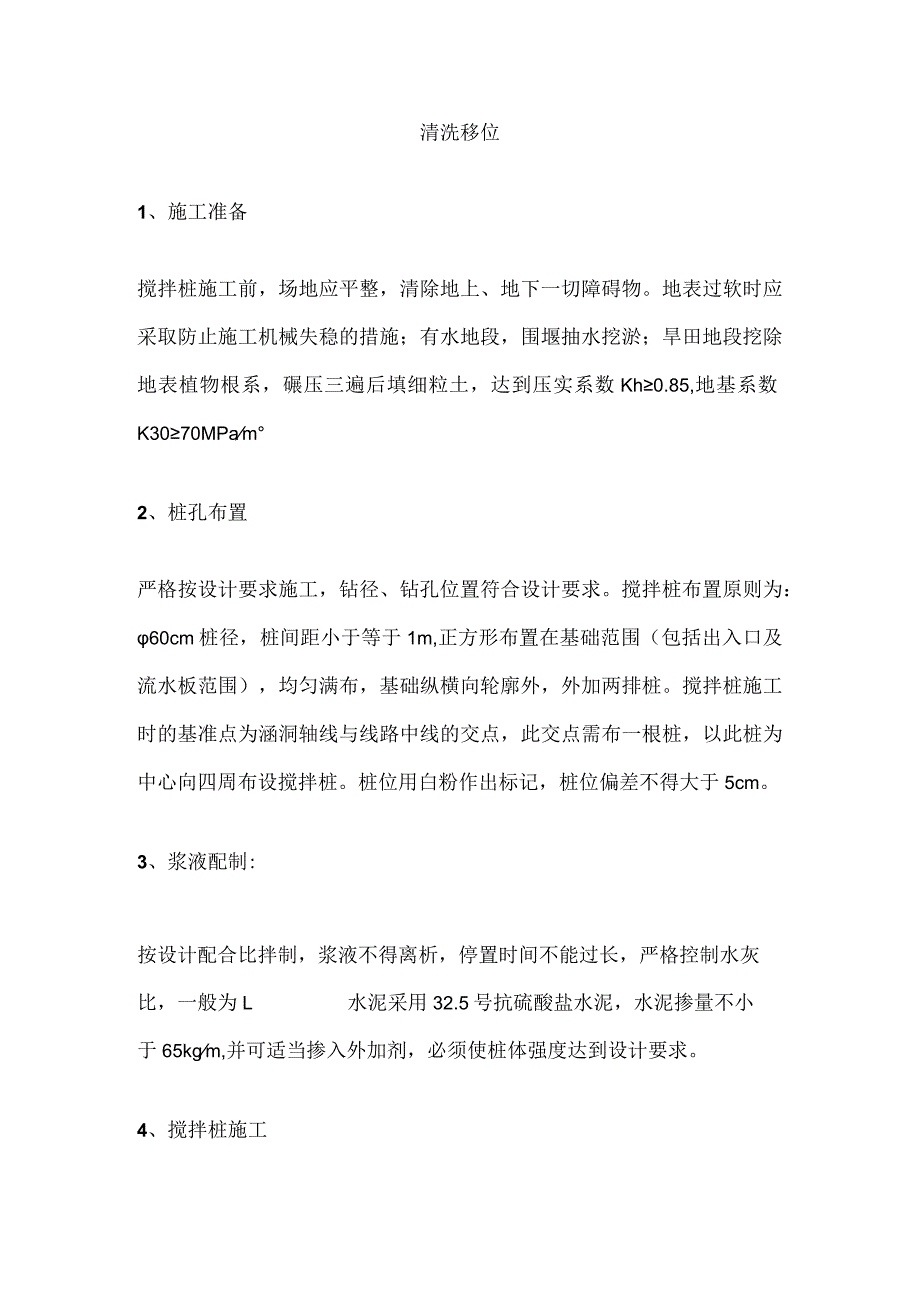

1、水泥搅拌桩施工交底项目部各相关科室及施工单位:我管区涵洞、桥台台后地基为水泥搅拌桩加固处理地基,为更好地完成水泥搅拌桩施工任务,保证施工质量,特制定本作业指导书,望各相关科室及施工单位遵照执行。水泥搅拌桩施工要点施工程序:施工准备一桩机就位一喷浆钻进搅拌下沉一提升搅拌一重复喷射钻进搅拌一重复搅拌提升一成桩完毕,移位。水泥搅拌桩施工作业流程书见图L图1水泥搅拌桩施工工艺流程图制备水泥浆施工准备定位钻进搅拌下沉喷浆搅拌上升重复搅拌下沉重复搅拌上升结束清洗移位1、施工准备搅拌桩施工前,场地应平整,清除地上、地下一切障碍物。地表过软时应采取防止施工机械失稳的措施;有水地段,围堰抽水挖淤;旱田地段挖除地
2、表植物根系,碾压三遍后填细粒土,达到压实系数Kh0.85,地基系数K3070MPam2、桩孔布置严格按设计要求施工,钻径、钻孔位置符合设计要求。搅拌桩布置原则为:60cm桩径,桩间距小于等于1m,正方形布置在基础范围(包括出入口及流水板范围),均匀满布,基础纵横向轮廓外,外加两排桩。搅拌桩施工时的基准点为涵洞轴线与线路中线的交点,此交点需布一根桩,以此桩为中心向四周布设搅拌桩。桩位用白粉作出标记,桩位偏差不得大于5cm。3、浆液配制:按设计配合比拌制,浆液不得离析,停置时间不能过长,严格控制水灰比,一般为L水泥采用32.5号抗硫酸盐水泥,水泥掺量不小于65kgm,并可适当掺入外加剂,必须使桩体

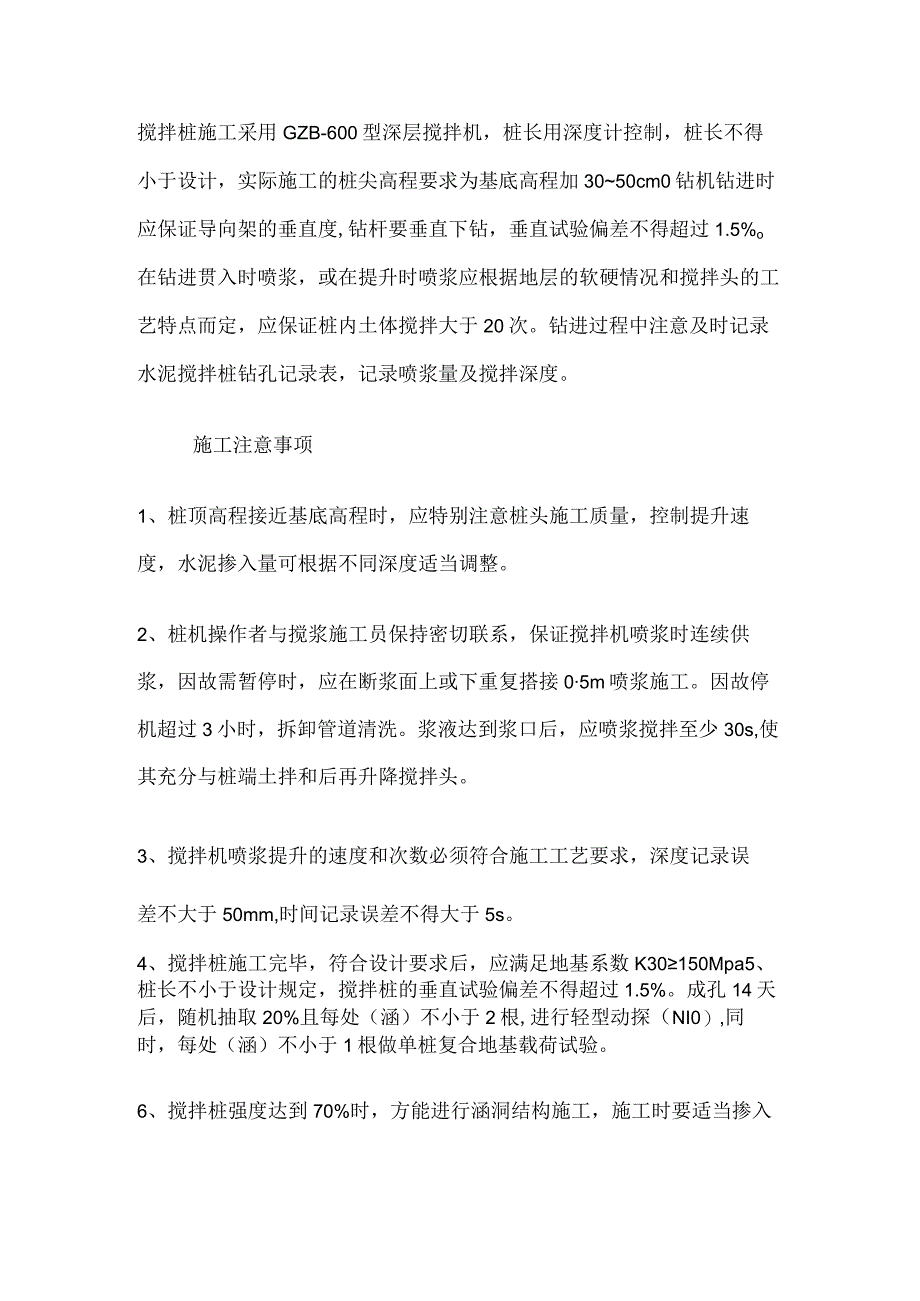

3、强度达到设计要求。4、搅拌桩施工搅拌桩施工采用GZB-600型深层搅拌机,桩长用深度计控制,桩长不得小于设计,实际施工的桩尖高程要求为基底高程加3050cm0钻机钻进时应保证导向架的垂直度,钻杆要垂直下钻,垂直试验偏差不得超过1.5%o在钻进贯入时喷浆,或在提升时喷浆应根据地层的软硬情况和搅拌头的工艺特点而定,应保证桩内土体搅拌大于20次。钻进过程中注意及时记录水泥搅拌桩钻孔记录表,记录喷浆量及搅拌深度。施工注意事项1、桩顶高程接近基底高程时,应特别注意桩头施工质量,控制提升速度,水泥掺入量可根据不同深度适当调整。2、桩机操作者与搅浆施工员保持密切联系,保证搅拌机喷浆时连续供浆,因故需暂停时,
4、应在断浆面上或下重复搭接05m喷浆施工。因故停机超过3小时,拆卸管道清洗。浆液达到浆口后,应喷浆搅拌至少30s,使其充分与桩端土拌和后再升降搅拌头。3、搅拌机喷浆提升的速度和次数必须符合施工工艺要求,深度记录误差不大于50mm,时间记录误差不得大于5s。4、搅拌桩施工完毕,符合设计要求后,应满足地基系数K30150Mpa5、桩长不小于设计规定,搅拌桩的垂直试验偏差不得超过1.5%。成孔14天后,随机抽取20%且每处(涵)不小于2根,进行轻型动探(NI0),同时,每处(涵)不小于1根做单桩复合地基载荷试验。6、搅拌桩强度达到70%时,方能进行涵洞结构施工,施工时要适当掺入添加剂。基础施工时,应将桩头凿除。7、桩身强度达到设计要求时,不得小于500KPa0
