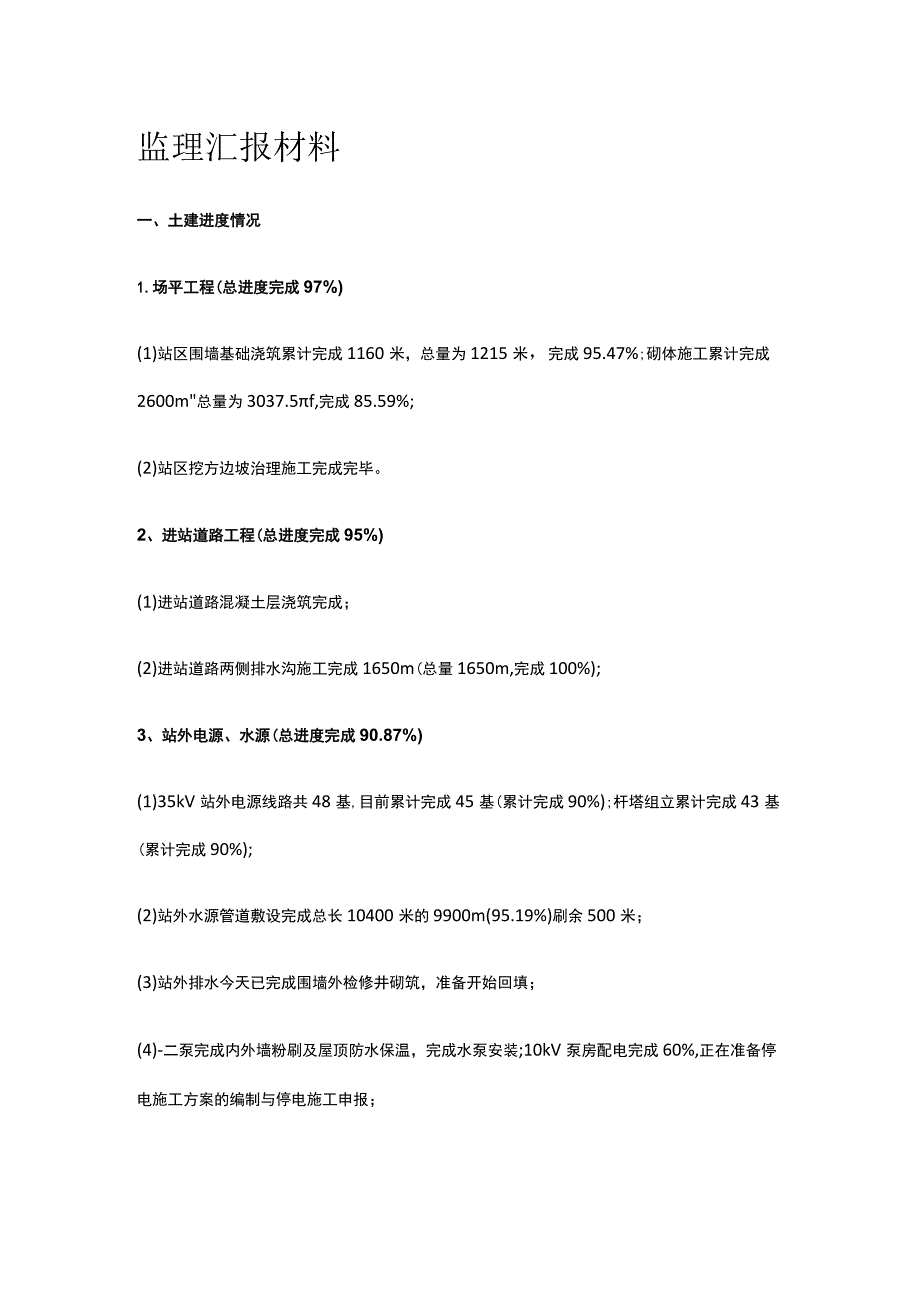

1、监理汇报材料一、土建进度情况1.场平工程(总进度完成97%)(1)站区围墙基础浇筑累计完成1160米,总量为1215米,完成95.47%;砌体施工累计完成2600m总量为3037.5f,完成85.59%;(2)站区挖方边坡治理施工完成完毕。2、进站道路工程(总进度完成95%)(1)进站道路混凝土层浇筑完成;(2)进站道路两侧排水沟施工完成1650m(总量1650m,完成100%);3、站外电源、水源(总进度完成90.87%)(1)35kV站外电源线路共48基,目前累计完成45基(累计完成90%);杆塔组立累计完成43基(累计完成90%);(2)站外水源管道敷设完成总长10400米的9900m(
2、95.19%)刷余500米;(3)站外排水今天已完成围墙外检修井砌筑,准备开始回填;(4)-二泵完成内外墙粉刷及屋顶防水保温,完成水泵安装;10kV泵房配电完成60%,正在准备停电施工方案的编制与停电施工申报;4、桩基工程(总进度完成100%)全站桩基共计529根,施工完成529根,完成100%;其中,湖北侧联接变及防火墙12根全部完成;西北角搬运轨道15根全部完成;阀厅杯口基础30根全部完成;重庆侧50OkVGIS室及GIS基础80根全部完成;东侧搬运轨道89根全部完成;南侧搬运轨道11根全部完成;主控楼完成86根全部完成;阀塔基础桩基130根全部完成;重庆侧联接变及防火墙76根全部完成;5

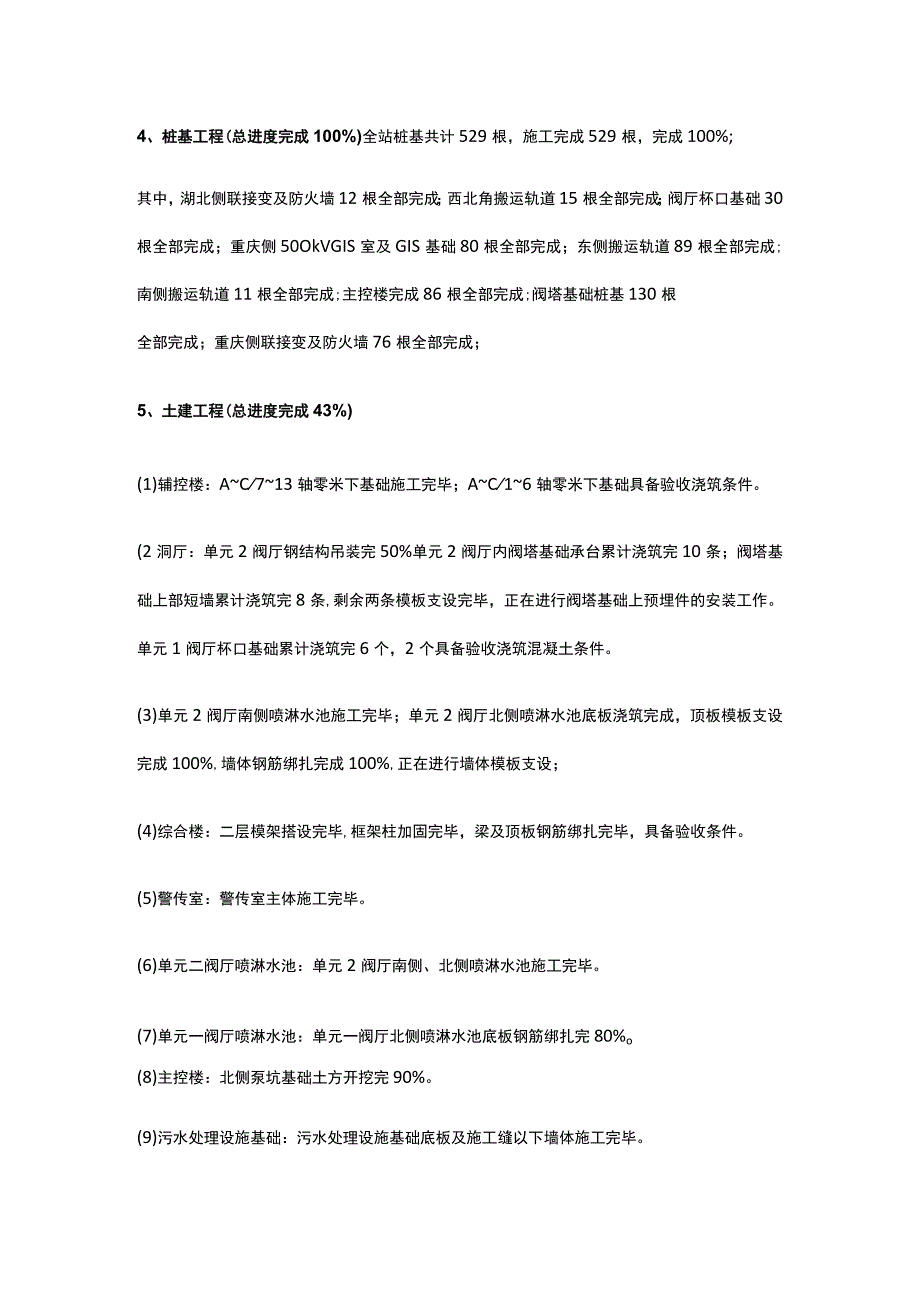

3、、土建工程(总进度完成43%)(1)辅控楼:AC713轴零米下基础施工完毕;AC16轴零米下基础具备验收浇筑条件。(2洞厅:单元2阀厅钢结构吊装完50%单元2阀厅内阀塔基础承台累计浇筑完10条;阀塔基础上部短墙累计浇筑完8条,剩余两条模板支设完毕,正在进行阀塔基础上预埋件的安装工作。单元1阀厅杯口基础累计浇筑完6个,2个具备验收浇筑混凝土条件。(3)单元2阀厅南侧喷淋水池施工完毕;单元2阀厅北侧喷淋水池底板浇筑完成,顶板模板支设完成100%,墙体钢筋绑扎完成100%,正在进行墙体模板支设;(4)综合楼:二层模架搭设完毕,框架柱加固完毕,梁及顶板钢筋绑扎完毕,具备验收条件。(5)警传室:警传室主

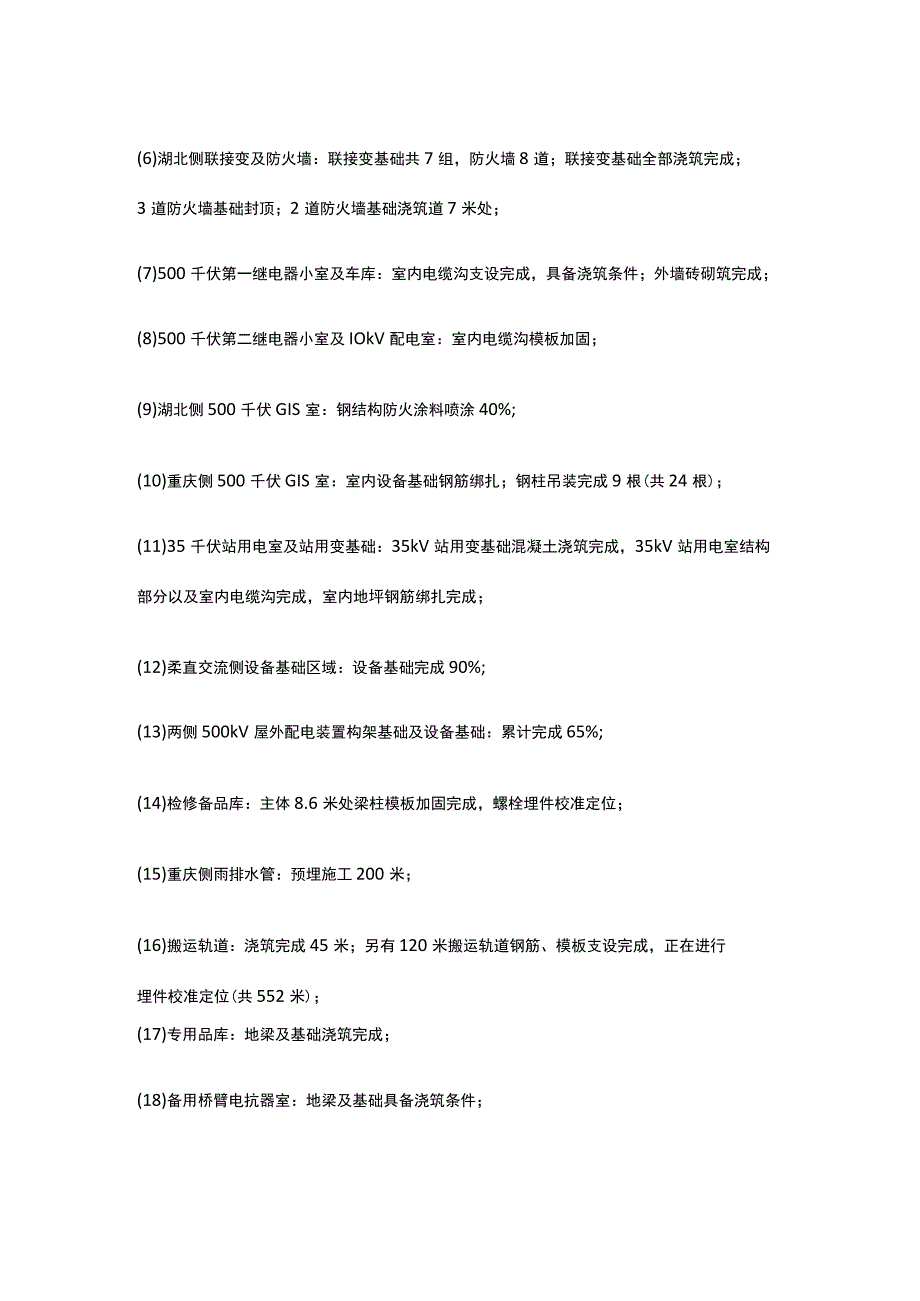

4、体施工完毕。(6)单元二阀厅喷淋水池:单元2阀厅南侧、北侧喷淋水池施工完毕。(7)单元一阀厅喷淋水池:单元一阀厅北侧喷淋水池底板钢筋绑扎完80%o(8)主控楼:北侧泵坑基础土方开挖完90%。(9)污水处理设施基础:污水处理设施基础底板及施工缝以下墙体施工完毕。(6)湖北侧联接变及防火墙:联接变基础共7组,防火墙8道;联接变基础全部浇筑完成;3道防火墙基础封顶;2道防火墙基础浇筑道7米处;(7)500千伏第一继电器小室及车库:室内电缆沟支设完成,具备浇筑条件;外墙砖砌筑完成;(8)500千伏第二继电器小室及IOkV配电室:室内电缆沟模板加固;(9)湖北侧500千伏GIS室:钢结构防火涂料喷涂40
5、%;(10)重庆侧500千伏GIS室:室内设备基础钢筋绑扎;钢柱吊装完成9根(共24根);(11)35千伏站用电室及站用变基础:35kV站用变基础混凝土浇筑完成,35kV站用电室结构部分以及室内电缆沟完成,室内地坪钢筋绑扎完成;(12)柔直交流侧设备基础区域:设备基础完成90%;(13)两侧500kV屋外配电装置构架基础及设备基础:累计完成65%;(14)检修备品库:主体8.6米处梁柱模板加固完成,螺栓埋件校准定位;(15)重庆侧雨排水管:预埋施工200米;(16)搬运轨道:浇筑完成45米;另有120米搬运轨道钢筋、模板支设完成,正在进行埋件校准定位(共552米);(17)专用品库:地梁及基础
6、浇筑完成;(18)备用桥臂电抗器室:地梁及基础具备浇筑条件;(17)污水处理调节池:基础开挖完毕,垫层浇筑完毕;(18)搬运轨道:湖北侧搬运轨道模板支设完成45m;(19)站内东侧供水管沟浇筑完成150m。6、土建施工计划(1)1月15日完成综合楼结构封顶;(2)1月31日完成单元二阀厅钢结构吊装;(3)1月31日完成南侧GIS室结构封顶及室内设备基础;(4)1月31日完成消防水池及综合水泵房基础施工;(5)2月5日完成主控楼基础施工;(6)2月5日完成北侧联接变防火墙施工;(7)2月5日完成北侧、东侧搬运轨道施工;(8)2月10日完成单元一阀厅钢柱吊装;(9)2月10日完成辅控楼结构封顶。三
7、、工程质量、环水保管控1、施工前管控情况1)监理部对GIS室钢结构吊装、防火涂料涂装方案进行了会议评审,并完成签字审批;2)要求强化过程中的质量控制,技术交底要细致全面,明确管理人员职责,同进同出落实到位。2、原材料进场控制严格按照Q/GDW1183-2012验收规范要求,对原材料的每个批次进行见证取样,并督促施工项目部及时完成复检,坚持把好工程质量第一道关口。在施工过程中,并要求施工方做好原材料跟踪台账。3、质量过程控制1)监理部组织见证了桩基检测;2)对防火涂料、钢结构螺丝及时进行了取样送检;3)对防火墙钢模板垂直度、GIS室钢结构柱的安装标高和垂直度进行了复核,误差在允许范围内;4)对基
8、础混凝土钢筋、模板、湖北侧联接变区域室外接地网等隐蔽工程进行检杳验收;5)监理部对大体积混凝土联接变、桥臂电抗器、搬运轨道浇筑进行了质量旁站;6)内部召开标准工艺的学习培训I,同时督促施工单位严格执行标准施工工艺,让施工人员对标准工艺进行牢固掌握并应用在工程实际。4、亮点及存在的问题1)桥臂电抗器基础外观光滑、平整,倒角美观,棱角分明,也已作为亮点在监理例会上提出;2 )继电器小室外墙平整、灰缝饱满;防火墙垂直度、平整度较好;3 )部分成品保护不到位,要求施工单位进行修复、加强保护不再发生。5、环水保管控措施1)要求各单位按南通道环水保专项设计措施汇总表中内容,制作环保宣传册、宣传栏,针对各队
9、作业人员做好施工中环保培训工作,做好相关记录;2)要求各单位对南通道施工现场进行自查,对存在的问题进行整改,把整改结果报监理项目部。四、工程安全管控1.本阶段现场安全管控情况现场管控:1)500kVGIS吊装安全旁站,2)检修备品库脚手架搭设安全旁站,3)第二继电器小室脚手架拆除安全旁站(已完成);现场三级风险管控情况土建B包本月新开工三级风险作业项目施工前开展安全交底3次,施工现场填写安全施工作业B票3张。本月三级风险作业项目监理已旁站到位。2、冬季施工安全检查本月现场开展了冬季防火安全检查、元旦节前现场安全检查,发安全专项检查记录2份。3、学习并积极落实上级文件要求学习了公司下发的关于落实
10、省公司安全稽查周报中监理项目部存在问题处罚的通报、关于超高压监理部改造工程监理工作严重失职处罚的决定等文件。五、后续管控重点及计划1.做好压型金属板安装(彩钢板)资料报送审查工作,对安装质量、安全进行严格管控。2、冬季施工各单位施工区域内的安全、质量检查。3、针对站区环水保工作,监理项目部将进行一次内部环水保培训,并依据环保专项设计环水保做一次专项检查,就现场存在的问题要求施工单位进行整改。并将整改结果上报业主项目部,监理项目部存档。4、落实站外水源剩余部分超声波探伤试验、水压试验、水泵联动控制的现场监理工作,确保水源工程按要求竣工。5、坚决做好严寒冰雨、复杂交通环境下的安全监理工作,要求并监督施工单位做好现场安全工作交底,道路指挥专人专管,落实到位。
