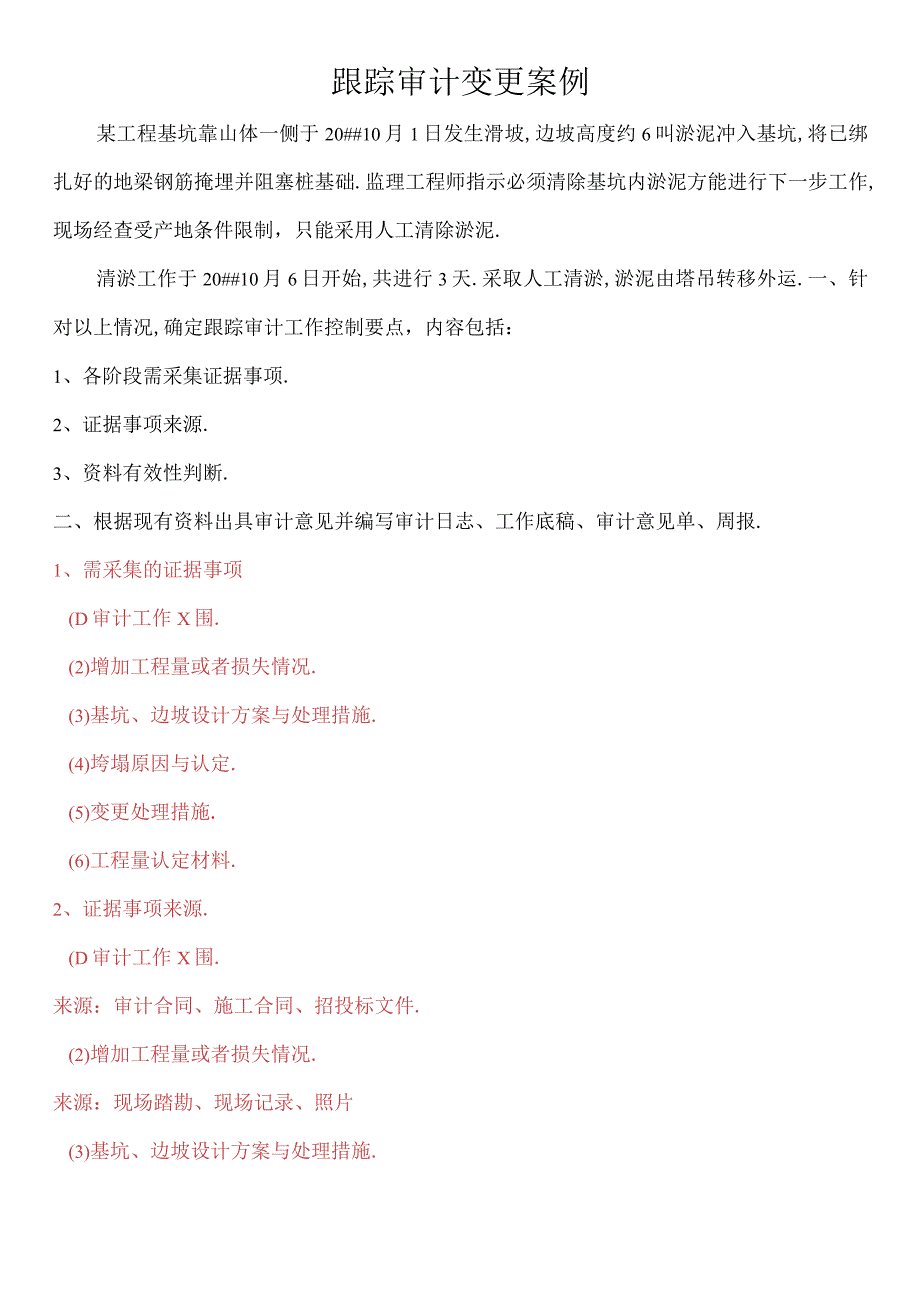

1、跟踪审计变更案例某工程基坑靠山体一侧于20#10月1日发生滑坡,边坡高度约6叫淤泥冲入基坑,将已绑扎好的地梁钢筋掩埋并阻塞桩基础.监理工程师指示必须清除基坑内淤泥方能进行下一步工作,现场经查受产地条件限制,只能采用人工清除淤泥.清淤工作于20#10月6日开始,共进行3天.采取人工清淤,淤泥由塔吊转移外运.一、针对以上情况,确定跟踪审计工作控制要点,内容包括:1、各阶段需采集证据事项.2、证据事项来源.3、资料有效性判断.二、根据现有资料出具审计意见并编写审计日志、工作底稿、审计意见单、周报.1、需采集的证据事项(D审计工作X围.(2)增加工程量或者损失情况.(3)基坑、边坡设计方案与处理措施.

2、(4)垮塌原因与认定.(5)变更处理措施.(6)工程量认定材料.2、证据事项来源.(D审计工作X围.来源:审计合同、施工合同、招投标文件.(2)增加工程量或者损失情况.来源:现场踏勘、现场记录、照片(3)基坑、边坡设计方案与处理措施.垮塌来源:设计图纸、施工方案工程名称:原因与认定.来源:现场踏勘、监理工程师认定(5)变更处理措施.来源:变更申请、技术变更核定(洽商)单(6)工程量认定材料.来源:现场收方单、签证记录.3、资料有效性判断.合同文件需由合同甲乙双方签字盖章,补充合同1协议)需由原合同签订甲乙双方签字盖章.设计图纸由设计单位盖出图专用章并经审图公司审核盖章.现场资料需经施工(总工程

3、师、执行经理、项目经理)、监理(现场监理、监理工程师、总监代表、总监)、业主(现场代表、现场负责人、分管领导)三方签字.审计工作内容:对于跟踪审计过程中所发生事项,首先确定是否属于跟踪审计X围,对审计X围界定不清或者不属于X围的内容可向审计局汇报确定.采集查阅施工合同、设计图纸明确工程施工内容与工程计价形式(包括变更新增工程的作价).通过现场踏勘确认事项发生情况,预估可能增加的施工内容或者可能造成的损失.确认变更成立情况以与变更责任,针对可能发生的索赔和反索赔进行取证.审核变更工程实施情况,确定计量计价方式,对计量情况进行核对,对工程价款或者结算方式进行确认.工程实施完成后形成审计意见与成果文

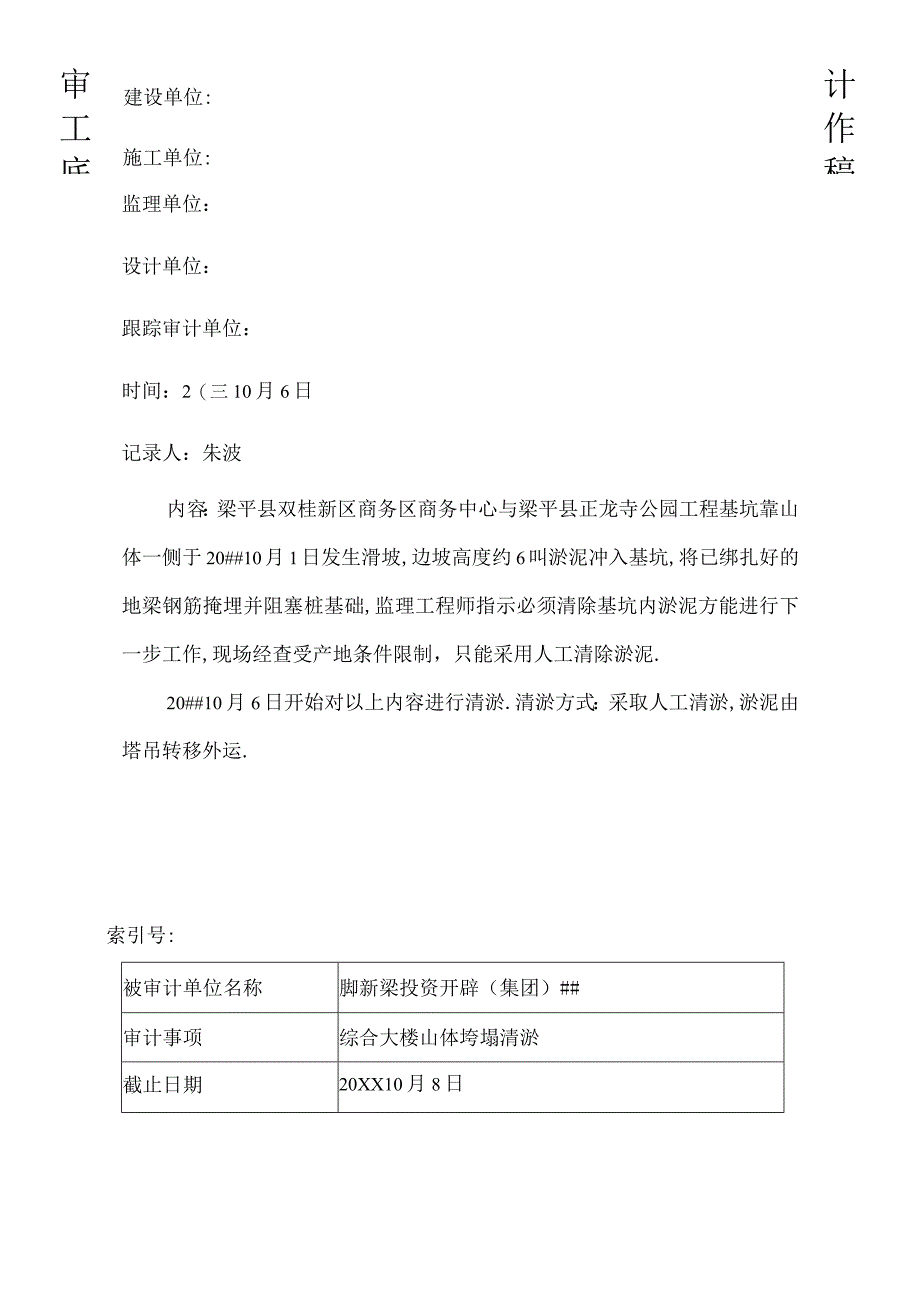

4、件按规定经公司复核后向审计局汇报.经审计局确认后出具审计意见.建设项目全过程管理审计跟踪日志审工底建设单位:施工单位:计作稿监理单位:设计单位:跟踪审计单位:时间:2(三10月6日记录人:朱波内容:梁平县双桂新区商务区商务中心与梁平县正龙寺公园工程基坑靠山体一侧于20#10月1日发生滑坡,边坡高度约6叫淤泥冲入基坑,将已绑扎好的地梁钢筋掩埋并阻塞桩基础,监理工程师指示必须清除基坑内淤泥方能进行下一步工作,现场经查受产地条件限制,只能采用人工清除淤泥.20#10月6日开始对以上内容进行清淤.清淤方式:采取人工清淤,淤泥由塔吊转移外运.索引号:被审计单位名称脚新梁投资开辟(集团)#审计事项综合大楼

5、山体垮塌清淤截止日期20XX10月8日审计人员朱波编制日期20XX10月8日审计结论或者审计查出问题摘要与其依据审计认定的事实摘要与审计结论:梁平县双桂新区商务区商务中心与梁平县正龙寺公园工程基坑靠山体一侧于20#10月1日发生滑坡,边坡高度约6叫淤泥冲入基坑,将已绑扎好的地梁钢筋掩埋并阻塞桩基础.监理工程师指示必须清除基坑内淤泥方能进行下一步工作,现场经查受产地条件限制,只能采用人工清除淤泥.20#10月6日开始对以上内容进行清淤,清淤方式:采取人工清淤,淤泥由塔吊转移外运.综合大楼山体滑坡是由于连日降雨所引起,另由于甲方未向施工单位提供坡面处治方案,属甲方工作未到位,故清淤工作记为增加工程

6、,施工单位在规定时间内按实提供增加工程签证手续,按计时工计量后按合同约定计价原则计取工程价款(只计人工清淤费用)并由甲方纳入结算支付.复核意见复核人员复核日期20XX10月8日共页第页附件(共页)国家建设项目跟踪审计意见单主送单位:抄送单位:建设项目名称项目法人业主代表审计事项审计时间审计情况与审计意见审计情况:受糊县审计局委托,审计组于20#10月6日至20#10月8日对糊新梁投资开发(集团)制梁平县双桂新区中央商务区商务中心与梁平县镇龙寺公园工程边坡塌方事项与处理措施技术进行审计.主要内容:由于连日下雨,正龙寺公园上山过大,造成公园与综合大楼J轴相邻山体塌方,并流入综合大楼地梁钢筋笼与桩孔

7、内,为了进行下一步工程施工,则需对其进行清理.综合大楼J轴外采用机械清理,滑入综合大楼土方因地梁已绑扎好,故采用人工清理.该事项处理方案经现场监理与监理工程师审核批准并经建设单位允许.审计意见:经审核,该处理方案符合现场情况,报批手续完备,允许按该方案实施.完工工程量以施工现场清淤人工工日记录为准,该部份工程按计时工计量后按合同约定计价原则计取工程价款(只记取人工费),并由甲方纳入结算支付.审计人员:朱波20#10月8日施工单位意见年月日执行单位意见年月日审计意见执行情况年月日梁平县双桂新区商务中心项目跟踪审计阶段性成果(第1期)周报(20和10月3日至2(三10月9日)一、工程进度(一)综合

8、大楼已完成基础部份施工并已对所有桩基础进行收方.(二)镇龙寺公园已完成部份土石方开挖,因设计方案变更造成的增加工程量已完成收方.二、审计工作发展审计组于20XX10月1日正式入场进行全过程跟踪审计,入场时综合大楼已完成部份桩基础施工,镇龙寺公园正在进行土石方开挖.介于以上情况,审计组提出查看已完工项目全过程资料.经查看前期资料发现以下问题:(一)施工单位入场施工至今,未获得监理方下达的开工令,该项目还未取得施工许可证.(二)之前所发生的变更工程项未做正式变更资料,无变更申请(或者技术洽商)、变更令等必要资料.(三)新增工程项目无书面说明或者补充协议.(四)施工过程资料滞后于施工进度,已完成工程

9、项过程资料不完整,仅有现场收方数据.针对以上问题,审计组已提出以下审计意见:尽快办理完善开工手续,并以书面形式对实际开工日期与工期认定做出说明;规X施工过程控制,明确新增或者变更项目审批流程,现场收方数据不能直接作为结算依据,对已发生变更工程项需尽快补录过程资料.新增项目需计算工程量并约定计量计价原则或者签订补充协议.三、重点事项(一)综合大楼垮塌清淤事项:20#10月1日由于商务中心综合大楼基坑靠山体一侧因连日降雨发生滑坡,淤泥冲入基坑,将已绑扎好的地梁钢筋掩埋并阻塞桩基础,经现场勘察后决定由施工方做出处治方案后报甲方审批.审计意见:该滑坡是由于连日降雨所引起,另由于甲方未向施工单位提供坡面

10、处治方案,属甲方工作未到位,故清淤工作记为增加工程,施工单位在规定时间内按实提供增加工程签证手续,按计时工计量后由甲方支付工程价款.甲方需尽快完善并确认施工方案.(二)镇龙寺公园设计变更事项:镇龙寺公园项目设计图纸与现场情况有较大差异,经设计单位二次设计出图后仍不能满足施工需要.经建设指挥部召开工作会议,指挥部、现场负责人施工单位、监理以与审计人员参加会议,经讨论,采用以下方案:对图纸上已有工作内容按图施工,对图纸上未注明但实际需要发生的工作内容,由施工单位以技术洽商单的形式报由甲方审批并经审计后执行,具体工作按合同执行.11月7日设计单位进行现场踏勘答疑,口头允许按以上方案执行.审计意见:针对该项特殊情况由设计单位做出书面答复并允许施工单位按照现场实际情况对设计方案进行变更.已发生的变更项目组织甲乙双方以与监理、审计人员共同收方并限期由施工单位按实保送收方结果与签证资料,未发生的变更项目由施工单位根据实际情况提出变更申请,经审核批准后由监理下达变更令执行,变更部份工程量按实际发生量记取,并按合同约定计入变更工程款内支付.四、审计工作执行情况(一)已完善变更与新增工程申报审批流程并在指挥部会议上进行讨论并下达施工单位.(二)对已完工项目与变更已要求施工方尽快完成过程资料补录并由甲方组织签字确认以作为结算依据.#鑫昊工程造价咨询#20XX11月14日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 经济/贸易/财会 > 稽查与征管/审计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
