钢铸件浇注温度、速度及浇注操作要点汇总.docx

上传人:p** 文档编号:410682 上传时间:2023-08-10 格式:DOCX 页数:6 大小:25.20KB
下载 相关 举报
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第1页
第1页 / 共6页
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第2页
第2页 / 共6页
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第3页
第3页 / 共6页
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第4页
第4页 / 共6页
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第5页
第5页 / 共6页
钢铸件浇注温度、速度及浇注操作要点汇总.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢铸件浇注温度、速度及浇注操作要点汇总.docx》由会员分享,可在线阅读,更多相关《钢铸件浇注温度、速度及浇注操作要点汇总.docx(6页珍藏版)》请在第壹文秘上搜索。

1、钢铸件浇注温度、速度及浇注操作要点汇总一、铸钢件浇注温度的选择浇注温度对铸钢件质量有较大的影响。浇注温度过高时,钢液的收缩量增大,气体含量增大,钢液对铸型的热作用增强,使铸钢件易产生缩孔、气孔、变形、裂纹和粘砂等缺陷。当浇注温度过低时,钢液的流动性差,易使铸钢件产生冷隔、浇不到、夹渣等缺陷。铸钢件浇注温度一般较其材质的熔点高40-80oCo钢种粘度大、铸钢件质量小、壁薄、结构复杂的铸钢件,其浇注温度应更高些;反之,则浇注温度相应降低。衰3。常见镯钢件的浇注温度一浇注温一T字号的附件畀类鲍M胃壁小mn%密件七通/“ZG23O-450ZG20Mni5CG2OCrM130-570Z(,35M11ZG

2、35m0现金m愣为例竹580Y中小型%僧收40*80GlOOOO1560-15801550-1570J4中型防制件80-150GS(XX)1550-15801540-1570J50-500C500001550-1580154015706外形蔺於人寮脩附件500,500001540-15701530-1560,检以例IH件120IGlOOOO142014)8ZGOC”3MMrl明体件C200W400001560二、铸钢件浇注速度的选择与控制铸钢件浇注速度的快慢应根据铸件的具体情况而定。对薄壁铸件和结构复杂的铸件,宜采取快速浇注,以避免浇不到。当铸型有较大的上平面时,也宜采取快速浇注,以避免铸型上

3、平面受钢液长时间高温辐射烘烤作用而起皮,导致铸钢件产生夹砂缺陷。浇注小型铸钢件时,一般用浇注时间来衡量浇注速度的快慢。一般小铸钢件的浇注时间,可参考下面的数据:铸钢件质量kg浇注时间/S1001010030020300-5003050010002015M821S101.5I9121二812I10iIN6铸钢件的浇注速度虽在一定程度上可靠工人的操作来控制,但更直接受铸口直径的影响。成钢桶铸口钢液流速度与铸口直径的平方和盛钢桶内钢液面高度的平方根成正比,随钢液液面的降低而逐渐减小。为了获得合适的浇注速度,就必须为盛钢桶配置适宜直径的铸口砖,需要时,还须为盛钢桶配置双铸口。三、铸钢件浇注操作要点1,

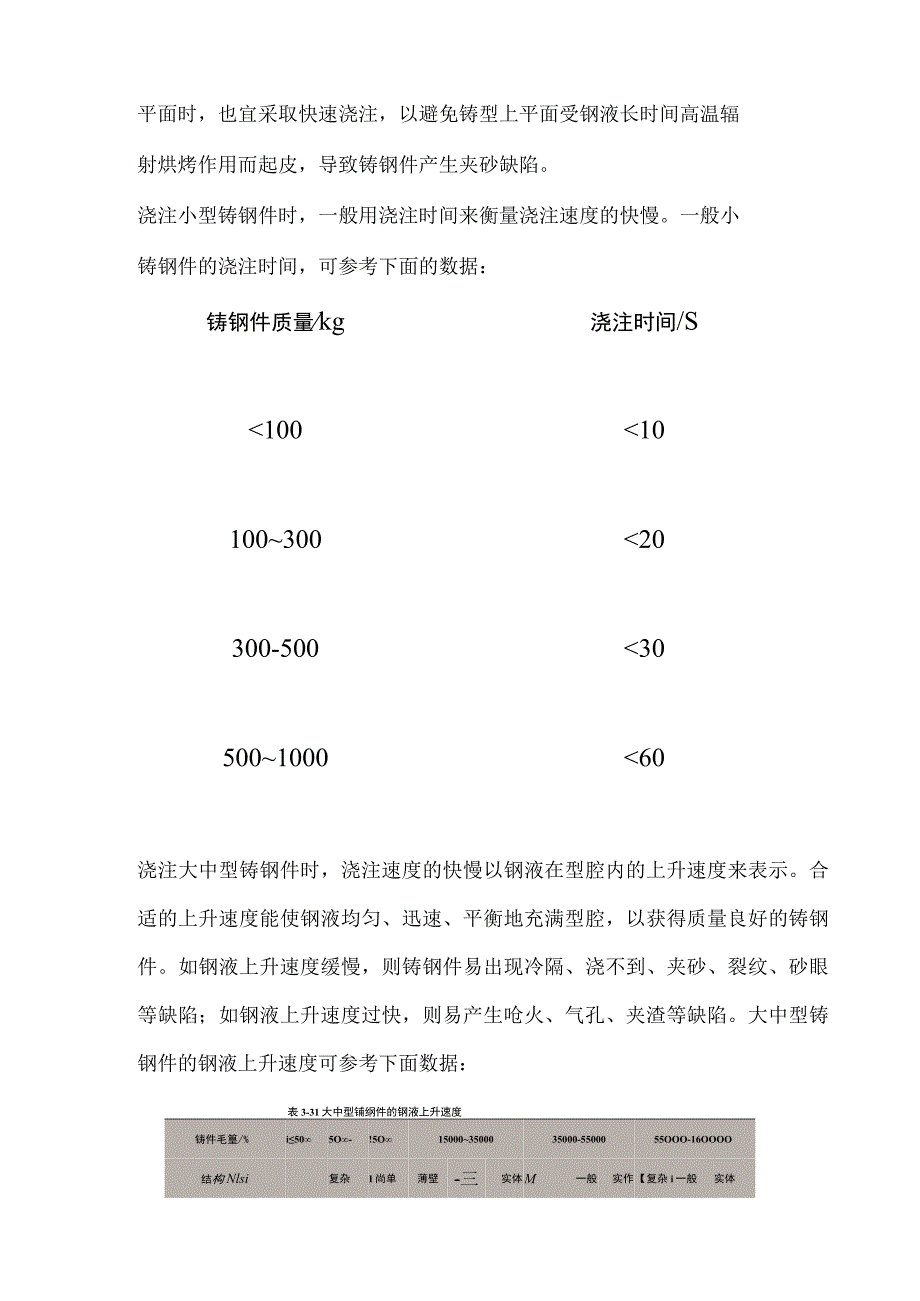

4、浇注时,必须检查待浇铸型周围的环境情况。浇注前应该对好铸件的钢号,把准备浇注的砂箱按顺序排列好,把浇口排列在一条直线上,以利于吊车运行并方便浇注。中小型铸型或中后期浇注铸型,安排在离熔炉近一些的区域,按高低顺序和开浇时间顺序整齐排列。将早期浇注和高大铸型安排在离熔炉较远的区域。同时检查浇注通道是否畅通,地面有无积水,是否潮湿和有无易燃易爆物品,如发生意外时是否便于疏散。地坑造型铸型的分型面,不应高出地坑上平面;若高出地坑上平面,必须采取补救措施。例如,在压铁后,填背砂并舂实、吹硬,以防浇注时跑火。地坑件包括水泥坑件任何一侧或多侧,浇注前不得挖坑。且四周的地坑平面应高于待浇铸型的分型面;否则,必

5、须采取补救措施。例如,将坑填砂后舂实,再压上足够重的压铁,以防浇注时跑火。相邻两地坑件,包括水泥坑件,在待浇注前,已浇件不得拔出地坑,以免破坏待浇件铸型,或浇注时跑火。若待浇件附近地面有积水,使铸件进水,则不得浇注,以免发生安全质量事故。2,浇注前半小时,再抽检一次型腔、浇道内的浮砂,看浇口是否符合要求,以及需要预热型腔的预热情况等。还要检查铸型的压铁是否够用或箱卡是否锁紧,以防止在浇注时跑火。准备好必要的工具和材料,如撬杠、样勺以及覆盖冒口用的发热剂、保温剂等材料。3 .浇注时应有专人指挥。指挥人员在浇注前要了解本炉的材质、铸件的毛重、浇注钢液量、冒口浇注高度、铸型数量和压铁质量及分布情况等

6、。特大件及重要件浇注前应经过讨论,确定浇注方案;浇注时,由专人按决议指挥浇注;安全员必须在现场监护木,并严格控制浇注场地的人数。4 .视现场的砂型位置、直浇道情况和盛钢桶大小,搭出合适的浇注台。浇注台高度超过1.5米时,要有上下梯子,并保证道路畅通,如遇紧急情况,浇注工能迅速离开现场,确保安全生产。5 .浇注人员应准备铁锹2-3把,准备足够量的背砂、覆盖剂等,并穿戴好劳动保护用品。6 .盛钢桶铸造直径按同炉浇注的最大件的要求确定。浇注顺序及原则原为:质量大的件先浇,质量小的件后浇;双直浇道的铸型先浇,单直浇道的铸型后浇;先浇注,后补浇;根据浇注铸型数量的多少,大件冒口可适当欠浇的高度为50毫米

7、左右,浇完其他铸型后,若有剩余钢液再将欠浇的冒口补浇到工艺要求的高度,若无剩余钢液,则欠浇冒口处覆盖剂的加入量应增加一倍。7,浇注前需要测量钢液的温度,浇注温度按工艺规定的浇注温度执行。前期浇注温度较高,适合浇注复杂、薄壁铸件,后期浇注温度较低,适合浇注简单、厚壁铸件。8,浇注时盛钢桶浇钢口要对准铸型的浇口杯,防止钢液浇到型外。同时与浇口杯的距离不要太高,尽量减少钢液与空气接触的时间,最大限度的减少二次氧化。浇注初始钢液流要小一些,做到细流浇注以减少钢液对铸型的冲刷,同时也防止飞溅,然后再逐步加大,充型过程中不能断流并保持液流笔直光滑。通常是先浇注小件、薄壁件和结构比较复杂的件,后浇较大件和厚

8、壁件。如果浇包烘烤的不好时,考虑到浇包底部钢液温度可能较低,也可以先浇一件稍大一些的铸件。在钢液上升到冒口时要适当缓一下流,缓慢浇注到冒口需要高度,这样既可以防止钢液溢出,又可以防止抬箱和跑火,对补偿钢液的液态和凝固态的体收缩也有一定的好处。浇注开始时缓慢浇注,随后全速浇注,钢液上升到明冒口后再减速浇注,并立即加入覆盖剂。放暗冒口的铸件或高锦钢铸件,浇满铸型后,在浇口上再点浇13次,浇注完后,再加1一2次保温覆盖剂,并保证冒口不露红。9 ,开始浇注时要立即引气。10 .浇注结束后,在砂箱上写明浇注时间和保温时间。IL质量大于500公斤的铸件、合金钢件、试制件或关键件,在冒口内插上炉号。每炉钢液

9、都要浇注试棒。12 .为保证浇注过程中不出现铸件欠浇的质量事故,满足下列条件之一者,都要用钢钎探测盛钢桶中的剩余钢液:(1)每包钢液浇注铸件数量大于等于3箱时,第3箱浇注前应探钎;(2)每包钢液浇注铸件数量大于等于2箱时,若钢液浇出量大于80%,再浇时要进行探钎。13 .一包钢液浇注多箱铸件时,为保证后浇注铸件全流浇注,浇注工必须准备烧氧工具,需要时及时吹烧浇注口。14 .多炉合浇大型铸钢件时,要协助好各台炉子的出钢顺序、桥式起重机的分布、盛钢桶的位置、浇注顺序等,一般要求开浇时各铸口能同时打开进行浇注。当需要钢液补浇冒口时,补浇冒口钢液的浇注温度,应比合浇钢液的浇注温度高3050摄氏度。15 .浇注时应有专人监控,防止炉渣进入腔型。16 .浇注过程如发生从铸型渗漏出钢液时,一方面要采取措施堵住,另一方面要细流慢浇,切不可断流,以免铸钢件产生冷隔缺陷。17 .如果工艺规定在浇注过程中需取成品试样进行成分分析时,应用样勺接取钢液取样,并做好炉号的标记。18 .浇注后如有剩余钢液,应浇到事先在固定位置备好的合料模内,或者浇到备好的干坑内,并注意浇完后表面不要撒砂,以防止有人误踏到上面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
