(某某公司企业单位)夏、雨季施工方案(16页汇编).docx

上传人:p** 文档编号:410948 上传时间:2023-08-10 格式:DOCX 页数:15 大小:41.05KB
下载 相关 举报
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第1页
第1页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第2页
第2页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第3页
第3页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第4页
第4页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第5页
第5页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第6页
第6页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第7页
第7页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第8页
第8页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第9页
第9页 / 共15页
(某某公司企业单位)夏、雨季施工方案(16页汇编).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(某某公司企业单位)夏、雨季施工方案(16页汇编).docx》由会员分享,可在线阅读,更多相关《(某某公司企业单位)夏、雨季施工方案(16页汇编).docx(15页珍藏版)》请在第壹文秘上搜索。

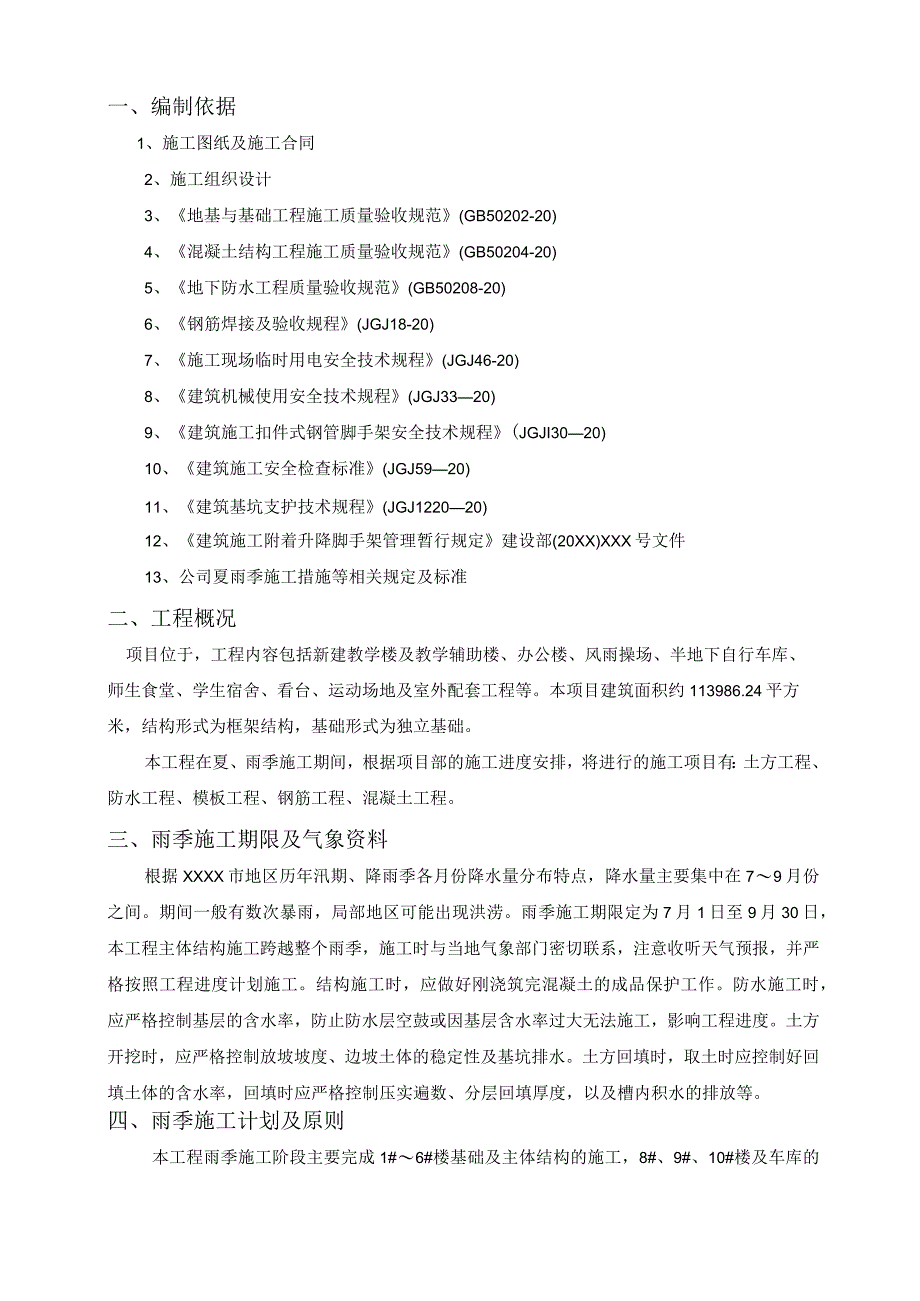

1、(某某公司企业单位)夏、雨季施工方案(16页汇编)编制:XXXX审核:XXXX一、编制依据2二、工程概况2三、雨季施工期限及气象资料2四、雨季施工计划及原则3五、施工准备工作3六、夏、雨季施工技术及质量保证措施5七、夏、雨季施工管理措施8八、夏、雨季工期保证措施10九、夏、雨季安全文明施工管理及安全保证措施10十、风险分析和应急预案14十一、夏季高温紧急情况的处理方法16十二、防汛抢险15一、编制依据1、施工图纸及施工合同2、施工组织设计3、地基与基础工程施工质量验收规范(GB50202-20)4、混凝土结构工程施工质量验收规范(GB50204-20)5、地下防水工程质量验收规范(GB5020

2、8-20)6、钢筋焊接及验收规程(JGJ18-20)7、施工现场临时用电安全技术规程(JGJ46-20)8、建筑机械使用安全技术规程(JGJ3320)9、建筑施工扣件式钢管脚手架安全技术规程(JGJI3020)10、建筑施工安全检查标准(JGJ5920)11、建筑基坑支护技术规程(JGJ122020)12、建筑施工附着升降脚手架管理暂行规定建设部(20XX)XXX号文件13、公司夏雨季施工措施等相关规定及标准二、工程概况项目位于,工程内容包括新建教学楼及教学辅助楼、办公楼、风雨操场、半地下自行车库、师生食堂、学生宿舍、看台、运动场地及室外配套工程等。本项目建筑面积约113986.24平方米,结

3、构形式为框架结构,基础形式为独立基础。本工程在夏、雨季施工期间,根据项目部的施工进度安排,将进行的施工项目有:土方工程、防水工程、模板工程、钢筋工程、混凝土工程。三、雨季施工期限及气象资料根据XXXX市地区历年汛期、降雨季各月份降水量分布特点,降水量主要集中在79月份之间。期间一般有数次暴雨,局部地区可能出现洪涝。雨季施工期限定为7月1日至9月30日,本工程主体结构施工跨越整个雨季,施工时与当地气象部门密切联系,注意收听天气预报,并严格按照工程进度计划施工。结构施工时,应做好刚浇筑完混凝土的成品保护工作。防水施工时,应严格控制基层的含水率,防止防水层空鼓或因基层含水率过大无法施工,影响工程进度

4、。土方开挖时,应严格控制放坡坡度、边坡土体的稳定性及基坑排水。土方回填时,取土时应控制好回填土体的含水率,回填时应严格控制压实遍数、分层回填厚度,以及槽内积水的排放等。四、雨季施工计划及原则本工程雨季施工阶段主要完成1#6#楼基础及主体结构的施工,8#、9#、10#楼及车库的基础施工。施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“预防为主,做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨

5、期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。确保整个雨季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故。五、施工准备1、组织准备项目部成立夏、雨季施工及防汛领导小组,成员如下:职务姓名具体分工联系电话组长XXXX负责夏、雨季施工的全面领导工作副组长XXXX负责夏、雨季施工的生产管理工作副组长XXXX负责夏、雨季施工的车辆、物资及后勤保障。副组长XXXX负责夏、雨季施工的技术管理工作成员成立以邢大鹏项目经理为第一责任人的施工现场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。项目经理部每天设值班

6、人员并做好值班记录。同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。2、技术准备2.1、 夏季高温到来之前,组织有关人员按照方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备。2.2、 及时调整炎热季节的上下班时间,合理安排作息时间。2.3、 3、保证干净卫生的茶水供应和提供按劳动规定应享受的待遇。2.4、 食堂饮食要卫生,保证工作人员健康。2.5、 浇筑好的混凝土养护工作要得到高度重视,要在混凝土初凝后,及时得到养护,用草包覆盖,并浇水养护,避免混凝土表面水分蒸发过快,使混凝土表面发生开

7、裂。2.6、 根据气候气温情况,及时配合做好混凝土配合比和坍落度的调整工作,满足施工要求和质量标准。2.7、 项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等。2.8、 对项目部管理人员和施工人员进行雨季施工方案的宣传教育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本措施,并形成文字,以交底和班前教育形式传达给作业队伍。能够针对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。2.9、 在雨季施工前,应对钢筋加工场、办公室、库房、宿舍、食堂等进行全面检查,发现漏雨损坏等及时进行修补,宿舍准备好通风设施。1.

8、1、 10、编制可行的雨季预防物资计划,并按计划准备好各项雨季施工物资和覆盖材料,并尽量减少能源消耗。施工中要根据天气变化及时发放生活防雨用品。2.11、 对外架、塔吊基础、临时用电等都应结合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使用。2.12、 及时了解近期天气预报,为施工安排提供准确的气象信息。并做好每日天气记录。3、材料机具准备序号材料名称单位数量备注1编制袋个10002彩条布平米30003塑料布平米30004铁锹把305洋镐把306雨衣件1007雨鞋双1008手电筒把209砂子方2010水泥吨1511水泵台2012水龙带米50013电缆米50014电线米800六、复L

9、、雨季施工技术及质量保证措施1、模板工程1木工作业必须作好材料防雨、防潮和工作面的防雨、防潮工作,应提前作好准备。木料、木胶板等堆放场地,应高出周边地面,严禁雨水浸泡。现场钢管等周转料存放场地,排水应通畅,下雨前应及时覆盖塑料布。1.2、雨天使用的木模板拆下后要放平,以免变形。模板涂刷脱模剂,大雨过后要重新涂刷一遍。1.3、模板安装完成后,尽快浇筑混凝土,防止模板遇雨变形。若模板安装完成后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前要重新检查模板和支撑,如若有变形的模板,及时调整或更换。1.4、大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。重

10、点检查其垂直、中心标高、几何尺寸等是否正确,检查完成后有问题要及时修复,确定无安全及质量隐患后方可继续使用。2、钢筋工程2.1、 钢筋堆放场地要全部硬化,有一定的排水坡度。钢筋原材应存放在指定位置,半成品钢筋堆放场地应高于地而不小于200mm。2.2、 在下雨前应及时对钢筋堆放场地的钢筋进行覆盖,防止钢筋生锈。2.3、 焊接施工:钢筋进行焊接,应先做试件,检验合格后,方能批量生产和使用。雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。2.4、 雨天使用钢筋加工机械时,应在加工棚内进行。3、混凝土工程3.1、 每次混凝

11、土浇筑前必须注意收听天气预报,避开大雨天气浇筑混凝土。小雨中浇注混凝土,施工组织必须有条不紊,严格按照混凝土施工工艺进行。注意混凝士留槎应满足规范要求,并预先计划设施工缝的位置,杜绝仓促设缝。中雨、大雨和暴雨天不得浇筑混凝土,新浇混凝土要用塑料布覆盖,以防雨水冲刷。3.2、 雨施期间混凝土的含水率变化较大,搅拌站应根据砂石含水率及时调整混凝土配合比。3.3、 对终凝前的混凝土,应及时覆盖防止受雨冲淋。3.4、 为了防止夏季混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取以下措施:3.4.1、 混凝土浇捣尽量避开中午高温作业,防止发生中暑。认真做好混凝土养护工作,混凝土浇捣前必须使木模

12、吸足水分,遇到面积较大时,要用薄膜加以覆盖,并浇水保持混凝土湿润。一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土。不得少于7d。掺加缓凝型外加剂及有抗涌性要求的混凝土,不得少于Mdo3.4.2、 根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。3.4.3、 浇捣大面积混凝土,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。3.4.4、 厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成

13、收缩裂缝。3.4.5、 由于夏季温度较高,现浇梁、板表面,混凝土表面抹平后应及时用薄膜覆盖,防止混凝土失水过快;墙柱混凝土浇筑拆模后应立即进行浇水养护,防止混凝土开裂。5、土方开挖5.1、 雨季进行土方与基础工程时,编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。5.2、 雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖。地基验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑周围设排水,随时保护排水畅通。5.3、 坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工

14、。5.4、 基坑开挖时,应沿基坑边做挡水墙,防止地面水灌入基坑。5.5、 施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完已填土层,并做成一定坡势,以利排除雨水。6、回填土工程本工程部分室外回填土施工正值雨季,因此施工中应防止地面水流入基坑,以免边坡塌方。雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡土。土方回填要按设计要求分层夯实,严格控制含水率。每回填一层应及时夯实一层。尽量做到当天回填,当天夯实。7、架子工程7.1、 雨季施工期间,应

15、特别注意架子的搭设质量和安全要求,应经常进行检查,发现问题及时整改。7.2、 搭设架子的地面要求夯实,并注意排水,立杆下端应垫通长厚木板,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。7.3、 上人马道的坡度要适当,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫马道上的积泥。7.4、 雨后高空作业人员应穿胶底鞋,注意防滑。7.5、 雨季施工期间对架子工程安排专人巡查维修,特别是雨后地面容易下沉,防止架子悬空及下沉、确保使用安全。7.6、 外防护的脚手架高于建筑物应做好防雷接地。7.7、 雷雨天气应注意安排工作,避免作业人员直接暴露在建筑物最高处,防止雷电直接伤人。8、吊装工程8.1、 塔吊雨天后应及时检查,观察基础沉陷情况,并作好观测记录,如有沉降应立即进行处理,保证塔吊使用时的安全。8.2、 大雨、暴雨及大风时应停止吊

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
