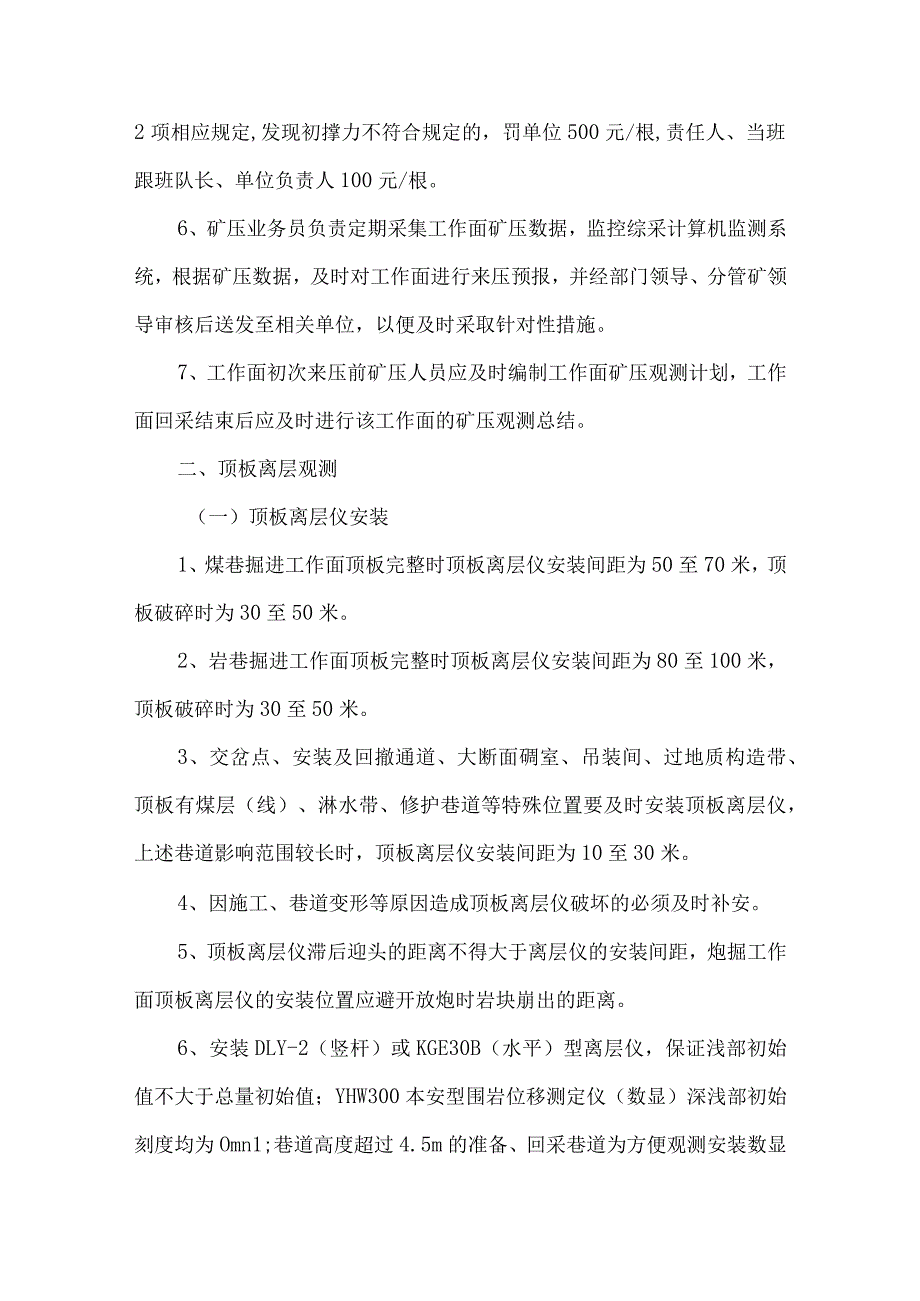

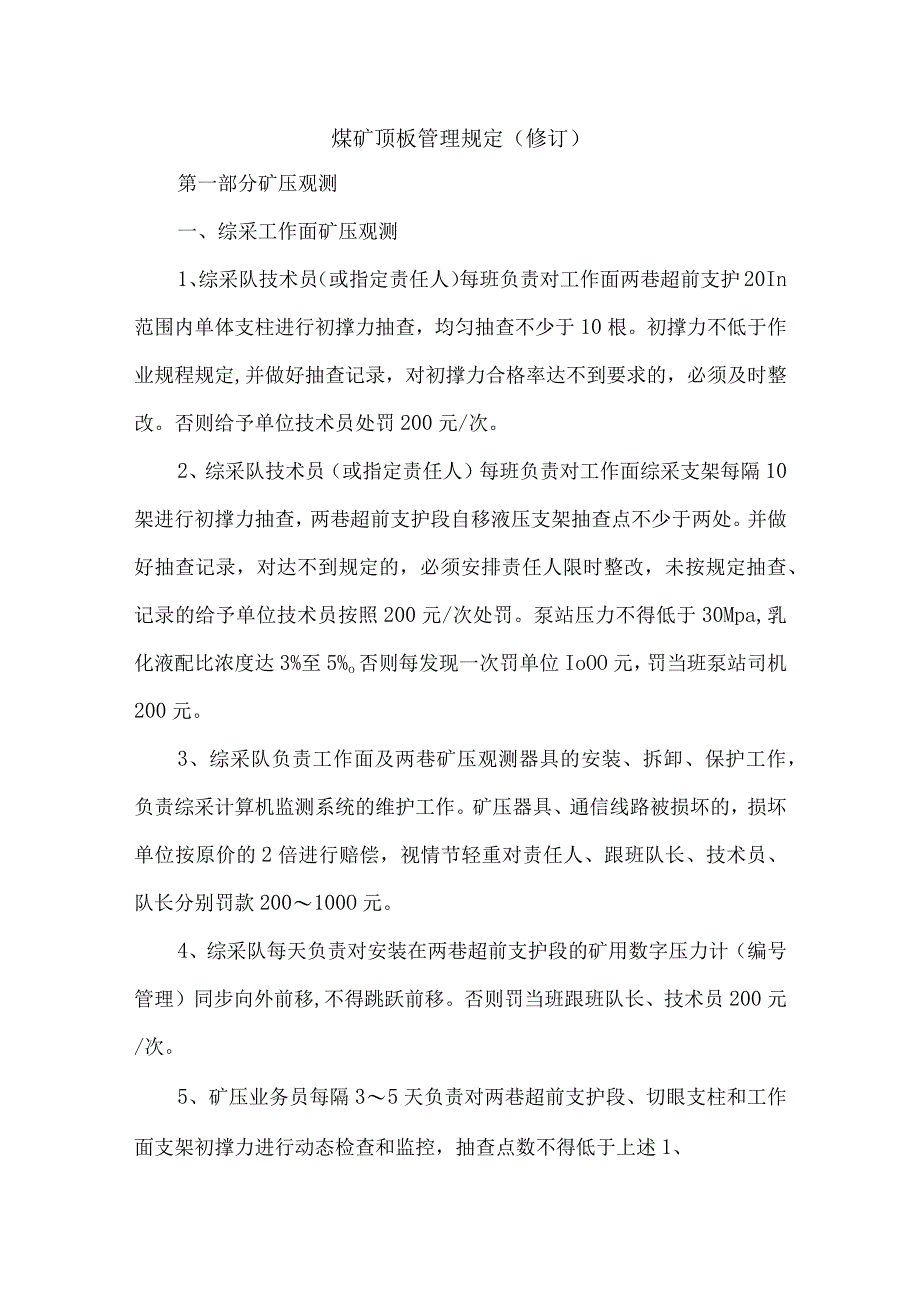

1、煤矿顶板管理规定(修订)第一部分矿压观测一、综采工作面矿压观测1、综采队技术员(或指定责任人)每班负责对工作面两巷超前支护20In范围内单体支柱进行初撑力抽查,均匀抽查不少于10根。初撑力不低于作业规程规定,并做好抽查记录,对初撑力合格率达不到要求的,必须及时整改。否则给予单位技术员处罚200元/次。2、综采队技术员(或指定责任人)每班负责对工作面综采支架每隔10架进行初撑力抽查,两巷超前支护段自移液压支架抽查点不少于两处。并做好抽查记录,对达不到规定的,必须安排责任人限时整改,未按规定抽查、记录的给予单位技术员按照200元/次处罚。泵站压力不得低于30Mpa,乳化液配比浓度达3%至5%o否则
2、每发现一次罚单位IoOO元,罚当班泵站司机200元。3、综采队负责工作面及两巷矿压观测器具的安装、拆卸、保护工作,负责综采计算机监测系统的维护工作。矿压器具、通信线路被损坏的,损坏单位按原价的2倍进行赔偿,视情节轻重对责任人、跟班队长、技术员、队长分别罚款200100O元。4、综采队每天负责对安装在两巷超前支护段的矿用数字压力计(编号管理)同步向外前移,不得跳跃前移。否则罚当班跟班队长、技术员200元/次。5、矿压业务员每隔35天负责对两巷超前支护段、切眼支柱和工作面支架初撑力进行动态检查和监控,抽查点数不得低于上述1、2项相应规定,发现初撑力不符合规定的,罚单位500元/根,责任人、当班跟班
3、队长、单位负责人100元/根。6、矿压业务员负责定期采集工作面矿压数据,监控综采计算机监测系统,根据矿压数据,及时对工作面进行来压预报,并经部门领导、分管矿领导审核后送发至相关单位,以便及时采取针对性措施。7、工作面初次来压前矿压人员应及时编制工作面矿压观测计划,工作面回采结束后应及时进行该工作面的矿压观测总结。二、顶板离层观测(一)顶板离层仪安装1、煤巷掘进工作面顶板完整时顶板离层仪安装间距为50至70米,顶板破碎时为30至50米。2、岩巷掘进工作面顶板完整时顶板离层仪安装间距为80至100米,顶板破碎时为30至50米。3、交岔点、安装及回撤通道、大断面碉室、吊装间、过地质构造带、顶板有煤层

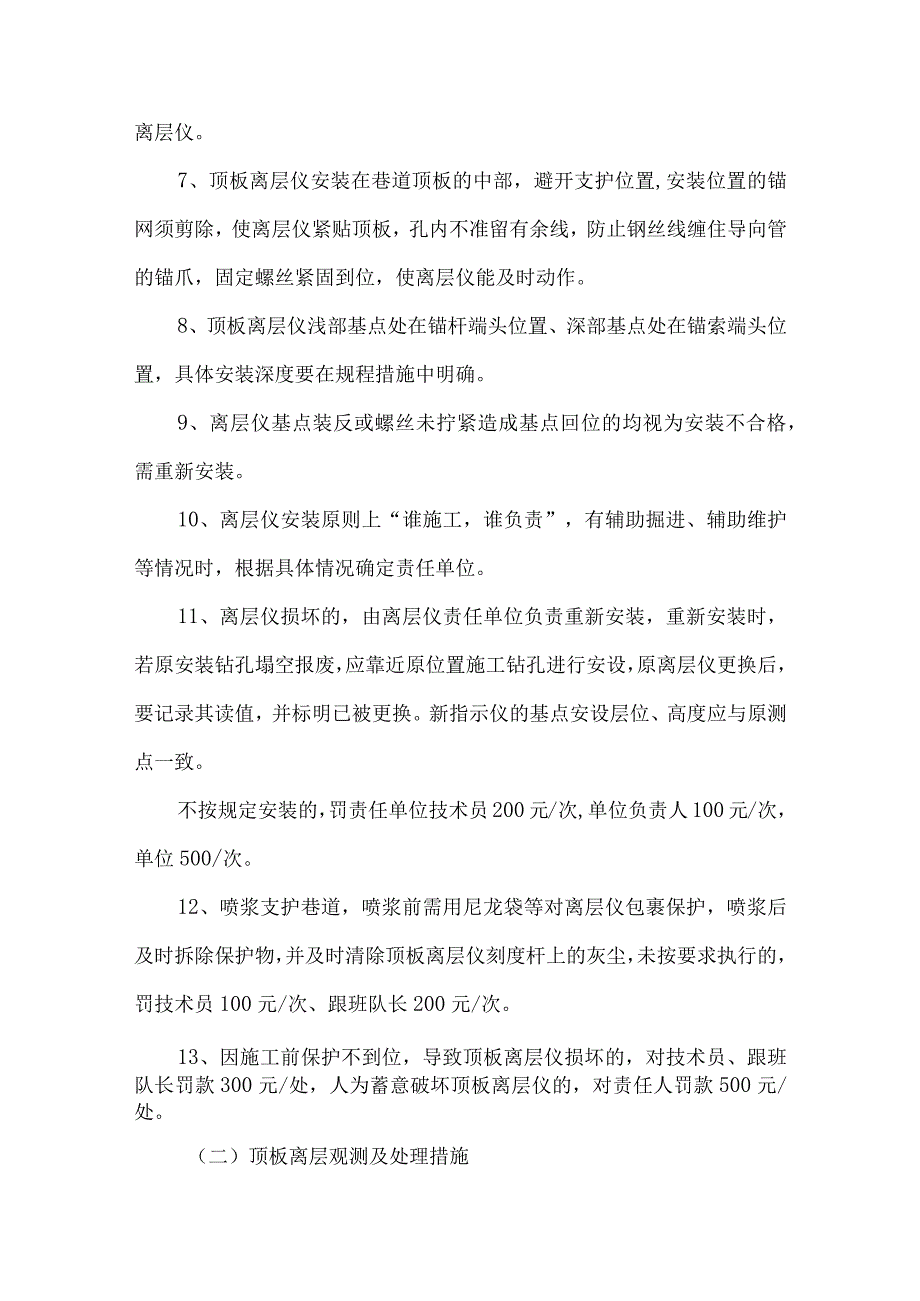

4、(线)、淋水带、修护巷道等特殊位置要及时安装顶板离层仪,上述巷道影响范围较长时,顶板离层仪安装间距为10至30米。4、因施工、巷道变形等原因造成顶板离层仪破坏的必须及时补安。5、顶板离层仪滞后迎头的距离不得大于离层仪的安装间距,炮掘工作面顶板离层仪的安装位置应避开放炮时岩块崩出的距离。6、安装DLY-2(竖杆)或KGE30B(水平)型离层仪,保证浅部初始值不大于总量初始值;YHW300本安型围岩位移测定仪(数显)深浅部初始刻度均为Omn1;巷道高度超过4.5m的准备、回采巷道为方便观测安装数显离层仪。7、顶板离层仪安装在巷道顶板的中部,避开支护位置,安装位置的锚网须剪除,使离层仪紧贴顶板,孔内
5、不准留有余线,防止钢丝线缠住导向管的锚爪,固定螺丝紧固到位,使离层仪能及时动作。8、顶板离层仪浅部基点处在锚杆端头位置、深部基点处在锚索端头位置,具体安装深度要在规程措施中明确。9、离层仪基点装反或螺丝未拧紧造成基点回位的均视为安装不合格,需重新安装。10、离层仪安装原则上“谁施工,谁负责”,有辅助掘进、辅助维护等情况时,根据具体情况确定责任单位。11、离层仪损坏的,由离层仪责任单位负责重新安装,重新安装时,若原安装钻孔塌空报废,应靠近原位置施工钻孔进行安设,原离层仪更换后,要记录其读值,并标明已被更换。新指示仪的基点安设层位、高度应与原测点一致。不按规定安装的,罚责任单位技术员200元/次,
6、单位负责人100元/次,单位500/次。12、喷浆支护巷道,喷浆前需用尼龙袋等对离层仪包裹保护,喷浆后及时拆除保护物,并及时清除顶板离层仪刻度杆上的灰尘,未按要求执行的,罚技术员100元/次、跟班队长200元/次。13、因施工前保护不到位,导致顶板离层仪损坏的,对技术员、跟班队长罚款300元/处,人为蓄意破坏顶板离层仪的,对责任人罚款500元/处。(二)顶板离层观测及处理措施1、观测要求:距煤巷掘进工作面50m内和回采工作面100m内,观测频度每天不少于一次。在此范围以外,除离层有明显增长,顶板离层仪的观测频度可为每周一次;距岩巷掘进工作面50m内观测频度每3天应不少于一次,在此范围以外,除离
7、层有明显增长,顶板离层仪的观测频率可为每10天一次;对顶板不稳定、压力较大处的顶板离层仪需每天一观测;离层仪超限按要求加固后,连续观测不少于3天,每天一观测,后恢复观测周期。2、由责任单位技术员负责顶板离层仪的观测及数据报送工作。要求煤巷施工单位每周二、周五下午下班前;岩巷施工单位每周五下午下班前把顶板离层仪观测数据书面版、电子版报送至总工办矿压组,未按规定观测、报送数据的,罚技术员100元/次。3、总工办矿压组负责对顶板离层数据进行抽查,发现填写错误或数据与实际离层量误差5mm以上的,罚技术员100元/次。4、矿压业务员抽查离层数据,现场技术员或班队长必须配合,否则罚技术员或班队长200元/
8、次。5、顶板离层临界值为50mm,顶板总离层值超过50mm时,施工单位必须及时按措施或联系单要求采取加固措施,并及时向总工办矿压组汇报离层仪超限情况。当总离层值超过IoOmm时,必须立即向矿主管部门汇报处理。对联系顶板加固后不按时处理的,罚单位1000元/次,队长、技术员200元/次。(三)其他要求1、离层仪牌板采用铝塑板制作,具体格式见附图1。2、牌板必须悬挂在距离顶板离层仪安装位置2米范围内的巷帮以方便观测,要求牌板上边缘两点固定,底边距离巷道底板L3m,观测日期、数据按要求观测周期进行更新,并保持表面清洁,否则罚技术员100元/处。3、牌板一律采用带标有“白板笔”字样的黑色水笔填写,否则
9、罚技术员100元/处。4、牌板要注意保管与回收,丢失或损坏的,给予单位队长、技术员各罚款100元/块。5、牌板(台账)应编写每个测站的位置、编号及安装基点深度等,以便观测时识别,否则罚技术员100元/处。6、工程竣工或调换头面时,搬家前由施工单位技术员提前1天以书面的形式联系总工办矿压组,对责任范围内的顶板离层仪及牌板进行交接。7、调换头面时,由总工办矿压组组织相关单位技术员进行现场交接,交接前原责任单位技术员需提前检查离层仪及牌板情况,不符合规定的及时补齐,保证交接时离层仪安装符合规定,牌板齐全、完好。否则将对责任单位技术员罚款200元/处。8、离层仪交接后,牌板观测人员一栏名称须现场更新,
10、否则罚技术员100元/处。9、对不按规定联系矿压组对巷道离层仪进行交接验收,造成离层仪无人管理的,对责任单位技术员罚款500元/次。10、回采工作面两巷的顶板离层仪由综采队负责维护管理,顶板离层仪牌板由技术员负责回收,并及时送交到矿压组,每少一块牌板罚技术员100元。11、永久巷道、无施工单位巷道的顶板离层仪由矿压组负责观测、管理。三、巷道位移观测1、为检验巷道支护效果,布置巷道位移点,进行位移观测。巷道位移点的布置间距参照顶板离层仪安装间距要求。2、位移观测点包括顶底板位移观测点、两帮位移观测点等,具体布置位置根据巷道情况,在规程措施中明确规定,位移点现场一律采用白色喷漆标注为直径50mm的
11、圆形。3、巷道位移牌板采用铝塑板制作,具体格式见附图2。4、未按规定布置位移观测点,牌板制作不符合规定的,罚技术员100元/处。人为蓄意破坏位移观测点或牌板的,对责任人罚款500元/处。5、巷道位移速度010mmd的,观测周期不超过10天;巷道位移速度大于IOnnn/d的,观测周期不超过5天。观测数据应及时报送(发送)到总工办矿压组。不按规定观测、报送数据的,罚技术员100元/次。6、总工办矿压组业务员负责对巷道位移量进行动态抽查,发现数据弄虚作假的,罚技术员200元/次。7、巷道帮部、底板位移量超过20Omm时,及时汇报相关部门采取措施。第二部分顶板岩性探查管理为探明巷道顶板岩性,判断支护有
12、效性,以更好的优化支护参数,掘进施工期间加强对顶板岩性情况进行探查并做好记录,具体要求如下:1、地测科具体负责巷道顶板岩性探查工作。2、顶板岩性探查主要针对掘进巷道及工作面回撤通道。3、施工专用钻孔探查顶板岩性,探查钻孔与顶板离层仪安装钻孔共用,钻孔的深度不小于探测段支护锚索长度+2m。4、施工专用探查钻孔时,地质业务员、技术员需现场跟踪记录探孔岩性资料。5、现场设顶板岩性记录牌板,探孔施工结束后,及时将顶板岩性情况记录在牌板上。记录资料由施工单位技术员、地质工程师审核签字。6、顶板岩性记录牌板与顶板离层仪牌板共用,具体格式见附图Io7、地测科需建立顶板岩性探查、分析台账,并及时将探查情况通报
13、至相关部门及分管领导,以更好的指导支护参数的变更、优化。8、施工单位需积极配合地测部门做好顶板探查工作,不予配合的给予当班跟班队长、单位技术员罚款200元/次。第三部分锚杆、锚索管理一、支护锚杆(索)抗拔力、预紧力测试1、总工办矿压组业务员负责对全矿锚杆(索)锚杆抗拔力进行动态随机抽查,施工队负责配合。2、锚杆抗拔力检测抽样率为3%,每300根顶、帮锚杆各抽样一组(共9根)进行检查,不足300根时,按300根执行。3、锚杆抗拔力均不低于设计抗拔力的为合格;如有一根抗拔力低于设计值得,应重新抽样检测,如重新检测的锚杆抗拔力均不低于锚杆设计锚固力的为合格,如仍有一根抗拔力不合格则定性为锚杆施工安装
14、质量为不合格。4、锚索抗拔力检测按每次抽样300根锚杆之内的锚索抽样一组(共9根),锚索抗拔力是否合格参照上述锚杆是否合格的标准执行。5、经试验锚杆抗拔力不合格的,罚单位100o元/根,罚相关责任人200元/根,单位不提供责任人的,罚跟班队长、单位负责人各200元/根。6、经试验锚索抗拔力不合格的,罚单位100o元/根,罚相关责任人500元/根,单位不提供责任人的,罚跟班队长、单位负责人500元/根。7、经试验锚杆(索)抗拔力不合格的,须及时重新施工;如二次抽查判定锚杆(索)施工安装质量为不合格的,由总工办组织安监处、生产办、质标办追查处理。8、经检查锚杆预紧力不合格的,罚施工责任人、跟班队长
15、各100元/根;锚索预紧力不合格的,罚施工责任人、跟班队长各200元/根。9、现场检查发现锚索涨拉仪压力表失效仍使用的,罚当班跟班队长、技术员500元/次,罚单位1000元/次。10、未按规定使用锚固剂的,罚施工责任人、跟班队长、技术员各200元/次。11、施工现场无措施要求的扭矩扳手、风动扳手(或扭矩放大器)等工具,或上述工具损坏不能正常使用的,罚队长、当班跟班队长200元/次。12、施工单位负责矿压检测仪器的运送、管理,未按要求把锚杆拉力计带到指定位置的,罚责任人200元/次。必须妥善保管矿压仪器,人为造成仪器损坏或丢失的,按仪器原价的2倍对单位进行处罚,同时罚施工责任人、单位负责人500
16、元/件。13、施工单位须以书面联系单方式联系各项矿压业务,凡因施工单位原因,造成矿压组人员到现场无法正常开展工作的,对施工单位技术员、队长各罚款200元/次。14、矿压业务员负责对所抽查的锚杆(索)抗拔力、预紧力资料进行汇总、整理、通报、分析、通报、存档。二、起吊锚杆(索)及地锚抗拔力试验()起吊锚杆规格为622mm、L=2500mm左旋金属强力锚杆(单轨吊起吊锚杆采用MG500高强度锚杆),锚杆锚固长度不小于1300m,锚固力不得低于IOT/根。(二)起吊锚索规格为2L8m的预应力钢绞线,根据顶板岩层分布状况,确定钢绞线的长度,要求锚索的锚固长度不小于150Omnb锚固力不得低于12T/根。(三)地锚规格为22miL=2
