基坑围护施工方案.docx

上传人:p** 文档编号:422870 上传时间:2023-08-18 格式:DOCX 页数:12 大小:26.88KB
下载 相关 举报
基坑围护施工方案.docx_第1页
第1页 / 共12页
基坑围护施工方案.docx_第2页
第2页 / 共12页
基坑围护施工方案.docx_第3页
第3页 / 共12页
基坑围护施工方案.docx_第4页
第4页 / 共12页
基坑围护施工方案.docx_第5页
第5页 / 共12页
基坑围护施工方案.docx_第6页
第6页 / 共12页
基坑围护施工方案.docx_第7页
第7页 / 共12页
基坑围护施工方案.docx_第8页
第8页 / 共12页
基坑围护施工方案.docx_第9页
第9页 / 共12页
基坑围护施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《基坑围护施工方案.docx》由会员分享,可在线阅读,更多相关《基坑围护施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

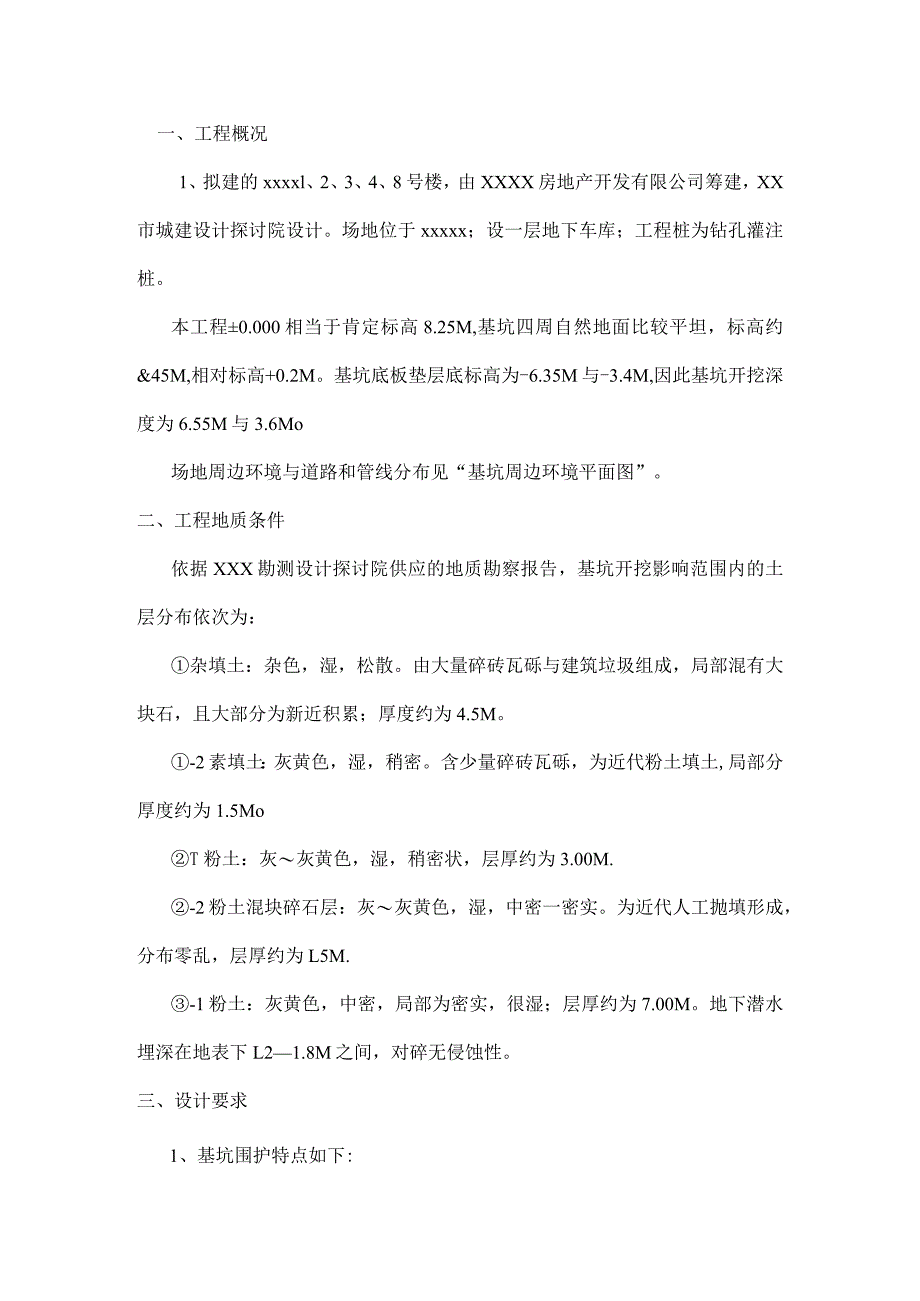

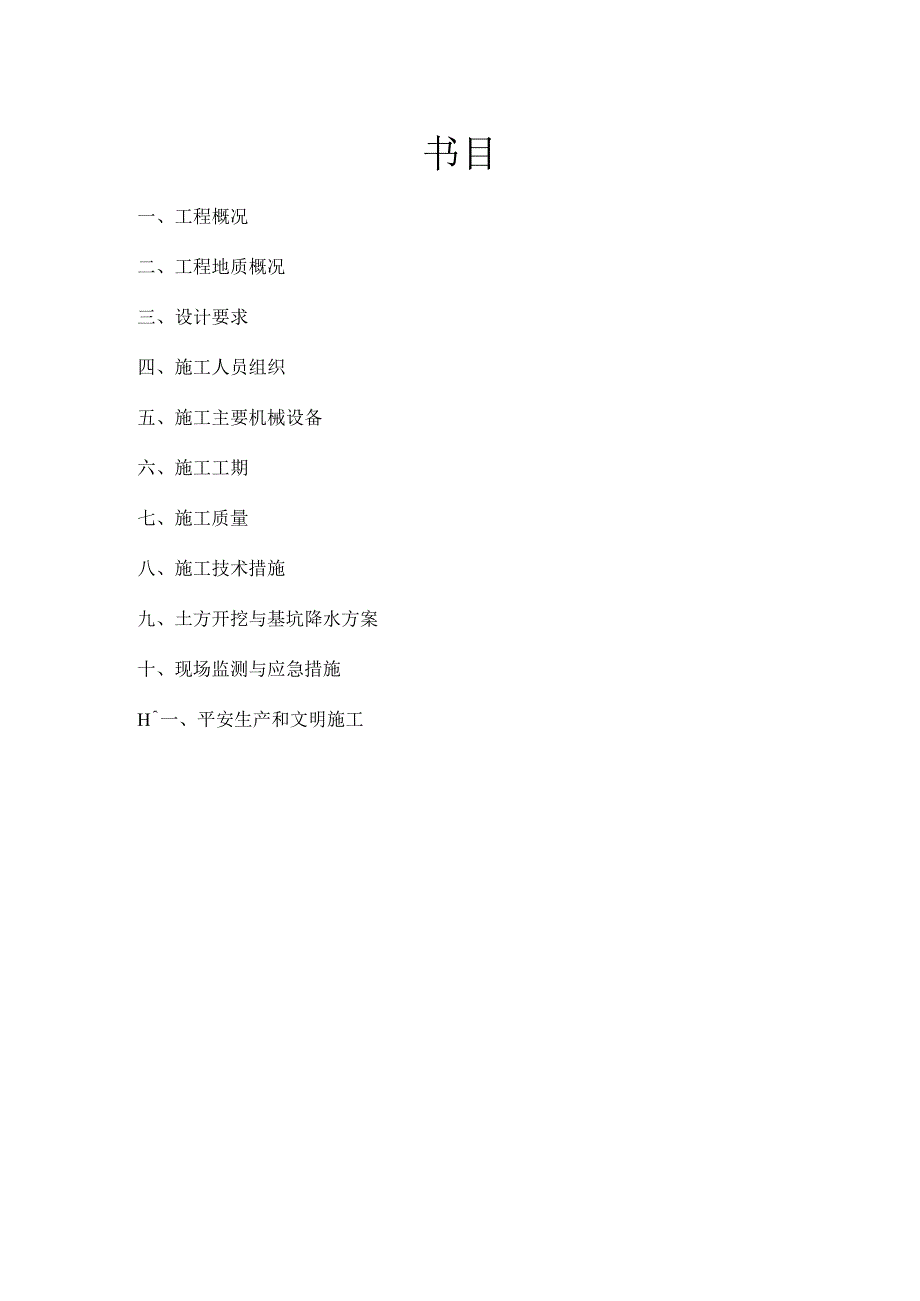

1、书目一、工程概况二、工程地质概况三、设计要求四、施工人员组织五、施工主要机械设备六、施工工期七、施工质量八、施工技术措施九、土方开挖与基坑降水方案十、现场监测与应急措施H一、平安生产和文明施工一、工程概况1、拟建的xxxxl、2、3、4、8号楼,由XXXX房地产开发有限公司筹建,XX市城建设计探讨院设计。场地位于xxxxx;设一层地下车库;工程桩为钻孔灌注桩。本工程0.000相当于肯定标高8.25M,基坑四周自然地面比较平坦,标高约&45M,相对标高+0.2M。基坑底板垫层底标高为-6.35M与-3.4M,因此基坑开挖深度为6.55M与3.6Mo场地周边环境与道路和管线分布见“基坑周边环境平面

2、图”。二、工程地质条件依据XXX勘测设计探讨院供应的地质勘察报告,基坑开挖影响范围内的土层分布依次为:杂填土:杂色,湿,松散。由大量碎砖瓦砾与建筑垃圾组成,局部混有大块石,且大部分为新近积累;厚度约为4.5M。-2素填土:灰黄色,湿,稍密。含少量碎砖瓦砾,为近代粉土填土,局部分厚度约为1.5MoT粉土:灰灰黄色,湿,稍密状,层厚约为3.00M.-2粉土混块碎石层:灰灰黄色,湿,中密一密实。为近代人工抛填形成,分布零乱,层厚约为L5M.-1粉土:灰黄色,中密,局部为密实,很湿;层厚约为7.00M。地下潜水埋深在地表下L21.8M之间,对碎无侵蚀性。三、设计要求1、基坑围护特点如下:基坑开挖深度内

3、主要为填土、粉土,稍密一中密状,土质条件尚可。浅部地层中含较多碎石、块石。地下水位高、土层渗透系数大,因此降水效果的好与坏是本基坑成败与否的关键。本工程周邻无老建筑物(12号楼高层基础为钻孔灌注桩)周边环境条件较好。2、设计要求(1)依据本工程的地质条件,基坑开挖深度以与周边环境等综合因素,设计采纳土钉墙支护方案,降水采纳管井降水。(2)土钉墙做法:土钉墙做法由于碎石的影响,洛阳铲成孔困难,土钉均采纳48X35钢管,注浆。土钉墙层面采纳100厚C20喷身碎,内配钢筋网6.5200X200MM。IT剖面做法采纳局部放坡结合土钉墙围护结构,将边坡分为二级,坡度为1:0.5、1:0.1,平台宽按结构

4、尺寸,坡高分别为3.6M、2.95Mo共设置4排土钉,长度5M、7M、7M、7M,倾角10度(向下)。2-2剖面做法采纳局部放坡结合土钉墙围护结构,将边坡分为二级,坡度为1:0.5、1:0.3,平台宽为500MM,坡高分别为1.5M、5.05Mo共设置4排土钉,长度5M、8M、IoM、7M,倾角10度(向下)。电梯井剖面做法为坑内电梯井,按结构坡度放坡并结合土钉墙围护。共设置一排土钉,长度为4M,倾角10度(向下)。基坑降水系统做法沿基坑周边采纳管井降水,管井间距约为20M,长度为15Mo管井成孔直径为600MM。井管采纳300钢管,沿管长方向设1050圆孔。管壁外包双层40目不锈钢铁丝网,管

5、壁与孔壁之间充填150MM厚4#加工砂。管井抽取的水不应含泥砂而混蚀,管井必需在基坑开挖前七天按设完毕并进行抽水,全部管井一旦开通不得停息。施工时应考虑双路供电或打算柴油发电机。由于基坑面积大,在基坑中部增设管井以保证降水效果。必要时对于坑内电梯井可增设局部轻型井点进行降水。四、施工人员组织施工现场由项目经理、施工员、质安员等组成施工现场管理班子,全面负责施工现场管理和对外联系工作。1、项目经理1人2、施工员1人3质安员1人4、材料员1人5、造孔作业班8人6、钢筋班3人7、喷射碎、注浆班6人8、协助岗2人9、后勤岗2人小计25人五、施工主要机械设备I、空气压缩机1台。2、混凝土喷射机1台。3、

6、潜水泵2台。4、输料管200米。5、注浆泵1台。6、砂浆搅拌机1台。7、切割机1台。8、电焊机1台。9、高压水管200米。10、动力电200米。11、配电箱1只。12、其它零星工具。六、施式工期因土钉墙工期需依据挖土工期确定,故要求挖土、清土紧密协作,比挖土工期(周边土方)增加7个工作日。七、施工质量严格按施工规范和设计要求施工,确保基坑围护与周边建筑物、道路、管线的平安。八、施工技术措施(一)喷锚施工工艺流程国作锚L3将寒琼修整中坡素喷碎34CM厚钢筋网打锚管焊接加强筋喷身碎到设计厚度锚管注浆养护至80%佐强度下一层土方开挖。(二)施工方法依据本工程地质状况因本工程杂填土较厚,块石与障碍物较

7、多,洛阳铲成孔困难,土钉均采纳48钢管,干脆采纳空压机打入锚管,且在锚管壁上每隔0.5M设一组8MM圆孔,高压向孔内注入水泥浆,挂设6.5圆钢组成的钢筋网片,网片固定后向基坑壁喷C20细石碎。在上一水平上土锚墙施工后,保养二天至三天进行其次个水平面作业,施工方法与第一个水平相同,循环施工至工程结束,出场验收。1、土方开挖与土钉墙施工协作基坑围护的胜利与土方开挖,土钉墙施工之间的协作有亲密相关,合理支配,可使施工顺当、平安。沿基坑四周分层分段开挖、滚动施工,确保基坑稳定。2、打入锚杆土钉墙施工,锚杆施工是一个关键工作。依据本工程的地质条件,基坑范围内为杂填土和粉砂土,故锚管采纳空压机干脆打入方式

8、。3、锚杆制作按设计要求制作锚杆,在锚杆前端置定位架。钢筋井型与通长钢筋组成锚头,并与锚接焊接,锚头体与钢筋网焊接。4、压力灌浆安置锚杆后,采纳注浆机进行注浆,压力限制在0.30.5MPa,灌浆管端距孔底0.2m左右,注浆起先稳压数分钟,待注浆塞满水泥砂浆与端部注满砂浆后,渐渐向外拔注浆管,直至拔至孔口,确认浆液注满锚孔,以止浆袋堵塞孔口。5、绑扎钢筋网与喷射碎按要求采纳6.51级钢筋绑扎成200X200钢筋网,并与锚头焊接。采纳空压机、喷射机喷射混凝土,将干混合料用管子送到喷头,在喷头处加水后喷射到基坑壁上,喷射碎通过高速喷射使水泥和集料连续撞击、压实。喷射时,喷嘴距喷射面为0.6L0米,喷

9、厚度为100nIm.。每一锚喷网段的边缘,留出30厘米与其邻锚喷网相连接,待下一段钢筋网连接好后,与下段钢筋网一起喷射碎。(三)施工质量保证措施1、施工用的材料必需符合设计要求,钢筋、水泥、砂子等有质保单与复验报告。2、锚杆成孔的定位应符合设计要求,孔位误差不大于100,如遇特殊状况,经监理认可作适当调整。3、打入锚管时,应确保锚管的长度与锚管的角度符合设计要求。4、配制水泥浆应符合设计要求,严格按配比正确配制。锚杆注浆协作比为:水泥:水=1:0.2:0.45-0.55.5、浆液灌注时应渐渐压入浆液,压力030.5Mpa,确保注浆充盈。6、在喷碎前调整喷浆气夺,喷浆气夺依据喷浆的距离进行调整。

10、7、喷射应符合设计要求的协作比,碎的和易性与塌落度增多需符合喷射要求。喷射协作比为水泥:石子:砂二1:2.5:2,限制以最小回弹率为准。九、土方开挖与基坑降水方案(一)土方开挖1、在土方开挖过程中必需与土钉墙施工协作,按围护施工要求土方开挖前水位必需降至土层底标高50cm以下,进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避开产生基坑壁坍塌事故。2、由于本基坑面积大,土方开挖必需分块分层进行,依据桩基础的施工进度,先开挖8#楼再开挖4#、3#、2#、1#楼。(二)施工步骤:基坑土方开挖前,施工单位应进一步查明场地和基坑开挖深度影响范围内的地下管线,必要时应预先实行爱护措施。本工程土方分

11、四层开挖,严禁超挖。(1)本工程土方分四层开挖,先沿基坑四周10开挖土方,深度为第一排土钉下50CM,分段长度每完成2530M的土方,马上进行相应范围的土钉墙施工。(2)待已施工完成的土钉墙48-72小时后,方可开挖其次层土方,深度为其次排土钉下50CM,其他按第(1)点要求进行土钉墙施工。(3)当施工到第四排土钉时,中间土方可一次性挖除。(4)挖土至基础板底标高后,应在24小时内浇捣完成素混凝土垫层(垫层分块施工),垫层应延长至围护体边。(5)严格限制施坡开挖的土坡高差与坡度,防止基坑土体滑坡。(6)基护剖面图中所示的基坑最大挖深标高(不含局部深坑),实际开挖深度应结合地下室结施图进行,当结

12、施图与基护剖面图中所示的标高有出入时,以结施图为准,并应与时通知业主和围护设计人员。(7)第一层土方和其次层土方开挖必需相隔二至三天,使上部喷锚达到肯定强度,才能向下开挖。(8)在机械挖出支护坡面人工与时修整边坡,并马上进行土钉墙施工,严禁基坑暴露时间过长。(9)基坑四周10.OM范围内堆载不得超过15MPa。(三)基坑降水和止水(1)本工程降水采纳管井,管井长度15M,间距约20M,管线成孔直径600MM,井管壁采纳直径300MM的钢管,沿钢管长方向设1050圆孔。管壁外包双层40目铁丝网,管壁与孔壁之间充填150MM厚填砾,填砾采纳4#加工砂。(2)管井必需在基坑开挖前七天按设完毕并进行抽

13、水,待地下水降至开挖面以下0.5M后再行挖土。(3)基坑降水质量本工程的关键,如地下水位未达至要求,严禁开挖。十、现场监测与应急措施a、现场监测为确保施工的平安和开挖的顺当进行,在整个施工过程中应进行全过程监测,实行信息化施工。依据许多深基坑开挖的阅历,现场监测对深基坑的土方开挖和地下室施工的平安是至关重要的,只有进行现场监测,才能与时获得基坑开挖过程中围护结构与四周土体的受力与变形状况,驾驭基坑开挖对四周环境的影响,对了地下室施工顺当进行供应指导作用。(一)监测内容1、四周环境监测包括四周建筑物和道路的路面沉降,裂缝的产生与开展,以与地下管线设施的沉降等。2、围护体系与桩后土体深度的侧向位移

14、监测,特殊是坑底以下的位移大小和随时间的改变状况。3、围护桩后侧土体的沉降观测。4、基坑内外的地下水位观测。5、对西侧的建筑物应特殊加强监测,如出现异样状况,应马上停止开挖,并实行必要的措施。(二)监测要求1、一般状况下开挖期间每天观测一次,如遇位移、沉降与其改变速度较大时,则应增加观测次数。2、观测数据一般应当天填入规定的记录表格,并与时供应级建设、设计、监理和施工等单位。3、每天的数据应绘制成相关曲线,如位移沿深度的改变曲线,位移与沉降随时间的改变曲线等。依据其发展趋势分析整个基坑的稳定状况,以便与时实行平安措施。4、如发觉位移超过报警值时,应马上停止开挖土方,并通知有关单位,实行有效措施

15、。(三)监测点布置一、应急措施1、基坑土方应严格按分块分层要求开挖;(挖土方案应由挖土单位编制,并经建设、设计、监理等单位认可后方可施工)2、应备用一些应急措施的材料,包括钢管、木桩、砂袋等材料,随时应付各种可能发生的险情;3、在开挖过程中,如遇土体特殊薄弱时,应先进行土体加固,如压密注浆等,待土体稳定后方可接着施工;4、开挖过程中若出现围护体变形过大或变形发展速率过快,应马上停止相应范围的土方开挖,必要时实行回填措施或在坑底设一排松木桩以限制围护体的变形发展;5、加快挖土进度,尽量削减土体暴光时间;6、备用发电机一台,以确保基坑井点降水平安。H一、平安生产和文明施工1、平安施工在施工过程中执行“平安第一、预防为主”的方针,开展“平安第一、质量第一”的劳动竞赛。强化施工管理,为创优良工程打下基础。(1)广泛开展三级平安教化,使每个职式相识到平安与质量同样重要,不容忽视,切实做好平安工作。(2)施工场内不戴平安帽不得进入施工区域。(3)上班人员不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
