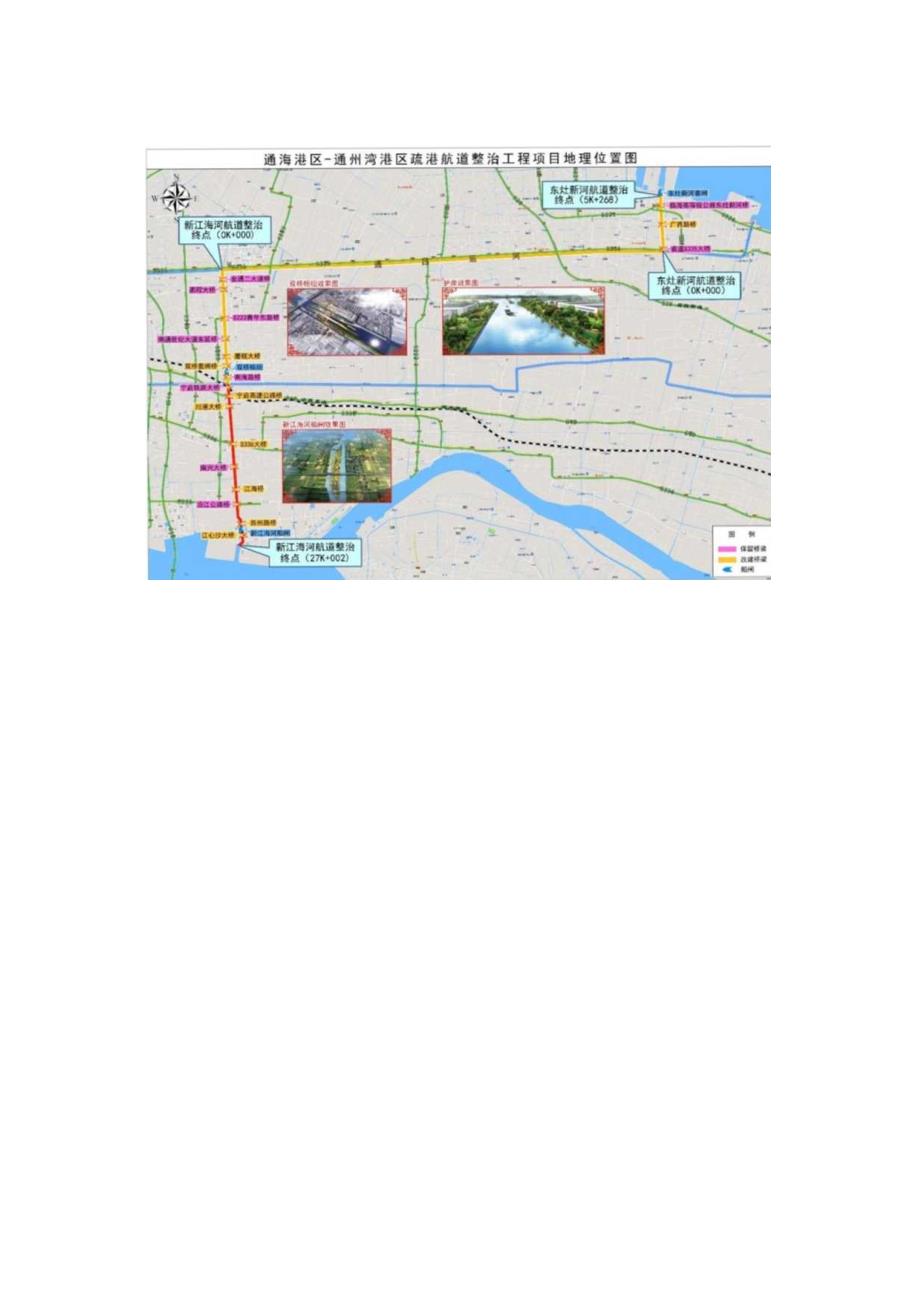

通海港区-通州湾港区疏港航道整治工程情况说明通海港区-通州湾港区疏港航道整治工程,由新江海河和东灶新河组成,按三级标准整治航道里程约33.9千米,新建三级船闸2座,还建节制闸1座,改建桥梁10座,估算投资37.9亿元。(一)工程设计标准1 .航道工程按三级标准整治航道里程约33.9千米,其中新江海河段28.6km,东灶新河段5.3km。航道等级为三级;设计最大船舶吨级为100OTo2 .船闸工程按三级通航建筑物新建2座船闸,设计最大船舶吨级为100OTo新建新江海河船闸1座,建设规模为200x23x4.5(闸室长X口门宽X槛上水深)。改建双桥枢纽1座,由船闸和节制闸组成,其中船闸建设规模为200m23m4.5m(闸室长X口门宽X槛上水深),还建节制闸1座,节制闸总净宽16m,分3孔布置。3 .桥梁工程:改建、新建桥梁10座,通航净空不小于607m(净宽X净高)。(二)工程进展情况1 .新江海河航道工程目前已经开工建设,双桥枢纽工程目前已经开工建设,新江海河船闸工程正在进行初步设计报批。2 .东灶新河航道工程目前初步设计已经批复。
