1、酒钢集团选矿厂2023年老尾矿库(西、南坝)筑坝增高施工服务采购技术规格书甲方:甘肃酒钢集团宏兴钢铁股份有限公司甲方代表(签字):乙方:乙方代表(签字):2023年月日项目名称:选矿厂2023年老尾矿库(西、南坝)筑坝增高施工项目项目概述:本次筑坝老尾矿库南、西坝,按设计要求完成筑坝增高到标高+1638m阶层。一、总则1 .本技术规范书及要求适用于尾矿库筑坝工程。包括该项目施工、验收、使用、维保(施工后期服务)等方面的技术要求。2 .施工方执行本技术协议所列标准,有矛盾时,按较高标准执行。本协议没有要求时,参照国家和行业标准。在施工中所涉及的各项规程、规范和标准均遵循现行最新版本的标准。3 .

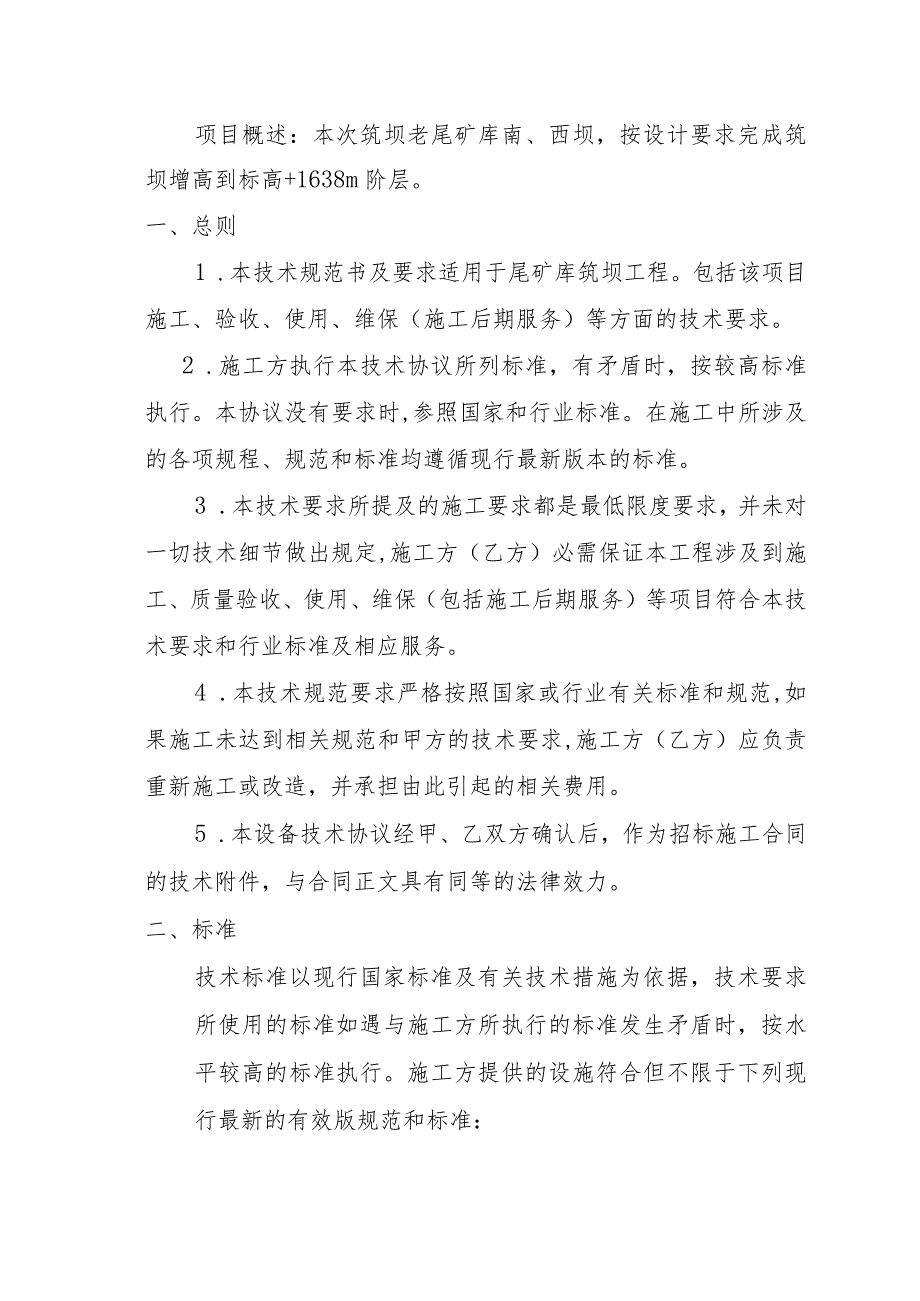

2、本技术要求所提及的施工要求都是最低限度要求,并未对一切技术细节做出规定,施工方(乙方)必需保证本工程涉及到施工、质量验收、使用、维保(包括施工后期服务)等项目符合本技术要求和行业标准及相应服务。4 .本技术规范要求严格按照国家或行业有关标准和规范,如果施工未达到相关规范和甲方的技术要求,施工方(乙方)应负责重新施工或改造,并承担由此引起的相关费用。5 .本设备技术协议经甲、乙双方确认后,作为招标施工合同的技术附件,与合同正文具有同等的法律效力。二、标准技术标准以现行国家标准及有关技术措施为依据,技术要求所使用的标准如遇与施工方所执行的标准发生矛盾时,按水平较高的标准执行。施工方提供的设施符合但

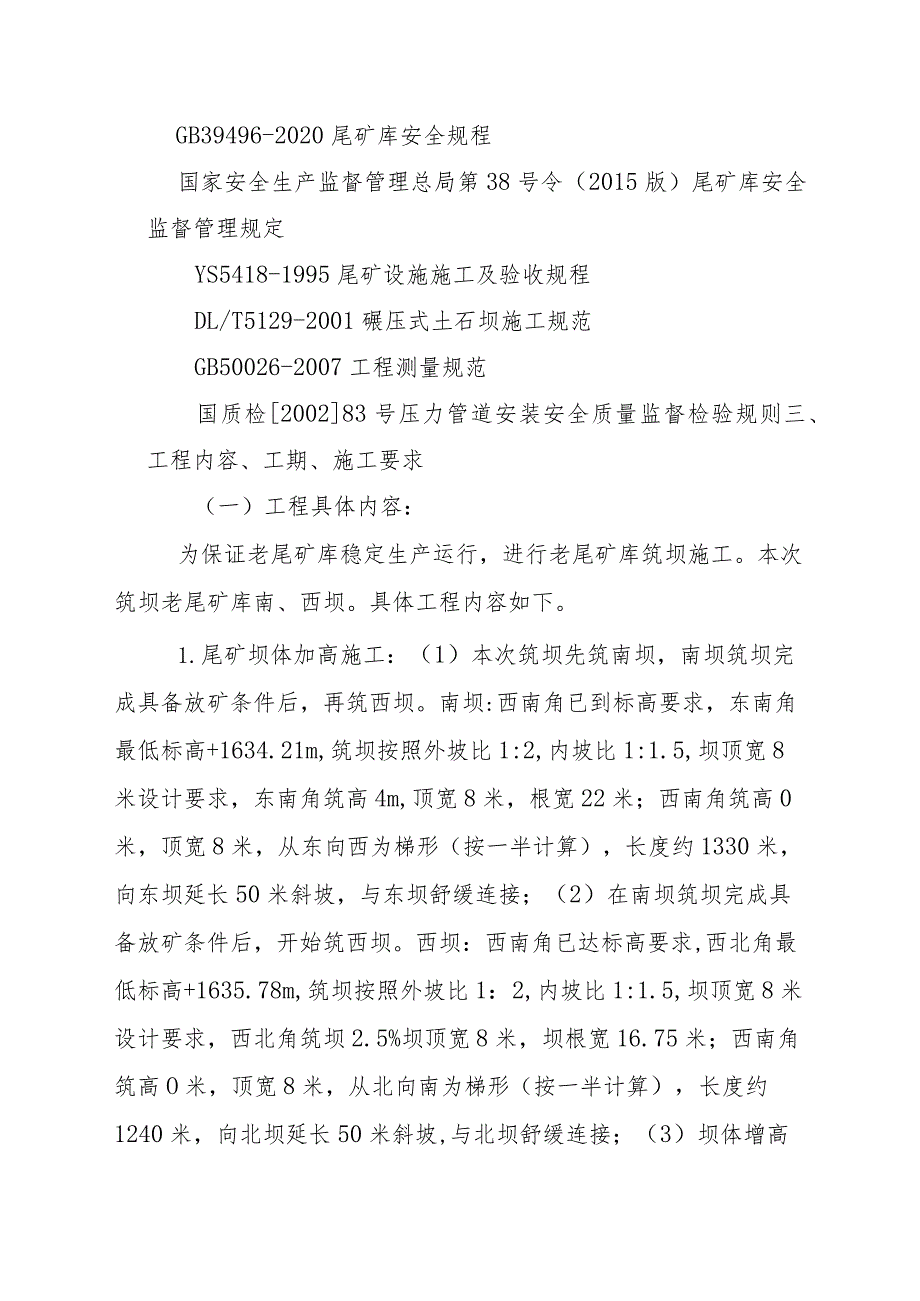

3、不限于下列现行最新的有效版规范和标准:GB39496-2020尾矿库安全规程国家安全生产监督管理总局第38号令(2015版)尾矿库安全监督管理规定YS5418-1995尾矿设施施工及验收规程DL/T5129-2001碾压式土石坝施工规范GB50026-2007工程测量规范国质检200283号压力管道安装安全质量监督检验规则三、工程内容、工期、施工要求(一)工程具体内容:为保证老尾矿库稳定生产运行,进行老尾矿库筑坝施工。本次筑坝老尾矿库南、西坝。具体工程内容如下。1.尾矿坝体加高施工:(1)本次筑坝先筑南坝,南坝筑坝完成具备放矿条件后,再筑西坝。南坝:西南角已到标高要求,东南角最低标高+1634
4、.21m,筑坝按照外坡比1:2,内坡比1:1.5,坝顶宽8米设计要求,东南角筑高4m,顶宽8米,根宽22米;西南角筑高0米,顶宽8米,从东向西为梯形(按一半计算),长度约1330米,向东坝延长50米斜坡,与东坝舒缓连接;(2)在南坝筑坝完成具备放矿条件后,开始筑西坝。西坝:西南角已达标高要求,西北角最低标高+1635.78m,筑坝按照外坡比1:2,内坡比1:1.5,坝顶宽8米设计要求,西北角筑坝2.5%坝顶宽8米,坝根宽16.75米;西南角筑高O米,顶宽8米,从北向南为梯形(按一半计算),长度约1240米,向北坝延长50米斜坡,与北坝舒缓连接;(3)坝体增高后上坝道路随之抬高,上坝道路应平整稳
5、固(道路宽度不小于5米),坡道舒缓,坡道上仰角不大于15度,满足大重型车辆上下行的需求;(4)由于筑坝期间生产继续,筑坝要求,每面坝筑坝完成放矿运行后再进行下一面坝体施工,费用包含在总施工费用中。(5)本施工测算外部拉运土方量总约7.29万底层尾砂用量6.85万11外运土方取土点尾矿库周边区域3公里范围内。以上材料购置及安装等全部均由施工方(乙方)负责。2 .尾矿库坝体管道施工:(1)筑坝期间现有坝上管道及设施将拆除,筑坝后抬至新坝顶安装(包含管道及支墩支架、视频、监测系统设施及电缆等辅助设施),所有破损管道支墩需重新购置更换;(3)南坝筑坝期间,老尾矿库3#放矿主管道在西南角处接临时放矿大炮
6、管(DN500钢管),400万尾矿库2#临时放矿主管道在东坝上坝主管线处接临时放矿大炮管(DN350钢管),临时放矿主管道各延长至坝内90米;同时将南坝三处放矿支管(南坝前、中、后段)各延长90米;作为南坝筑坝期间3#管线临时放矿点使用(管道可利旧使用);将南坝中部废水支管(DN250、DN500钢管各一根,长度20米)筑坝完成后相应抬高;(3)在西坝筑坝期间,老尾矿库4#放矿主管道在西南角处接临时放矿大炮管(DN500钢管),延长至坝内90米;同时将西坝三处放矿支管(西坝前、中、后段)各延长90米,作为西坝筑坝期间4#管线临时放矿点使用(管道可利旧使用);(4)筑坝期间拆除的废旧管道、阀门等
7、,施工方应依照酒钢废旧钢铁管理规定要求,负责进行切割(约InI长度)后上交。以上材料购置及安装、人工、运输等均由施工方(乙方)负责。3 .喷洒系统管道施工:(1)筑坝期间,应保证喷洒系统运行,坝上矿浆管道及喷洒支管及喷枪可先拆除,利用喷淋主管上泄水胶管进行坝内人工洒水作业;(2)筑坝完成后,将放矿管道与喷洒管道(含电控、手动阀门及控制箱等设施,电缆需增加延长,过路电缆需加保护套管,埋地铺设)等所有设施上抬安装到新坝顶,恢复正常坝上作业;(3)所有设备设施安装完成后,需保证其正常使用功能。以上材料购置安装、人工、运输等均由施工方(乙方)负责。4 .零星购置及土建:(1)将现有坝面路灯上抬至新坝面
8、安装;(2)拆除二总泵站原有101#和102#泵,安装新101#和102#泵(泵型号为250ZJXT-A96),购置安装101#和102#泵电机及对应成套配电柜,电机型号为YX3-400-IOG(含泵基础拆除及安装);(3)购置DN250钢制套筒伸缩器5个,机械密封(KQDW200-30X5-II硬质合金)6个;(4)购置d530*20钢管5t,d159*8无缝钢管15t,dl59*10钢管It,d259*10钢管1.5t,DN32橡胶胶管5卷,DN32球阀45个;(5)蝶阀(DN300/PN16)10个,蝶阀(DN250PN16)10个,双面衬胶阀(DN150/PN16)7个(6)筑坝完成后
9、,需要制作并延长所有西、北坝坝外上坝楼梯、坝内入库楼梯及踏步至新筑坝顶(楼梯参考标准GB4053.2固定式钢斜梯标准制作);(7)将现有南、西坝面所有视频摄像头抬高至新筑坝面安装(延长电缆,过路需加装保护套管,埋地敷设上覆土工50OnInb与坝面平齐,设立标示桩);。以上材料购置及安装、人工、运输等均由施工方(乙方)负责。(一)施工规范及要求1.筑坝施工要求:(1)二总泵站101#和102#泵安装调试完成后方可开始筑坝。(2)坝体全部由土方砂砾石筑造,土方砂砾石分层碾压;如现场选定取土点为市管辖区域,中标单位需向市国土局申请并按规定交付费用,如为酒钢所属区域,将按酒钢规定办理相关手续。(3)筑
10、坝每05为一层,要求每层需取样验收合格后方可进行下层铺垫;(4)坝体底层找平取事故池尾砂和库内尾砂,尾砂优先使用事故池内尾砂,事故池内尾砂用完后方可在坝内取尾砂,找平过程0.5米为1层,分层碾压;(5)库内取尾砂区域应距离现坝体70米外距离,以保证干滩安全距离的规范要求,取砂深度不得超过L5米,避免出现深坑、沟壑等,违反“尾矿库内干滩应平整”的规范要求;(6)坝体及底层每层碾压结束后分不同区段部位按照1个/5OnI土样进行压实士密度实验,并出具实验报告;(7)坝体及底层压实系数0.96;(8)由于筑坝期间生产继续,筑坝要求每面坝完成正常运行后再进行下一面坝施工,相关费用包含在总施工费用中。2
11、.施工环保措施:(1)土石筑坝期间,喷淋系统应保持洒水功能;(2)筑坝期间,喷洒支管、喷枪提前拆除,喷洒主管暂时不动,此期间该筑坝段利用主管的泄水胶管人工洒水;(3)施工方应同时安排至少三台洒水车配合对取料区、坝体及库内进行洒水抑尘,严禁施工期间出现扬尘现象(否则按合同相关条款考核)。3 .筑坝施工前、后对坝体进行测量,10米1个测量点形成测量坐标图,筑坝后坝体标高任何一点不得低于+1638m。4 .坝上放矿管道回装应在路基标高、管线平面基准、质量检查合格后铺设;重新铺设管道前,应清除干净管内积物,保证管道畅通;管道接口距支架、支墩边缘不应小于50cm;管道支墩(破损支墩应重新制作更换)cl5
12、混凝土浇筑,不应建在松土上,间距6m个,安装位置应平准,水平面允许偏差不得超过IOnln1;管道、阀门及配件等应有防腐处理。5 .施工方应根据现场实际,制定详尽的施工组织方案,报项目组审批合格后,严格遵照方案组织实施。6 .施工所用工程车辆、工器具、人员、材料备件均由施工方承担,施工完毕清理现场,并恢复因施工拆除损坏的设施。相关费用均由施工方承担。7 .以上措施落实与所需人员、设备均由施工方(乙方)负责。(三)工期要求:具体以审批的工期计划为准。(四)施工过程中严格按照相关标准和规范施工,接受监理及建设方(甲方)监督和验收,上道工序没通过验收不得进行下到工序施工。(五)质量要求:所有材料均由施
13、工方(乙方)自行解决,材料质量符合施工相关标准,质量按相关施工标准验收,外购材料、备件均需提供产品质保书及合格证书。(六)施工中与现场其他施工单位存在交叉作业及矛盾时,施工方必须接受建设方(甲方)及监理的施工现场领导和要求。四、材料的供应范围1 .本工程施工范围内材料未明确由甲方采购的,均由施工方(乙方)采购,费用包含在合同总价中。2 .所有由施工方(乙方)采购的材料的供货厂商(或样品)均须由甲方的认可后方可采购,但甲方并不对施工方(乙方)所采购材料的价格负责。3 .甲方对设备、材料的拉运、质量和供货情况监督检查的职能和权力。外购材料、备件均需提供产品质保书及合格证明等。4 .施工方(乙方)所
14、采购的材料须满足相关规定要求。5,本工程施工取土按规定办理相关取土手续,所产生人员、材料等相关费用由施工方(乙方)自行承担。五、工程质量控制1.施工方(乙方)要求编制施工组织设计及施工方案施工,严格遵守现行的国家标准和行业施工质量、安全验收规范以及地方标准、条例组织施工。2 .施工方(乙方)应制定完善的质量管控体系,遵循甲方工程质量管理体系的要求,使该项目的质量可控、在控。3 .施工方(乙方)除应在施工前编制施工组织方案报甲方与监理单位审批后严格组织施工外,还应在合同生效后的15天内编制完成本工程项目的质量方案、安全文明措施方案及其他重难点单项施工安全方案,按要求进行评审,提报建设方(甲方)认
15、可后组织实施。4 .施工方(乙方)项目质保负责人组织质量管理人员开展各项质量管理活动,包括现场质量检验、原材料检试验等,及时处理现场出现的质量隐患及质量问题。5 .施工方(乙方)定期向建设方(甲方)提供施工质量简报,包括提供施工质量情况和重大、关键工序质量情况。6 .施工过程中,施工方(乙方)应根据甲方和监理工程师的要求,及时提供工程质量的技术资料,按照监理单位规定的时间向监理工程师报送质量报表。7 .施工方(乙方)负责按规定对原材料及施工过程进行必要的技术检验,建设方(甲方)及监理工程师进行监督及检查。8 .施工方(乙方)自身原因造成的质量缺陷和质量事故,施工方(乙方)除无条件返工或处理合格
16、外,还应承担由此给建设方(甲方)造成的一切损失。9 .施工方(乙方)必须满足合同中规定的质量、工期控制目标,采取必要的赶工施工措施。10 .未尽事宜按相关规定执行,或监理工程师及建设方(甲方)工程师负责协调解决。11.遵照现行相关国家质量验收规范、标准以及所在地的地方条例、标准进行验收。12 .建设方(甲方)和监理工程师未按合同规定有关竣工验收期限履行时,施工方(乙方)提交的竣工验收报告可视为已被批准,可办理结算手续。13.施工中应建立技术档案。工程验收时,应具备施工原始记录、各种试验记录、隐蔽工程记录和质量检查记录等资料。施工方(乙方)施工完毕负责清理现场土方,并恢复因施工拆除损坏的设施。六、考核(一)违约责任1.建设方(甲方)违约当发生下列情况之一的,甲方承担违约责任,依法赔偿给乙方造成的经济损
