《复件某宇达商务综合楼模板施工方案范文.docx》由会员分享,可在线阅读,更多相关《复件某宇达商务综合楼模板施工方案范文.docx(19页珍藏版)》请在第壹文秘上搜索。

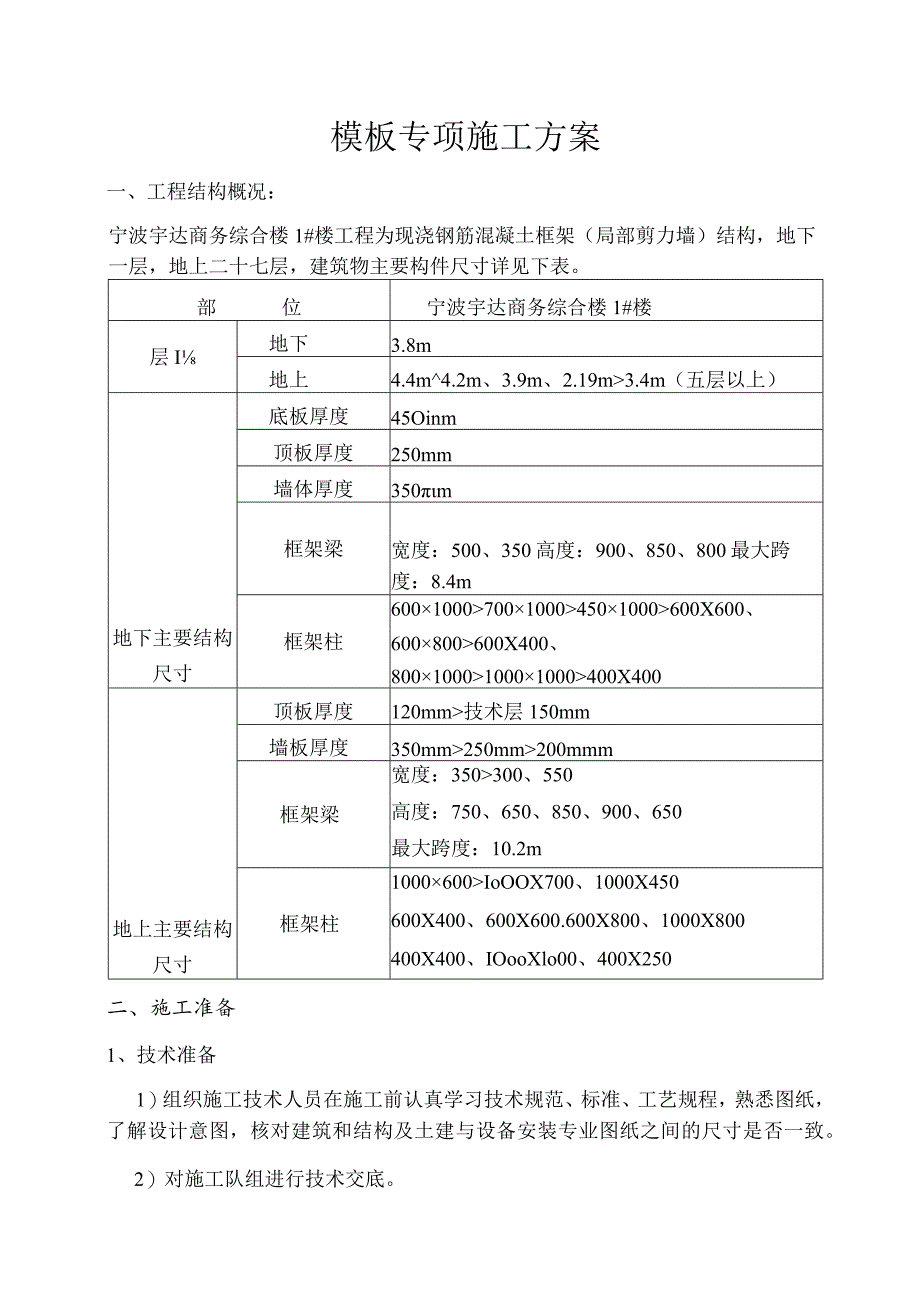

1、宁波宇达商务综合楼三号颂髓S宓窗编制人:职务(称)审核人:职务(称)批准人:职务(称)编制单位:批准日期:模板专项施工方案一、工程结构概况:宁波宇达商务综合楼1#楼工程为现浇钢筋混凝土框架(局部剪力墙)结构,地下一层,地上二十七层,建筑物主要构件尺寸详见下表。部位宁波宇达商务综合楼1#楼层I地下3.8m地上4.4m4.2m、3.9m、2.19m3.4m(五层以上)地下主要结构尺寸底板厚度45Oinm顶板厚度250mm墙体厚度350m框架梁宽度:500、350高度:900、850、800最大跨度:8.4m框架柱600100070010004501000600X600、600800600X400、
2、800100010001000400X400地上主要结构尺寸顶板厚度120mm技术层150mm墙板厚度350mm250mm200mmm框架梁宽度:350300、550高度:750、650、850、900、650最大跨度:10.2m框架柱1000600IoOOX700、1000X450600X400、600X600.600X800、1000X800400X400、IOooXlo00、400X250二、施工准备1、技术准备1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。2)对施工队组进行技术交底。3)对

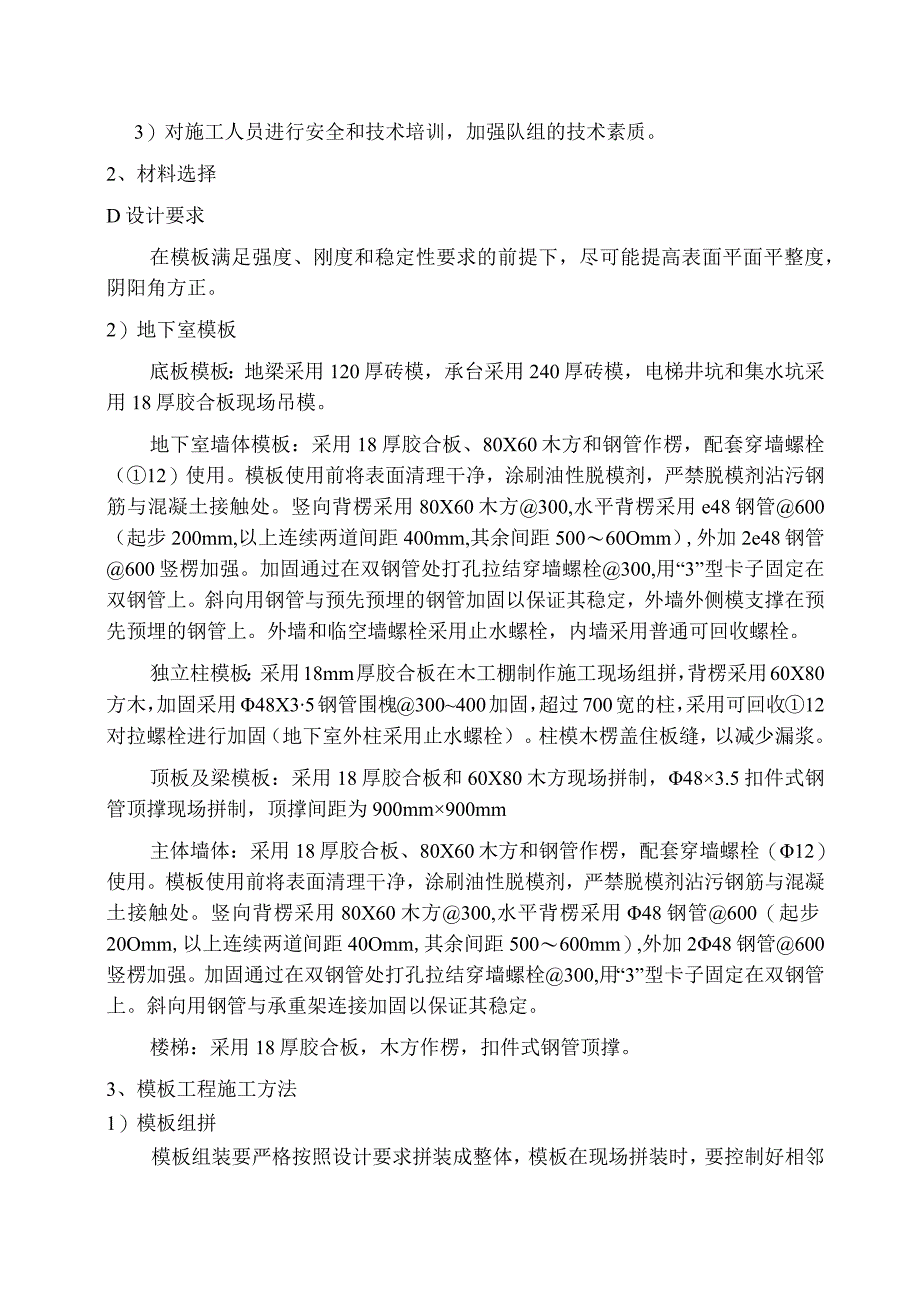

3、施工人员进行安全和技术培训,加强队组的技术素质。2、材料选择D设计要求在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面平面平整度,阴阳角方正。2)地下室模板底板模板:地梁采用120厚砖模,承台采用240厚砖模,电梯井坑和集水坑采用18厚胶合板现场吊模。地下室墙体模板:采用18厚胶合板、80X60木方和钢管作楞,配套穿墙螺栓(12)使用。模板使用前将表面清理干净,涂刷油性脱模剂,严禁脱模剂沾污钢筋与混凝土接触处。竖向背楞采用80X60木方300,水平背楞采用e48钢管600(起步200mm,以上连续两道间距400mm,其余间距50060Omm),外加2e48钢管600竖楞加强。加固通过在
4、双钢管处打孔拉结穿墙螺栓300,用“3”型卡子固定在双钢管上。斜向用钢管与预先预埋的钢管加固以保证其稳定,外墙外侧模支撑在预先预埋的钢管上。外墙和临空墙螺栓采用止水螺栓,内墙采用普通可回收螺栓。独立柱模板:采用18mm厚胶合板在木工棚制作施工现场组拼,背楞采用60X80方木,加固采用48X35钢管围槐300400加固,超过700宽的柱,采用可回收12对拉螺栓进行加固(地下室外柱采用止水螺栓)。柱模木楞盖住板缝,以减少漏浆。顶板及梁模板:采用18厚胶合板和60X80木方现场拼制,483.5扣件式钢管顶撑现场拼制,顶撑间距为900mm900mm主体墙体:采用18厚胶合板、80X60木方和钢管作楞,
5、配套穿墙螺栓(12)使用。模板使用前将表面清理干净,涂刷油性脱模剂,严禁脱模剂沾污钢筋与混凝土接触处。竖向背楞采用80X60木方300,水平背楞采用48钢管600(起步20Omm,以上连续两道间距40Omm,其余间距500600mm),外加248钢管600竖楞加强。加固通过在双钢管处打孔拉结穿墙螺栓300,用“3”型卡子固定在双钢管上。斜向用钢管与承重架连接加固以保证其稳定。楼梯:采用18厚胶合板,木方作楞,扣件式钢管顶撑。3、模板工程施工方法1)模板组拼模板组装要严格按照设计要求拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设方木,以防漏浆,以保持模板的整体性。拼装要
6、求详见下表。拼装的精度要求一览表序号项目允许偏差1两块模板之间拼缝12相邻模板之间高低差13模板平整度24模板平面尺寸偏差32)模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(2L2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。根据轴线位置放出墙柱截面位置尺寸线、模板500控制线,以便于墙模板的安装和校正。当墙混凝土浇筑完毕,模板拆除以后,开始引测楼层50Omm标高控制线,并根据该50Omm线将板底的控制线直接引测到墙上。首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道墙轴线,根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须
7、到位,以便于模板的安装和校正。3)模板的支设模板支设前用空压机将楼面清理干净。不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净。所有内侧模板必须刷油性脱模剂。2、地下室底板模板1)施工缝地下室底板按后浇带划分施工流水段,底板施工缝就留在后浇带。根据设计要求,地下室外墙水平施工缝留设在底板以上30Omm处,300mm的墙体与地下室底板同时浇筑。2)砖模底板四周采用砖模,在底板垫层上砌上来。砖模采用MUIO砖砌筑,砂浆采用M5水泥砂浆。内侧面用1:2.5水泥砂浆抹平。砖模厚度120mm。钢筋绑扎后底板混凝土浇筑前用50X100木方在外侧支撑加强。3)地下室吊模底板以上30Omm外墙与底板同时浇筑
8、,采用木胶合板吊模。电梯井坑、集水坑等用木胶合板和木方制作成筒模,钢筋绑扎完成后,用塔吊将筒模吊到安装部位安装,在混凝土浇筑前压上配重,防止上浮。3、地下室竖向模板1)地下室墙体模板地下室墙体水平施工缝留在顶板底面向下50mm处,混凝土浇筑完后剔凿软弱层到坚硬的石子。竖向施工缝留在后浇带处。模板采用15三n厚木胶合板、80X60木方配套穿墙螺栓(12)使用。木模板使用前模板表面清理,涂刷隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。竖向内背楞采用80X60木方300,水平采用648钢管600(起步20Onmb以上40Omm间距,其余间距60OnmI),外加248钢管600竖向背楞。加固通过背楞上打
9、孔拉结穿墙螺栓600。地下室外墙和临空墙用612对拉螺栓带止水片,端头带小木块限位片,以防地下水沿对拉螺栓渗入墙内(见图4-2)。对拉螺栓水平间距同双钢管竖楞,竖向间距同48钢管水平背楞间距,最下面三道对拉螺栓两侧加双螺母。内墙采用普通可回收穿墙螺栓。支模后,要求木工班组和工长及质检员认真检查支模质量情况,填写好模板分项工程质量检验批记录表,明确责任。图4-2止水螺栓大样图2)地下室独立柱模板采用18mm厚胶合板模板在木工棚制作施工现场组拼,背楞采用80X60方木,加固采用48X35钢管间隔300400mm一道加固,四周加钢管支撑。边长大于70Olmn的柱用两排可回收的14普通穿墙螺栓加固。独
10、立柱支模见下图。:-&=.KNNNsiN48X3.50独立柱模板独立柱模板(B)700三(B)700n斜向支撑,起步为15Omnb每隔1500mm一道,采用双向钢管对称斜向加固(尽量取45),柱与柱之间采用拉通线检查验收。柱模木楞盖住板缝,以减少漏浆。4、地下室顶板模板1)顶板模板支设地下室顶板模板采用18mm厚木胶合板,80mm60n木方做楞,中心间距30Omnb扣件式钢管作顶撑系统。口Pp-9 口顶板支模图2)顶板模板施工时注意以下几点:a、支撑钢管下必须垫木方100mmX100mmX500mm;b、钢管承重架搭设横平竖直,纵横连通,上下层支顶位置一致,连接件需连接牢固,水平拉撑连通;c、模板与模板之间拼接缝小于InInb否则用腻子封条;d、根据房间大小,决定顶板模板起拱大小:4开间不考虑起拱,4L6m起拱15mm。7、特殊部位模板1)电梯井及集水坑模板电梯井及集水坑模板用木胶合板、木方制成定型筒模,防止底部混凝土上浮,钢丝卷上积水坑及电梯井两边各15cm。模板底部打眼用钢丝与底板上铁拉接,以防浇筑混凝土时模板上浮。为防止模板整体位移
