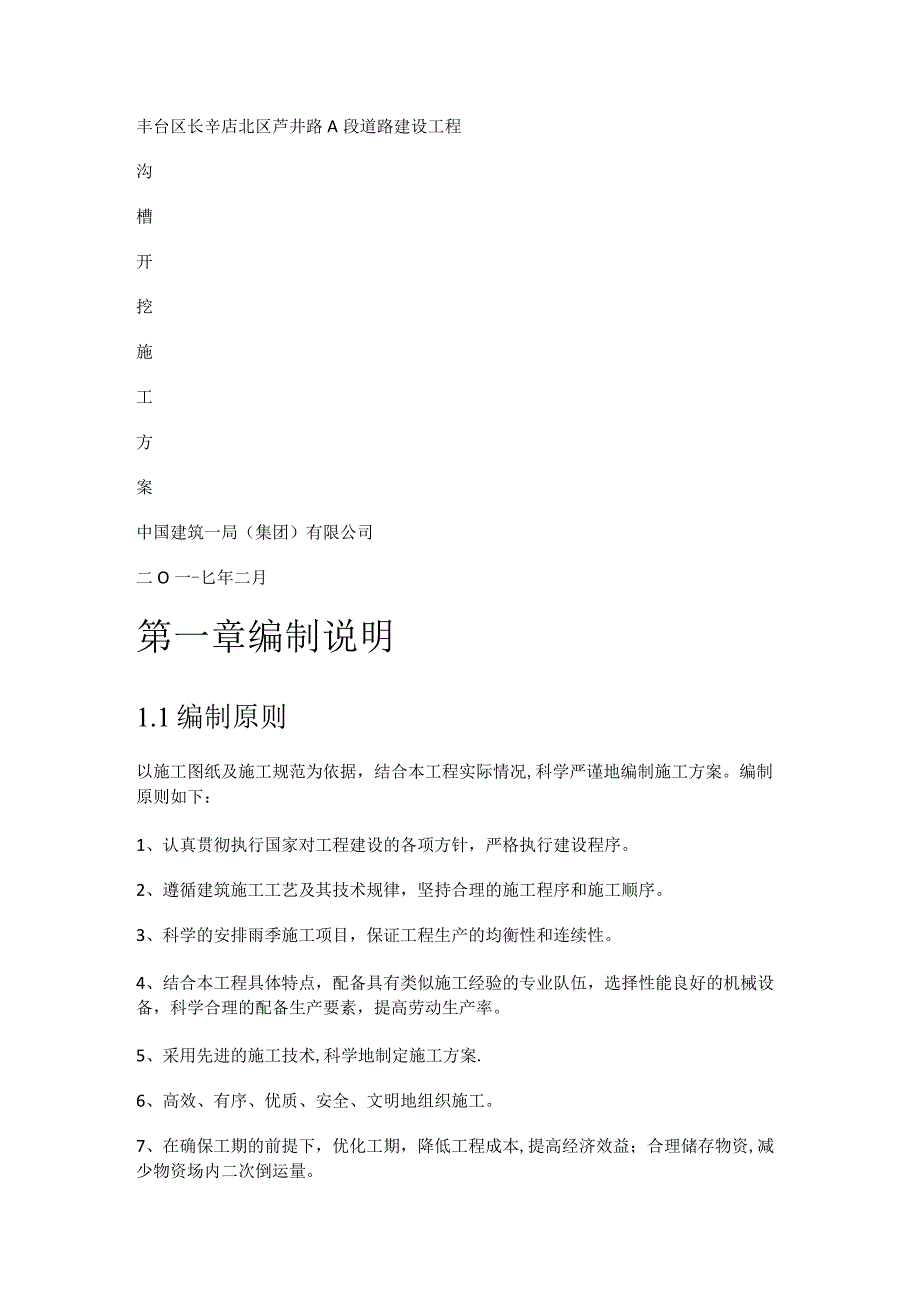

1、丰台区长辛店北区芦井路A段道路建设工程沟槽开挖施工方案中国建筑一局(集团)有限公司二O一-匕年二月第一章编制说明1.1编制原则以施工图纸及施工规范为依据,结合本工程实际情况,科学严谨地编制施工方案。编制原则如下:1、认真贯彻执行国家对工程建设的各项方针,严格执行建设程序。2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。3、科学的安排雨季施工项目,保证工程生产的均衡性和连续性。4、结合本工程具体特点,配备具有类似施工经验的专业队伍,选择性能良好的机械设备,科学合理的配备生产要素,提高劳动生产率。5、采用先进的施工技术,科学地制定施工方案.6、高效、有序、优质、安全、文明地组织施工

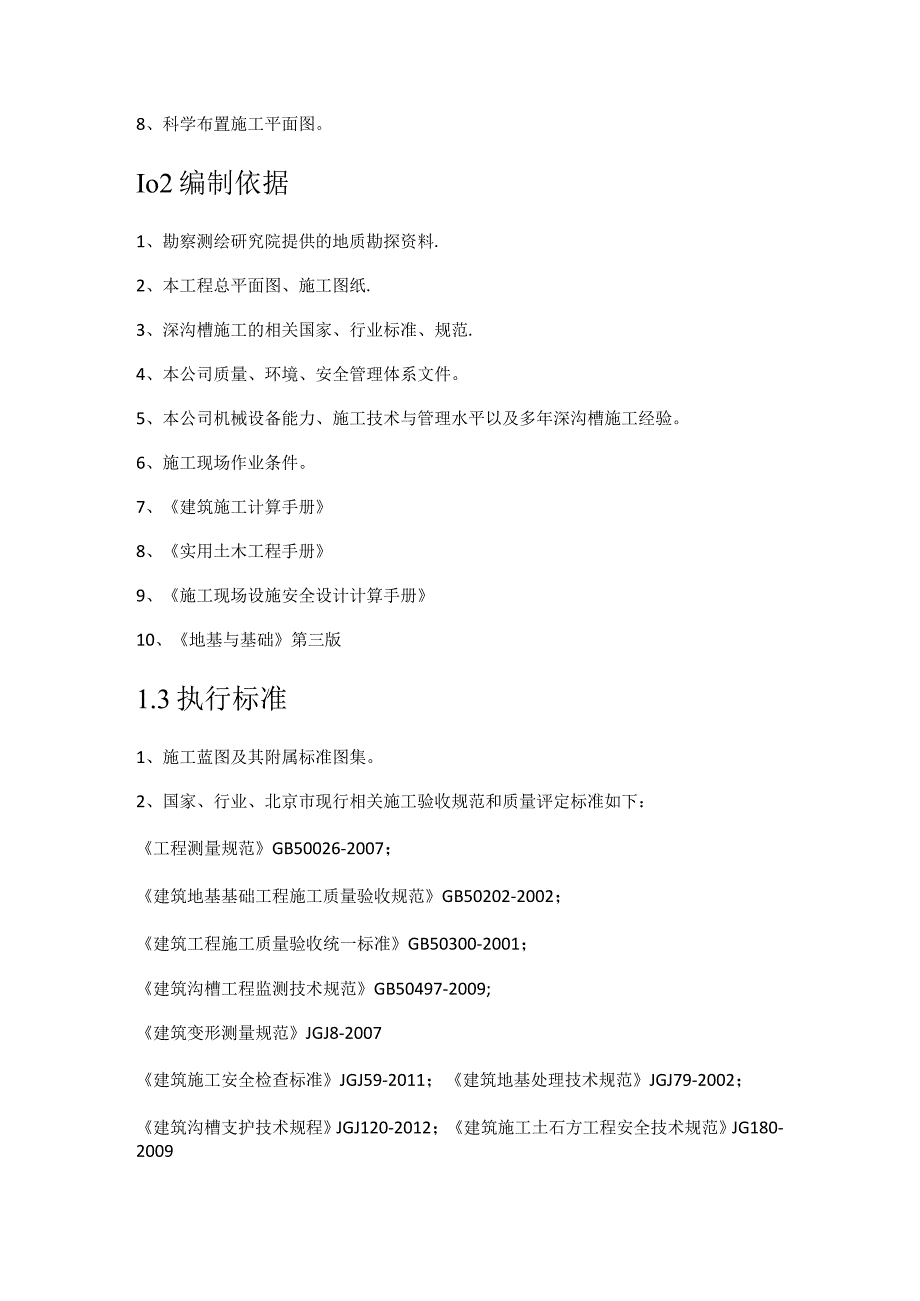

2、。7、在确保工期的前提下,优化工期,降低工程成本,提高经济效益;合理储存物资,减少物资场内二次倒运量。8、科学布置施工平面图。Io2编制依据1、勘察测绘研究院提供的地质勘探资料.2、本工程总平面图、施工图纸.3、深沟槽施工的相关国家、行业标准、规范.4、本公司质量、环境、安全管理体系文件。5、本公司机械设备能力、施工技术与管理水平以及多年深沟槽施工经验。6、施工现场作业条件。7、建筑施工计算手册8、实用土木工程手册9、施工现场设施安全设计计算手册10、地基与基础第三版1.3执行标准1、施工蓝图及其附属标准图集。2、国家、行业、北京市现行相关施工验收规范和质量评定标准如下:工程测量规范GB500
3、26-2007;建筑地基基础工程施工质量验收规范GB50202-2002;建筑工程施工质量验收统一标准GB50300-2001;建筑沟槽工程监测技术规范GB50497-2009;建筑变形测量规范JGJ8-2007建筑施工安全检查标准JGJ59-2011;建筑地基处理技术规范JGJ79-2002;建筑沟槽支护技术规程JGJ120-2012;建筑施工土石方工程安全技术规范JG180-2009第二章工程概况2.1项目概况工程名称:丰台区芦井路A段(大灰厂路一长辛店北十五路)道路工程工程性质:市政工程建设单位:北京恒盛宏大道路投资有限公司建设地点:北京市丰台区长辛店地区工程时间:2017年2月17H-

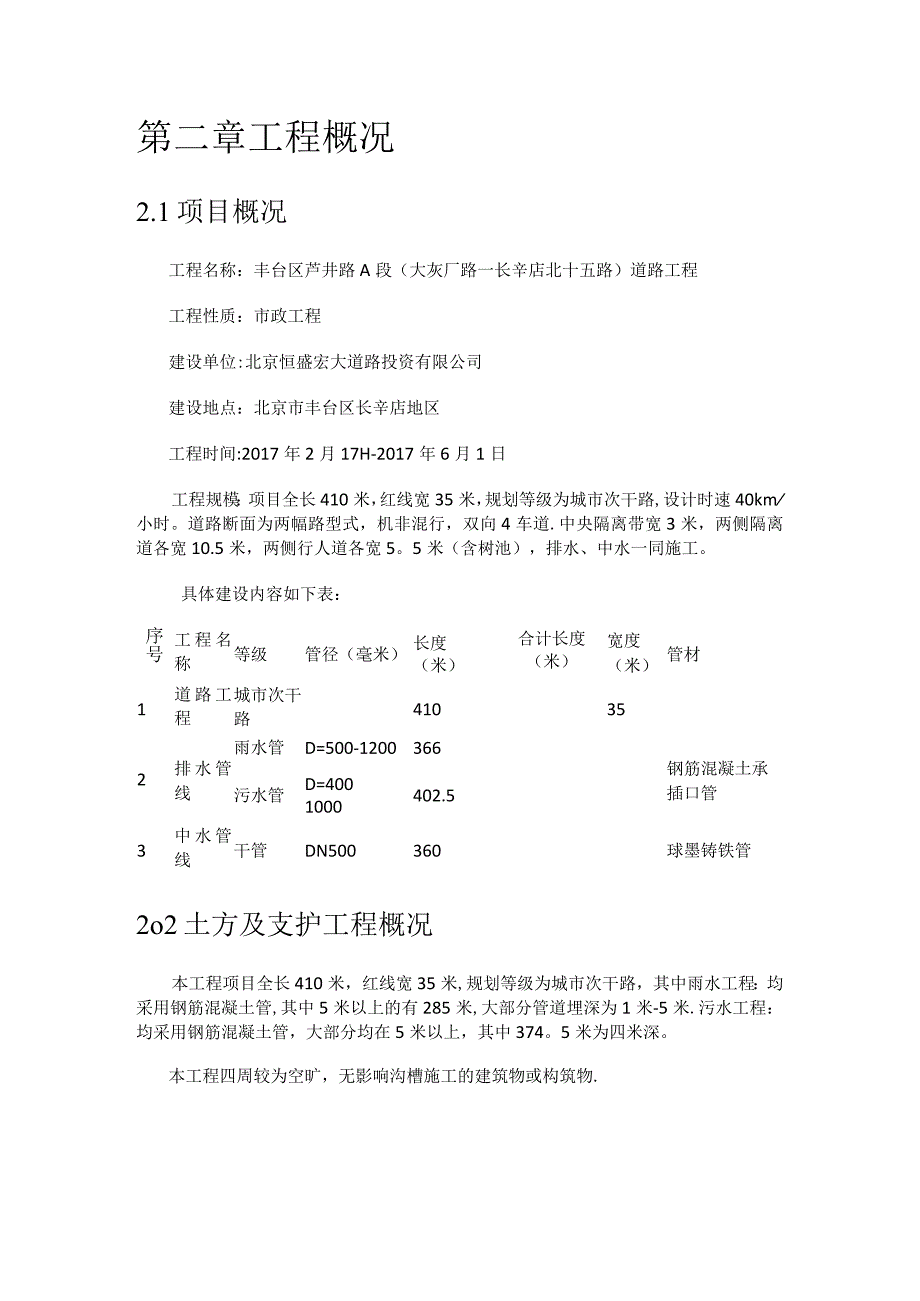

4、2017年6月1日工程规模:项目全长410米,红线宽35米,规划等级为城市次干路,设计时速40km小时。道路断面为两幅路型式,机非混行,双向4车道.中央隔离带宽3米,两侧隔离道各宽10.5米,两侧行人道各宽5。5米(含树池),排水、中水一同施工。具体建设内容如下表:序号工程名称等级管径(毫米)长度(米)合计长度(米)宽度(米)管材1道路工程城市次干路41035排水管线雨水管D=500-1200366钢筋混凝土承插口管2污水管D=4001000402.53中水管线干管DN500360球墨铸铁管2o2土方及支护工程概况本工程项目全长410米,红线宽35米,规划等级为城市次干路,其中雨水工程:均采用
5、钢筋混凝土管,其中5米以上的有285米,大部分管道埋深为1米-5米.污水工程:均采用钢筋混凝土管,大部分均在5米以上,其中374。5米为四米深。本工程四周较为空旷,无影响沟槽施工的建筑物或构筑物.2o3工程周边环境概况本工程位于“一轴一带多园区中的永定河绿色生态发展带的核心区,四周无影响沟槽施工的建筑物或构筑物。区域内道路网发达,交通运输便利。本工程沟槽侧壁安全等级为二级,重要性系数为.o,地下水位低于槽底标高.2. 4工程地质条件概况根据对现场钻探结果与原位测试及室内土工实验成果的综合分析,在本次岩土工程勘察最大勘察深度范围所分布的土层,按沉积年代、成果类型可分为人工堆积层和第四纪沉积层两大
6、类,按地层岩性及工程特性进一步划分为3个大层,现自上而下分述如下:人工堆积层:砂质粉土填土、粘质粉土填土层、房渣土1层及圆砾填土2层。该大层一般厚度为0。6-250mo第四纪沉积层:大层:层顶标高660837480m以下为褐黄色褐黄(暗)色、密实、湿的粘质粉土、砂质粉土层、褐黄色褐黄(暗)色、湿很湿、可塑的粉质粘土1层及褐黄色褐黄(暗)色、中密、湿的粉砂、细砂2层.该大层厚度为L609。30rno大层:层顶标高630470。Oom以下为杂色、中密、湿的卵石、圆砾层.该大层最大揭露厚度为7。40m.本报告中钻探最大孔深10。00m,钻至最低标高57.83m,止于大层.2.5水文地质与地基基础条件
7、概况根据本次勘察期间钻孔内实测情况,本工程勘察于2012年2月中旬12月下旬,在勘察深度IOoOOm范围内为揭露地表水拟建场区历年(自1955年以来)最高地下水位接近自然地面,近35年最高地下水位标高为60。OOin左右。拟建场区无影响管线管基稳定性的不良地质作用。地基土层(除填土外)在水平方向分布均匀,成层性好,为均匀地基。本场地的雨水管基持力层为第四纪沉积的粉质粘土、砂质粉土层,粉质粘土1层,粉砂、细砂2层,综合考虑地基承载力标准值为120kpa03#、4#孔(道路桩号0+1000+400)附近人工填土较厚部位建议全面挖除,用级配砂石分层回填夯实至管道设计底标高,压实系数不小于0。95.污
8、水管基持力层为第四纪沉积的粘质粉土、砂质粉土层,粉质粘土1层,粉砂、细砂2层,卵石圆砾层,综合考虑地基承载力标准值为120kpa2o6沟槽开挖方案综合考虑岩土工程条件、沟槽周边环境、沟槽挖深等诸方面因素,本沟槽采用设计方案为:1、沟槽开挖最深深度约为7m;2、沟槽开挖采用1:1放坡开挖,基础边按设计图纸放宽;3、分层分段开挖,第一次开挖将表层2.03.5m厚的土层开挖,上口宽度按照管径的大小和开挖深度来确定,由下游向上游顺序开挖,设置修整2米宽的平台后有效降低沟槽深度,继续第二次开挖,深度挖至槽底15Cm20Cm后用人工清理剩余部分。D与B对照表D50060070080090010001200
9、K500500600600700700700B15001600190020002300240026002o7总体施工安排1、根据图纸,本工计划按检查井到检查井的距离为一个施工段组织施工,基本长度在60米左右,施工前根据图纸放线,经监理复核无误后组织施工.每一施工段施工顺序如下:第一层土考虑挖除2。0-3.5米深(根据埋深)现场坡度按1:1放线,洒出开挖宽度灰线,综合考虑垫层和管道体积后,余土装车外运到甲方指定堆土场;整理二级坡,洒出二次开挖边坡线,保证放坡系数,开挖到基底标高上15cm20cm左右人工修整。基础垫层施工,分层夯实,验收合格后采用25T或50T吊车进行管道安装,(安装方案另详)。
10、管道安装完毕进行检查井砌筑、抹灰.管道四周采用符合要求的原土或中粗砂回填。2、各施工段主要机械设备序号名称数量备注1大挖机22小型挖机1台3汽车吊1台4自卸卡车8台5手拉葫芦4套6电口1台7潜水泵2台8污水泵2台9对讲机4台3、60米施工段主要劳动力投入计划表序号工种数量备注1辅助工10人2管道安装工4人3挖机驾驶员3人4自卸卡车驾驶员8人5焊工2人6I电工I1人7瓦工4人8钢筋工2人9木工2人第三章施工总目标3.1 质量目标按国家质量标准验收,一次性达到验收合格.3.2 工期目标通过施工计划,平面流水,全面推进,集中技术力量和劳动力、机具,科学安排施工日期,确保顺利完成本工程沟槽土方挖运及基
11、础施工任务.3.3 安全及文明施工目标杜绝重大伤亡事故,减少轻伤事故频率小于1%。,杜绝重大机械设备事故,杜绝火灾事故,杜绝交通事故,施工现场按*市文明工地标准严格管理,规范整治。第四章施工部署4.1施工部署1、场地平整后,由项目部向监理及建设单位提出开挖经批准后方可施工。2、为保证土方外运,先对原有路面进行修整及加固,以满足车辆进出的需要。3、现场现有一扇大门可供车辆出入,设专人负责道路畅通和车辆掉落淤泥清除。4、大门口设置截流槽及沉淀池。供土方车冲洗轮胎及沉淀污水用,并定期清理。5、清理场地、在施工现场设置钢管柱,以备夜间挖土架设铺灯供夜间照明用。4.2土方开挖进度保证措施(1)项目经理现
12、场直接指挥,协调各组织关系,选派精干人员组成项目经理部,执行项目承包制施工,形成三层管理体系,即决策层、管理层、操作层。(2)本工程所需的设备材料、劳动力由公司统一安排,保证工程需要.(3)以计划为先导,科学组织施工,实施五抓,即抓工序搭接、抓机械操作搭接、抓机具材料供应、抓施工操作、抓有利天气利用。(4)实施工程施工中形象进度的奖罚制度。(5)采取灵活的工作制度,在取得环保部门的同意后,采用晚间照明和扎实的技术组织措施,在保证质量、安全措施的前提下进行作业。(6)由施工负责人每天召开工程碰头会,及时解决施工的问题,确保工程形象化进度。第五章土方挖运、地下水、降水、支撑施工方案5o1施工准备(
13、1)认真编制本工程的土方施工方案,合理安排施工顺序,根据施工顺序和进度要求配置足够数量的挖土机、运土车、等机械设备,落实容量富余的卸土点。办理好市容、交警、渣土、环保等申请手续。(2)本工程沟槽土方开挖专项方案须通过本公司技术主管审核、监理审核和专家评审后方能实施。(3)清除场地障碍,确保施工场地和道路畅通无阻。(4)负责方案技术交底和场地情况交底,并委托专人对口联系,配合解决施工中须解决的问题。(5)负责定位、放灰线、控制挖土标高和局部落深部位的定位放灰线。(6)书面向挖土单位交底,沟槽施工范围内如有管线,需标明走向和保护,己明确无用的管线须小心清除。(7)场地照明设施须在个沟槽的沿线设移动
14、照明设备,用于夜间照明。场地内设防眩灯,以便夜间土方施工车辆行驶。(8)施工应具备的条件:a。沟槽突发的变形、滑移、渗水等应急措施及必备的机械设备、支撑、压密注浆、劳力等准备就绪。b.周围环境及围护结构的监测管理工作到位。Co踏勘现场,摸清地上、地下的环境,运输道路采取相应的措施.eo负责申报渣土管理方面的有关手续,做好交通、市容、环卫等有关部门的协调工作。f0卸土点落实,配合卸土的推土机等到位。go各类挖土机械设备进行保养,并逐步进入现场。ho在正式开挖前12天进行试开挖,成功后根据开挖令进行正式挖土。5.2施工流程和顺序5.3土方开挖施工方法1开挖原则本工程基础的土方开挖本着“按设计放坡、分层开挖,严禁超挖,小沟槽,大开挖的原则。针对本工程的特点,结合设计要求,本工程沟槽开挖按下列原则施工:分层开挖:沟槽为放两级坡开挖;通过进度计划的编制,保证挖土作业连续、顺畅进行,快速开挖,快速封底。道路桩0100-0+400附近人工填土较厚的部分全部挖除,用级配砂石分层回填夯实至管道设计底标高,压实系数不小于0.95o2沟槽开挖程序开挖程序:场地平整3测量放线1第一次开挖3第二次开挖3留足预留土层玲
