负一层防水工程进度计划与资源配备计划措施.docx

上传人:p** 文档编号:432741 上传时间:2023-08-27 格式:DOCX 页数:9 大小:22.40KB
下载 相关 举报
负一层防水工程进度计划与资源配备计划措施.docx_第1页
第1页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第2页
第2页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第3页
第3页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第4页
第4页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第5页
第5页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第6页
第6页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第7页
第7页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第8页
第8页 / 共9页
负一层防水工程进度计划与资源配备计划措施.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《负一层防水工程进度计划与资源配备计划措施.docx》由会员分享,可在线阅读,更多相关《负一层防水工程进度计划与资源配备计划措施.docx(9页珍藏版)》请在第壹文秘上搜索。

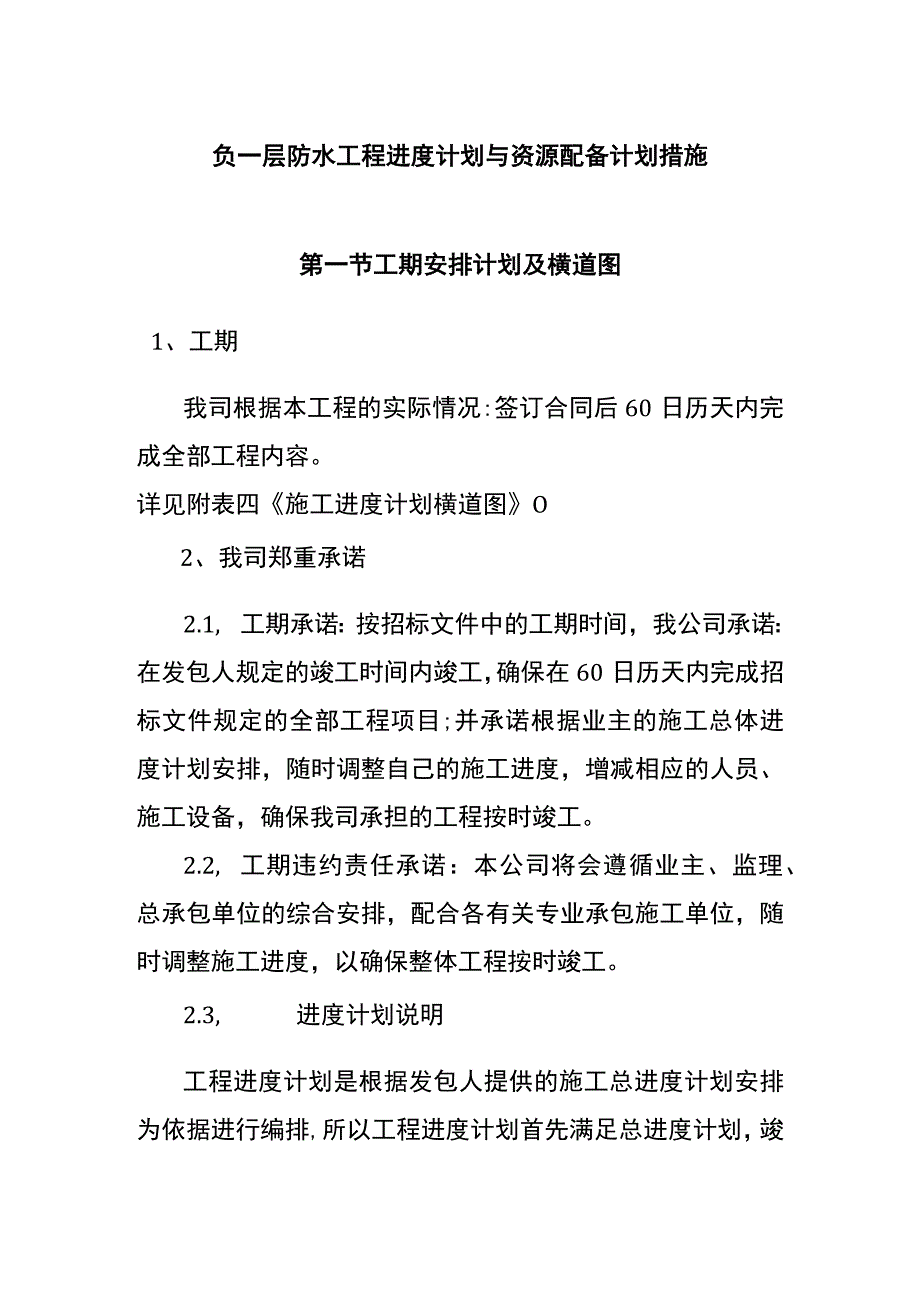

1、负一层防水工程进度计划与资源配备计划措施第一节工期安排计划及横道图1、工期我司根据本工程的实际情况:签订合同后60日历天内完成全部工程内容。详见附表四施工进度计划横道图O2、我司郑重承诺2.1, 工期承诺:按招标文件中的工期时间,我公司承诺:在发包人规定的竣工时间内竣工,确保在60日历天内完成招标文件规定的全部工程项目;并承诺根据业主的施工总体进度计划安排,随时调整自己的施工进度,增减相应的人员、施工设备,确保我司承担的工程按时竣工。2.2, 工期违约责任承诺:本公司将会遵循业主、监理、总承包单位的综合安排,配合各有关专业承包施工单位,随时调整施工进度,以确保整体工程按时竣工。2.3, 进度计

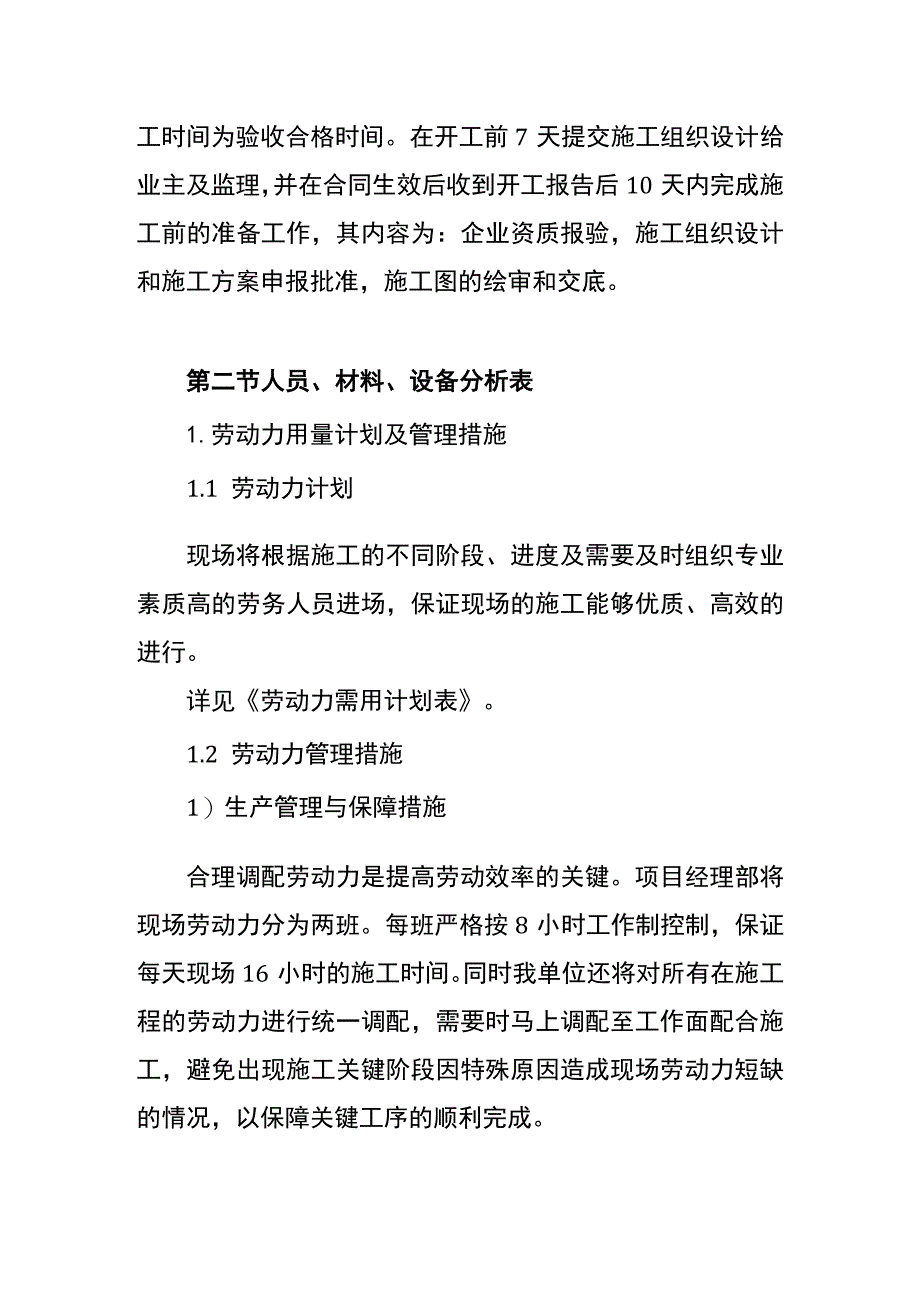

2、划说明工程进度计划是根据发包人提供的施工总进度计划安排为依据进行编排,所以工程进度计划首先满足总进度计划,竣工时间为验收合格时间。在开工前7天提交施工组织设计给业主及监理,并在合同生效后收到开工报告后10天内完成施工前的准备工作,其内容为:企业资质报验,施工组织设计和施工方案申报批准,施工图的绘审和交底。第二节人员、材料、设备分析表1.劳动力用量计划及管理措施1.1 劳动力计划现场将根据施工的不同阶段、进度及需要及时组织专业素质高的劳务人员进场,保证现场的施工能够优质、高效的进行。详见劳动力需用计划表。1.2 劳动力管理措施1)生产管理与保障措施合理调配劳动力是提高劳动效率的关键。项目经理部将

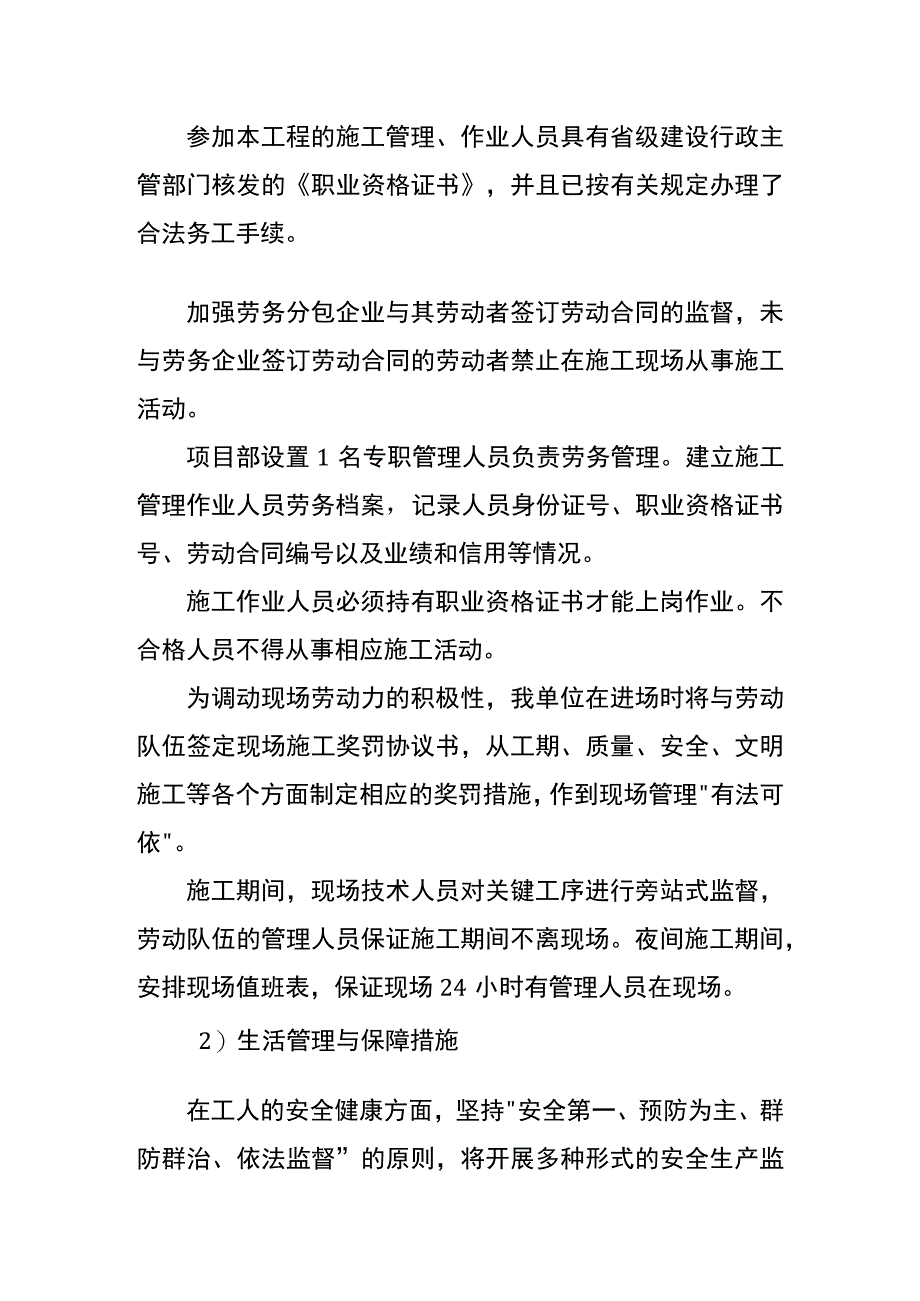

3、现场劳动力分为两班。每班严格按8小时工作制控制,保证每天现场16小时的施工时间。同时我单位还将对所有在施工程的劳动力进行统一调配,需要时马上调配至工作面配合施工,避免出现施工关键阶段因特殊原因造成现场劳动力短缺的情况,以保障关键工序的顺利完成。参加本工程的施工管理、作业人员具有省级建设行政主管部门核发的职业资格证书,并且已按有关规定办理了合法务工手续。加强劳务分包企业与其劳动者签订劳动合同的监督,未与劳务企业签订劳动合同的劳动者禁止在施工现场从事施工活动。项目部设置1名专职管理人员负责劳务管理。建立施工管理作业人员劳务档案,记录人员身份证号、职业资格证书号、劳动合同编号以及业绩和信用等情况。施

4、工作业人员必须持有职业资格证书才能上岗作业。不合格人员不得从事相应施工活动。为调动现场劳动力的积极性,我单位在进场时将与劳动队伍签定现场施工奖罚协议书,从工期、质量、安全、文明施工等各个方面制定相应的奖罚措施,作到现场管理有法可依。施工期间,现场技术人员对关键工序进行旁站式监督,劳动队伍的管理人员保证施工期间不离现场。夜间施工期间,安排现场值班表,保证现场24小时有管理人员在现场。2)生活管理与保障措施在工人的安全健康方面,坚持安全第一、预防为主、群防群治、依法监督”的原则,将开展多种形式的安全生产监督检查活动,积极推动劳动安全卫生监督检查体系的建立健全,确保职工的劳动安全。单位按照劳动合同约

5、定的日期支付劳动者工资,不以工程款拖欠、结算纠纷、垫资施工等理由随意克扣或者无故拖欠。工程停工、窝工期间劳动者工资的支付,按照分包工程合同和劳动合同的约定办理。与分包工程承包人在工程施工过程中解除分包合同的,及时付清分包工程款。劳务分包企业每月将支付劳务工程款情况和向劳动者支付工资情况,按月如实填报在信息管理系统中。严格执行8小时工作制,需进行夜间加班时,及时发给加班工资,并安排夜宵。2、主要材料设备用量和进场计划材料采购要注意以下问题:由我单位采购的材料,将从我单位合格材料供应商中选择供货商,采购时报请业主和监理进行价格比选或认质认价。采购程序概括为:材料计划申请T材料选样T建设、监理单位样

6、品确认一进场报验T现场使用。在采购材料之前将不少于3家厂商报请业主考察确认,确保实现对业主工程质量的承诺。详见高峰期材料使用计划。3、主要施工机械设备计划工程施工机械设备投入是至关重要因素,为保证工程的顺利进行,各种机械、车辆及测量检验仪器必须根据本工程的工程数量、施工进度计划配足配好。详见拟投入本工程的主要施工设备表。第三节重点节点计划安排、里程碑计划重点节点计划里程碑计划木门拆除拆除分部石膏板吊J贞拆除墙面抹灰层铲除身压注浆防水装饰工程细石混凝土楼地面仁胃板吊顶抹灰工程涂料工程防火门安装I窗,程第四节保证工期技术与组织措施1、施工进度的前期控制工期预控制是对工程施工进度进行控制,达到项目要

7、求的工期目标。施工顺序要安排合理、均衡有节余才能实现计划工期。根据合同对工期的要求、设计计算出的工程量,根据施工现场的实际情况、总体工程的要求、施工工程的Jl质序和特点制定出工程总进度计划。根据工程施工的总进度计划要求和施工现场的特殊情况而制定月进度计划,制定设备的采、供计划。施工现场的勘测,作好施工前的准备,为施工创造必要的施工条件,作好施工前的一切准备工作,包括:人员、机具、材料、施工图纸等。2、施工进度的中间控制在施工进行进度检查、动态控制和调整,及时进行工程计量,掌握进度情况,按合同要求及时联系进行工程量的验收。对影响进度的诸因素建立相应的管理方法,进行动态控制和调整,及时发现及时处理

8、。由于本工程许多系统同时施工,相互影响因素较多,现场作业条件和现场作业情况的变化及土建、装修现场条件的改变,相应的对施工进度作出及时调整。落实进度控制的责任,建立进度控制协调制度,有问题进行及时的协调;落实施工过程中的一切技术支持,增加同时作业的施工面,采用高效的施工方法、施工新工艺、新技术、缩短工艺间和工序间的间歇时间;每月要检查计划与实际进度的差异、形象进度、实物工程量与工作量指标完成情况的一致性,提交工程进度报告。当实际计划与进度计划发生差异时,分析产生的原因,提出调整方案和措施,如进度计划、修改设计、材料、设备、资金到位计划J等,必要时调整工期目标。3、施工进度的后期控制进度的后期是控

9、制进度的关键时期,当进度不能按计划完成时,分析原因采取措施,改进工艺,实行流水立体交叉作业,增加人员,增加工作面,加强调度。工期要突破时,制定工期突破后的补救措施,调整施工计划,资金供应计划、设备材料等,组织新的协调。4、施工工期保证措施4.1、 采用最优化的施工方法、施工工艺例如:采用标准化支、吊架、镀锌管件,安排好交叉作业程序,提高生产率。4.2、 发挥专业公司优势,提供专业施工保证从“人、机、料、法、环”五个方面,提供本公司资源上的优势。1 )我们将充分发挥我公司作为国家一级消防施工企业的人才优势,选拔和调集具有同类型或大型施工经验的素质高、技术好、业务精、能力强的骨干力量组建项目管理班

10、子。选择素质好、技术能力强、有类似工程经验施工人员参加工程施工,并坚持考核上岗制度。2)配备充足的施工机具设备施工。3 )有计划地保质保量地进行材料的订货、供应、检验和储运工作。4)设置适于本工程的项目管理机构及岗位,并建立健全各项制度,奖罚分明。5)实行工程进度控制体系模式,对工程工期进行整体和细部的控制。4.3、 融洽各方关系,做好验收工作1)融洽业主、设计单位、监理、总包方及弱电单位的关系,创造良好外部条件和施工氛围,确保工程顺利施工。2)利用我方与消防主管部门良好的业务联系,争取消防验收工作顺利完成。4.4、 施工人员保证根据施工进度计划,主要劳动力的配置按阶段配置。根据不同阶段对工种

11、人员的不同要求,进行分阶段配置,以满足关键线路控制的要求和进度计划分享目标的要求,同时优化劳动力配置(包括工人技术等级、体能素质、思想素质等方面)。本工程的施工人员曾参与多项大型工程的施工,积累了丰富的施工经验与技术,能够解决施工中所遇到技术难题。4.5、 工程材料保证材料供应和设计出图、变更情况以及相关施工单位的进度情况、气候条件等方面,都是影响工期的不可忽视的因素,必须认真对待并采取相应措施予以解决。出现上述不利因素在目前较为普遍,对安装工程工期更大,本公司一方面要与有关部门密切联系统,尽早排除不利因素,另一方面,要打开一切可以施工的工作面进行作业。材料供应部根据工程总进度计划编制材料供应计划,提前备好工程所需各种材料。本工程需要的材料,本公司组织各部门对生产厂商的资质、技术人员力量、设备、生产能力以及经营状况进行严格审查,确保产品供货单位由足够能力保证施工中的材料供应。4.6、 施工机械保证本工程利用本公司现有的专业施工机械进场施工,即可完全满足工程施工要求,大型机械与总包签订租赁协议。加强对工程机械的检修保养工作,保证机械设备无故障运转,提高施工设备的利用率和完好率。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
