《路缘石施工方案.docx》由会员分享,可在线阅读,更多相关《路缘石施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

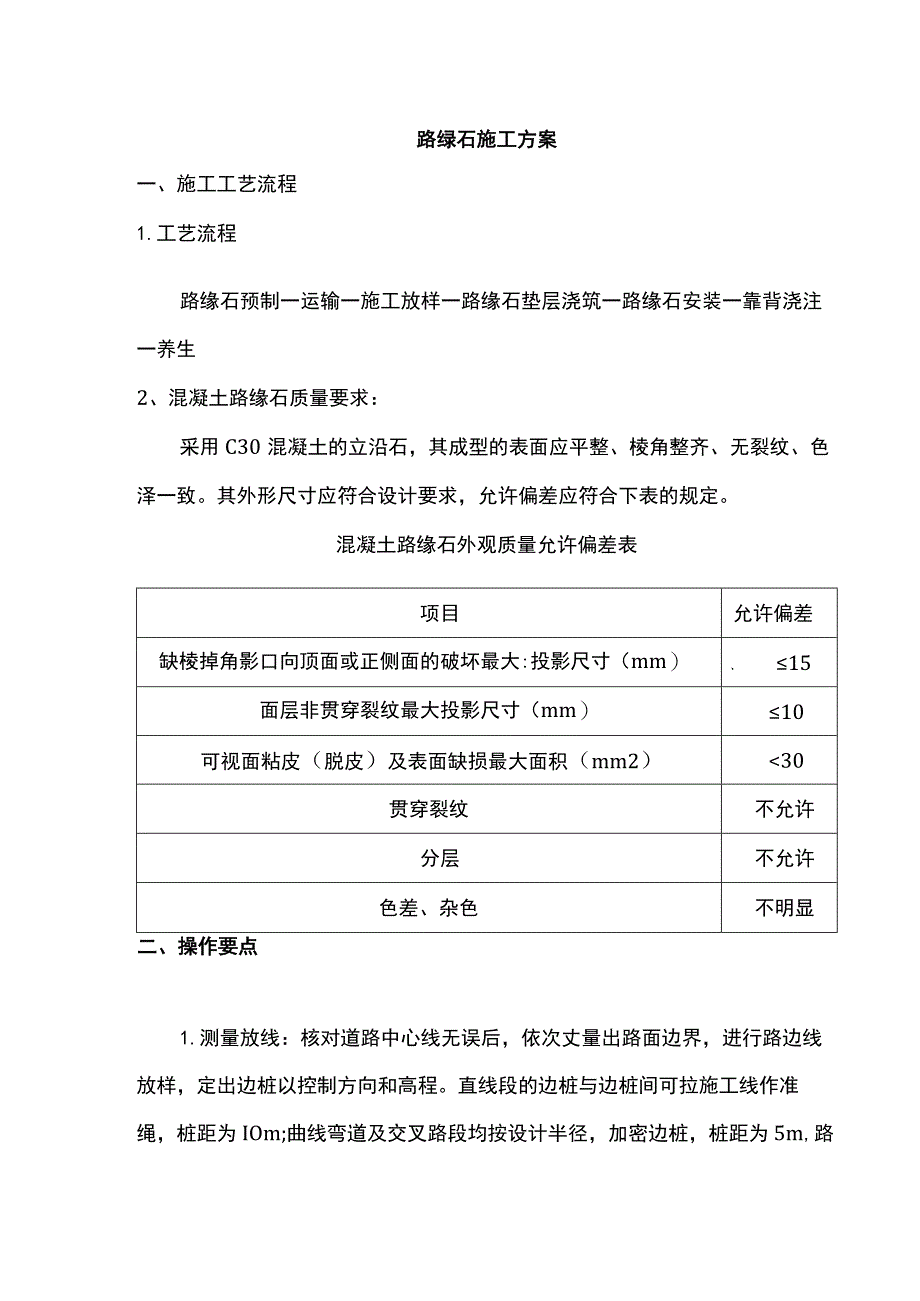

1、路绿石施工方案一、施工工艺流程1.工艺流程路缘石预制一运输一施工放样一路缘石垫层浇筑一路缘石安装一靠背浇注一养生2、混凝土路缘石质量要求:采用C30混凝土的立沿石,其成型的表面应平整、棱角整齐、无裂纹、色泽一致。其外形尺寸应符合设计要求,允许偏差应符合下表的规定。混凝土路缘石外观质量允许偏差表项目允许偏差缺棱掉角影口向顶面或正侧面的破坏最大:投影尺寸(mm)、15面层非贯穿裂纹最大投影尺寸(mm)10可视面粘皮(脱皮)及表面缺损最大面积(mm2)30贯穿裂纹不允许分层不允许色差、杂色不明显二、操作要点1.测量放线:核对道路中心线无误后,依次丈量出路面边界,进行路边线放样,定出边桩以控制方向和高

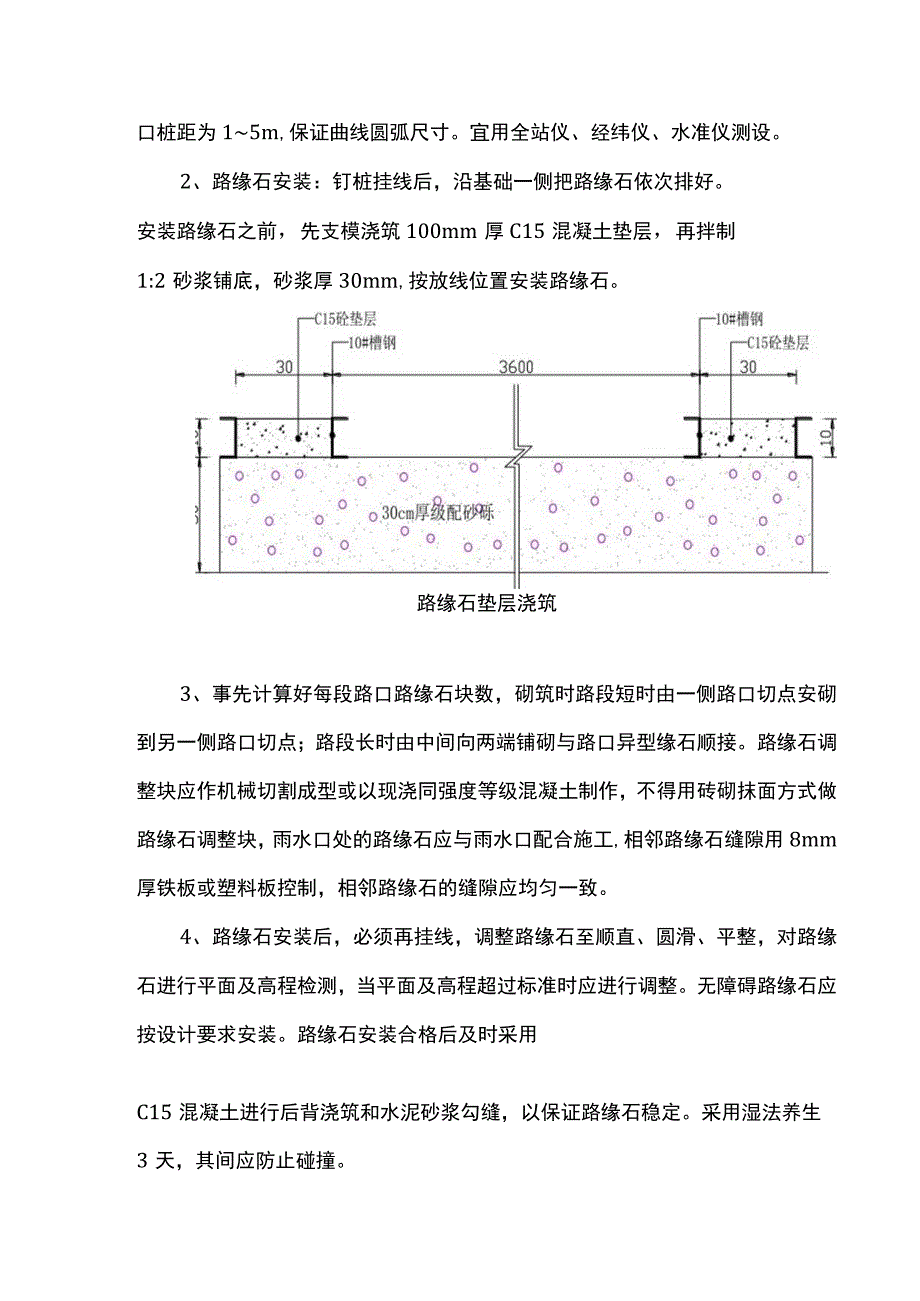

2、程。直线段的边桩与边桩间可拉施工线作准绳,桩距为IOm;曲线弯道及交叉路段均按设计半径,加密边桩,桩距为5m,路口桩距为15m,保证曲线圆弧尺寸。宜用全站仪、经纬仪、水准仪测设。2、路缘石安装:钉桩挂线后,沿基础一侧把路缘石依次排好。安装路缘石之前,先支模浇筑100mm厚C15混凝土垫层,再拌制1:2砂浆铺底,砂浆厚30mm,按放线位置安装路缘石。路缘石垫层浇筑3、事先计算好每段路口路缘石块数,砌筑时路段短时由一侧路口切点安砌到另一侧路口切点;路段长时由中间向两端铺砌与路口异型缘石顺接。路缘石调整块应作机械切割成型或以现浇同强度等级混凝土制作,不得用砖砌抹面方式做路缘石调整块,雨水口处的路缘石

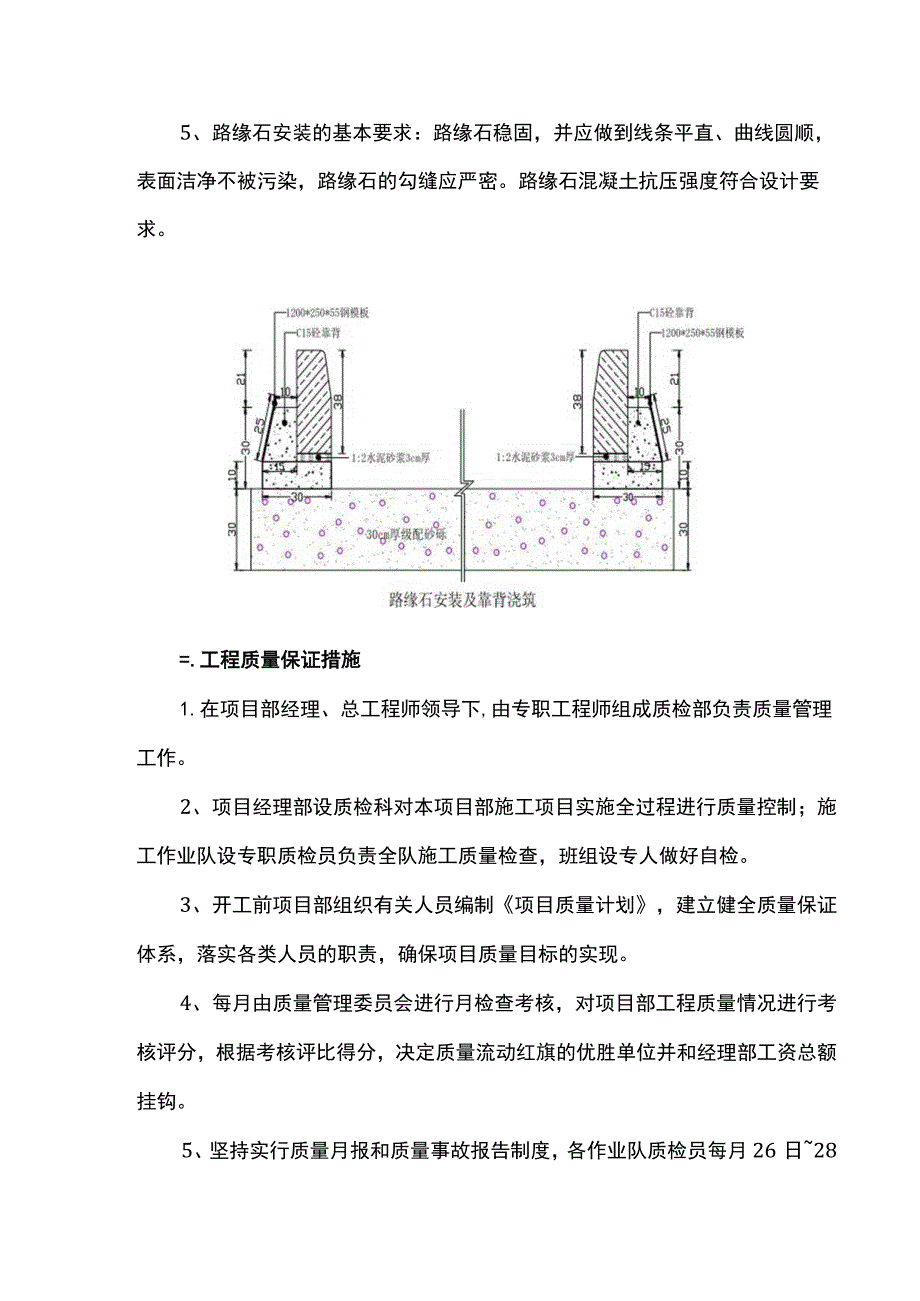

3、应与雨水口配合施工,相邻路缘石缝隙用8mm厚铁板或塑料板控制,相邻路缘石的缝隙应均匀一致。4、路缘石安装后,必须再挂线,调整路缘石至顺直、圆滑、平整,对路缘石进行平面及高程检测,当平面及高程超过标准时应进行调整。无障碍路缘石应按设计要求安装。路缘石安装合格后及时采用C15混凝土进行后背浇筑和水泥砂浆勾缝,以保证路缘石稳定。采用湿法养生3天,其间应防止碰撞。5、路缘石安装的基本要求:路缘石稳固,并应做到线条平直、曲线圆顺,表面洁净不被污染,路缘石的勾缝应严密。路缘石混凝土抗压强度符合设计要求。=.工程质量保证措施1.在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。2、项目经
4、理部设质检科对本项目部施工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26日28日将质量月报送至质检科,一旦出现质量事故,24J时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持三检制,即自检、专检、交接检。自检、专检、交接检中均
5、达到合格品方可,达不到合格等级的工序均不得进入下道工序。经过三检的工序最后由项目经理部质检工程师请监理工程师验收签认。7、在整个施工操作过程中,贯穿工前有交底、工中有检查、工后有验收的一条龙操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明合格”、不合格、未经检验三种状态。一般材料用红、黄标识牌区别其有无合格证明。10、预制加工的成品、半成品经质量检验评定为优良时方可出厂。预制构件除用三色标牌标明其
6、质量检验情况为优良、合格、沫经检验外,还要在优良品标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。11、机械设备的标识通过管理编号、记录表格的形式加以实现。质量管理委员会每季度对施工现场的机械设备进行检查和抽查。现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上岗。12、施工过程的标识通过质量验评记录和施工试验记录来实现。13、施工过程的事前控制:确定工程的过程质量管理重点,根据质量管理关键部位和关键工序制定质量控制措施。施工前对操作班组进行详细的技术交底,并做好书面记录,履行签字手续。14、施工过程中的控制:坚持行之有效的三检制,严格控制隐蔽工程验收,基础和主体结构工程的关键部位组织三方联合验收,并以监理验收结论为准。施工中抓质量通病的防治,实行质量否决权。
