道路水毁恢复项目路面工程施工方案与技术措施.docx

上传人:p** 文档编号:432875 上传时间:2023-08-27 格式:DOCX 页数:38 大小:141.32KB
下载 相关 举报
道路水毁恢复项目路面工程施工方案与技术措施.docx_第1页
第1页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第2页
第2页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第3页
第3页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第4页
第4页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第5页
第5页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第6页
第6页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第7页
第7页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第8页
第8页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第9页
第9页 / 共38页
道路水毁恢复项目路面工程施工方案与技术措施.docx_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

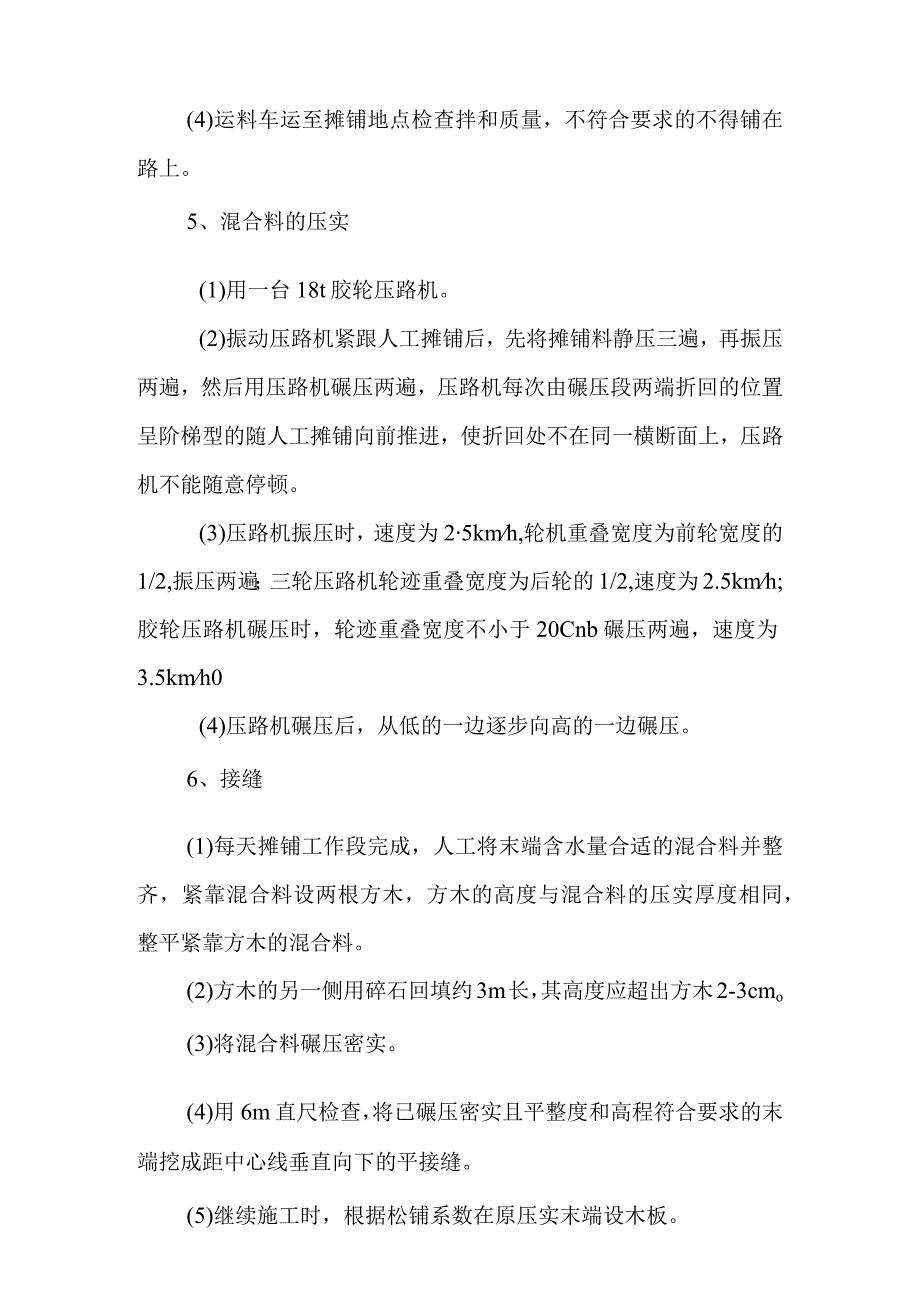

《道路水毁恢复项目路面工程施工方案与技术措施.docx》由会员分享,可在线阅读,更多相关《道路水毁恢复项目路面工程施工方案与技术措施.docx(38页珍藏版)》请在第壹文秘上搜索。

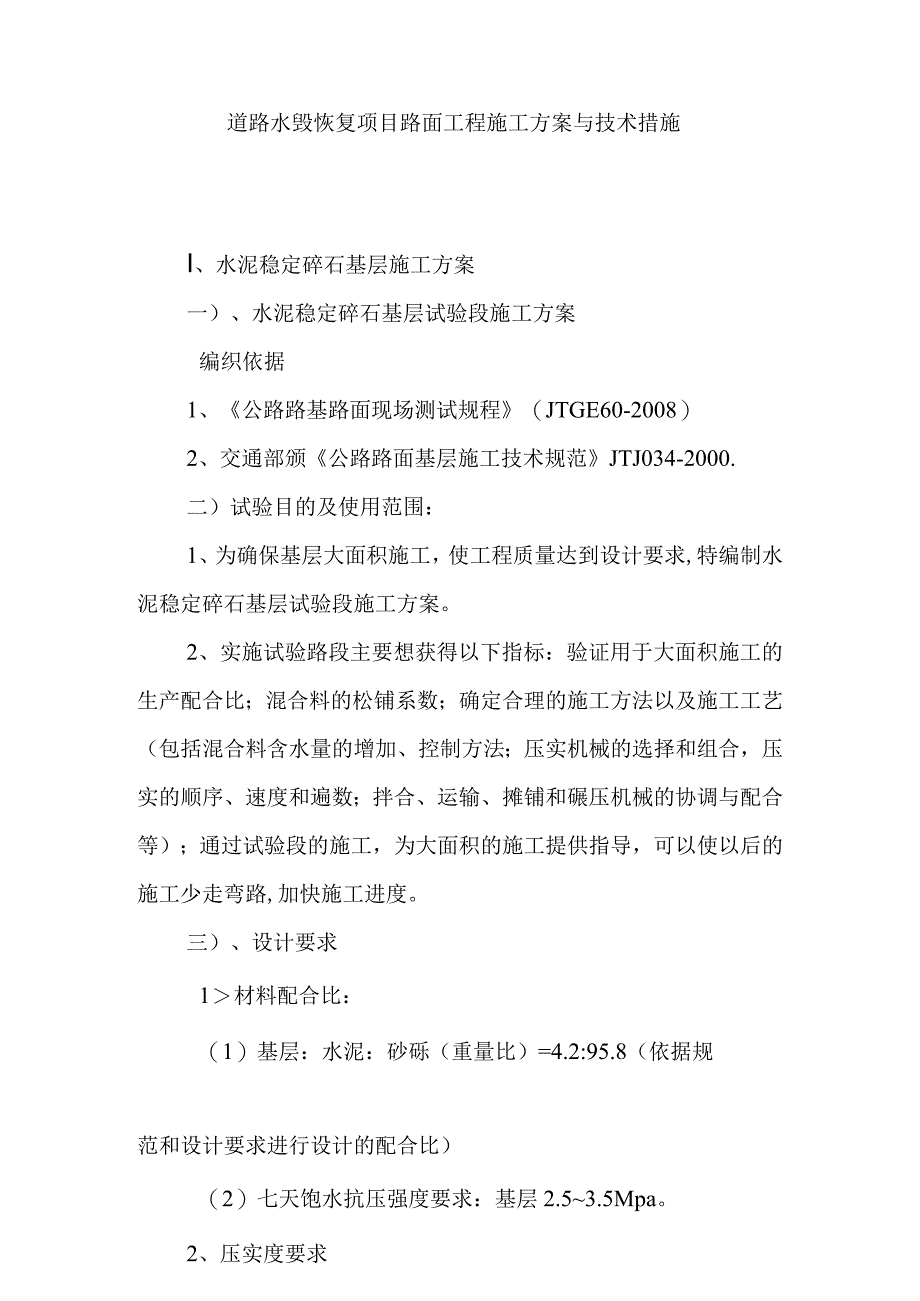

1、道路水毁恢复项目路面工程施工方案与技术措施I、水泥稳定碎石基层施工方案一)、水泥稳定碎石基层试验段施工方案编织依据1、公路路基路面现场测试规程(JTGE60-2008)2、交通部颁公路路面基层施工技术规范JTJ034-2000.二)试验目的及使用范围:1、为确保基层大面积施工,使工程质量达到设计要求,特编制水泥稳定碎石基层试验段施工方案。2、实施试验路段主要想获得以下指标:验证用于大面积施工的生产配合比;混合料的松铺系数;确定合理的施工方法以及施工工艺(包括混合料含水量的增加、控制方法;压实机械的选择和组合,压实的顺序、速度和遍数;拌合、运输、摊铺和碾压机械的协调与配合等);通过试验段的施工,

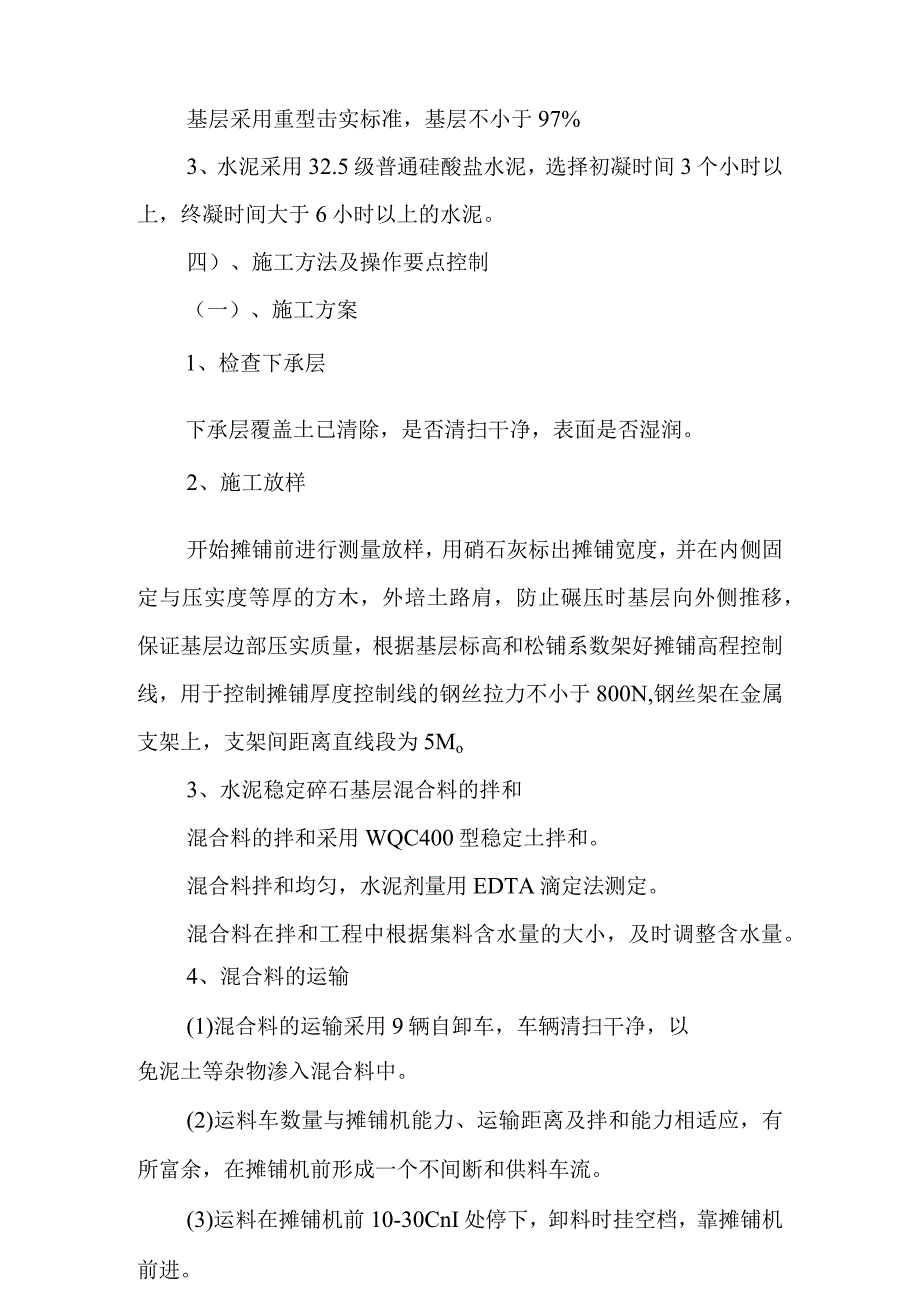

2、为大面积的施工提供指导,可以使以后的施工少走弯路,加快施工进度。三)、设计要求1材料配合比:(1)基层:水泥:砂砾(重量比)=4.2:95.8(依据规范和设计要求进行设计的配合比)(2)七天饱水抗压强度要求:基层2.53.5Mpa。2、压实度要求基层采用重型击实标准,基层不小于97%3、水泥采用32.5级普通硅酸盐水泥,选择初凝时间3个小时以上,终凝时间大于6小时以上的水泥。四)、施工方法及操作要点控制(一)、施工方案1、检查下承层下承层覆盖土已清除,是否清扫干净,表面是否湿润。2、施工放样开始摊铺前进行测量放样,用硝石灰标出摊铺宽度,并在内侧固定与压实度等厚的方木,外培土路肩,防止碾压时基层

3、向外侧推移,保证基层边部压实质量,根据基层标高和松铺系数架好摊铺高程控制线,用于控制摊铺厚度控制线的钢丝拉力不小于800N,钢丝架在金属支架上,支架间距离直线段为5Mo3、水泥稳定碎石基层混合料的拌和混合料的拌和采用WQC400型稳定土拌和。混合料拌和均匀,水泥剂量用EDTA滴定法测定。混合料在拌和工程中根据集料含水量的大小,及时调整含水量。4、混合料的运输(1)混合料的运输采用9辆自卸车,车辆清扫干净,以免泥土等杂物渗入混合料中。(2)运料车数量与摊铺机能力、运输距离及拌和能力相适应,有所富余,在摊铺机前形成一个不间断和供料车流。(3)运料在摊铺机前10-30CnI处停下,卸料时挂空档,靠摊

4、铺机前进。(4)运料车运至摊铺地点检查拌和质量,不符合要求的不得铺在路上。5、混合料的压实(1)用一台18t胶轮压路机。(2)振动压路机紧跟人工摊铺后,先将摊铺料静压三遍,再振压两遍,然后用压路机碾压两遍,压路机每次由碾压段两端折回的位置呈阶梯型的随人工摊铺向前推进,使折回处不在同一横断面上,压路机不能随意停顿。(3)压路机振压时,速度为25kmh,轮机重叠宽度为前轮宽度的1/2,振压两遍;三轮压路机轮迹重叠宽度为后轮的1/2,速度为2.5kmh;胶轮压路机碾压时,轮迹重叠宽度不小于20Cnb碾压两遍,速度为3.5kmh0(4)压路机碾压后,从低的一边逐步向高的一边碾压。6、接缝(1)每天摊铺

5、工作段完成,人工将末端含水量合适的混合料并整齐,紧靠混合料设两根方木,方木的高度与混合料的压实厚度相同,整平紧靠方木的混合料。(2)方木的另一侧用碎石回填约3m长,其高度应超出方木2-3cmo(3)将混合料碾压密实。(4)用6m直尺检查,将已碾压密实且平整度和高程符合要求的末端挖成距中心线垂直向下的平接缝。(5)继续施工时,根据松铺系数在原压实末端设木板。(6)横向缝的碾压先采用沿接缝横向碾压,再改为纵向碾压,同时配合六米直尺对不合格部分进行局部处理。7、养生(1)每一段碾压完成并经压实检查合格后,立即覆盖进行养生。(2)碾压完毕用草帘养生,在此阶段内要求基层表面用喷雾式洒水车洒水养生,每天洒

6、水次数视气候而定,但要求在整个养生期间基层表面保持湿润状态。(3)基层养生期不应少于7天。(二)、施工要求及工艺1、拌和场地的一般要求1.1、拌和场必须平整碾压,对整个场地用石灰土进行硬化处理。1.2、接通拌和场内的水源电源,通往水箱的水管以及电缆要埋设地下,防止车辆碾压。1.3、对拌和机的碎基础,严格按照设备安装要求,提前浇筑,严禁用豉块等材料,代替碎基础,以防止料仓上料后将豉压碎而下陷,压住下面的运输带,使机械无法运转。1.4、拌和场内宜选在地势较高排水通畅的开阔地段,且交通运输方便。1.5、不同规格的材料应分开堆放,其中用量最多的材料宜放在离拌合区最近的地方,石灰、粉煤灰38mm碎石及石

7、屑都应覆盖,防止雨淋过湿,拌合时即使不加水,混合料含水量往往大于最佳含水量,摊铺后无法碾压。1.6、为减少材料离析现象,各种材料应分层堆放,每层厚度不超过Inb建立递升的坡度堆料层,坡度不宜大于3:Io2、拌和站的生产调试各种材料出料量调的好坏,对混合料配合比的组成起着关键的作用,对工程质量影响很大。在厂拌法施工前,先调试拌合设备。调试的目的在于找出各料斗闸门的开启刻度,以确保按设计配合比拌合。先要测定各种原材料的流量一开度曲线,然后按厂拌设备的实际生产率及各种原材料的设计重量比计算各自的要求流量,从流量一开度曲线上可查出各闸门的刻度。按得出的刻度试拌一次,测量其级配、含水量及结合料剂量,如有

8、个别误差,调整后再试拌,直至达到要求。在拌合生产中,含水量略大于最佳含水量,使混合料运至现场摊铺后碾压时的含水量不小于最佳值。合格后用自卸车将拌合料送到现场。3、混合料运输3.1、 运输车辆采用IoT以上的大吨位运输车辆,车辆的数量根据运距的长度,以完全满足施工的连续作业要求为度,进行调整。3.2、 车辆在出料口接料时,运料车要前后移动,先按车厢前部位,再接车厢靠后部位,最后接中间部位,以减少混合料离析。4、混合料摊铺水泥碎石混合料的摊铺,采用人工摊铺。4.1、 培好路肩,并整平压实,按设计宽度人工切槽。4.2、 布设钢丝基准线,在摊铺宽度外两侧约30CnI处,分别布设两条钢丝绳基准线,相邻支

9、撑桩距离510,并用张紧拉力器拉紧,对架设宽的钢丝线要经过测量复测,钢丝线的高程统一大于摊铺层虚铺高程510cm,每处桩号的高程按实际压实厚度X压实系数,进行控制,以减少因底基层不平整而影响水泥碎石基层顶面的平整度。4.3、 对底基层进行清扫,不得有浮泥等杂物,并洒适量的水。4.4、 放出摊铺机行驶标线,以控制摊铺机走向。4.5、 试验段的摊铺工艺摊铺试验段时,主要是为了总结确定以下技术参数,以便指导正式施工,即初摊铺的垫板厚度;摊铺机初始仰角值;摊铺的松方系数;熨平板的拱度值;螺旋输送器及刮料板料位参数;摊铺接头时的垫板厚度参数;摊铺机的最佳行驶速度。一般情况下,试验段摊铺以100米为宜。4

10、.5.1、 确定初摊铺的垫板厚度摆放摊铺机:垫板厚度n=VK3b,用硬木料制造0.5米长、厚度为n的垫板。(K3为压实系数,一般为L2L3)4.5.2、 人工摊铺初始仰角值的确定:按双边挂基准线法摊铺并行驶5米后,测量摊铺的厚度,用此时的仰角指示值与所测厚度值进行比较,即可以确定仰角值与摊铺厚度之间的计算参数(K4)。e=K4K3BB为压实厚度4.5.3.摊铺压实系数的确定:对摊铺完成的路面进行碾压至规定的密实度,采用水准仪测量实际摊铺厚度,用实际摊铺厚度与未经碾压的摊铺厚度进行比较,即可得出摊铺压实系数。4.5.4,熨平板拱度参数的确定:用水准仪测量摊铺完成的路面拱度,如果不符合规定要求,进

11、行熨平板拱度调整。4.5.5、摊铺机最佳行驶速度的确定:一般情况下,摊铺机的行驶速度以2米为最佳,初试摊铺时,按下边的经验公式确定,同时要结合实验段摊铺的实际情况进行调整。V=KlK2q60abc(V-摊铺速度、K1一拌和站效率、K2-运输效率、q拌和站生产能力、a摊铺宽度、b摊铺厚度、c稳定材料容重)4.5.6.根据摊铺厚度的要求,调整螺旋输送器及前侧挡板的位置,螺旋输送器的离地高度直接影响摊铺机的工作负荷及摊铺速度。离地距离高,摊铺机的阻力大;离地距离太低,摊铺不能连续进行。对螺旋输送器离地距离调整,要视摊铺厚度而定。一般情况下,螺旋输送器离地距离为摊铺厚度加大5cmo4.5.7.摊铺过程

12、中的工艺要求:4.5.7.1、为了保证摊铺路面的平整度,使用拌合料用人工对接头处未经摊铺路面进行找平。4.5.7.1、摊铺过程中,派两人在摊铺机后面用细白线带紧靠在钢丝上,用钢尺量取从白线到水泥碎石顶的高度,是否为统一的预留高度(一般为510mm),以确定摊铺厚度是否达到设计要求,也可用带刻度的铁钎插入水泥碎石进行检查,根据检查结果随时调整水泥碎石厚度。4.5.7.3、振动梁的频率一但确定,摊铺过程中不得随意调整,以免造成虚铺厚度失控。4.5.7.4、自卸车应在摊铺机2040cm处对正摊铺机停车,以避免撞击摊铺机,同时卸料要连续稳定。在确保车体稳定的条件下须将车厢大角度起升,使混合料快速整体向

13、后滑下,避免产生物料滚落,以减少细粒向外侧的堆积。如果卸料发生洒料时,要及时进行清洁摊铺机履带处的拌合料,以免影响平整度。4.5.7.5、摊铺机各执行机构的开关应放在自动状态。4.5.7.6、摊铺机要按行驶标线驾驶,特别在弯道处,要保证连续稳定地转向。4. 5.7.7、要经常检查熨平板拌合料堆积状况,两侧混合料高度不能小于螺旋送料器高度的2/3,以防混合料离析。如果堆积拌合料较少时,采用手动操作螺旋输送器及刮料板开关,以便及时进行输送拌合料。必要时操作摊铺机停机,待熨平板前拌合料饱满后,再继续进行摊铺作业。4. 5.7.8、摊铺过程中,要经常检查基准线是否被碰掉,同时要保证传感器的搭脚要在基准

14、线上移动。5、摊铺横向接缝的工作:首先须使用3米直尺对已经摊铺并碾压完成的稳定层表面进行检测,切除不合格部分,以便进行接缝摊铺工作。所切的横向缝要平直且竖向垂直。6、摊铺纵向接缝的工作4.1、 视天气状况确定摊铺机掉头摊铺第二幅的时间,一般情况下,摊铺完成第一幅两个小时后,摊铺机掉头进行摊铺第二幅。4.2、 对摊铺完成的第一幅进行碾压时,在第一幅与第二幅结合部位,要留出宽度为4050cm的摊铺层,以便进行纵向接缝摊铺工作。4.3、 进行二幅摊铺时,在接缝处要重叠IOcm以保证接缝处的结合质量。4.4、 接缝一侧采取滑靴找平,滑靴在未经压实的摊铺表面上运动。另一侧采取挂基线找平法。7、含水量控制

15、水泥碎石开裂的主要原因是混合料含水量偏高,含水量偏高碾压易出现弹簧现象,即使碾压成型后,水分蒸发,则容易出现开裂,而含水量过低则搅拌不均匀,施工开裂顶面容易出现松散现象,施工质量得不到保证,所以严格控制混合料的水量尤为重要。混合料的含水量考虑当地施工地点的气温、运距和摊铺、碾压时间等,较最佳含水量大0.5%l%08、碾压水泥碎石压实度规范要求达到98%以上,在施工中派专人负责水泥碎石的碾压工作。压实选用组合以及压实工具,拟采取以下碾压工艺。初压:YZ14J振动压路机静碾12遍,速度1.52kmho复压:YZl4J振动压路机碾压四遍(低高振幅各两遍)速度23kmho终压:YL20轮胎压路机或1821吨压路机碾压2遍,速度4kmk其中YL20轮胎压路机进行终压效果最好(易消除轮迹,表面平整密实)。碾压时需遵循先轻后重,先慢后快,直线段先边后中,曲线段先内后外,碾压重叠宽度2030cm的原则。9、养生经验表明,水泥碎石基层取芯后不成型,除配合比失控外,缺少养生也是一个重要方面的原因,因此施工中必须注意加强养生工作。每一段碾压完成并经压实度检查合格后,立即开始用草帘覆盖洒水养生。洒水车每天洒水至少4次(气温高时增加),以保持基层表面潮湿。养生期间(7天)除洒水车外任何车辆不许通行。II、沥青混凝土路面工程沥青混凝土施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
