《雨期施工技术方案.docx》由会员分享,可在线阅读,更多相关《雨期施工技术方案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、雨期施工技术方案一、雨期施工准备1、施工现场及生产、生活基地的排水设施畅通,雨水可从排水口顺利排除。2、现场道路路基碾压密实,路面硬化处理。道路要起拱,两旁设排水沟,不滑、不陷、不积水。3、大型高耸物件有防风加固措施,外用电梯要做好附墙。4、在相邻建筑物、构筑物防雷装置保护范围外的高大脚手架、井架等,安装防雷装置。5、施工现场的木工、钢筋、混凝土、卷扬机械、空气压缩机等设有防砸、防雨的操作棚和相应的保护措施。6、袋装水泥应存人仓库。仓库要求不漏、不潮,水泥底层架空通风,四周有排水沟。7、砂石堆放场地四周有排水出路(保证一定的排水坡度),防止淤泥渗入。8、楼层露天的预留洞口均做防漏水处理;地下室

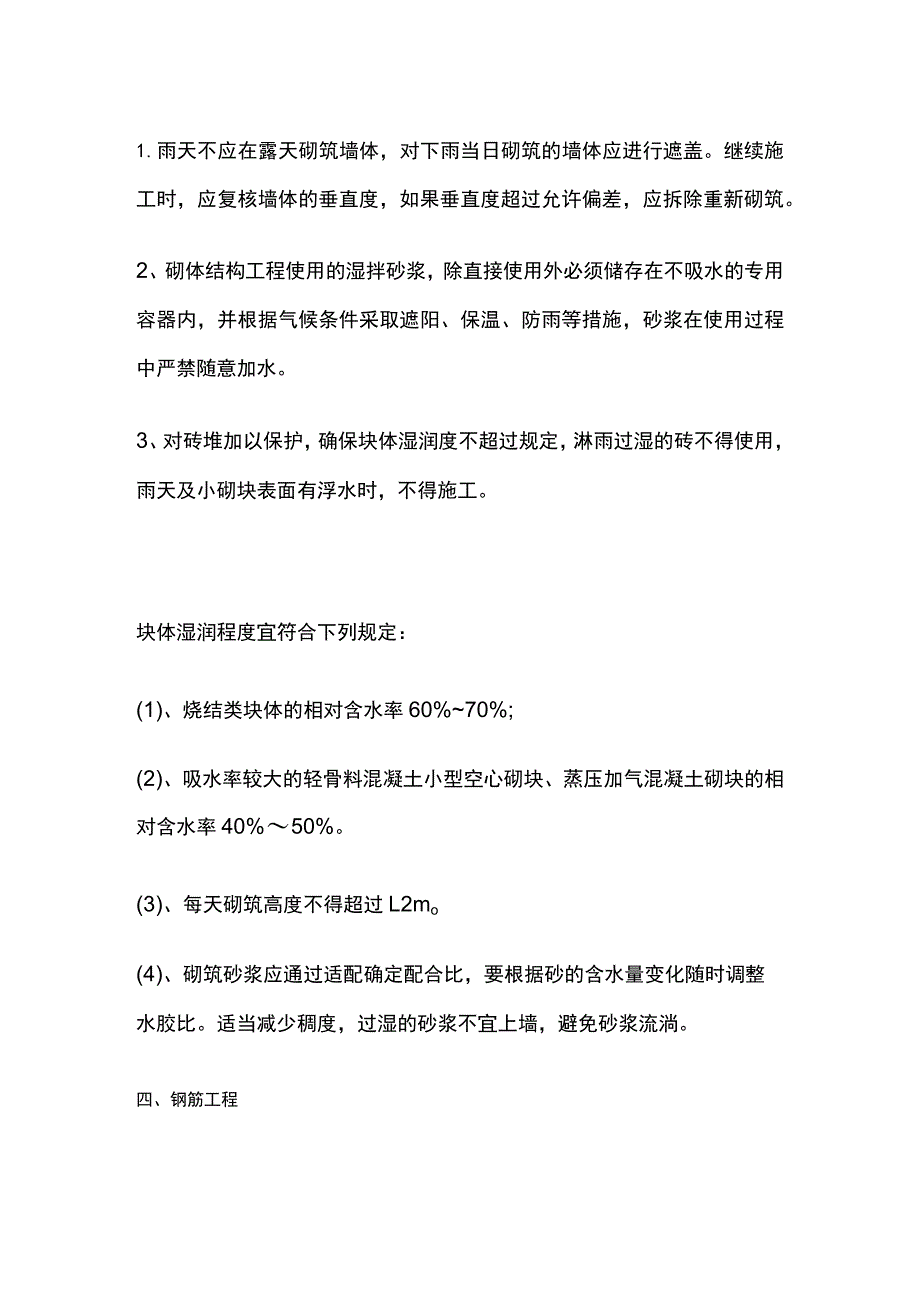

2、人防出人口、管沟口等加以封闭并设防水门槛;室外露天采光井全部用盖板盖严并固定,同时铺上塑料薄膜。9、雨期所需材料要提前准备,对降水偏高,可能出现大洪、大汛的时期,储备数量要酌情增加。二、建筑地基基础工程1.基坑坡顶做L5m宽散水、挡水墙,四周做混凝土路面。基坑内,沿四周挖砌排水沟、设集水井,用排水泵抽至市政排水系统。2、土方开挖施工中,基坑内临时道路上铺渣土或级配砂石,保证雨后通行不陷。自然坡面防止雨水直接冲刷,遇大雨时覆盖塑料布。3、土方回填应避免在雨天进行。4、锚杆施工时,如遇地下水孔壁坊塌,可采用注浆护壁工艺成孔。5、CFG桩施工,槽底预留的保护土层厚度不小于0.5mo三、砌体工程1.雨
3、天不应在露天砌筑墙体,对下雨当日砌筑的墙体应进行遮盖。继续施工时,应复核墙体的垂直度,如果垂直度超过允许偏差,应拆除重新砌筑。2、砌体结构工程使用的湿拌砂浆,除直接使用外必须储存在不吸水的专用容器内,并根据气候条件采取遮阳、保温、防雨等措施,砂浆在使用过程中严禁随意加水。3、对砖堆加以保护,确保块体湿润度不超过规定,淋雨过湿的砖不得使用,雨天及小砌块表面有浮水时,不得施工。块体湿润程度宜符合下列规定:(1)、烧结类块体的相对含水率60%70%;(2)、吸水率较大的轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块的相对含水率40%50%。(3)、每天砌筑高度不得超过L2mo(4)、砌筑砂浆应通过适配
4、确定配合比,要根据砂的含水量变化随时调整水胶比。适当减少稠度,过湿的砂浆不宜上墙,避免砂浆流淌。四、钢筋工程1、雨天施焊应采取遮蔽措施,焊接后未冷却的接头应避免遇雨急速降;日nno2、为保护后浇带处的钢筋,基础后浇带可两边各砌一道宽120mm、200mm高的砖墙,上用硬质材料或预制板封口(板缝应密封处理)。雨后要检查基础底板后浇带,对于后浇带内的积水必须及时清理干净,避免钢筋锈蚀。楼层后浇带可以用硬质材料封盖临时保护。3、钢筋机械必须设置在平整、坚实的场地上,设置机棚和排水沟,焊机必须接地,焊工必须穿戴防护衣具,以保证操作人员安全。五、混凝土工程1.雨期施工期间,对水泥和掺合料应采取防水和防潮
5、措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。2、应选用具有防雨水冲刷性能的模板脱模剂3、雨期施工期间,对混凝土搅拌、运输设备和浇筑作业面应采取防雨措施,并应加强施工机械检查维修及接地接零检测工作。4、除采用防护措施外,小雨、中雨天气不宜进行混凝土露天浇筑,且不应开始大面积作业面的混凝土露天浇筑;大雨、暴雨天气不应进行混凝土露天浇筑。5、雨后应检查地基面的沉降,并应对模板及支架进行检查。6、应采取防止基槽或模板内积水的措施。基槽或模板内和混凝土浇筑分层面出现积水时,应在排水后再浇筑混凝土。7、混凝土浇筑过程中,对因雨水冲刷致使水泥浆流失严重的部位,应采取补救措施后再继续施工。8、
6、浇筑板、墙、柱混凝土时,可适当减小坍落度。梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在弯矩剪力较少处的次梁和板上,从而保证主梁的整体性。9、混凝土浇筑完毕后,应及时采取覆盖塑料薄膜等防雨措施。六、钢结构工程1.现场应设置专门的构件堆场,场地平整;满足运输车辆通行要求;有电源、水源,排水通畅;堆场的面积满足工程进度需要,若现场不能满足要求时可设置中转场地。露天设置的堆场应对构件采取适当的覆盖措施。2、高强螺栓、焊条、焊丝、涂料等材料应在干燥、封闭环境下储存。3、雨期由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过两次,并由管理人员及时做好烘烤记录。
7、4、焊接作业区的相对湿度不大于90%;如焊缝部位比较潮湿,必须用干布擦净并在焊接前用氧块焰烤干,保持接缝干燥,没有残留水分。5、雨天构件不能进行涂刷工作,涂装后仙内不得雨淋;风力超过5级时,室外不宜进行喷涂作业。6、雨天及五级(含)以上大风不能进行屋面保温的施工。7、吊装时,构件上如有积水,安装前应清除干净,但不得损伤涂层,高强螺栓接头安装时,构件摩擦面应干净,不能有水珠,更不能雨淋和接触泥土及油污等脏物。8、如遇上大风天气,柱、主梁、支撑等大构件应立即进行校正,位置校正后,立即进行永久固定,以防止发生单侧失稳。当天安装的构件,应形成空间稳定体系。七、防水工程1.防水工程严禁在雨天施工,五级风
8、及其以上时不得施工防水层。2、防水材料进场后应存放在干燥通风处,严防雨水浸人受潮,露天保存时应用防水布覆盖。3、雨期进行防水混凝土和其他防水层施工时,应采取防雨措施。(1)、基础底板的大体积混凝土应避免在雨天进行。如突然遇到大雨或暴雨,不能浇筑混凝土时,应将施工缝设置在合理位置并采取适当的措施,已浇筑的混凝土用塑料布覆盖彳寺大雨过后清除积水再继续浇筑。(2)、热熔法施工防水卷材时,施工中途下雨,应做好已铺卷材的封闭和防护工作。(3)、涂料防水层涂膜固化前如有降雨可能时,应提前做好已完涂层的保护工作。八、保温工程1.外墙外保温工程施工(1)、应采取有效措施,避免保温材料受潮,保持保温材料处于干燥
9、状态。(2)、EPS板粘贴应保证有效粘贴面积大于50%o2.屋面保温工程施工在雨天不得进行保温层施工,已施工的保温层应采取遮盖措施,防止雨淋。九、建筑装饰装修工程1.中雨、大雨或五级(含)以上大风天气,不得进行室外装饰装修工程的施工;空气相对湿度过高时应考虑合理的工序技术间歇时间。2、高层建筑幕墙施工必须做好防雷保护装置。3、抹灰、粘贴饰面砖、打密封胶等粘结工艺施工,尤其应保证基底或基层的含水率符合施工要求。4、混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于8%;涂刷水性涂料时含水率不得大于10%。木质基层含水率不得大于12%o5、裱糊工程不宜在相对湿度过高时施工。6、雨天应停止在外脚手架上施工,大雨后要对脚手架进行全面检查,并认真清扫,确认无沉降或松动后方可施工。
