资源描述

《某市政工程施工总结报告.docx》由会员分享,可在线阅读,更多相关《某市政工程施工总结报告.docx(13页珍藏版)》请在第壹文秘上搜索。

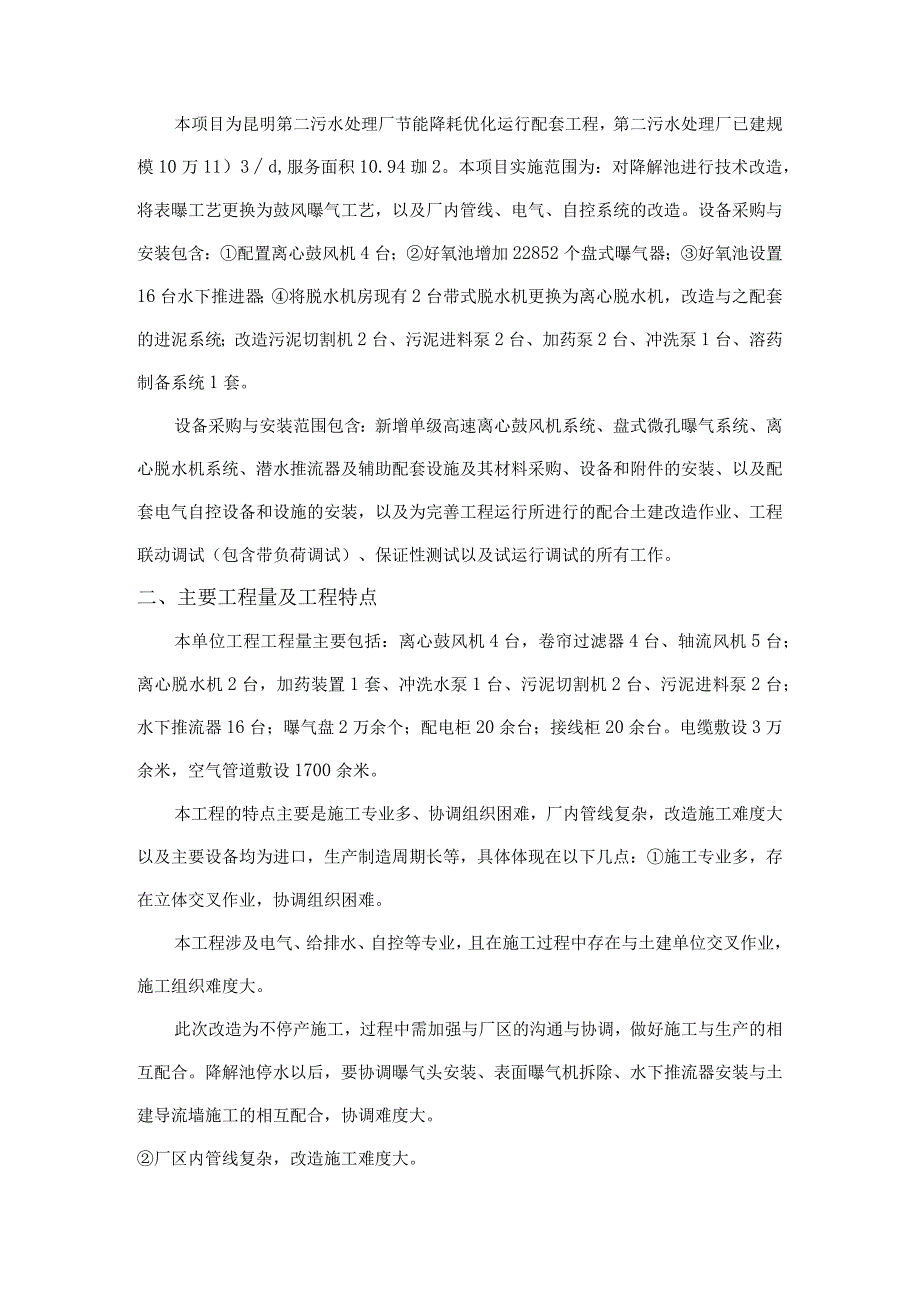

1、昆明主城区城市水环境污染治理技术示范工程(子项目一)昆明第二污水处理厂节能降耗优化运行工程设备采购与安装工程施工总结编制:审核:审批:一、工程概况本项目为昆明第二污水处理厂节能降耗优化运行配套工程,第二污水处理厂已建规模10万11)3d,服务面积10.94珈2。本项目实施范围为:对降解池进行技术改造,将表曝工艺更换为鼓风曝气工艺,以及厂内管线、电气、自控系统的改造。设备采购与安装包含:配置离心鼓风机4台;好氧池增加22852个盘式曝气器;好氧池设置16台水下推进器;将脱水机房现有2台带式脱水机更换为离心脱水机,改造与之配套的进泥系统;改造污泥切割机2台、污泥进料泵2台、加药泵2台、冲洗泵1台、

2、溶药制备系统1套。设备采购与安装范围包含:新增单级高速离心鼓风机系统、盘式微孔曝气系统、离心脱水机系统、潜水推流器及辅助配套设施及其材料采购、设备和附件的安装、以及配套电气自控设备和设施的安装,以及为完善工程运行所进行的配合土建改造作业、工程联动调试(包含带负荷调试)、保证性测试以及试运行调试的所有工作。二、主要工程量及工程特点本单位工程工程量主要包括:离心鼓风机4台,卷帘过滤器4台、轴流风机5台;离心脱水机2台,加药装置1套、冲洗水泵1台、污泥切割机2台、污泥进料泵2台;水下推流器16台;曝气盘2万余个;配电柜20余台;接线柜20余台。电缆敷设3万余米,空气管道敷设1700余米。本工程的特点

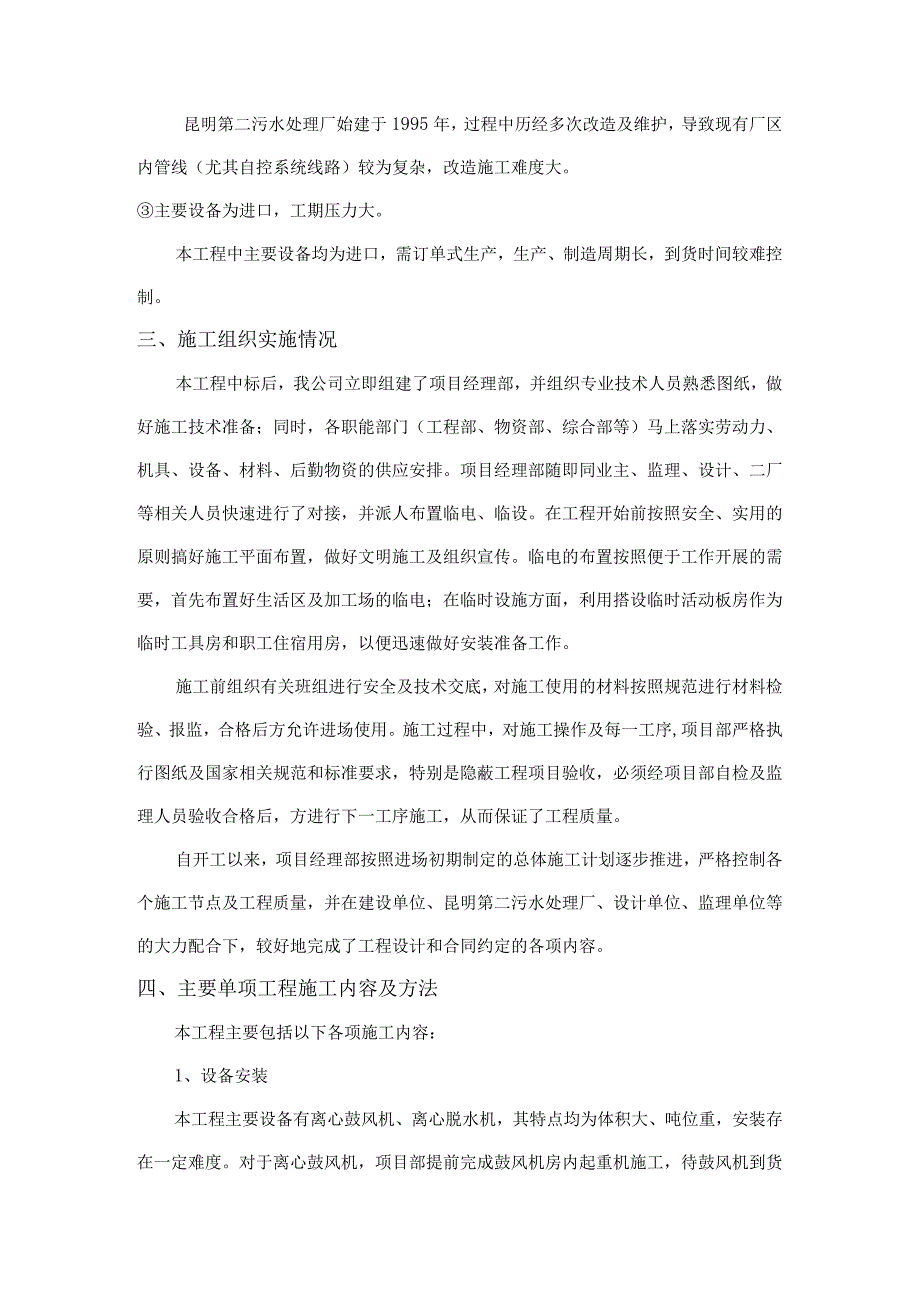

3、主要是施工专业多、协调组织困难,厂内管线复杂,改造施工难度大以及主要设备均为进口,生产制造周期长等,具体体现在以下几点:施工专业多,存在立体交叉作业,协调组织困难。本工程涉及电气、给排水、自控等专业,且在施工过程中存在与土建单位交叉作业,施工组织难度大。此次改造为不停产施工,过程中需加强与厂区的沟通与协调,做好施工与生产的相互配合。降解池停水以后,要协调曝气头安装、表面曝气机拆除、水下推流器安装与土建导流墙施工的相互配合,协调难度大。厂区内管线复杂,改造施工难度大。昆明第二污水处理厂始建于1995年,过程中历经多次改造及维护,导致现有厂区内管线(尤其自控系统线路)较为复杂,改造施工难度大。主要

4、设备为进口,工期压力大。本工程中主要设备均为进口,需订单式生产,生产、制造周期长,到货时间较难控制。三、施工组织实施情况本工程中标后,我公司立即组建了项目经理部,并组织专业技术人员熟悉图纸,做好施工技术准备;同时,各职能部门(工程部、物资部、综合部等)马上落实劳动力、机具、设备、材料、后勤物资的供应安排。项目经理部随即同业主、监理、设计、二厂等相关人员快速进行了对接,并派人布置临电、临设。在工程开始前按照安全、实用的原则搞好施工平面布置,做好文明施工及组织宣传。临电的布置按照便于工作开展的需要,首先布置好生活区及加工场的临电;在临时设施方面,利用搭设临时活动板房作为临时工具房和职工住宿用房,以

5、便迅速做好安装准备工作。施工前组织有关班组进行安全及技术交底,对施工使用的材料按照规范进行材料检验、报监,合格后方允许进场使用。施工过程中,对施工操作及每一工序,项目部严格执行图纸及国家相关规范和标准要求,特别是隐蔽工程项目验收,必须经项目部自检及监理人员验收合格后,方进行下一工序施工,从而保证了工程质量。自开工以来,项目经理部按照进场初期制定的总体施工计划逐步推进,严格控制各个施工节点及工程质量,并在建设单位、昆明第二污水处理厂、设计单位、监理单位等的大力配合下,较好地完成了工程设计和合同约定的各项内容。四、主要单项工程施工内容及方法本工程主要包括以下各项施工内容:1、设备安装本工程主要设备

6、有离心鼓风机、离心脱水机,其特点均为体积大、吨位重,安装存在一定难度。对于离心鼓风机,项目部提前完成鼓风机房内起重机施工,待鼓风机到货后,直接采用起重机吊装到位。因离心鼓风机安装位置位于脱水机房二楼且位于靠近中部位置。受机房层高影响,大吨位吊车无法直接伸臂入内。经项目部与劳务队伍协商,决定采取搭设临时吊装平台的办法,首先将脱水机吊至临时吊装平台,随后用钢管加倒链将脱水机运至安装位置,然后再用自制门吊起吊后安装。2、空气管道安装本工程空气管道主要有DN500与DN250等,其中DN500管道为绕降解池四周供气主管,DN250管道为每个降解池内的供气支管。空气管道安装包括两部分工作内容:防腐与焊接

7、。管道防腐根据设计要求采用IPN8710漆以及面漆等涂刷,管道基层采用动力除锈,达到st2级,漆膜单道厚度不低于50m。施工时采用滚涂法施工,漆膜均匀外观良好。空气管道均采用焊接连接,每条焊缝均经过超声波检测且质量合格。3、电气安装本工程电气安装主要包括各个配电箱(柜)的安装以及配电箱(柜)、设备、仪表的电源线及控制线(含配套线管)的敷设。电缆一般采用人工敷设,敷设完毕后及送电前都会摇测电缆绝缘。设备通电后会进行72小时不间断带电试运行,厂区路灯照明则进行24小时不间断带电试运行。所有设备、路灯试运行期间未出现质量问题。4、仪表安装本工程仪表主要包括总磷分析仪、DO检测仪、液位计、空气流量计、

8、电磁流量计、渠道流量计等的安装。施工时各个仪表安装均要求厂家技术人员现场指导配合,根据仪表使用要求及相关安装、验收规范进行安装。安装完毕后通电调试结果均达到设计要求。五、施工进度计划及执行情况工程开工前项目部便制定了总体施工计划,并进一步进化至年度计划、月计划。施工过程中,根据现场施工情况,每周制定施工周计划,并与劳务队伍将之细化至每天,确保工程进度可控。在降解池改造施工中,因为与土建单位交叉作业,在施工区域狭小、工程量大且时间较紧的情况下,项目部立即组织增加作业人员、合理调配工序、适当延长工作时间,确保关键节点工期。在项目部人员及甲方、监理大力支持下,本工程按期完成了所有施工内容。六、工程质

9、量管理情况1、项目部坚决贯彻执行甲方、监理下发的各种质量管理文件,牢固树立“质量第一”的思想。2、项目部建立有以项目经理为组长、各部门负责人为组员的工程质量管理机构。每一道工序实施前,项目部都会对作业人员下发施工技术交底,并在施工过程中安排专人进行旁站记录,尤其是隐蔽工程施工需详细记录施工过程。每一道工序施工完成后,在自检合格的基础上,及时请监理进行验收。经验收合格后,方能进行下一道工序施工。3、进行经常性的工程质量知识教育,提高工人的操作技术水平,在施工到关键性的部位时,技术员在现场进行指挥和技术指导。4、施工现场工程质量管理必须按施工规范要求抓落实,保证每道工序和施工质量符合验收标准。坚持

10、做到每分项、分部工程施工自检自查,把好质量关,不符合要求的不处理好决不进行下道工序施工。5、隐蔽工程施工前,必须经过项目部质检员、建设单位代表或监理单位代表验收后,方能进行工程隐蔽。6、严格把好材料质量关,不合格的材料不准使用,不合格的产品不准进入施工现场。工程施工前及时做好工程所需的材料试验检测,材料没有检验证明或检测不合格,不得进入施工现场。7、各分部分项单位工程质量评定情况我标段有昆明第二污水处理厂节能降耗优化运行项目设备采购与安装工程1个单位工程,包括地基与基础、建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、建筑节能6个分部工程,共分土方开挖、土方回填、管道安装、室内消火栓系统安

11、装、离心脱水机安装、加药系统安装、污泥进料泵安装、潜水推流器安装、无轴螺旋输送机安装、仪表设备安装、电力电缆、电讯电缆和信号电缆管线敷设、道路照明工程路灯安装、成套开关柜、配电柜及控制柜(箱)安装、中央管理工作站与操作分站、电视监控系统、入侵报警系统、离心鼓风机安装、电动菱形控制阀安装、卷帘过滤器安装、曝气盘安装、精确曝气流量计安装、压力变送器安装、DO检测仪安装、液位计安装等22个分项工程。具体评定情况如下:1)管沟土方开挖:共检16项,其中合格16项,合格率100%;2)管沟土方回填:共检80项,其中合格80项,合格率100%;3)空气管道安装:共检32项,其中合格32项,合格率100%;

12、4)离心脱水机安装:共检2项,其中合格2项,合格率100%;5)污泥进料泵安装:共检2项,其中合格2项,合格率100%;6)潜水推流器安装:共检16项,其中合格16项,合格率100%;7)无轴螺旋输送机安装:共检1项,其中合格1项,合格率100%;8)仪表设备安装:共检9项,其中合格9项,合格率100乐9)电力电缆、电讯电缆和信号电缆管线敷设:共检282项,其中合格282项,合格率100%;10)道路照明工程路灯安装:共检5项,其中合格5项,合格率100%;ID成套开关柜、配电柜及控制柜(箱)安装:共检22项,其中合格22项,合格率100%;12)中央管理工作站与操作分站:共检1项,其中合格1

13、项,合格率100%;13)电视监控系统:共检1项,其中合格1项,合格率100%;14)入侵报警系统:共检1项,其中合格1项,合格率100%;15)离心鼓风机安装:共检4项,其中合格4项,合格率100%;16)电动菱形控制阀安装:共检4项,其中合格4项,合格率100%17)卷帘过滤器安装:共检4项,其中合格4项,合格率100%18)曝气盘安装:共检4项,其中合格4项,合格率100版19)精确曝气流量计安装:共检5项,其中合格5项,合格率100%;20)压力变送器安装:共检3项,其中合格3项,合格率100%;21)DO检测仪安装:共检4项,其中合格4项,合格率100%;22)液位计安装:共检4项,

14、其中合格4项,合格率100%;以上22个分项工程合格率为100%。昆明第二污水处理厂节能降耗优化运行项目设备采购与安装工程综合评定为合格。在业主、设计、监理、质监等各单位的大力指导与协助下,我部按业主节点工期要求优质优量完成了施工任务,昆明第二污水处理厂节能降耗优化运行项目设备采购与安装工程实体成型美观、平整、电缆头制作、导线连接正确、设备安装位置准确,符合设计、规范及合同文件要求。8、建立健全工程技术资料档案制度,每个工地有专人负责整理工程技术资料,根据施工进度及时做好施工记录、自检记录和隐蔽工程验收签证记录。严格按照工程竣工验收资料要求整理分类。本工程在整个施工过程中,提前编制施工方案,做

15、好技术交底,加强施工过程中的技术指导与监督,实行质量安全目标责任制,做到有计划地进行施工,合理安排人力、物力,同时密切联系现场甲方和监理,听取合理意见,提前预防施工中可能出现的问题,有效地控制了施工质量隐患。七、合同执行情况本工程已完成了合同约定的全部施工内容,经自查合格。八、安全文明施工本工程位于昆明第二污水处理厂内,环境相对较为封闭,与外部接触较少,主要与二厂接触,因些文明环保监管的重点是既要满足环保部门、业主、监理的要求,还要满足二厂的要求,不能影响厂区正常的工作、生活及运营。为了做好厂区的文明环保监管工作,项目部从以下几个方面开展了工作。(1)加强作业人员文明施工教育,让文明施工深入员工心中。(2)加强施工过程巡视,全面监督安全文明施工。(3)加大文明施工宣传力度,统一着装、文明用语、规范施工。(4)施工现场保持干净、整洁、做到每日清扫,保持现场施工场地整洁,注意节约用水用电,临水临电等按规范布置、配备。(5)施工材料、成品、半成品分类堆放,放在不影响二厂运营及车辆通行的地方,并进行标记标识。(6)及时清时施工过程中垃圾,做到“工完、料净、场地清”。(7)坚持工作区与生活区严格分开,采取隔离及防护措施。定期检查食堂卫生,加强厨师体检。项目部全体人员并要求所有劳务人员以此为基本准则开展工作,在施工过程中时刻保持对文明施工的较高要求,未发

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
