《一级建造师市政工程实务教材中 道路章节的数据全总结[全].docx》由会员分享,可在线阅读,更多相关《一级建造师市政工程实务教材中 道路章节的数据全总结[全].docx(6页珍藏版)》请在第壹文秘上搜索。

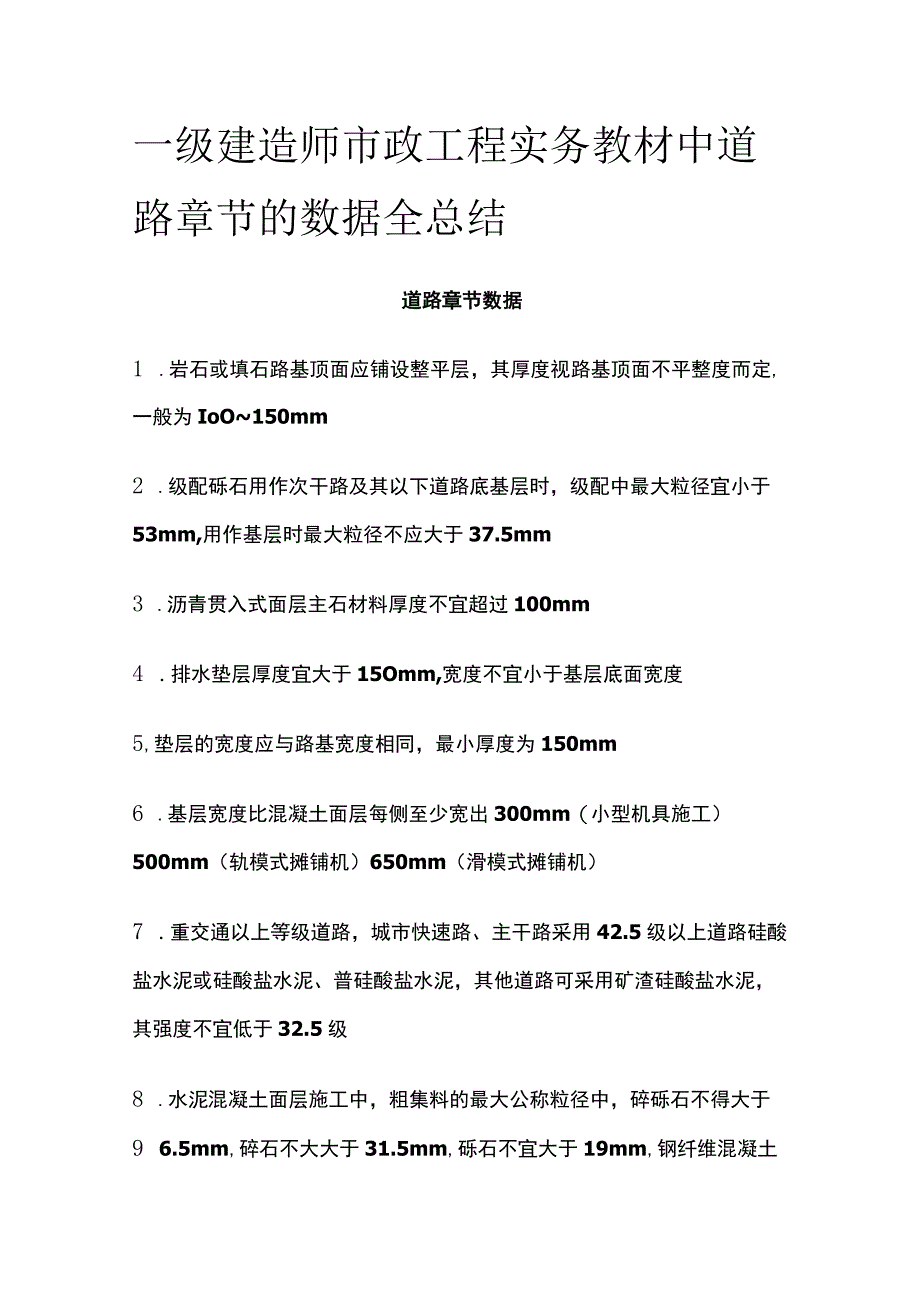

1、一级建造师市政工程实务教材中道路章节的数据全总结道路章节数据1 .岩石或填石路基顶面应铺设整平层,其厚度视路基顶面不平整度而定,一般为IoO150mm2 .级配砾石用作次干路及其以下道路底基层时,级配中最大粒径宜小于53mm,用作基层时最大粒径不应大于37.5mm3 .沥青贯入式面层主石材料厚度不宜超过100mm4 .排水垫层厚度宜大于15Omm,宽度不宜小于基层底面宽度5,垫层的宽度应与路基宽度相同,最小厚度为150mm6 .基层宽度比混凝土面层每侧至少宽出300mm(小型机具施工)500mm(轨模式摊铺机)650mm(滑模式摊铺机)7 .重交通以上等级道路,城市快速路、主干路采用42.5级
2、以上道路硅酸盐水泥或硅酸盐水泥、普硅酸盐水泥,其他道路可采用矿渣硅酸盐水泥,其强度不宜低于32.5级8 .水泥混凝土面层施工中,粗集料的最大公称粒径中,碎砾石不得大于9 6.5mm,碎石不大大于31.5mm,砾石不宜大于19mm,钢纤维混凝土粗集料最大粒径不宜大于19mm10 沥青混合料按公称粒径可分为特粗式(37.5mm),粗粒式(26.5或者31.5mm冲粒416mm或者19mm田粒式(9.5或者13.2mm)砂粒式(4.75mm)11 .再生沥青旧料含量交通较大时,旧料占30%40%,交通量不大时,旧料占50%80%12 .采用间歇式拌合时,旧料含量不超过30%,采用滚筒式拌合时,旧料占
3、40%80%13 .路基施工当地面横坡陡于1:5时,需要修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于Im,压路机不小于12t级14 .填方高度内管涵顶面500mm以上才能使用压路机碾压15 .距离管道边Im范围内应采用人工开挖,在距直埋线缆2m范围内必须采用人工开挖16 .填石路堤宜选用12t级以上振动压路机、25t以上轮胎压路机、2.5t夯锤压实17 .路基填土宽度比设计宽度每侧宽500mm18管顶以上50cm范围内应采用轻型压实机具,当管道结构顶面至路床覆土厚度不大于50cm时,应对管道进行加固,当管道结构顶面至路床覆土厚度在5080cm,路基压实时应对管道结构采取保护或者加
4、固措施19 .液性指数L,LVO为坚硬半坚硬,0L0.5为硬塑,0.5L1为软塑,L1.0为流塑20 .水泥稳定土基层应采用初凝时间大于3h,终凝时间不少于6h的42.5级以上的普通硅酸盐水泥,32.5级以上的矿渣硅酸盐水泥、火山灰硅酸盐水泥,用作基层时,粒料最大粒径不宜超过37.5mm,作底基层时,城市快速路主干路不应超过37.5mm,次干路及以下道路不应超过53mm21 .水泥稳定土材料自搅拌至摊铺完成不应超过3h,施工气温不低于5,分层摊铺时,应在下层养护7d后方可摊铺上层材料22 .石灰稳定土基层养护时间不宜少于7d23 .石灰粉煤灰稳定砂砾基层每层最大压实厚度为200mm,且不宜小于
5、100mrn,常温下养护不宜小于7d24 .路堤加筋中,土工合成材料叠合长度不应小于300mm,搭接宽度不得小于15Omm,土工合成材料摊铺后宜在48h内填筑填料,卸土高度不宜大于Im,当填筑层厚度超过600mm后,才允许采用重型压路机25 .台背路堤加筋中,相邻两幅加筋材料互相搭接,宽度宜不小于200mm,连接强度不低于合成材料强度60%,每层压实厚度宜不大于300mm,边角处厚度不得大于15Omm26 .高等级路面等候运料车,宜在5辆以上,运料车在摊铺机前100-300mm外空档等候,每台摊铺机摊铺宽度宜小于6m,2台或多台前后错开10-20m同步摊铺,两幅之间应有3060mm宽度搭接,上
6、下层搭接错开200mm以上,预热摊铺机熨平板不低于100oCz摊铺速度宜控制在26mmin27 .复压碾压路段长度宜为6080m,热拌沥青压实最大厚度不宜大于100mrn,密级配沥青混合料复压优先采用不小于25t的重型轮胎压路机,当采用三轮钢筒式,总质量不小于12t28 .热拌沥青混合料施工,上下层纵缝应错开150mm(热接缝)或者300400mm(冷接缝),相邻两幅上下层横向接缝均应错位Im以上,采用梯队作业选用热接缝,将已铺部分留下100-200mm暂不碾压,作为后续基准面,如采用冷接缝,新料跨缝摊铺与已铺层重叠50100mm29 .改性沥青混合料贮存时间不宜超过24h,摊铺温度不低于16
7、0,速度慢至l-3mmin,初压开始温度不低于150oCz碾压终了表面温度不低于90120C,OGFc混合料宜采用12t级以上压路机30 .水泥混凝土路面施工混凝土拌合物初凝时间不得小于3h,终凝时间大于IOh3:L混凝土面层施工木模板直线部分板厚不宜小于50mm,每0.8mlm设一处支撑,弯道部分板厚宜为1530mm每050.8m设置一处支撑,各种模板叠放高度不宜超过l.6m32 .混凝土面层施工养护时间不宜小于设计弯拉强度的80%,一般为1421d,在混凝土达到设计弯拉强度的40%以后,可允许行人通过,完全达到设计弯拉强度100%且填缝完成前,不得开放交通33 .城镇道路微表处理在气温25

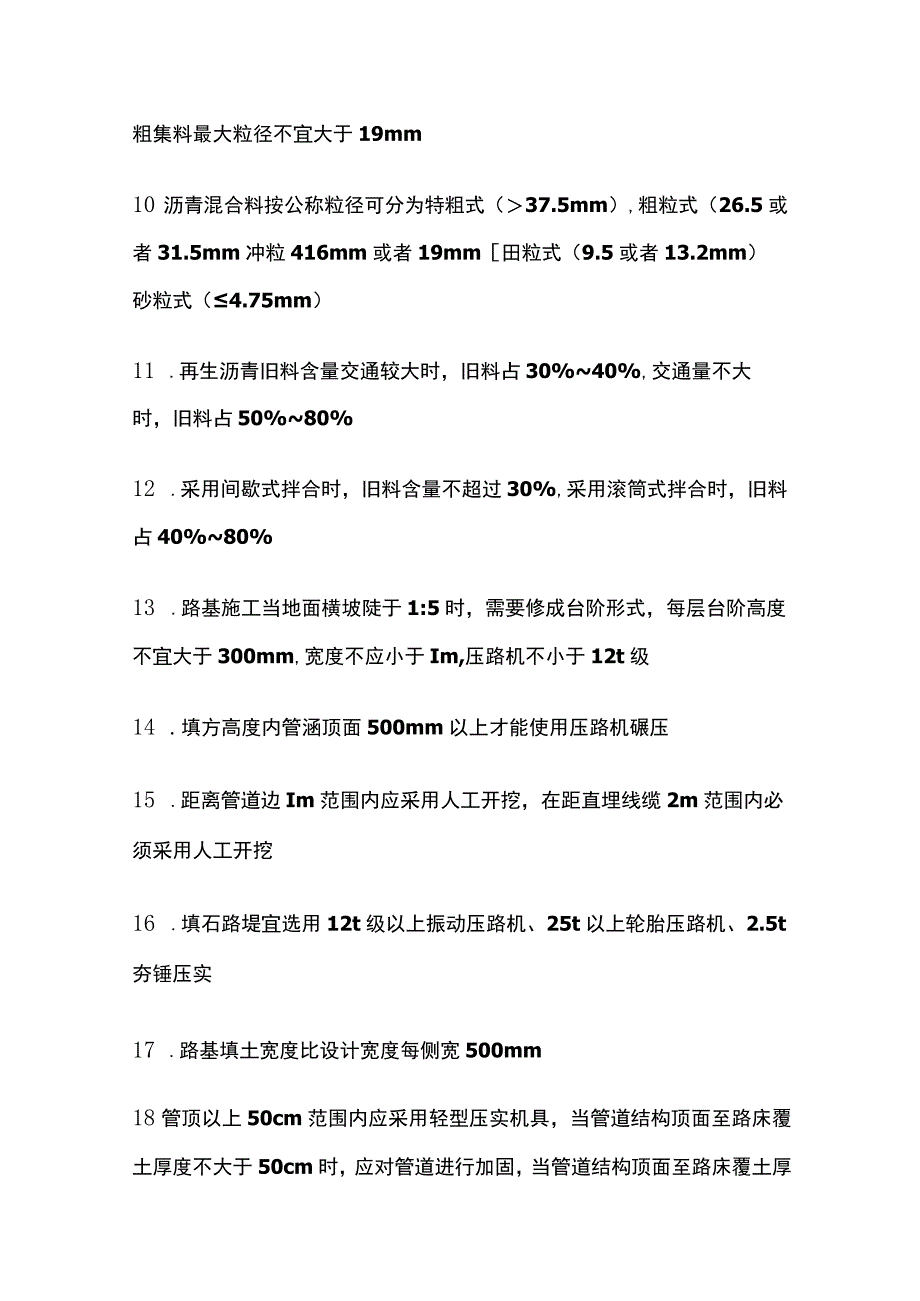

8、到30。C养护30min满足设计要求后,即可开放交通,摊铺速度L53.0kmh,试验段长度不小于200m34 .挖方路基压实标准:路床顶面以下深度030cm,快速路、主干路95%,次干路93%,支路290%;填方路基压实度标准:路床顶面以下深度080cm快速路、主干路95%次干路93%,支路90%;路床顶面以下深度80150cm,快速路、主干路93%,次干路90%,支路90%;路床顶面以下深度150Cm,快速路、主干路大于等于90%,次干路290%f支路87%(每IoOon每一层一组3个点,细粒环刀,粗粒灌砂法)35 .沥青混合料面层压实度,对于城市快速路、主干路不应小于96%,次干路及以下不
9、应小于95%,冷拌沥青混合料、沥青贯入式不应小于95%(每100On测1个点查实验记录)36 .当施工现场环境日平均气温连续5d稳定低于5(,或者最低环境气温低于3。C视为进入冬期施工37 .普通热拌沥青混合料施工温度不应低于5,热拌改性沥青混合料施工温度不应低于1038 .城市快速路主干路路基不得用含有冻土块土料填筑,次干路以下道路填土材料中冻土块不得大于IoOmm,冻土块含量应小于15%39 .面层混凝土弯拉强度未达到IMPa或者抗压强度未达到5MPa时,必须采取防冻措施40 .气温高于30oCz混凝土拌合物温度在3035P,同时空气相对湿度小于80%时,应按高温期施工规定进行41 .施工现场的围挡一般不应低于1.8m,在市区繁华路段涉及市容市貌应不低于2.5m42 .宿舍内单人铺不得超过2层,床铺高于地面03m,人均床铺面积不得小于1.9x1.9m,床铺间距不得小于0.3m,宿舍室内净高不得小于2.5m,通道宽度不得小于0.9m43 .食堂门下方设不低于0.2m防鼠挡板,瓷砖高度不宜小于l.5m,粮食存放台距墙和地面应大于0.2m44 .厕所隔板高度不宜低于0.9m45 .现场一线作业人员年龄不得超过50周岁,辅助作业人员不得超过55周岁
