二层主展厅满堂脚手架搭拆方案范文.docx

上传人:p** 文档编号:437654 上传时间:2023-08-28 格式:DOCX 页数:5 大小:21.85KB
下载 相关 举报

二层主展厅满堂脚手架搭拆方案范文.docx_第1页
第1页 / 共5页

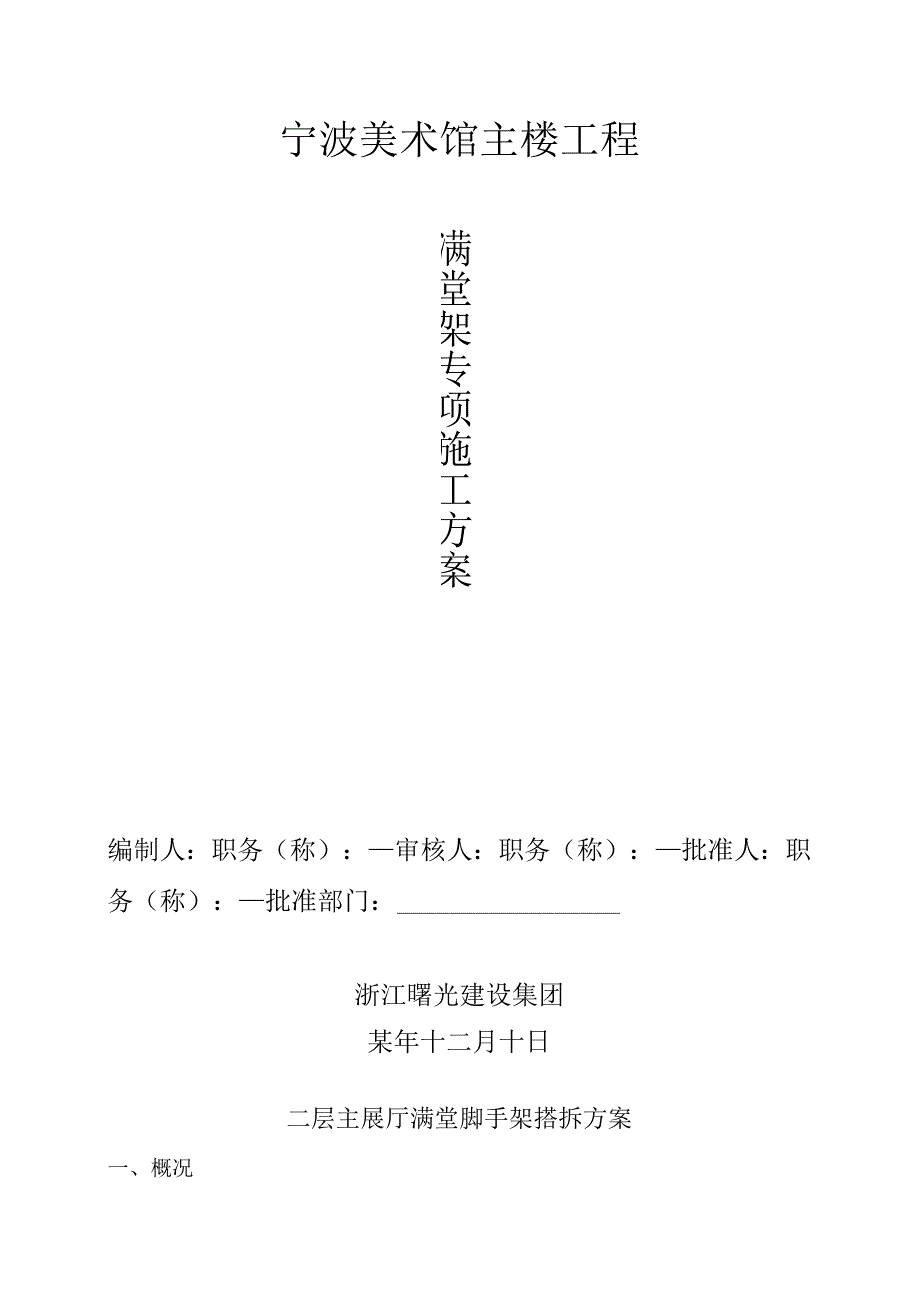

二层主展厅满堂脚手架搭拆方案范文.docx_第2页
第2页 / 共5页
二层主展厅满堂脚手架搭拆方案范文.docx_第3页
第3页 / 共5页
二层主展厅满堂脚手架搭拆方案范文.docx_第4页
第4页 / 共5页
二层主展厅满堂脚手架搭拆方案范文.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《二层主展厅满堂脚手架搭拆方案范文.docx》由会员分享,可在线阅读,更多相关《二层主展厅满堂脚手架搭拆方案范文.docx(5页珍藏版)》请在第壹文秘上搜索。

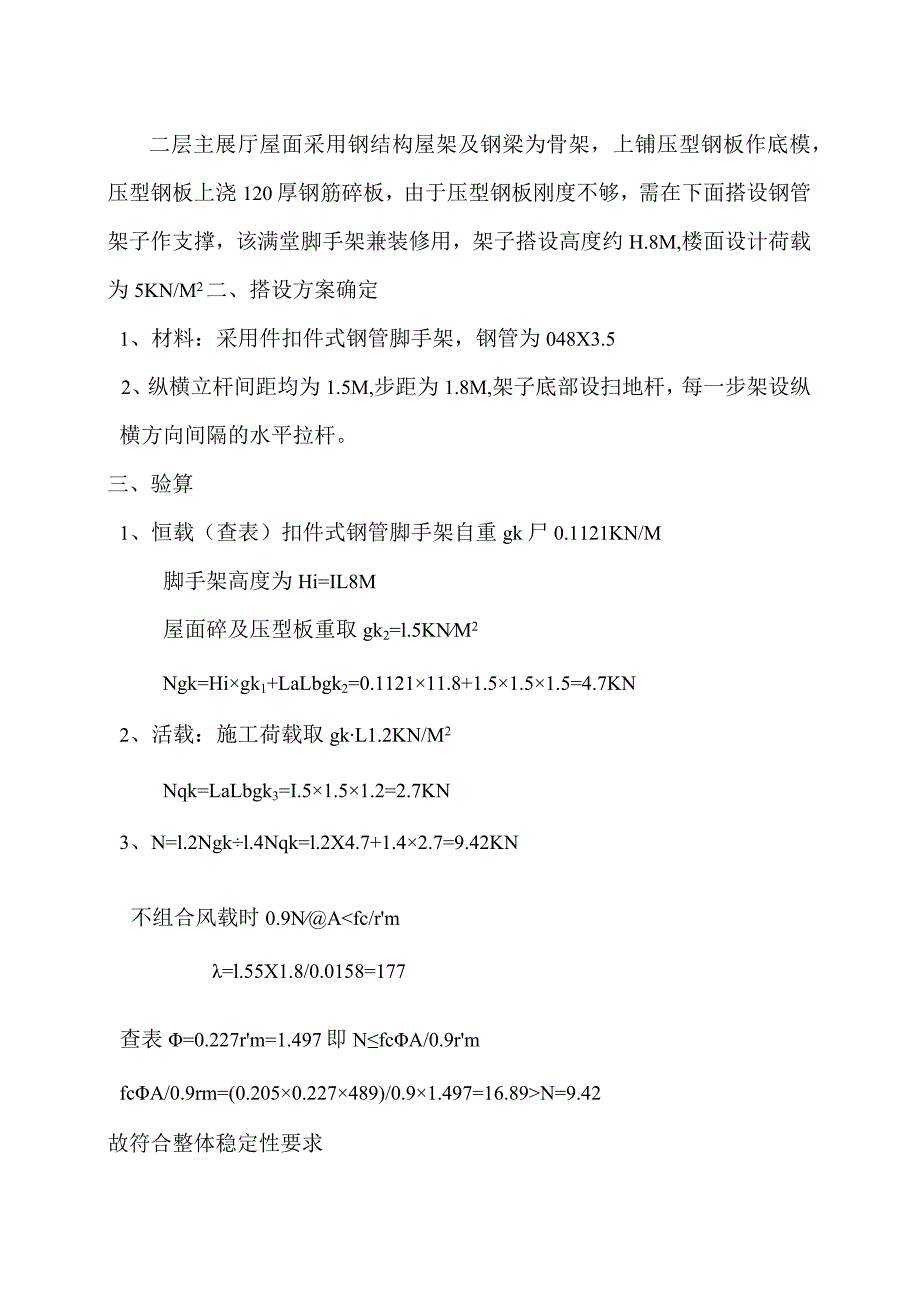

1、施工专项方案报审表工程名称:宁波美术馆主楼致:宁波高专监理公旬(监理单位)我方已根据施工合同的有关规定完成了宁波美术馆主楼工程二层主展厅满堂口专项方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附:梁板模板承重架搭设施工专项方案承包商(章):项目经理:B期:专业监理工程师审查意见:专业监理工程师:B期:总监理工程师审定意见:项目监理机构:总监理工程师:0期:宁波美术馆主楼工程满堂架专项施工方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门:浙江曙光建设集团某年十二月十日二层主展厅满堂脚手架搭拆方案一、概况二层主展厅屋面采用钢结构屋架及钢梁为骨架,上铺压型钢板作底

2、模,压型钢板上浇120厚钢筋碎板,由于压型钢板刚度不够,需在下面搭设钢管架子作支撑,该满堂脚手架兼装修用,架子搭设高度约H.8M,楼面设计荷载为5KN/M2二、搭设方案确定1、材料:采用件扣件式钢管脚手架,钢管为048X3.52、纵横立杆间距均为1.5M,步距为1.8M,架子底部设扫地杆,每一步架设纵横方向间隔的水平拉杆。三、验算1、恒载(查表)扣件式钢管脚手架自重gk尸0.1121KN/M脚手架高度为Hi=IL8M屋面碎及压型板重取gk2=l.5KNM2Ngk=Higk1+LaLbgk2=0.112111.8+1.51.51.5=4.7KN2、活载:施工荷载取gkL1.2KN/M2Nqk=L

3、aLbgk3=I.51.51.2=2.7KN3、N=l.2Ngkl.4Nqk=l.2X4.7+1.42.7=9.42KN不组合风载时0.9NAN=9.42故符合整体稳定性要求2、楼面承载力验算N=NgkNqk=4.7+2.7=7.4KNNLaLb=7.4/(1.51.5)=3.29KN5KN故楼面承载力符合要求四、搭拆安全技术措施1、搭拆的材料不能集中堆放。2、搭设时应逐个检查扣件紧固程度40-60N.M40-60N.M3、拆除作业必须由上而下逐层进行,严禁上下同时作业。4、满堂脚手架应设登高措施,保证操作人员上下安全。5、在采光顶四周处应做好围护栏杆。6、作装修时在操作层及度层应满铺脚手片。

4、浙江曙光建设总承包公司宁波分公司宁波美术馆项目部202*年12月10日安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
