住宅楼工程雨季施工完整方案.docx

上传人:p** 文档编号:437763 上传时间:2023-08-28 格式:DOCX 页数:5 大小:18.71KB
下载 相关 举报
住宅楼工程雨季施工完整方案.docx_第1页
第1页 / 共5页
住宅楼工程雨季施工完整方案.docx_第2页
第2页 / 共5页
住宅楼工程雨季施工完整方案.docx_第3页
第3页 / 共5页
住宅楼工程雨季施工完整方案.docx_第4页
第4页 / 共5页
住宅楼工程雨季施工完整方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《住宅楼工程雨季施工完整方案.docx》由会员分享,可在线阅读,更多相关《住宅楼工程雨季施工完整方案.docx(5页珍藏版)》请在第壹文秘上搜索。

1、住宅楼工程雨季施工完整方案1、工程概况本工程为安宁西里15#住宅楼工程,位于海淀区东北旺村北侧现浇碎框架结构,总建筑面积为IIlO2.84m2本工程主楼地上十四层,层高2.8米,地下两层,层高4.2m。建筑总高度为43.5m。2、雨季施工管理目标2.1 雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季正常进行施工生产,不受季节性气候的影响。2.2 雨季施工重点放在结构施工、防水施工、回填土施工。2.3 加强雨季施工的信息反馈,基层施工人员发现情况要及时向有关管理人员汇报、反映以便及时采取处理措施。3、雨季施工的计划安排根据进度计划安排20XX年8月15日一9月30日雨季期间,本工程

2、将进行的施工项目如下:基槽开挖工程、地下室施工。4、雨季施工准备工作4.1 项目经理部设立防汛领导小组,负责雨季施工方案的编制、实施和检查及现场雨季施工安全措施的制定、实施和检查。防汛领导小组成员名单如下:组长:副组长:组员:4.2 责任分工组长:张世平:领导并亲自指导方案控制和检查,督促方案的执行情况。副组长:XXX:协助组长对方案执行和落实情况的督促和指导,编制具体的雨季施工方案并坚持检查督促方案的执行和落实情况。组员:负责施工过程中所有电气设备的检查与维修保养工作。组员:负责施工过程中各种材料和保管工作。组员:负责施工机械化的检查及维修保养工作。组员:负责各项工作的安全检查和指导。组员:

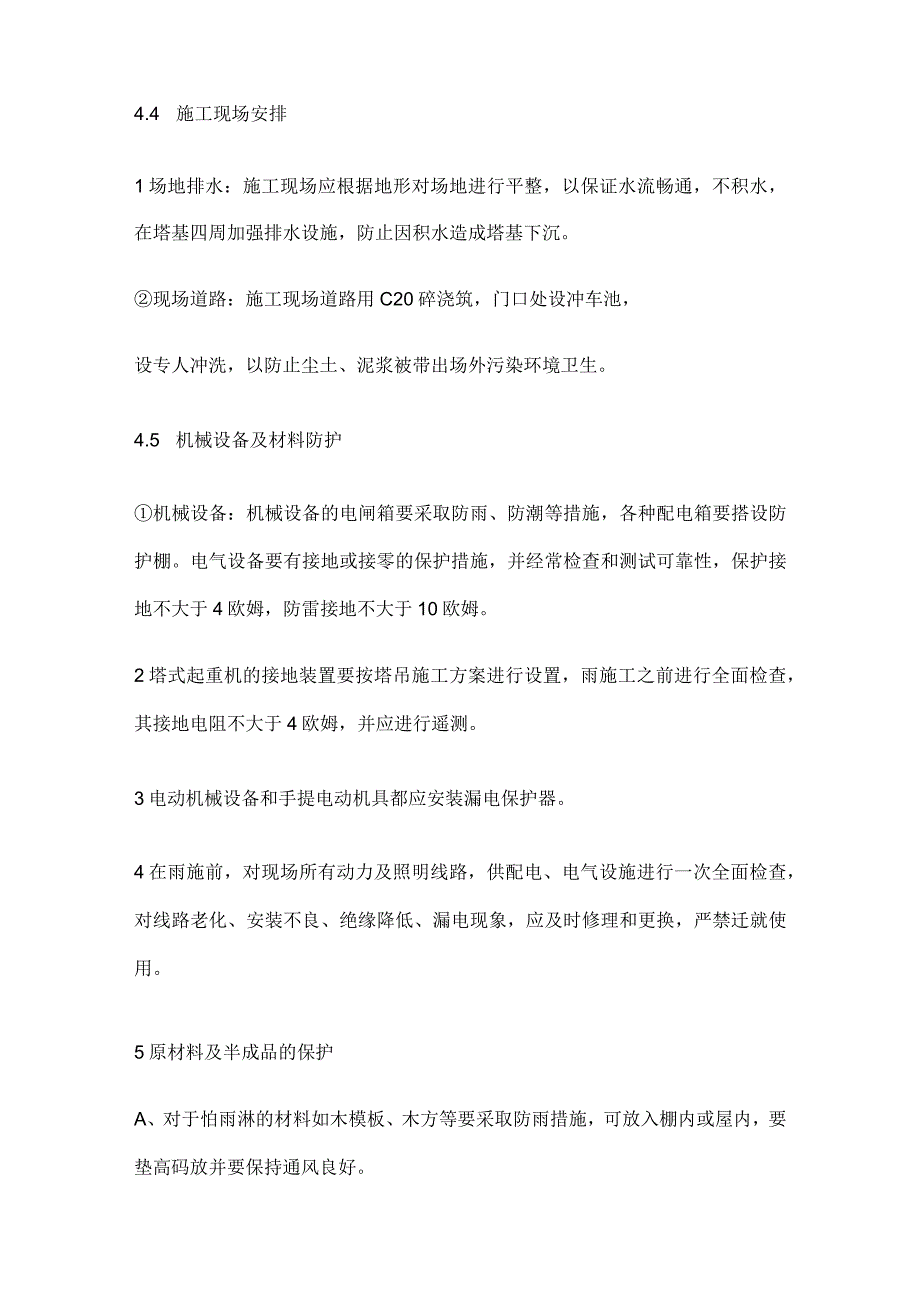

3、负责施工过程中人力供给和具体实施。项目经理部夜间设值班人员并做好值班记录,同时注意收听天气预报,随时掌握天气变化情况,做好雨季施工各种材料准备防止暴风雨突然袭击,给施工造成影响。4.4 施工现场安排1场地排水:施工现场应根据地形对场地进行平整,以保证水流畅通,不积水,在塔基四周加强排水设施,防止因积水造成塔基下沉。现场道路:施工现场道路用C20碎浇筑,门口处设冲车池,设专人冲洗,以防止尘土、泥浆被带出场外污染环境卫生。4.5 机械设备及材料防护机械设备:机械设备的电闸箱要采取防雨、防潮等措施,各种配电箱要搭设防护棚。电气设备要有接地或接零的保护措施,并经常检查和测试可靠性,保护接地不大于4欧姆

4、,防雷接地不大于10欧姆。2塔式起重机的接地装置要按塔吊施工方案进行设置,雨施工之前进行全面检查,其接地电阻不大于4欧姆,并应进行遥测。3电动机械设备和手提电动机具都应安装漏电保护器。4在雨施前,对现场所有动力及照明线路,供配电、电气设施进行一次全面检查,对线路老化、安装不良、绝缘降低、漏电现象,应及时修理和更换,严禁迁就使用。5原材料及半成品的保护A、对于怕雨淋的材料如木模板、木方等要采取防雨措施,可放入棚内或屋内,要垫高码放并要保持通风良好。B、材料堆放场地应碾压坚实,钢筋堆放应用油轨木,架料堆放应搭设脚手架。C、雨季所需材料、设备和其它用品,要提前准备,及时组织进场。6大小型设施检修及维

5、护A、临时设施检修:对现场临时设施,如:办公室、食堂、仓库等应进行全面检查,对危险建筑物应进行全面翻修、加固或拆除。对仓库、工具房、的排水沟进行彻底清理,保证排水畅通。B、现场准备潜水泵,以防积水,做到雨后及时开工。5、雨季施工主要技术管理措施5.1 钢筋的加工及堆放钢筋在现场内加工后,按施工平面图位置,底部支垫油炸轨道木,规格、部位编号分别堆放,防止雨水浸泡和泥砂污染钢筋、并用塑料布盖好,如钢筋堆放时间较长,有锈蚀现象时,应除锈后再使用。5.2 混凝土工程碎在雨季施工时,要特别注意天气预报,根据雨情随时作好调整浇筑碎的准备工作,避免突降大雨影响碎的施工。1雨季施工,砂、石含水率变化较大,要及

6、时测定并调整施工配合比的用水量,严格控制坍落度,确保税的强度。2已入模成型的碎应及时覆盖,防止突然遭雨水冲淋污染水源及影响质量,特别是楼板。3在碎浇注时,根据砂石含水率的变化要及时调整用水量,若突然遇中、大雨应按相应规范的规定作好临时施工缝,雨后继续施工时,应先对施工工缝作好处理,加同配比无石子砂浆后(510厘米),再进行浇筑。4雨施期间应加强防风措施,对模板的临时堆放及各类物资的码放,怕雨物资的覆盖,都要进行加固,防止大风刮倒损坏伤人和物资的浸水,5.3 回填土施工、待回填土应有防雨措施,防止因含水率增加影响夯填密实。、回填土施工中应防止地面水流入基坑,以免边坡塌方及基土遭到破坏。刚铺完尚未

7、夯实的回填土,如遭雨水淋泡,则及时将积水处的松软回填土除去,并重新补填亲土夯实,被水浸湿的回填土,应在晾干后再夯打密实,要准备好苫布或塑料布,遇雨时对回填土进行覆盖。、回填用的石灰粉应有防雨措施,防止熟化。5.4 塔吊使用的具体要求、雨季塔吊使用前必须检查避雷及接地、接零保护是否有效,每次雨后必须对塔吊使用路基进行沉降观测,另外在塔基周围做排水沟,以便及时将雨水排走,若发现塔基有不正常现象,及时通知有关人员进行处理、六级以上大风和大雨中不得使用塔吊作业,若塔吊在作业时突然遇雨及大风时,必须对己就位的模板或设备及各种材料作好临时支撑加固,塔吊收工时,大臂应调向避风位置,并将吊钩固定好,5.5 脚手架要经常检查,发现问题要及时处理或更换加固。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
