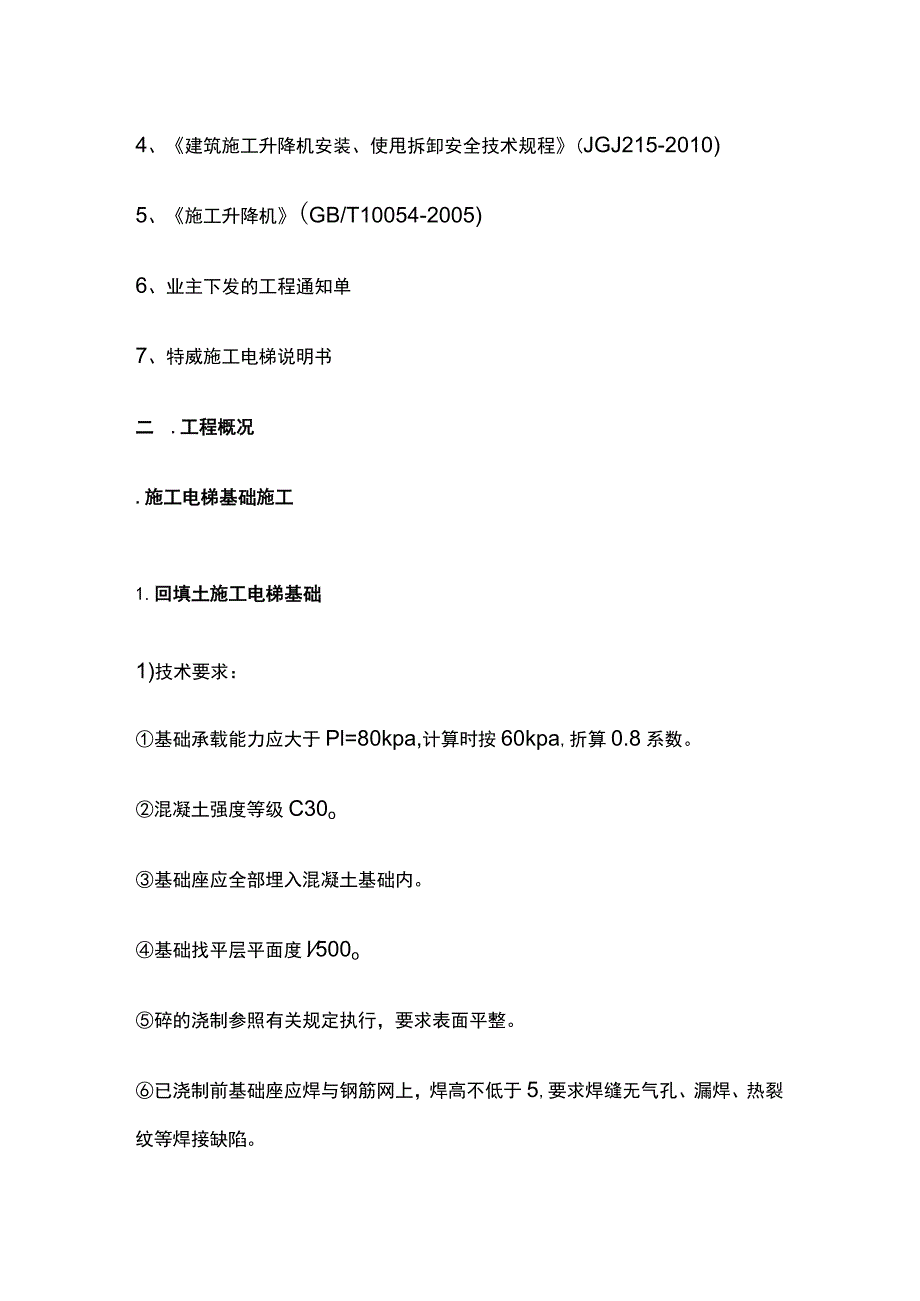

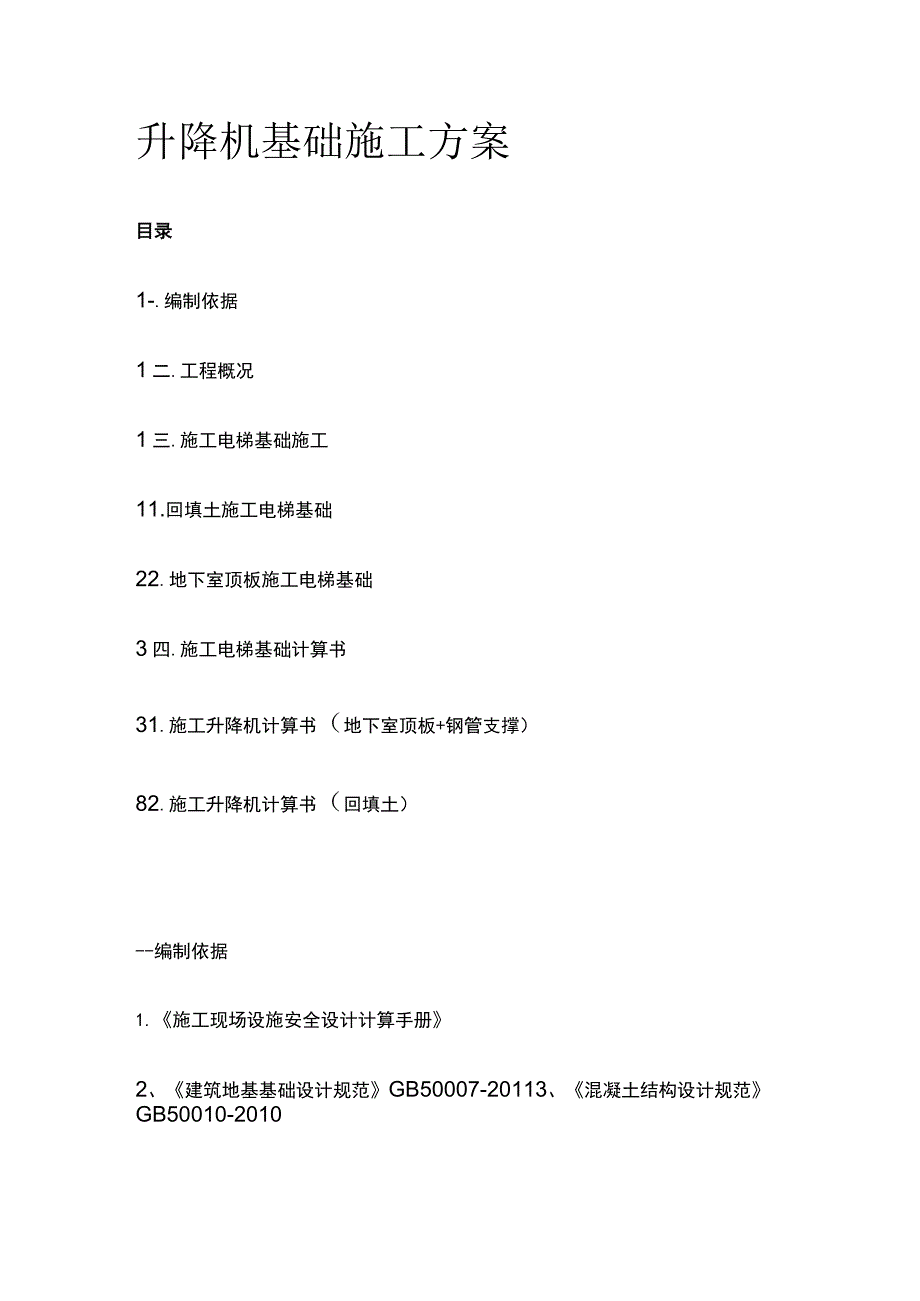

1、升降机基础施工方案目录1-.编制依据1二.工程概况1三.施工电梯基础施工11.回填土施工电梯基础22.地下室顶板施工电梯基础3四.施工电梯基础计算书31.施工升降机计算书(地下室顶板+钢管支撑)82.施工升降机计算书(回填土)-编制依据1.施工现场设施安全设计计算手册2、建筑地基基础设计规范GB50007-20113、混凝土结构设计规范GB50010-20104、建筑施工升降机安装、使甩拆卸安全技术规程(JGJ215-2010)5、施工升降机(GB/T10054-2005)6、业主下发的工程通知单7、特威施工电梯说明书二 .工程概况.施工电梯基础施工1.回填土施工电梯基础1)技术要求:基础承载
2、能力应大于Pl=80kpa,计算时按60kpa,折算0.8系数。混凝土强度等级C30o基础座应全部埋入混凝土基础内。基础找平层平面度l500o碎的浇制参照有关规定执行,要求表面平整。已浇制前基础座应焊与钢筋网上,焊高不低于5,要求焊缝无气孔、漏焊、热裂纹等焊接缺陷。混凝土浇制前,基础座应穿过厚约100的木块,并拧紧螺栓。必须采用双层钢筋,且两层钢筋间必须用钢筋另外连接,并焊接一起。注意基础座螺栓孔不能堵塞。2)地基夯实措施地基基础为回填土地基,夯实采用机械夯实加人工整平的方式。回填土的具体要求:填土前,应将基坑里的垃圾等杂物都处理完毕,清除干净。检验土质,检验回填土料的种类、粒径,有无杂物,是
3、否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。填土应分层铺摊,每层铺土的厚度为30Omm,每层压实遍数为68层。碾压机械压实填方时,应控制行驶速度2kmhz碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式打夯机分层夯打密实。回填土方每层压实后,应按规范规定进行环刀取样,测出干土的压实度,达到要求0.97后,再进行上一层的铺土。回填土与电梯基础标高关系2.地下室顶板施工电梯基础因地下室门槛高度较高,为施工方便,故在地下室顶板上不做基础。施工电梯基
4、础螺栓在地下室顶板上钻孔固定。通过计算施工电梯在地下室顶板上安装,计算可安全通过。但出于安全考虑,将搭设钢管支撑,钢管支撑详见计算书。施工电梯基础计算书1.施工升降机计算书(地下室顶板+钢管支撑)计算依据:1.施工现场设施安全设计计算手册谢建民编著2、建筑地基基础设计规范GB50007-20113、混凝土结构设计规范GB50010-20104、建筑施工扣件式钢管脚手架安全技术规范JGJ130-20115、木结构设计规范GB50005-20036、钢结构设计规范GB50017-20037、砌体结构设计规范GB50003-20118、建筑施工升降机安装、使用、拆卸安全技术规程(JGJ215-201
5、0)9、施工升降机(GB/T10054-2005)一、参数信息1.施工升降机基本参数2 .楼板参数3 .荷载参数:二.基础承载计算导轨架重共需57节标准节标准节重17Okg)170kg57=9690kg,施工升降机自重标准值:Pk=(20002+1350+13002+300+9690)+20002)101000=219.4kN;施工升降机自重:P=(1.2(20002+1350+1300X2+300+9690)+1.420002)101000=271.28kN;P=np=l271.28=271.28kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土
6、板来承担。根据板的边界条件不同,选择最不利的板进行验算。(按荷载满布,且计算板约束条件为一边固支,三边钱支考虑)楼板长宽比:LxLy=7.88.1=0.9631 .荷载计算楼板均布荷载:q=271.28(4.53)=20.095kNr22 .混凝土顶板配筋验算依据建筑施工手册(第四版):Mxmax=0.033820.0957.82=41.323kNmMymax=0.023520.0957.82=28.73kNmM0x=-0.086920.0957.82=-106.241kNm混凝土的泊桑比为=1/6,修正后求出配筋。板中底部长向配筋:Mx=Mxmax+Mymax=41.323+28.736=4
7、6.111kNms=M(lfcbh02)=46.11106(1.0014.307.80103325.002)=0.004;=l-(l-2as)l2=l-(l-20.004)0.5=0.004;s=l-2=l-0.0042=0.998;As=M(sfyh)=46.11106/(0.998360.00325.00)=394.89mm2o实际配筋:867.08mm2394.887mm2板中底部长向配筋满足要求。板中底部短向配筋:My=Myma+Mxmax=28.73+41.3236=35.617kNms=M(lfcbh02)=35.62106(1.0014.308.10103325.002)=0.0
8、03;=l-(l-2as)l2=l-(l-20.003)0.5=0.003;s=l-2=l-0.0032=0.999;As=M(sfyh)=35.62X106/(0.999360.00X325.00)=304.87mm2o实际配筋:867.08mm2304.867mm2板中底部短向配筋满足要求。板边上部长向配筋:MOx=MOxmax+M0ymax=(-106.241)+0/6=-106.241kNms=M(lfcbh02)=106.24106(1.0014.307.80103325.002)=0.009;=l-(l-2as)l2=l-(l-20.009)0.5=0.009;s=l-2=l-0.
9、0092=0.995;As=M(sfyh0)=106.24106/(0.995X360.00X325.00)=912.18mm2o实际配筋:1180.192mm2912.176mm2板边上部长向配筋满足要求。3、混凝土顶板挠度验算板刚度:Bc=Eh3(12(l-2)=31043503/(12(1-(1/6)2)=11.0251010q=20.095kNr2=0.0201Nmm21.=7800mm板最大挠度:fmax=3rnaxql4/BC=O003010020178004(11.0251010)=2.031mmfmaxL=2.0317800=l3841F=380.44kN该基础符合施工升降机的
10、要求。四、基础承台验算1.承台底面积验算轴心受压基础基底面积应满足S=3.73.7=13.69m2(Pk+Gk)fc=(207.69+102.675)(14.3103)=0.022m2o承台底面积满足要求。2 .承台抗冲切验算由于导轨架直接与基础相连,故只考虑导轨架对基础的冲切作用。计算简图如下:Fl0.7hpftamhoam=(at+ab)2Fl=pjAI式中Pj-扣除基础自重后相应于荷载效应基本组合时的地基土单位面积净反力,Pj=PS=257.22813.69=18.789kNr2;hp一受冲切承载力截面高度影响系数,Bhp=I;h-基础冲切破坏锥体的有效高度,h0=300-35=265m
11、m;Al-冲切验算时取用的部分基底面积,AI=3.71.325=4.903m2;am-冲切破坏锥体最不利一侧计算长度;at-冲切破坏锥体最不利一侧斜截面地上边长,取导轨架宽a;ab-冲切破坏锥体最不利T则斜截面在基础底面积范围内的下边长;ab=a+2h0=0.45+20.265=0.98mam=(at+ab)2=(0.45+0.98)2=0.715mFl=PjAI=18.7894.903=92.115kN0.7hpftamh0=0.711.43X7152651000=189.664kN92.115kNo承台抗冲切满足要求。3 .承台底部弯矩计算属于轴心受压,在承台底部两个方向的弯矩:Ml=(al212)(2l+a,)(pmax+p-2GA)+(pmax-p)lM2=(l48)(l-a,)2(2b+b,)(pmax+pmin-2GA)式中MLM2任意截面2-2处相应于荷载效应基本组合时的弯矩设计
