土方工程及基坑围护施工方案.docx

上传人:p** 文档编号:438815 上传时间:2023-08-28 格式:DOCX 页数:4 大小:36.90KB
下载 相关 举报
土方工程及基坑围护施工方案.docx_第1页
第1页 / 共4页
土方工程及基坑围护施工方案.docx_第2页
第2页 / 共4页
土方工程及基坑围护施工方案.docx_第3页
第3页 / 共4页
土方工程及基坑围护施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方工程及基坑围护施工方案.docx》由会员分享,可在线阅读,更多相关《土方工程及基坑围护施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、土方工程及基坑围护施工方案1、清槽及护坡由于4号楼地基土长时间经过积水浸泡,清槽时已形成淤泥;3号楼地基土由于含水率很高,也在春节期间的低温天气中形成冻土。因此,基坑清理的难度较大。本工程采用桩复合地基,进场后首先组织人工挖土,露出桩头。3号楼、4号楼基坑清槽均采用人工挖土。清槽所挖出的土方采用人工运送至地下室两侧边坡处平整分层夯实。为防止手推车陷入土中,工人站在垫板上作业,并用垫板铺设L2m宽手推车通道。清槽至设计标高后,对于超挖及欠挖部分,我方一方面将超挖部分清至老土层,一方面将欠挖部分挖至设计标高。超挖在30Cnl以内用垫层混凝土找平,超挖在30Cin以上部分用1:3粗砂兑520石子分层

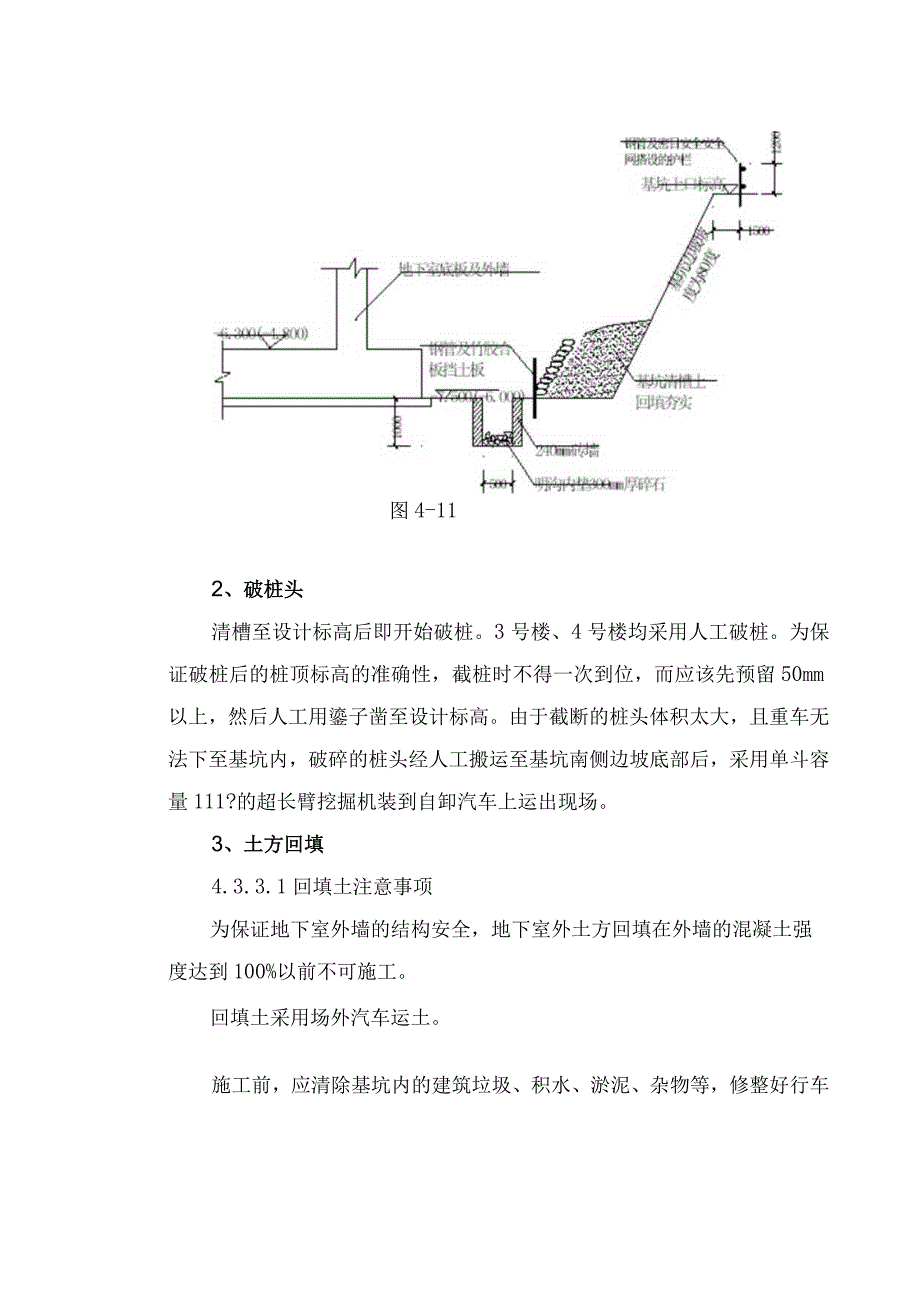

2、夯填至垫层底。由于基坑内土质为中、粗砂,加之水位较高,为防止边坡塌方,对边坡及清槽后运至坑边的土采用尼龙袋、钢管及竹胶合板进行支护。先将2m长钢管间隔Im打入地面以下0.5m以上直至牢固,再将竹胶合板垫在钢管背面,然后将尼龙袋内装满土叠放于挡土板后。地下室外基坑回填前,将钢管取出。距基坑上口边线1.5m处设置钢管搭设的护栏。为保证安全可靠,竖向钢管埋地深度为0.5m。如图4T1所示。图4-112、破桩头清槽至设计标高后即开始破桩。3号楼、4号楼均采用人工破桩。为保证破桩后的桩顶标高的准确性,截桩时不得一次到位,而应该先预留50mm以上,然后人工用鎏子凿至设计标高。由于截断的桩头体积太大,且重车

3、无法下至基坑内,破碎的桩头经人工搬运至基坑南侧边坡底部后,采用单斗容量111?的超长臂挖掘机装到自卸汽车上运出现场。3、土方回填4.3.3.1回填土注意事项为保证地下室外墙的结构安全,地下室外土方回填在外墙的混凝土强度达到100%以前不可施工。回填土采用场外汽车运土。施工前,应清除基坑内的建筑垃圾、积水、淤泥、杂物等,修整好行车道路,保证畅通。按照现场平面水、电、降水管线布置图探明正确位置,障碍物提前清除,坐标及标高控制点加以保护。为防止回填时土方进入地下室后浇带内侧墙,后浇带处砌筑370mm厚挡土墙,挡土墙外侧做4mm厚SBS卷材防水一层,挡土墙防水做法详见4.7.6章节防水节点做法中后浇带

4、做法。外墙防水保护层采用密度20kgm3的5cm厚聚苯板,与回填土施工同步进行。但聚苯板的粘贴高度在回填过程中始终比当前回填高度高1.5mo根据设计要求,靠地下室外墙80Ornm范围内为灰土回填,故此部分应重点加强施工管理,确保土的质量及夯实质量。回填土每层铺填厚度250mm,用蛙式打夯机械分层夯实,打夯时采用连续夯击的办法,做到一夯压一夯,不得有漏夯现象。回填土应从最低处开始,由下而上分层均匀铺填土料和压实。回填过程中应采取有效措施,防止破坏SBS改性沥青防水层。4.3.3.2回填压实方法(1)一般要求1)填土应尽量采用同类土填筑,并且控制土的含水率应符合有关规定。当采用不同含水率的土填筑时

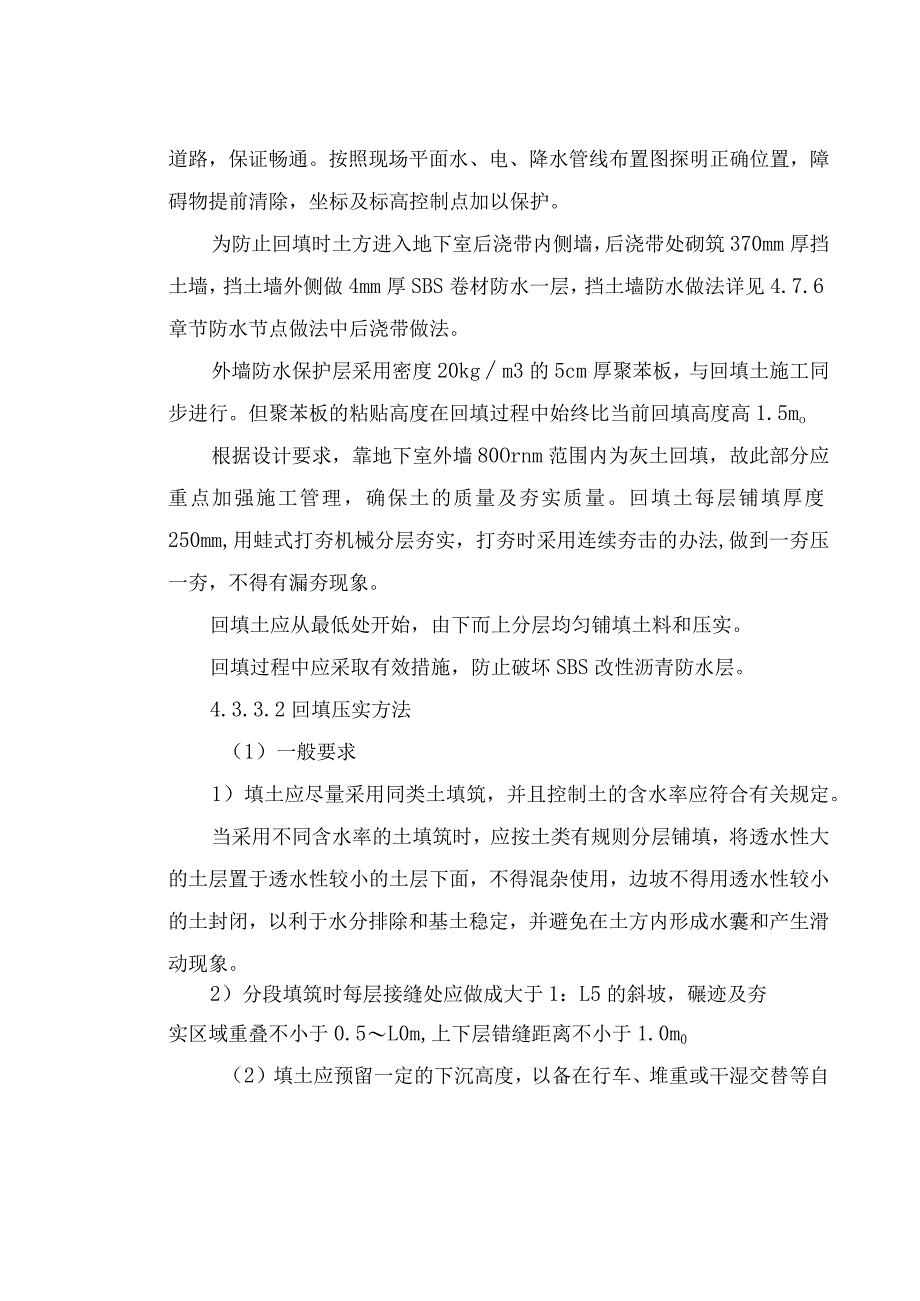

5、,应按土类有规则分层铺填,将透水性大的土层置于透水性较小的土层下面,不得混杂使用,边坡不得用透水性较小的土封闭,以利于水分排除和基土稳定,并避免在土方内形成水囊和产生滑动现象。2)分段填筑时每层接缝处应做成大于1:L5的斜坡,碾迹及夯实区域重叠不小于0.5L0m,上下层错缝距离不小于1.0m0(2)填土应预留一定的下沉高度,以备在行车、堆重或干湿交替等自然因素作用下,土体逐渐沉落密实。当采用机械分层夯实时,其预留下沉高度对砂土为L5%,对粉质黏土为33.5虬(3)人工夯实前应将土初步整平。回填夯实管道附近时,应人工先在管子周围填土夯实,并应从管道两边同时进行,直到管顶0.5m以o严禁强行施工损坏管道。机械碾压时应控制行车速度,不应超过3kmh;并要控制压实遍数。机械与地下室外墙及管道应保持一定的安全距离,防止将管道压坏及损坏卷材防水层。4. 3.3.3质量控制与检验(1)采用环刀法取样测定土的干密度,求出土的密实度,或用轻便触探仪直接通过锤击数来检验干密度和密实度。(2)基坑和室内填土,每层按100500历2取样一组,但每屋不少于一组,取样部位在每层压实后的下半部。(3)填土压实后的干密度应有90%以上符合设计要求,其余10%的最低值与设计值之差不得大于008tm3,且不应集中。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
