土建施工中常见质量问题及防范措施.docx

上传人:p** 文档编号:438827 上传时间:2023-08-28 格式:DOCX 页数:7 大小:19.71KB
下载 相关 举报
土建施工中常见质量问题及防范措施.docx_第1页
第1页 / 共7页
土建施工中常见质量问题及防范措施.docx_第2页
第2页 / 共7页
土建施工中常见质量问题及防范措施.docx_第3页
第3页 / 共7页
土建施工中常见质量问题及防范措施.docx_第4页
第4页 / 共7页
土建施工中常见质量问题及防范措施.docx_第5页
第5页 / 共7页
土建施工中常见质量问题及防范措施.docx_第6页
第6页 / 共7页
土建施工中常见质量问题及防范措施.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《土建施工中常见质量问题及防范措施.docx》由会员分享,可在线阅读,更多相关《土建施工中常见质量问题及防范措施.docx(7页珍藏版)》请在第壹文秘上搜索。

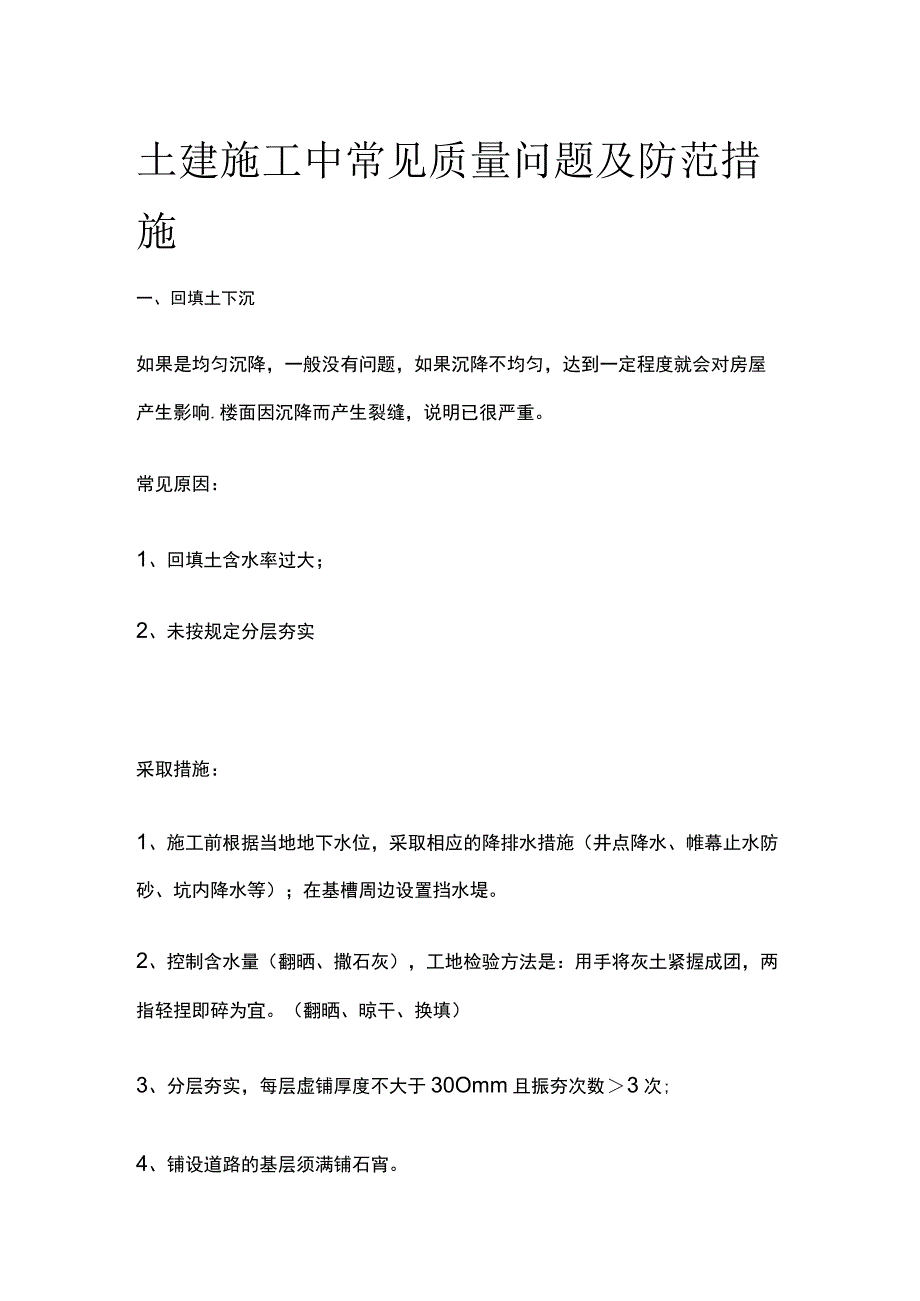

1、土建施工中常见质量问题及防范措施一、回填土下沉如果是均匀沉降,一般没有问题,如果沉降不均匀,达到一定程度就会对房屋产生影响.楼面因沉降而产生裂缝,说明已很严重。常见原因:1、回填土含水率过大;2、未按规定分层夯实采取措施:1、施工前根据当地地下水位,采取相应的降排水措施(井点降水、帷幕止水防砂、坑内降水等);在基槽周边设置挡水堤。2、控制含水量(翻晒、撒石灰),工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。(翻晒、晾干、换填)3、分层夯实,每层虚铺厚度不大于30Omm且振夯次数3次;4、铺设道路的基层须满铺石宵。二、桩顶施工没有达到标准常见原因:1、桩顶位移或隆起、桩身断裂2、沉桩达不

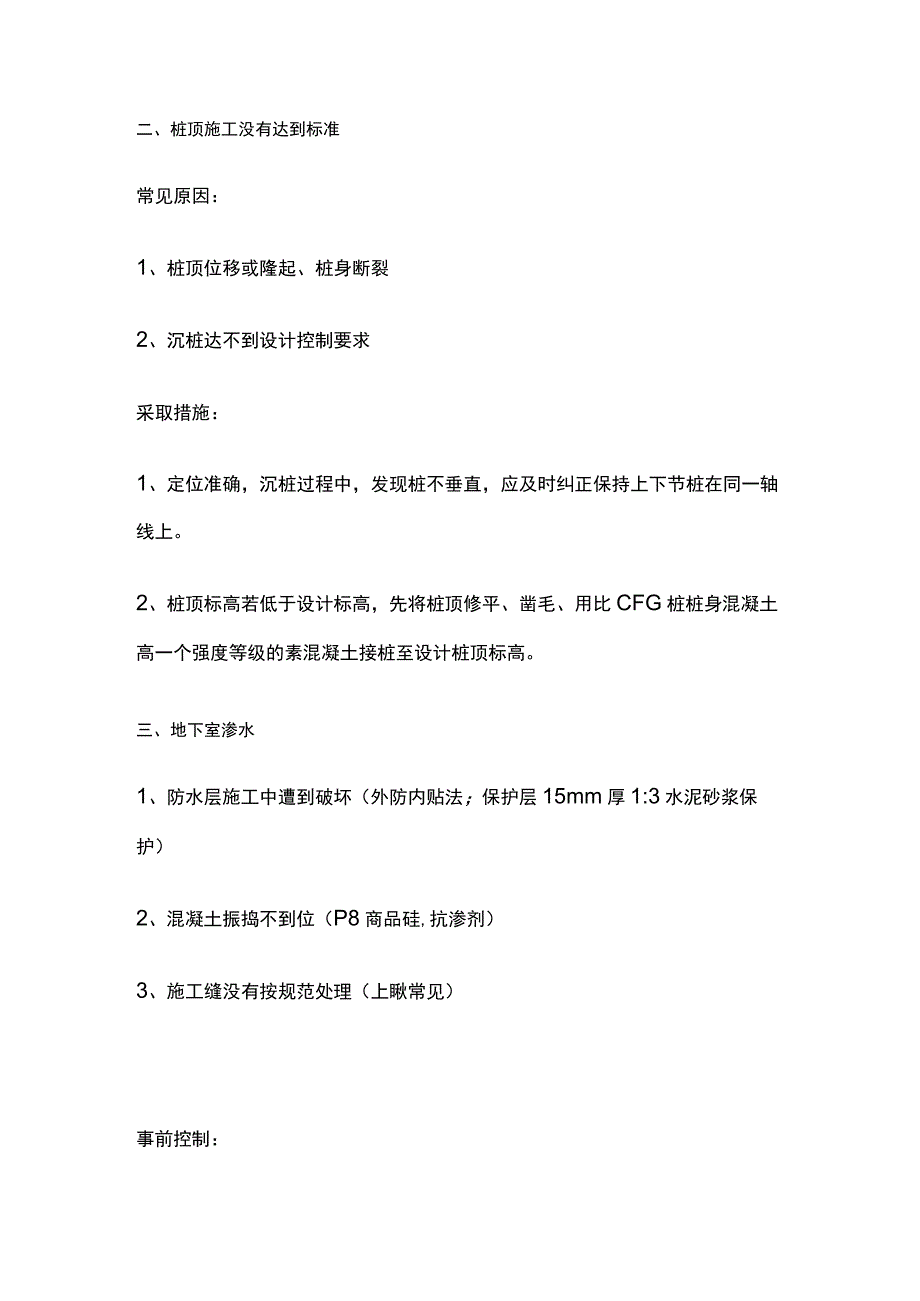

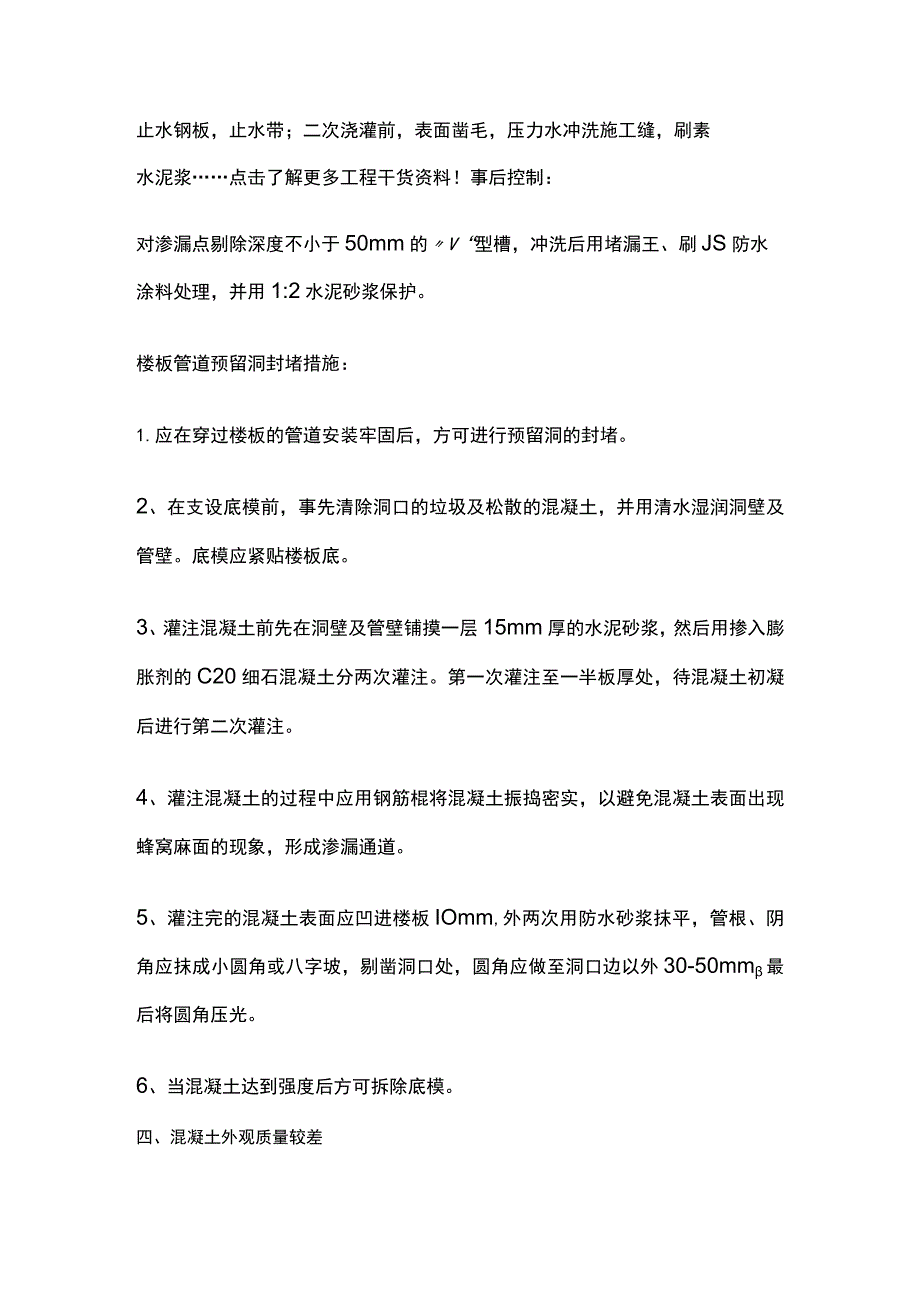

2、到设计控制要求采取措施:1、定位准确,沉桩过程中,发现桩不垂直,应及时纠正保持上下节桩在同一轴线上。2、桩顶标高若低于设计标高,先将桩顶修平、凿毛、用比CFG桩桩身混凝土高一个强度等级的素混凝土接桩至设计桩顶标高。三、地下室渗水1、防水层施工中遭到破坏(外防内贴法;保护层15mm厚1:3水泥砂浆保护)2、混凝土振捣不到位(P8商品硅,抗渗剂)3、施工缝没有按规范处理(上瞅常见)事前控制:止水钢板,止水带;二次浇灌前,表面凿毛,压力水冲洗施工缝,刷素水泥浆点击了解更多工程干货资料!事后控制:对渗漏点剔除深度不小于50mm的V“型槽,冲洗后用堵漏王、刷JS防水涂料处理,并用1:2水泥砂浆保护。楼板

3、管道预留洞封堵措施:1.应在穿过楼板的管道安装牢固后,方可进行预留洞的封堵。2、在支设底模前,事先清除洞口的垃圾及松散的混凝土,并用清水湿润洞壁及管壁。底模应紧贴楼板底。3、灌注混凝土前先在洞壁及管壁铺摸一层15mm厚的水泥砂浆,然后用掺入膨胀剂的C20细石混凝土分两次灌注。第一次灌注至一半板厚处,待混凝土初凝后进行第二次灌注。4、灌注混凝土的过程中应用钢筋棍将混凝土振捣密实,以避免混凝土表面出现蜂窝麻面的现象,形成渗漏通道。5、灌注完的混凝土表面应凹进楼板IOmm,外两次用防水砂浆抹平,管根、阴角应抹成小圆角或八字坡,剔凿洞口处,圆角应做至洞口边以外30-50mm最后将圆角压光。6、当混凝土

4、达到强度后方可拆除底模。四、混凝土外观质量较差1、刷脱模剂2、模板间用密封条拼接;浇水湿润;清理木屑、杂质3、振捣到位(快插慢抽),控制下料口距离(2m),分层下料4、原浆收光;注意养护(薄膜)5、保护好成品!6、冬季施工须控制入模温度5度五、灰缝砂浆饱满度不合格常见原因:1、砌筑砂浆的和易性差,直接影响砌体灰缝的密实和饱满度。2、干砖上墙和砌筑操作方法错误,不按三一砌砖法砌筑。3、水平灰缝缩口太大。改善措施:1、改善砂浆和易性,应及时调整砂浆的稠度,砌筑必须提前1天-2天浇水湿润,含水率宜在10%-15%,严防干砖上墙;2、砌筑时要采用三一砌砖法(即一块砖、一铲灰、一揉挤)或二三八一砌砖法等

5、;3、严禁铺长灰而使底灰产生空穴和摆砖砌筑,造成砂浆不饱满。(水平灰缝812mm);4、砌筑过程中要求铺满口灰,然后进行刮缝。六、外墙抹灰开裂、空鼓1.隔墙或填充墙体与混凝土交接处未按图纸和规范要求加拉结钢筋,沿交接处出现裂缝2、基层处理不当或未清理干净,浇水不足,抹灰砂浆脱水,影响粘结力。3、未按操作规程分遍抹灰,砂浆配制不好,使用不当。4、大面积抹灰时需设置分格条。5、砌体门窗洞口两侧20Omm石砌体300mm、和转角处45Omm石砌体600mm、范围以内不得留脚手架眼6、构造柱。1)双面胶封堵缝隙,防止漏浆;2)以5皮标语为基数,先退后进。间隔500设置2A6且不小于100Omm的钢筋。

6、七、模板分项工程1、梁高550时,必须间隔500mm设置对拉螺杆;2、墙柱模板缝隙可分别采用砂浆和胶带封堵防止漏浆;3、梁支撑立管纵横向间距L2m。梁底木防间距300mm;4、墙柱侧模采用50100标准木防或槽钢或方钢,间距400o层高过大的墙柱必须设螺杆,螺杆间距500,第一排螺杆离地小于200,最上面一排螺杆小于300。八、脚手架分项工程1、脚手架必须在硬化的地面上(不得悬空),严禁搭建在松软基层上2、勿忘记扫地杆(距地20Omm)、水平剪刀撑和垂直剪刀撑,且应该对基层保护,必须设置连墙件,在立杆上垫上废木块。(每道剪刀撑宽度不应小于4跨)3、时刻做好防护网、护栏、踢脚板(四洞口五临边),

7、注意脚手架上的荷载,(注意清理脚手架上的废模板、散落砂等垃圾)4、必须持证上岗,并每天做好安全交底!九、绑扎钢筋1、浇灌前对柱墙采取定位筋定位,并保护好钢筋接头,以便下次焊接、套筒连接;2、不能忽视钢筋节点处的搭接规范(最小锚固250mm;弯钩IOd且不小于75mm)3、设置马凳筋、垫块(lm*lm);4、高空绑扎须做好防护措施,系好安全带等;5、独立基础底板钢筋布置:长在下,短在上条形基础底板钢筋布置:长在上,短在下(同板);6、柱筋(电渣压力焊14-25mm;螺纹连接=25)梁筋(闪光对焊14-25mm;螺纹连接=25);注:焊接基本上淘汰了,因为焊接会导致钢筋的脆性增加,有可能在接头处脆断。十、预埋件错位1、柱中心线采用小钉固定,以便拉线;2、安装螺栓前抄测标高,控制高度;3、螺栓安装完成,技术人员现场校核尺寸。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
