《场地平场工程施工进度计划要求.docx》由会员分享,可在线阅读,更多相关《场地平场工程施工进度计划要求.docx(5页珍藏版)》请在第壹文秘上搜索。

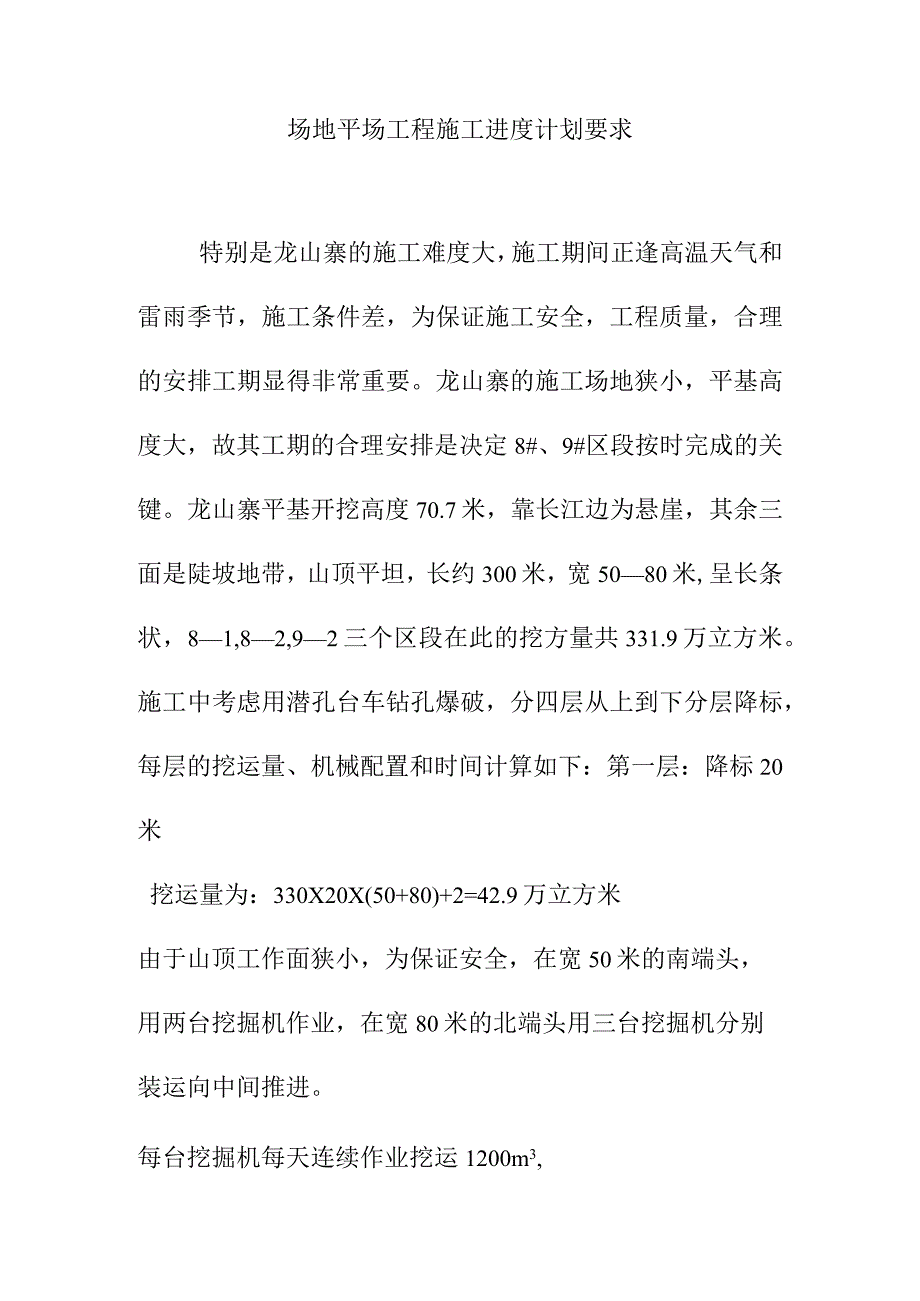

1、场地平场工程施工进度计划要求特别是龙山寨的施工难度大,施工期间正逢高温天气和雷雨季节,施工条件差,为保证施工安全,工程质量,合理的安排工期显得非常重要。龙山寨的施工场地狭小,平基高度大,故其工期的合理安排是决定8#、9#区段按时完成的关键。龙山寨平基开挖高度70.7米,靠长江边为悬崖,其余三面是陡坡地带,山顶平坦,长约300米,宽5080米,呈长条状,81,82,92三个区段在此的挖方量共331.9万立方米。施工中考虑用潜孔台车钻孔爆破,分四层从上到下分层降标,每层的挖运量、机械配置和时间计算如下:第一层:降标20米挖运量为:330X20X(50+80)+2=42.9万立方米由于山顶工作面狭小

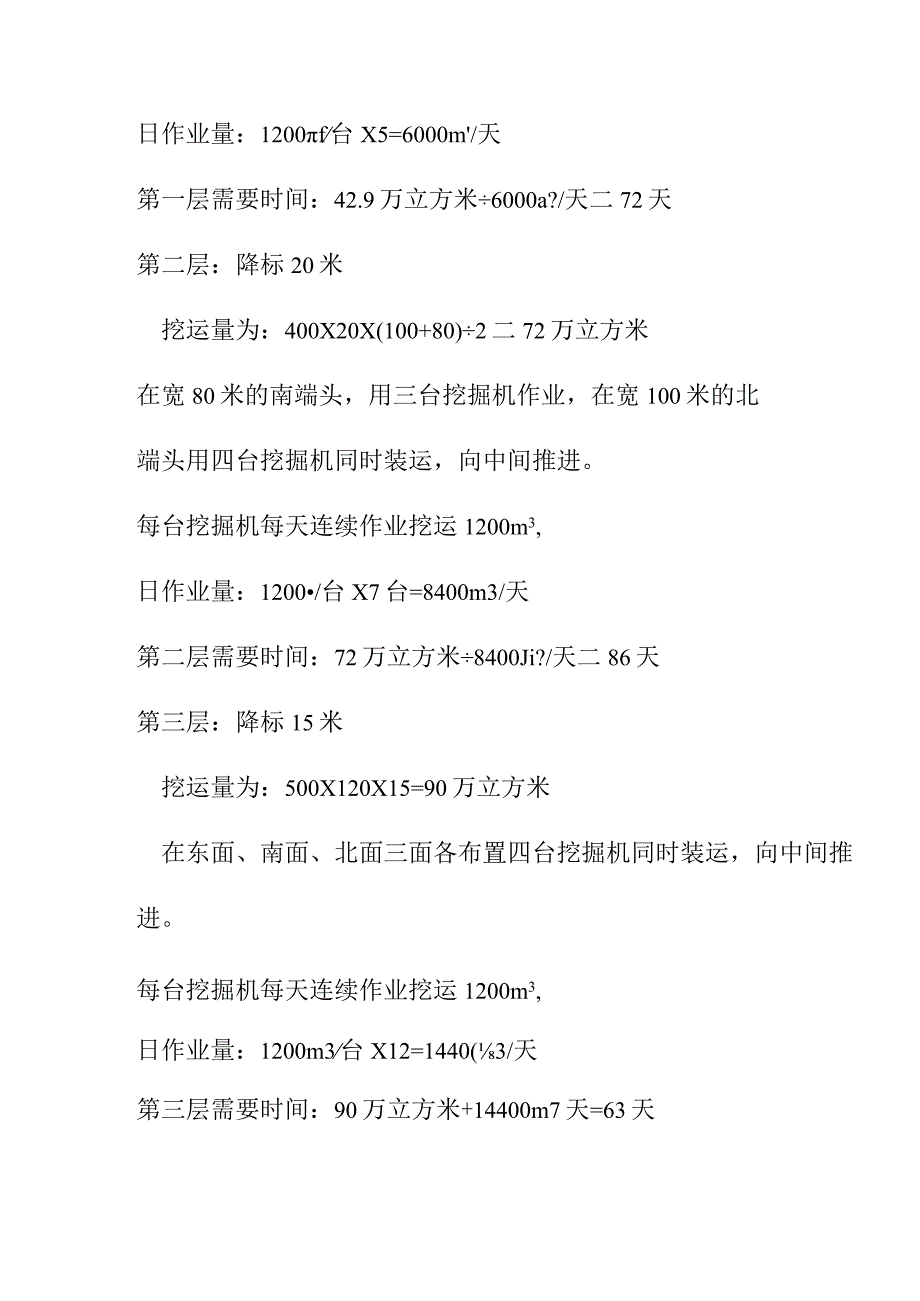

2、,为保证安全,在宽50米的南端头,用两台挖掘机作业,在宽80米的北端头用三台挖掘机分别装运向中间推进。每台挖掘机每天连续作业挖运1200m3,日作业量:1200f台X5=6000m/天第一层需要时间:42.9万立方米6000a?/天二72天第二层:降标20米挖运量为:400X20X(100+80)2二72万立方米在宽80米的南端头,用三台挖掘机作业,在宽100米的北端头用四台挖掘机同时装运,向中间推进。每台挖掘机每天连续作业挖运1200m3,日作业量:1200/台X7台=8400m3/天第二层需要时间:72万立方米8400Ji?/天二86天第三层:降标15米挖运量为:500X120X15=90
3、万立方米在东面、南面、北面三面各布置四台挖掘机同时装运,向中间推进。每台挖掘机每天连续作业挖运1200m3,日作业量:1200m3台X12=1440(3/天第三层需要时间:90万立方米+14400m7天=63天第四层:降标15.7米挖运量为:550X124X15.7=107万立方米在四侧布置25台挖掘机同时装运,向中间推进。每台挖掘机每天连续作业挖运1200m3,日作业量:120(3台X25=3000(3/天第四层需要时间:107万立方米30000a?/天二36天为保证流水作业和足够的工作面,在第一层南北向各推进80米后(占第一层总量约70%),第二层方可开始施工,第三层在第二层作业完成70%
4、时开始施工,第四层依次类推。见下表:8#区段施工进度表时间(八)工作153045607590105120135150165180198道路修15设、机械天准备爆破、挖运天第二层爆破、挖运只G天第三层爆破、挖运63天第四层爆破、挖运36天72第一层总工期计算15+72+(86-721/3+63-861/3+36-631/3)=198天考虑以下几点影响工期的因素:1)7、8、9三月正是高温天气,每天考虑18小时工作,三个月工作时间少:6小时X92天24小时=23天,2)考虑雷雨天影响每月4天,共要20天。综上所述,按理想的正常施工需要173天,考虑天气等不利因素要198+43二241天。(以上工期是实际需求)为了保证总体的安排,8#、9#区段的场地平整,考虑24小时三班制连续作业,考虑雨天等不利因素的影响,按120天工作日计划,总工期按140天进行控制。根据各工区的工作量、工作面、道路等综合因素的影响,对8#、9#区段进行施工进度控制。计划每天完成钻爆、挖运、回填工程量15.3万立方米,集中各工区每日完成工程量为:一工区2.8万立方米;二工区1.4万立方米;三工区3.2万立方米;四工区1.7万立方米;五工区2.0万立方米;六工区L2万立方米;七工区0.8万立方米;八工区0.8万立方米;九工区L4万立方米。(见附图7)
