填充墙砌体技术交底.docx

上传人:p** 文档编号:439010 上传时间:2023-08-28 格式:DOCX 页数:3 大小:18.79KB
下载 相关 举报
填充墙砌体技术交底.docx_第1页
第1页 / 共3页
填充墙砌体技术交底.docx_第2页
第2页 / 共3页
填充墙砌体技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《填充墙砌体技术交底.docx》由会员分享,可在线阅读,更多相关《填充墙砌体技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

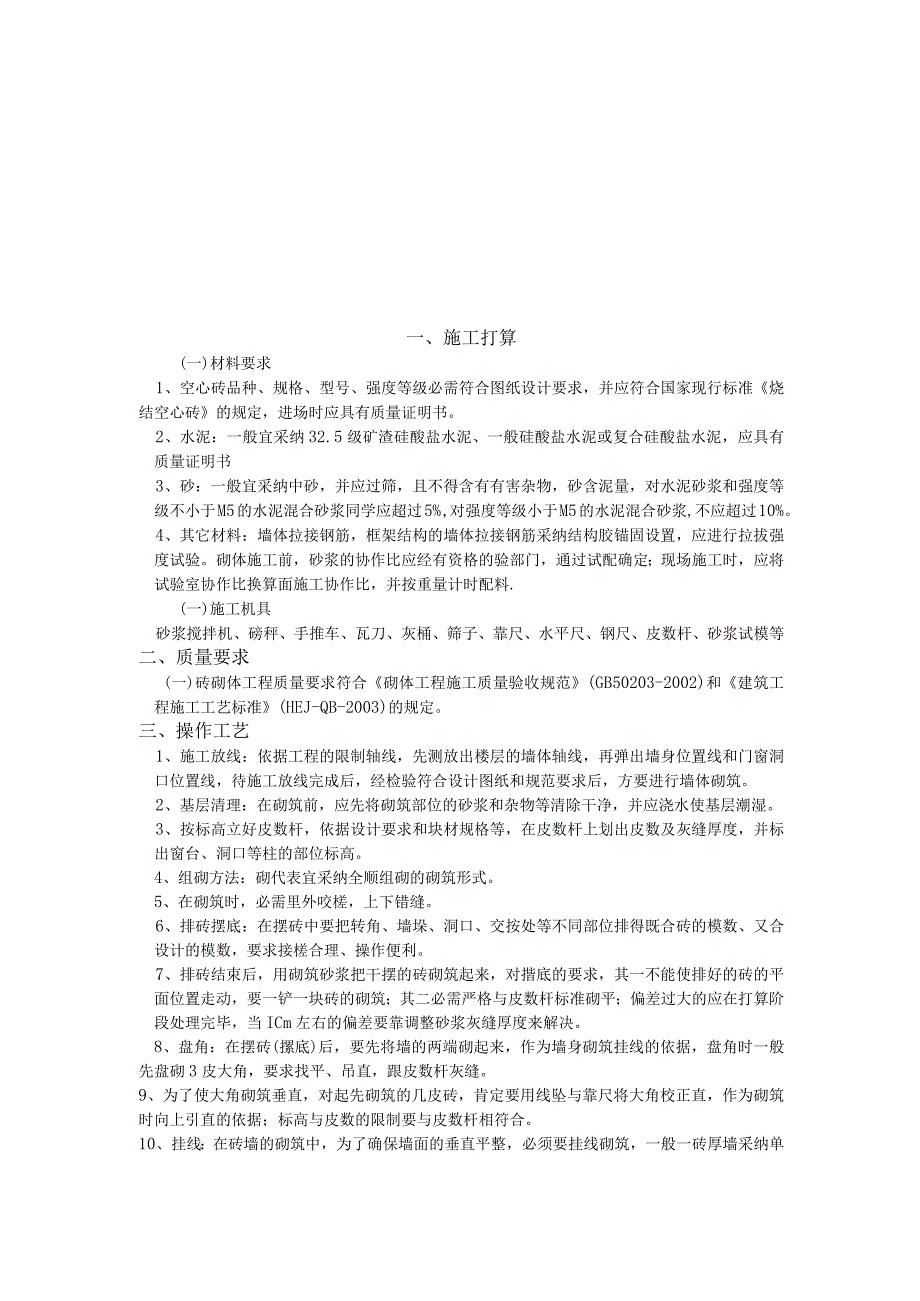

1、一、施工打算(一)材料要求1、空心砖品种、规格、型号、强度等级必需符合图纸设计要求,并应符合国家现行标准烧结空心砖的规定,进场时应具有质量证明书。2、水泥:一般宜采纳32.5级矿渣硅酸盐水泥、一般硅酸盐水泥或复合硅酸盐水泥,应具有质量证明书3、砂:一般宜采纳中砂,并应过筛,且不得含有有害杂物,砂含泥量,对水泥砂浆和强度等级不小于M5的水泥混合砂浆同学应超过5%,对强度等级小于M5的水泥混合砂浆,不应超过10%。4、其它材料:墙体拉接钢筋,框架结构的墙体拉接钢筋采纳结构胶锚固设置,应进行拉拔强度试验。砌体施工前,砂浆的协作比应经有资格的验部门,通过试配确定;现场施工时,应将试验室协作比换算面施工

2、协作比,并按重量计时配料.(一)施工机具砂浆搅拌机、磅秤、手推车、瓦刀、灰桶、筛子、靠尺、水平尺、钢尺、皮数杆、砂浆试模等二、质量要求(一)砖砌体工程质量要求符合砌体工程施工质量验收规范(GB50203-2002)和建筑工程施工工艺标准(HEJ-QB-2003)的规定。三、操作工艺1、施工放线:依据工程的限制轴线,先测放出楼层的墙体轴线,再弹出墙身位置线和门窗洞口位置线,待施工放线完成后,经检验符合设计图纸和规范要求后,方要进行墙体砌筑。2、基层清理:在砌筑前,应先将砌筑部位的砂浆和杂物等清除干净,并应浇水使基层潮湿。3、按标高立好皮数杆,依据设计要求和块材规格等,在皮数杆上划出皮数及灰缝厚度

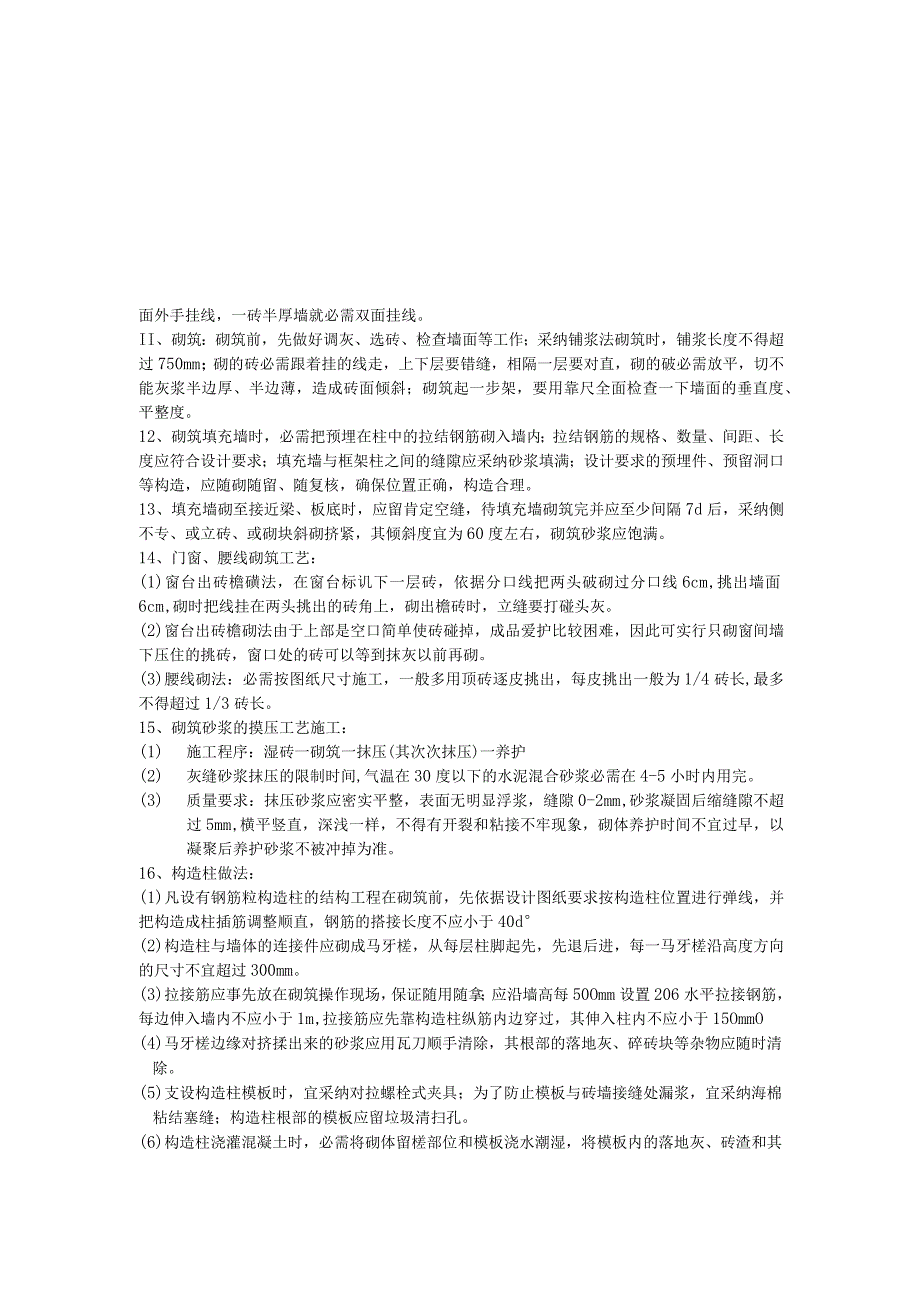

3、,并标出窗台、洞口等柱的部位标高。4、组砌方法:砌代表宜采纳全顺组砌的砌筑形式。5、在砌筑时,必需里外咬槎,上下错缝。6、排砖摆底:在摆砖中要把转角、墙垛、洞口、交按处等不同部位排得既合砖的模数、又合设计的模数,要求接槎合理、操作便利。7、排砖结束后,用砌筑砂浆把干摆的砖砌筑起来,对揩底的要求,其一不能使排好的砖的平面位置走动,要一铲一块砖的砌筑;其二必需严格与皮数杆标准砌平;偏差过大的应在打算阶段处理完毕,当ICm左右的偏差要靠调整砂浆灰缝厚度来解决。8、盘角:在摆砖(摞底)后,要先将墙的两端砌起来,作为墙身砌筑挂线的依据,盘角时一般先盘砌3皮大角,要求找平、吊直,跟皮数杆灰缝。9、为了使大

4、角砌筑垂直,对起先砌筑的几皮砖,肯定要用线坠与靠尺将大角校正直,作为砌筑时向上引直的依据;标高与皮数的限制要与皮数杆相符合。10、挂线:在砖墙的砌筑中,为了确保墙面的垂直平整,必须要挂线砌筑,一般一砖厚墙采纳单面外手挂线,一砖半厚墙就必需双面挂线。II、砌筑:砌筑前,先做好调灰、选砖、检查墙面等工作;采纳铺浆法砌筑时,铺浆长度不得超过750mm;砌的砖必需跟着挂的线走,上下层要错缝,相隔一层要对直,砌的破必需放平,切不能灰浆半边厚、半边薄,造成砖面倾斜;砌筑起一步架,要用靠尺全面检查一下墙面的垂直度、平整度。12、砌筑填充墙时,必需把预埋在柱中的拉结钢筋砌入墙内;拉结钢筋的规格、数量、间距、长

5、度应符合设计要求;填充墙与框架柱之间的缝隙应采纳砂浆填满;设计要求的预埋件、预留洞口等构造,应随砌随留、随复核,确保位置正确,构造合理。13、填充墙砌至接近梁、板底时,应留肯定空缝,待填充墙砌筑完并应至少间隔7d后,采纳侧不专、或立砖、或砌块斜砌挤紧,其倾斜度宜为60度左右,砌筑砂浆应饱满。14、门窗、腰线砌筑工艺:(1)窗台出砖檐磺法,在窗台标讥下一层砖,依据分口线把两头破砌过分口线6cm,挑出墙面6cm,砌时把线挂在两头挑出的砖角上,砌出檐砖时,立缝要打碰头灰。(2)窗台出砖檐砌法由于上部是空口简单使砖碰掉,成品爱护比较困难,因此可实行只砌窗间墙下压住的挑砖,窗口处的砖可以等到抹灰以前再砌

6、。(3)腰线砌法:必需按图纸尺寸施工,一般多用顶砖逐皮挑出,每皮挑出一般为1/4砖长,最多不得超过1/3砖长。15、砌筑砂浆的摸压工艺施工:(1) 施工程序:湿砖一砌筑一抹压(其次次抹压)一养护(2) 灰缝砂浆抹压的限制时间,气温在30度以下的水泥混合砂浆必需在4-5小时内用完。(3) 质量要求:抹压砂浆应密实平整,表面无明显浮浆,缝隙0-2mm,砂浆凝固后缩缝隙不超过5mm,横平竖直,深浅一样,不得有开裂和粘接不牢现象,砌体养护时间不宜过早,以凝聚后养护砂浆不被冲掉为准。16、构造柱做法:(1)凡设有钢筋粒构造柱的结构工程在砌筑前,先依据设计图纸要求按构造柱位置进行弹线,并把构造成柱插筋调整

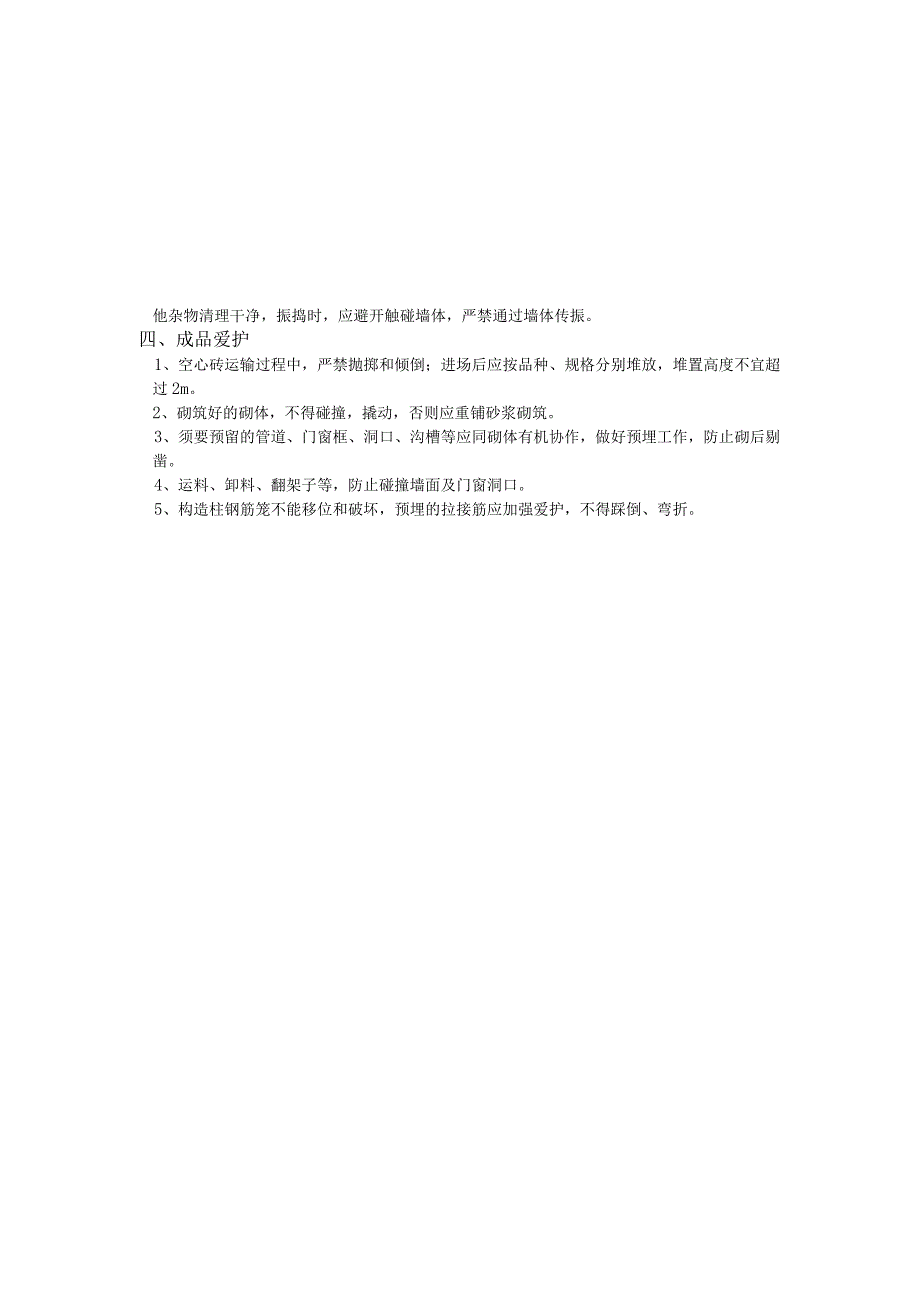

7、顺直,钢筋的搭接长度不应小于40d(2)构造柱与墙体的连接件应砌成马牙槎,从每层柱脚起先,先退后进,每一马牙槎沿高度方向的尺寸不宜超过300mm。(3)拉接筋应事先放在砌筑操作现场,保证随用随拿;应沿墙高每50Omm设置206水平拉接钢筋,每边伸入墙内不应小于1m,拉接筋应先靠构造柱纵筋内边穿过,其伸入柱内不应小于15OmmO(4)马牙槎边缘对挤揉出来的砂浆应用瓦刀顺手清除,其根部的落地灰、碎砖块等杂物应随时清除。(5)支设构造柱模板时,宜采纳对拉螺栓式夹具;为了防止模板与砖墙接缝处漏浆,宜采纳海棉粘结塞缝;构造柱根部的模板应留垃圾清扫孔。(6)构造柱浇灌混凝土时,必需将砌体留槎部位和模板浇水潮湿,将模板内的落地灰、砖渣和其他杂物清理干净,振捣时,应避开触碰墙体,严禁通过墙体传振。四、成品爱护1、空心砖运输过程中,严禁抛掷和倾倒;进场后应按品种、规格分别堆放,堆置高度不宜超过2m。2、砌筑好的砌体,不得碰撞,撬动,否则应重铺砂浆砌筑。3、须要预留的管道、门窗框、洞口、沟槽等应同砌体有机协作,做好预埋工作,防止砌后剔凿。4、运料、卸料、翻架子等,防止碰撞墙面及门窗洞口。5、构造柱钢筋笼不能移位和破坏,预埋的拉接筋应加强爱护,不得踩倒、弯折。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
