塔机防碰撞措施方案2011.12.28.docx

上传人:p** 文档编号:439012 上传时间:2023-08-28 格式:DOCX 页数:16 大小:43.11KB
下载 相关 举报
塔机防碰撞措施方案2011.12.28.docx_第1页
第1页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第2页
第2页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第3页
第3页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第4页
第4页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第5页
第5页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第6页
第6页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第7页
第7页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第8页
第8页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第9页
第9页 / 共16页
塔机防碰撞措施方案2011.12.28.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《塔机防碰撞措施方案2011.12.28.docx》由会员分享,可在线阅读,更多相关《塔机防碰撞措施方案2011.12.28.docx(16页珍藏版)》请在第壹文秘上搜索。

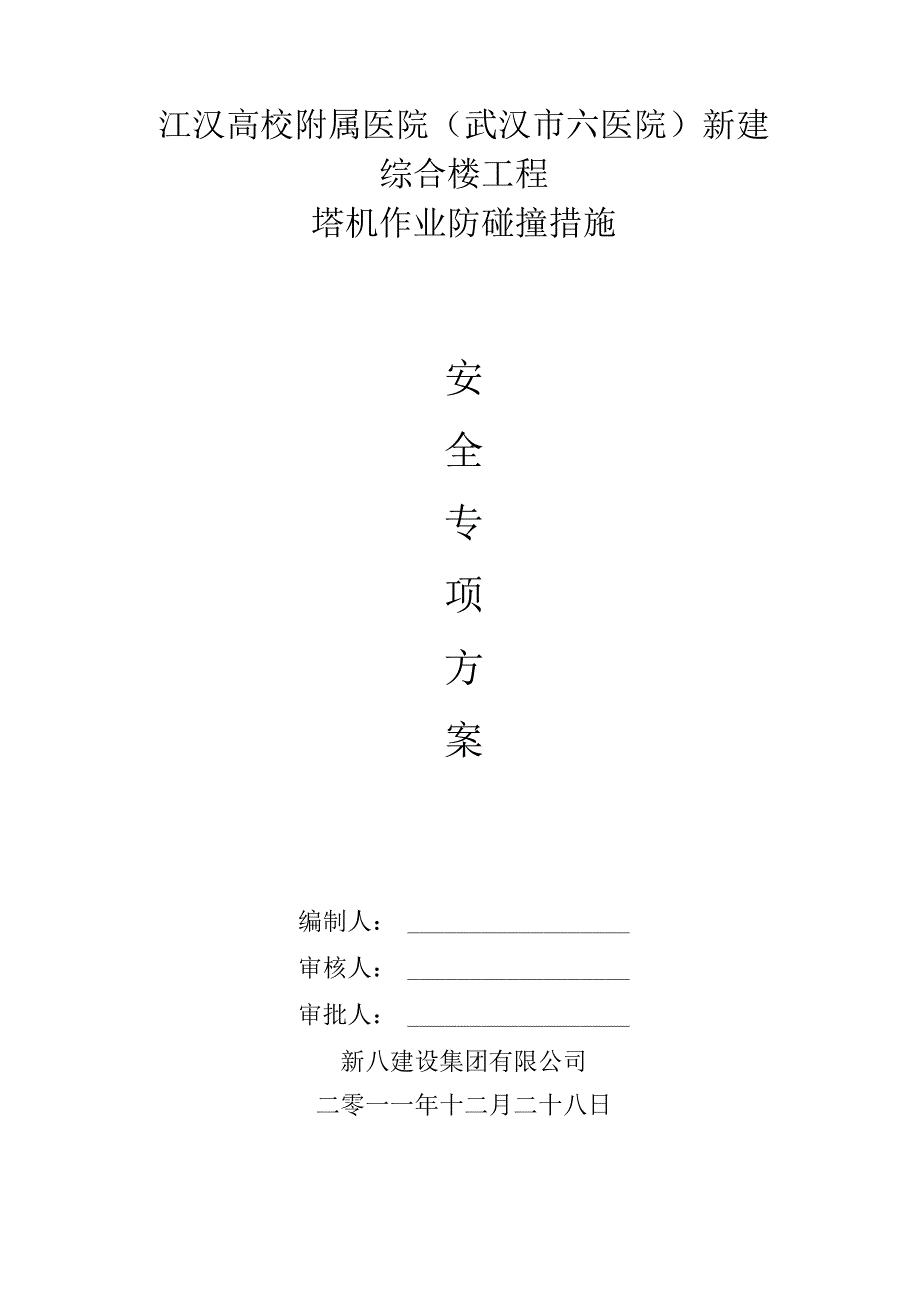

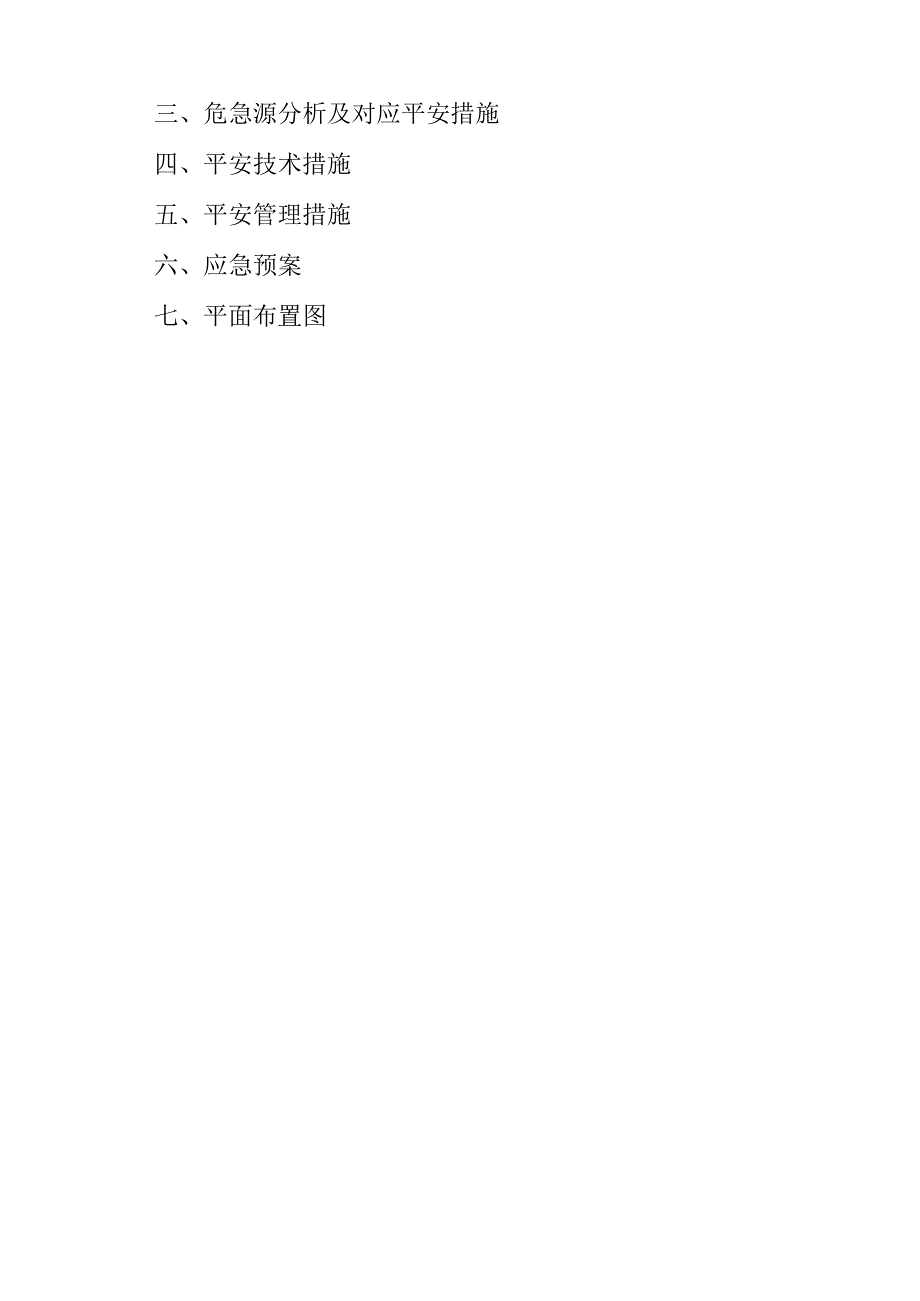

1、江汉高校附属医院(武汉市六医院)新建综合楼工程塔机作业防碰撞措施安全专项方案编制人:审核人:审批人:新八建设集团有限公司二零一一年十二月二十八日塔机作业防碰撞专项施工方案审批表工程名称江汉高校附属医院(武汉市第六医院)新建综合楼施工单位新八建设集团有限公司结构形式框剪层数地下1层、地上19层建筑面积28201m2编制部门技术部编制人审核看法审核人签字:年月日(公章)审批看法公司总工/技术负责人:年月日(公章)审查看法总监理工程师:年月口(盖章)一、工程概况二、编制依据三、危急源分析及对应平安措施四、平安技术措施五、平安管理措施六、应急预案七、平面布置图塔式起重机作业防碰撞措施平安专项方案一、工

2、程概况工程名称:江汉高校附属医院(武汉市第六医院)新建综合楼工程地址:江岸区香港路168号施工单位:新八建设集团有限公司建设单位:武汉新纪建设项目管理有限公司监理单位:北京东方华太建设监理有限公司安装单位:武汉世峰建设机械有限公司江汉高校附属医院(武汉市第六医院)新建综合楼工程,位于江岸区香港路168号,由江汉高校附属医院(武汉市第六医院)投资兴建,武汉新纪建设项目管理有限公司代建,中南建筑设计院股份有限公司设计,北京东方华太建设监理有限公司监理,新八建设集团有限公司承建,本工程为框剪结构地下1层、地上19层综合楼,建筑高度75.7米,建筑面积28201m2o为了满意工程须要,施工现场确定安装

3、一台QTZ5610塔式起重机,在拟建综合楼的西边有1栋15层原有医院医疗综合楼,建筑高度56米。距塔机15m,在拟建综合楼南边距离安装塔吊处建筑物外边20m为香港路主干道,临边有高压线,高度20米,东侧为金门路,塔吊起上升H=120.000m, 混凝土强度等级:C30,基础以上土的厚度D, 基础承台厚度H= 1.450m, 基础承台宽度B=5.100m, 承台钢筋级别:11级钢,距塔机42米(详细详见平面布置图)塔吊的基本参数信息:塔吊型号:QTZ5610,塔吊倾覆力矩M=630kN.m,塔身宽度B=1.6m,自重Fl=450.8kN,最大起重荷载F2=60kN,基础承台长度L=5.10m,承

4、台碎的爱护层厚度=100mm结合现场实际,施工现场周边环境较困难,塔机在运用过程中存在碰撞邻近已建建筑物,城市主要道路及施工现场道路、临建设施上空高空坠物、塔机在顶升加节时碰撞重大平安隐患,为确保塔机运用过程中的平安,特制定该平安专项方案。二、编制依据:1、建筑起重机械平安监督管理规定(建设部166号令)2、危急性较大的分部分项工程平安管理方法(建质200987号)3、武汉市建筑起重机械备案登记与监督管理实施方法(武建2008142号)4、塔式起重机平安规程(GB51442006)5、塔式起重机操作运用规程(JG/T100-99)6、建筑施工塔式起重机安装、运用、拆除、平安技术规程(JGJl9

5、62010)7、塔机运用说明书8、施工现场平面布置图、工程施工支配及塔机周边环境三、危急源分析及对应平安措施:依据现场塔机布置及四周环境,分析其运用过程中存在的危急源及可能导致危急的情形,针对危急情形拟实行的主要措施如下表。危急源分析及对应平安措施表序号危急源可导致危急的情形主要平安措施1城市主要道路吊物在其上空运转时,发生高空坠物1、吊物不超越围墙,严禁墙外吊物2、设置小车幅度报警装置;2临时设施1、吊物在其上空运转时,发生高空坠物1、搭设双层硬质平安防护棚;2、吊运过程中,吊物避开临时设施;2、工作中突然停电,吊物撞击临建设施1、吊物向临时设施方向运动时,限用高速或提前减速;2、执行突然停

6、电应急措施;3已建建筑物(西楼)1、起重臂高度低于建筑物时干脆撞击建筑物1、划定工作区域,配备专人指挥;2、有支配的支配进度,塔机始终高于邻近建筑物,停用时锚固。4临边高压线吊物时发生碰撞1、采纳钢管脚手架搭设防护棚2、吊物高度高于高压线高度3、吊物收小车时高度高于高压线5恶劣天气1、出现大风天气时2、出现雷雨天气1、增设刹车备用电源、限制旋转木楔2、停止作业,将塔吊吊钩固定在锚固桩上。6突然停电停电正在吊物时1、用木楔放入回转减速器小齿轮与回转支承外齿圈的咬合间隙处,阻挡起重臂回转。四、平安运用措施:(一)平安技术措施1、塔机取消回转高速档,塔机在吊物过程中,起吊时吊索应保持垂直,起降要平稳

7、,操作尽量避开急刹车或冲击,当起吊满载或接近满载时,严禁同时做两个动作及回转半径范围不应超过90度。塔机与西楼存在碰撞的问题,我们以主动避让为主,回转限位为辅,主动避让即禁止在建筑物范围内施工,塌臂严禁运转至离建筑物5米范围内运作。塔臂顶端不吊过重物品,防止塔臂下压。(塔吊非运行及运行轨迹详见现场施工平面布置图)2、增设回转刹车备用电源即蓄电池,塔吊在工作状况时对其进行充电。工作中突然停电,吊钩未提升到位时,应运用备用电源进行回转制动。3、塔机上预备木楔,遇停电状况除利用备用电源回转制动外,还应刚好将回转齿圈与回转小齿轮用木楔楔紧,防止风力推动起重臂旋转碰撞建筑物。来电时将吊钩收回后应刚好将木

8、楔松脱。4、设置塔机回转报警装置,利用回转多功能限位开关触点与电铃连接,塔机旋转限位触点动作,电铃报警,提示司机与指挥;塔机已进入危急区域,应谨慎操作;电铃延时断电自动断电;设置小车幅度报警装置及警示标识,针对香港路侧变幅小车行至20m处时电铃报警,塔机在回转前必需变幅至20m内幅度。针对金门路侧时塔机在回转前必需变幅至42m内幅度;针对已建建筑物侧塔机实行回转限位,限位角度240度。塔机必需按规定轨迹及角度运行作业,且严禁围墙以外吊物。5、搭设现场临时道路及临时设施平安防护棚,防护范围以塔机起重臂覆盖范围的道路长度,临时设施全部搭设防护棚,搭设标准以武汉市建筑施工现场平安质量标准化达标实施手

9、册为准。6、每天运用塔机前,要仔细检查力矩限制器、起上升度限位器、钓钩保险装置、钢丝绳、电气系统等的牢靠性,并进行适当的空载运行,对新增的备用电源和机械限位装置,作重点检查项目,在确认无误后方可进行。7、当起吊工作面的物料时,绑扎坚固后应先吊离工作面2-3m的高度后,再回收小车到18m的平安半径范围内,然后再进行运转物料的起重和起重臂的回转。当向施工作业区运转物料时,应在18m的平安半径范围之内进行绑扎、安装,然后将起重大臂旋转到须要物料的方向后,再使小车渐渐滑向对应的部位。8、设置障碍灯,夜间施工时,红色障碍灯必需打开。9、塔机最终安装高度和附着部位,结合本工程的实际状况塔吊安装高度、附着高

10、度如下:塔吊附着及悬高高度支配明细表单位:M塔吊编号正负零以上初装高度塔吊总高第一道附着其次道附着第三道附着1#4085304560附着后总高557085(一)运用作业详细规定:1、风力达到5级以上或回转刹车失灵或起重臂定位较困难时,严禁塔机作业。2、塔机司机每班作业前,必需检查回转刹车、回转限位是否牢靠。3、吊物起升时,在吊物离地30至50Crn左右应作停顿,塔机指挥应对吊物绑扎状况进行检查。4、塔机回转或变幅时,吊物接近道路、临时设施、交叉区域前,必需留意视察并提前减速,吊物不得超过工地围墙。5、每班作业后,塔机吊钩应停置在起重臂IOm幅度内、距起重臂垂直距离2-3m,吊钩上不得悬挂吊物、

11、吊索。6、夜间保持塔机红色障碍灯开启。7、塔吊司机必需严格执行塔吊“十不吊原则”:(1)被吊物重量超过机械性能允许范围不准吊;(2)信号不清不准吊;(3)吊物下方有人不准吊;(4)吊物上站人不准吊;(5)埋在地下物不准吊;(6)斜挂斜牵物不准吊;(7)散物捆扎不牢不准吊;(8)立式构件、大模板等不用卡环不准吊;(9)零碎物无容器不准吊;(10)吊物重量不明不准吊。(三)管理措施:项目部对塔机平安运用建立监理监督、项目部管理、作业人员实施的管理机制。1、建设单位平安职责安装单位、运用单位拒不整改生产平安事故隐患的,建设单位接到监理单位报告后,应当责令安装单位、运用单位马上停工整改。2、监理单位平

12、安职责(1)审核建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件;(2)审核建筑起重机械安装单位、运用单位的资质证书、平安生产许可证和特种作业人员的特种作业操作资格证书;(3)审核建筑起重机械安装、拆卸工程专项施工方案;(4)监督安装单位执行建筑起重机械安装、拆卸工程专项施工方案的状况;(5)监督检查建筑起重机械的运用状况;(6)发觉存在生产平安事故隐患的,应当要求安装单位、运用单位限期整改,对安装单位、运用单位拒不整改的,刚好向建设单位报告;3、项目部塔机运行岗位职责(1)项目经理:负责配备相关人员,组织对方案中各项平安技术措施的落实,督促项目平安技术交底制度和设

13、备检查整改制度的落实。(2)项目生产经理:对塔机的平安负干脆领导责任,帮助项目经理落实相关规范、标准和管理制度;组织平安技术措施;协作项目经理定期组织对塔机进行平安检查,督促对平安隐患的整改落实工作;发生事故时,负责事故现场的抢险、爱护工作。(3)项目平安员:在项目经理的领导下,履行塔机平安作业的管理与监督;宣扬贯彻相关政策、规章、制度;对项目塔机作业人员进行平安技术交底;对塔机作业制度的贯彻与落实进行检查与指导;刚好发觉问题,刚好提出整改看法,并跟踪复查;定期组织作业人员参与平安例会。(4)塔机机长:依据防撞措施,组织塔吊指挥和司机进行学习和应急演练;带领作业人员对塔机进行检查、维护和保养;

14、对作业中发觉的问题刚好与作业人员进行沟通,问题严峻的应刚好向项目部反映。(5)塔机操作人员:应熟识现场作业环境和塔机操作规程,对本方案各项规定清晰,并在工作中仔细执行;每班作业前后对塔机进行检查,并定期进行维护;严禁塔机带故障作业、违规作业。(6)信号工1)应按现场平面布置图和相关工艺要求指挥起吊、就位构件、材料和设备等;2)驾驭常用材料的重量和吊运就位方法及构件重心位置,并能计算非标准构件和材料的重量;3)有防止构件装卸、运输、堆放过程中变形的学问;4)驾驭起重机最大起重量和各种高度、幅度时的起重量,熟知吊装、起重有关学问;5)具备指挥单机、双机或多机作业的指挥实力。(7)司索工1)严格遵守

15、司索工平安操作规程及项目部各项管理制度;2)精确估计吊物的质量和重心,正确运用吊具、索具,编插各种规格的钢丝绳,并保证运用平安;3)每次吊装都要对吊具进行仔细的平安检查,假如是旧吊索应依据状况降级运用或弃用;4)对吊物进行必要的归类、清理和检查;5)能驾驭各种指挥信号,包括旗语、手势等;6)正确运用个人防护用品,高空挂钩摘钩时必需系好平安带。4、安装单位的平安管理职责安装单位应当保证安装拆卸过程的平安,并对其安装的塔吊的安装质量负责。1)必需依法取得建设主管部门颁发的相应资质和平安生产许可证,并在其资质许可范围内从事塔吊安装、拆卸工程。2)应当和塔吊运用单位(施工单位)签订塔吊安装、拆卸合同,并在合同中明确双方的平安生产责任和平安生产责任人。3)依据平安技术标准及安装运用说明书等检查塔吊及现场施工条件。4)依据平安技术标准、塔吊性能要求及现场施工条件,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
