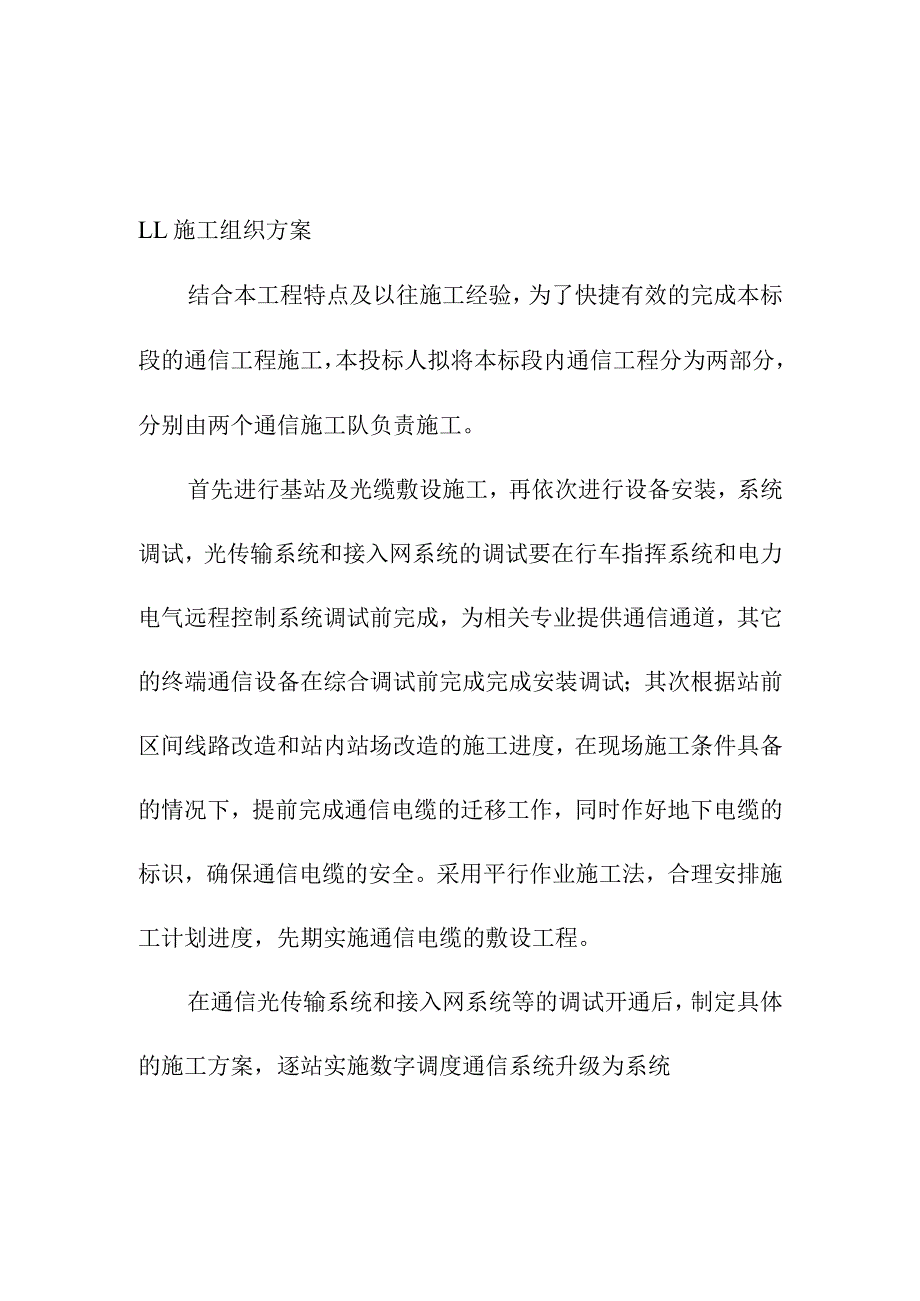

《宁西铁路站后工程通信及信息工程施工方案.docx》由会员分享,可在线阅读,更多相关《宁西铁路站后工程通信及信息工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

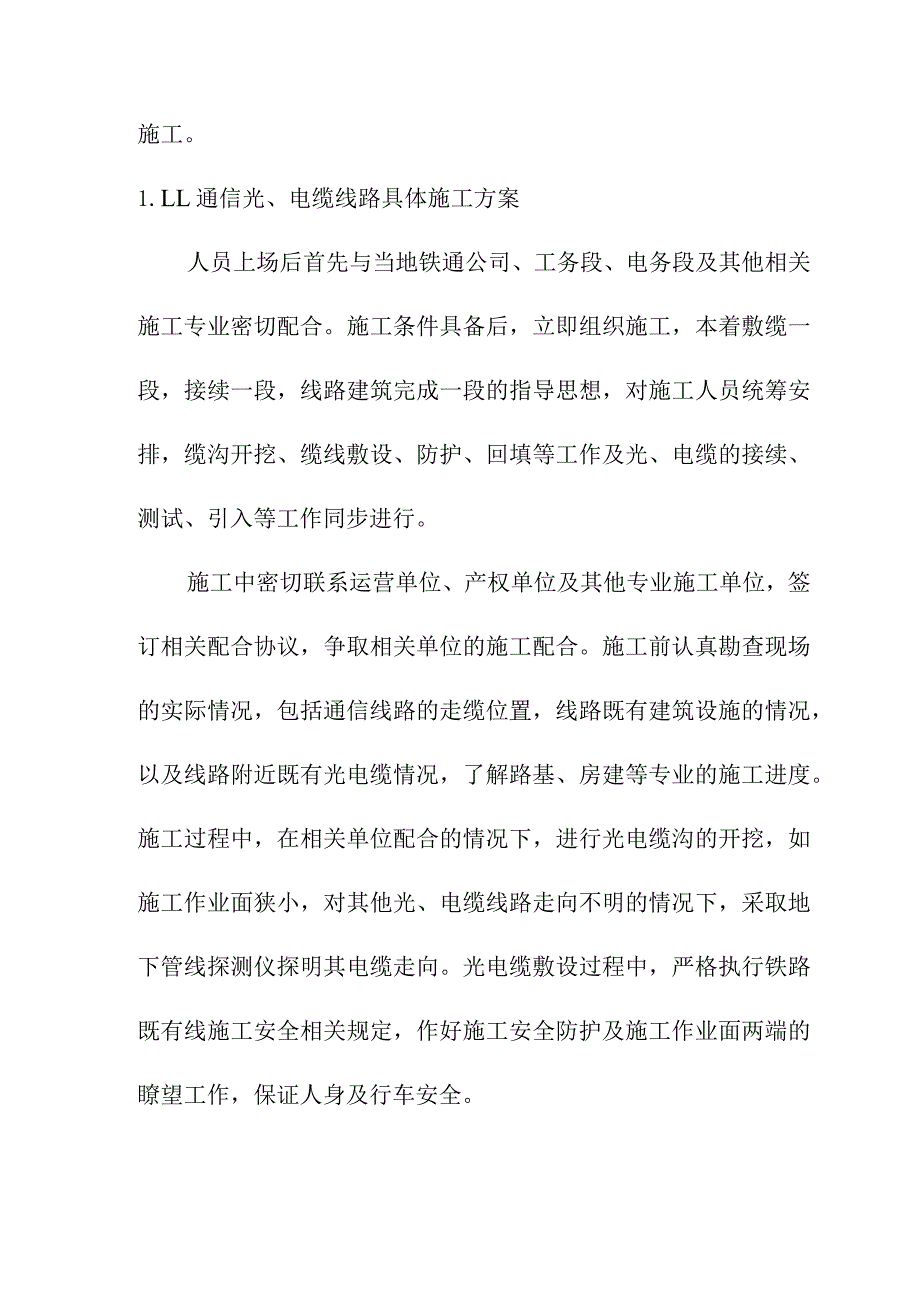

1、LL施工组织方案结合本工程特点及以往施工经验,为了快捷有效的完成本标段的通信工程施工,本投标人拟将本标段内通信工程分为两部分,分别由两个通信施工队负责施工。首先进行基站及光缆敷设施工,再依次进行设备安装,系统调试,光传输系统和接入网系统的调试要在行车指挥系统和电力电气远程控制系统调试前完成,为相关专业提供通信通道,其它的终端通信设备在综合调试前完成完成安装调试;其次根据站前区间线路改造和站内站场改造的施工进度,在现场施工条件具备的情况下,提前完成通信电缆的迁移工作,同时作好地下电缆的标识,确保通信电缆的安全。采用平行作业施工法,合理安排施工计划进度,先期实施通信电缆的敷设工程。在通信光传输系统
2、和接入网系统等的调试开通后,制定具体的施工方案,逐站实施数字调度通信系统升级为系统施工。1.LL通信光、电缆线路具体施工方案人员上场后首先与当地铁通公司、工务段、电务段及其他相关施工专业密切配合。施工条件具备后,立即组织施工,本着敷缆一段,接续一段,线路建筑完成一段的指导思想,对施工人员统筹安排,缆沟开挖、缆线敷设、防护、回填等工作及光、电缆的接续、测试、引入等工作同步进行。施工中密切联系运营单位、产权单位及其他专业施工单位,签订相关配合协议,争取相关单位的施工配合。施工前认真勘查现场的实际情况,包括通信线路的走缆位置,线路既有建筑设施的情况,以及线路附近既有光电缆情况,了解路基、房建等专业的

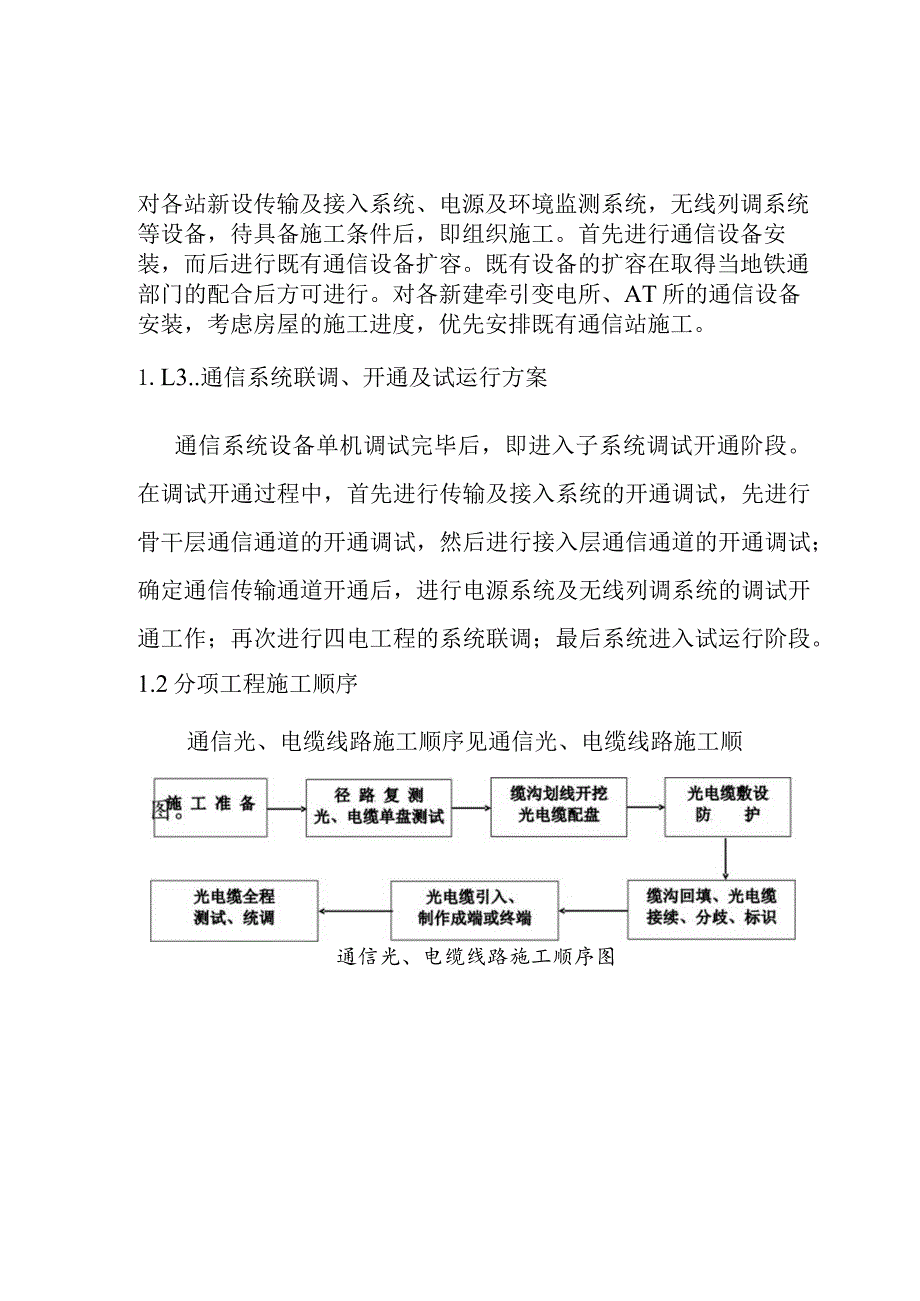

3、施工进度。施工过程中,在相关单位配合的情况下,进行光电缆沟的开挖,如施工作业面狭小,对其他光、电缆线路走向不明的情况下,采取地下管线探测仪探明其电缆走向。光电缆敷设过程中,严格执行铁路既有线施工安全相关规定,作好施工安全防护及施工作业面两端的瞭望工作,保证人身及行车安全。对各站新设传输及接入系统、电源及环境监测系统,无线列调系统等设备,待具备施工条件后,即组织施工。首先进行通信设备安装,而后进行既有通信设备扩容。既有设备的扩容在取得当地铁通部门的配合后方可进行。对各新建牵引变电所、AT所的通信设备安装,考虑房屋的施工进度,优先安排既有通信站施工。1.L3.通信系统联调、开通及试运行方案通信系统设备单机调试完毕后,即进入子系统调试开通阶段。在调试开通过程中,首先进行传输及接入系统的开通调试,先进行骨干层通信通道的开通调试,然后进行接入层通信通道的开通调试;确定通信传输通道开通后,进行电源系统及无线列调系统的调试开通工作;再次进行四电工程的系统联调;最后系统进入试运行阶段。1.2分项工程施工顺序通信光、电缆线路施工顺序见通信光、电缆线路施工顺通信光、电缆线路施工顺序图通信设备安装施工顺序见通信设备安装施工顺序图O涵信犯攵石芈拈T怖在囱
