宁西铁路站后工程电力工程施工方案.docx

上传人:p** 文档编号:439222 上传时间:2023-08-28 格式:DOCX 页数:2 大小:14KB
下载 相关 举报
宁西铁路站后工程电力工程施工方案.docx_第1页
第1页 / 共2页
宁西铁路站后工程电力工程施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《宁西铁路站后工程电力工程施工方案.docx》由会员分享,可在线阅读,更多相关《宁西铁路站后工程电力工程施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

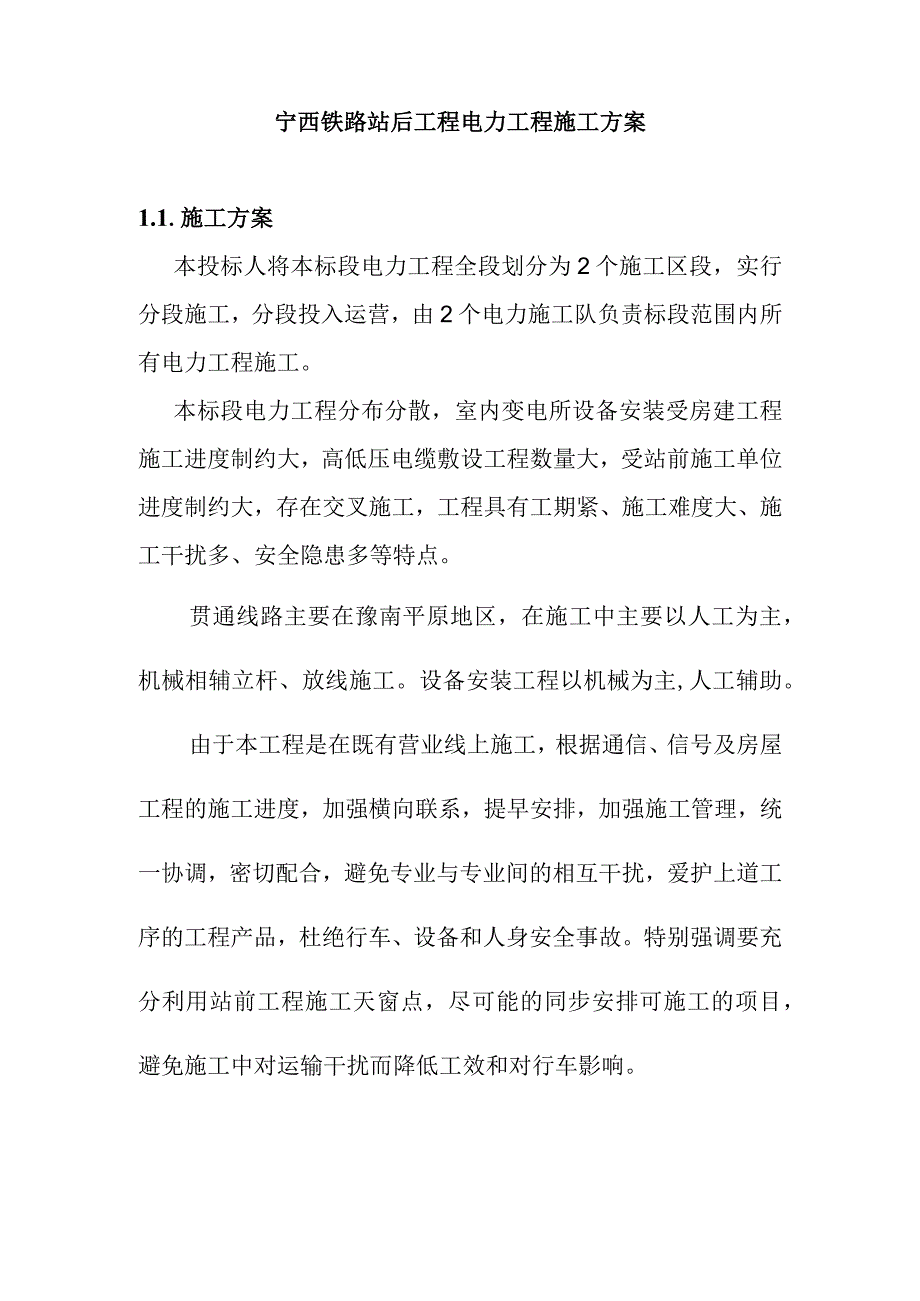

1、宁西铁路站后工程电力工程施工方案1.1.施工方案本投标人将本标段电力工程全段划分为2个施工区段,实行分段施工,分段投入运营,由2个电力施工队负责标段范围内所有电力工程施工。本标段电力工程分布分散,室内变电所设备安装受房建工程施工进度制约大,高低压电缆敷设工程数量大,受站前施工单位进度制约大,存在交叉施工,工程具有工期紧、施工难度大、施工干扰多、安全隐患多等特点。贯通线路主要在豫南平原地区,在施工中主要以人工为主,机械相辅立杆、放线施工。设备安装工程以机械为主,人工辅助。由于本工程是在既有营业线上施工,根据通信、信号及房屋工程的施工进度,加强横向联系,提早安排,加强施工管理,统一协调,密切配合,

2、避免专业与专业间的相互干扰,爱护上道工序的工程产品,杜绝行车、设备和人身安全事故。特别强调要充分利用站前工程施工天窗点,尽可能的同步安排可施工的项目,避免施工中对运输干扰而降低工效和对行车影响。电力施工队下设高压线路施工组、变配电施工组、站场动力照明施工组和隧道照明施工组,高压线路施工组负责管段内的电源线路、自闭线路、贯通线路工程施工,变配电施工组负责管段内的配电所、箱式变电站及电力远动设施等项目的施工,站场动力照明施工组负责站场内高压支线、低压线路、动力照明等项目的施工,隧道照明负责隧道照明工程的施工。各电力施工组大力采用新技术、新设备、新工艺,确保本标段电力工程的工程质量和供电的可靠性与灵活性。完成施工准备工作后,新建贯通、自闭电力线路工程结合土建工程施工进度,在路基基本成型后即可跟进作业;对于新建变配电所、箱式变电站安装工程结合房建工程施工进度适时展开施工,同时进行电力远动设施的施工。改造变配电所电力设施施工采取合理可行的过渡措施保证既有用电设施的用电安全。站场动力照明工程在站场基本成型后再组织施工。隧道照明工程量较大,需紧跟土建衬砌施工穿插作业,确保如期完工。电力工程力争提前完成送电开通工作,以为通信、信号专业调试提供电源条件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
