屋面成品保护.docx

上传人:p** 文档编号:439442 上传时间:2023-08-28 格式:DOCX 页数:2 大小:14.53KB
下载 相关 举报
屋面成品保护.docx_第1页
第1页 / 共2页
屋面成品保护.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面成品保护.docx》由会员分享,可在线阅读,更多相关《屋面成品保护.docx(2页珍藏版)》请在第壹文秘上搜索。

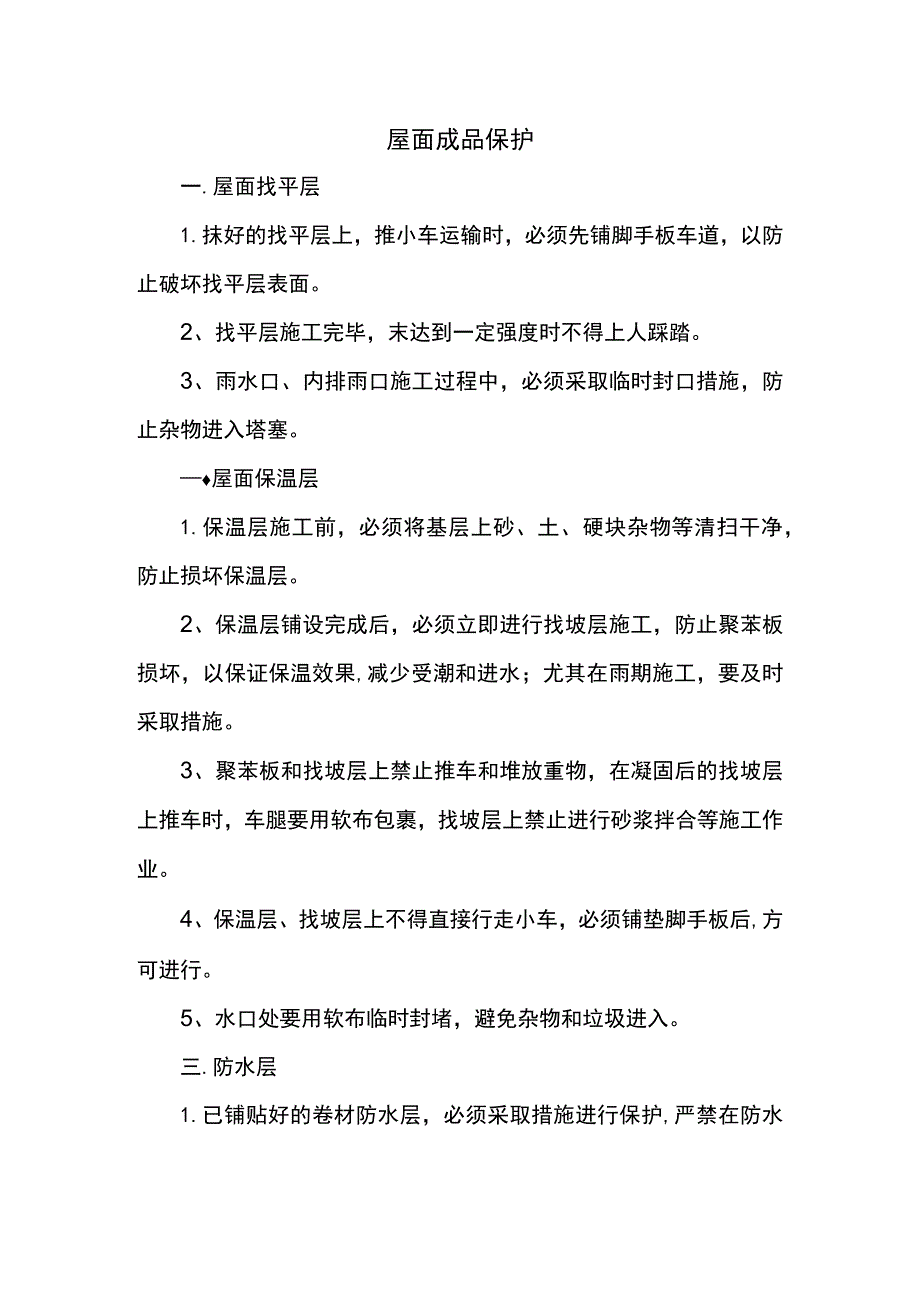

1、屋面成品保护一.屋面找平层1.抹好的找平层上,推小车运输时,必须先铺脚手板车道,以防止破坏找平层表面。2、找平层施工完毕,末达到一定强度时不得上人踩踏。3、雨水口、内排雨口施工过程中,必须采取临时封口措施,防止杂物进入塔塞。屋面保温层1.保温层施工前,必须将基层上砂、土、硬块杂物等清扫干净,防止损坏保温层。2、保温层铺设完成后,必须立即进行找坡层施工,防止聚苯板损坏,以保证保温效果,减少受潮和进水;尤其在雨期施工,要及时采取措施。3、聚苯板和找坡层上禁止推车和堆放重物,在凝固后的找坡层上推车时,车腿要用软布包裹,找坡层上禁止进行砂浆拌合等施工作业。4、保温层、找坡层上不得直接行走小车,必须铺垫

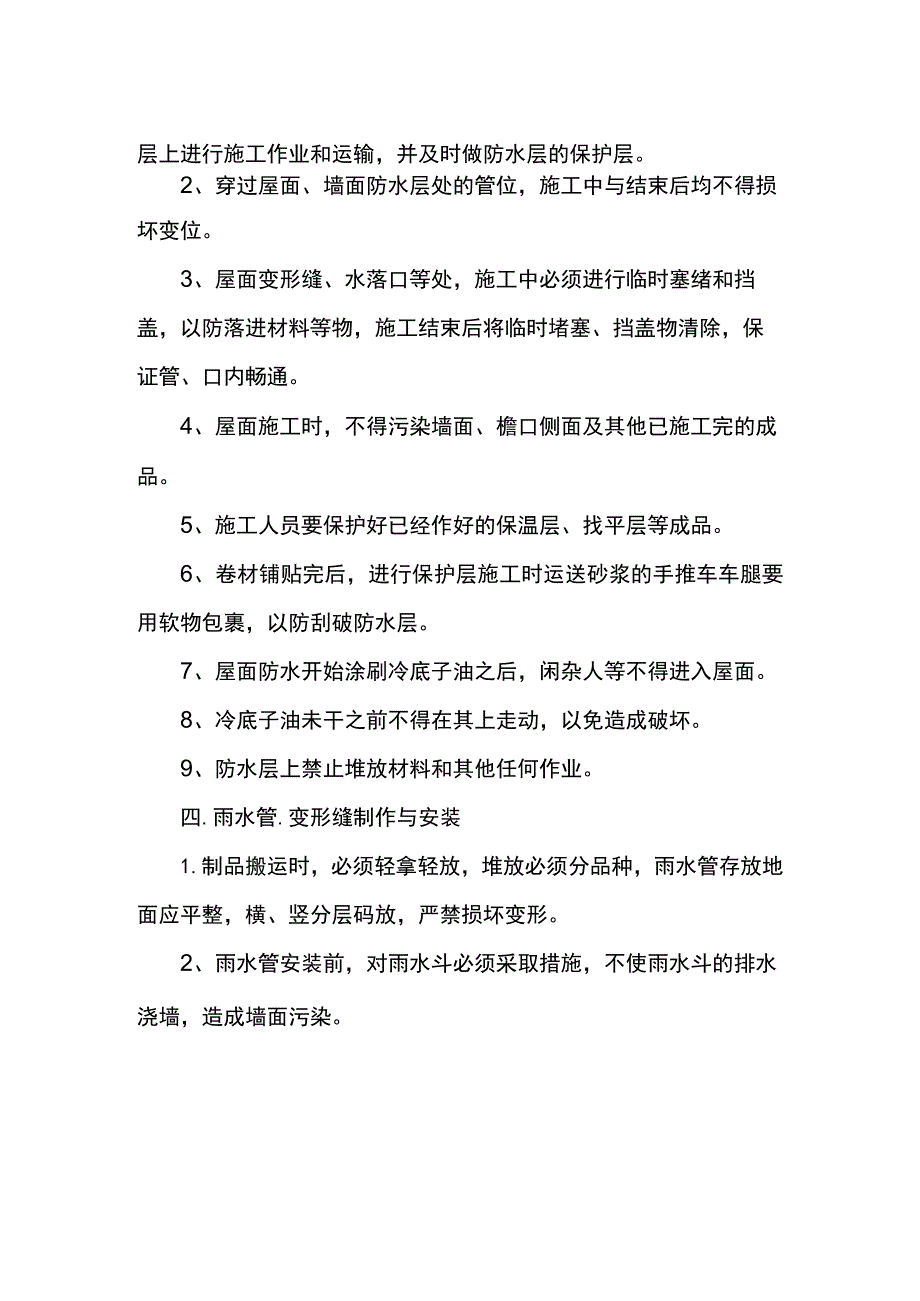

2、脚手板后,方可进行。5、水口处要用软布临时封堵,避免杂物和垃圾进入。三.防水层1.已铺贴好的卷材防水层,必须采取措施进行保护,严禁在防水层上进行施工作业和运输,并及时做防水层的保护层。2、穿过屋面、墙面防水层处的管位,施工中与结束后均不得损坏变位。3、屋面变形缝、水落口等处,施工中必须进行临时塞绪和挡盖,以防落进材料等物,施工结束后将临时堵塞、挡盖物清除,保证管、口内畅通。4、屋面施工时,不得污染墙面、檐口侧面及其他已施工完的成品。5、施工人员要保护好已经作好的保温层、找平层等成品。6、卷材铺贴完后,进行保护层施工时运送砂浆的手推车车腿要用软物包裹,以防刮破防水层。7、屋面防水开始涂刷冷底子油之后,闲杂人等不得进入屋面。8、冷底子油未干之前不得在其上走动,以免造成破坏。9、防水层上禁止堆放材料和其他任何作业。四.雨水管.变形缝制作与安装1.制品搬运时,必须轻拿轻放,堆放必须分品种,雨水管存放地面应平整,横、竖分层码放,严禁损坏变形。2、雨水管安装前,对雨水斗必须采取措施,不使雨水斗的排水浇墙,造成墙面污染。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
