抹水泥砂浆施工技术交底.docx

上传人:p** 文档编号:441153 上传时间:2023-08-28 格式:DOCX 页数:5 大小:27.55KB
下载 相关 举报
抹水泥砂浆施工技术交底.docx_第1页
第1页 / 共5页
抹水泥砂浆施工技术交底.docx_第2页
第2页 / 共5页
抹水泥砂浆施工技术交底.docx_第3页
第3页 / 共5页
抹水泥砂浆施工技术交底.docx_第4页
第4页 / 共5页
抹水泥砂浆施工技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《抹水泥砂浆施工技术交底.docx》由会员分享,可在线阅读,更多相关《抹水泥砂浆施工技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

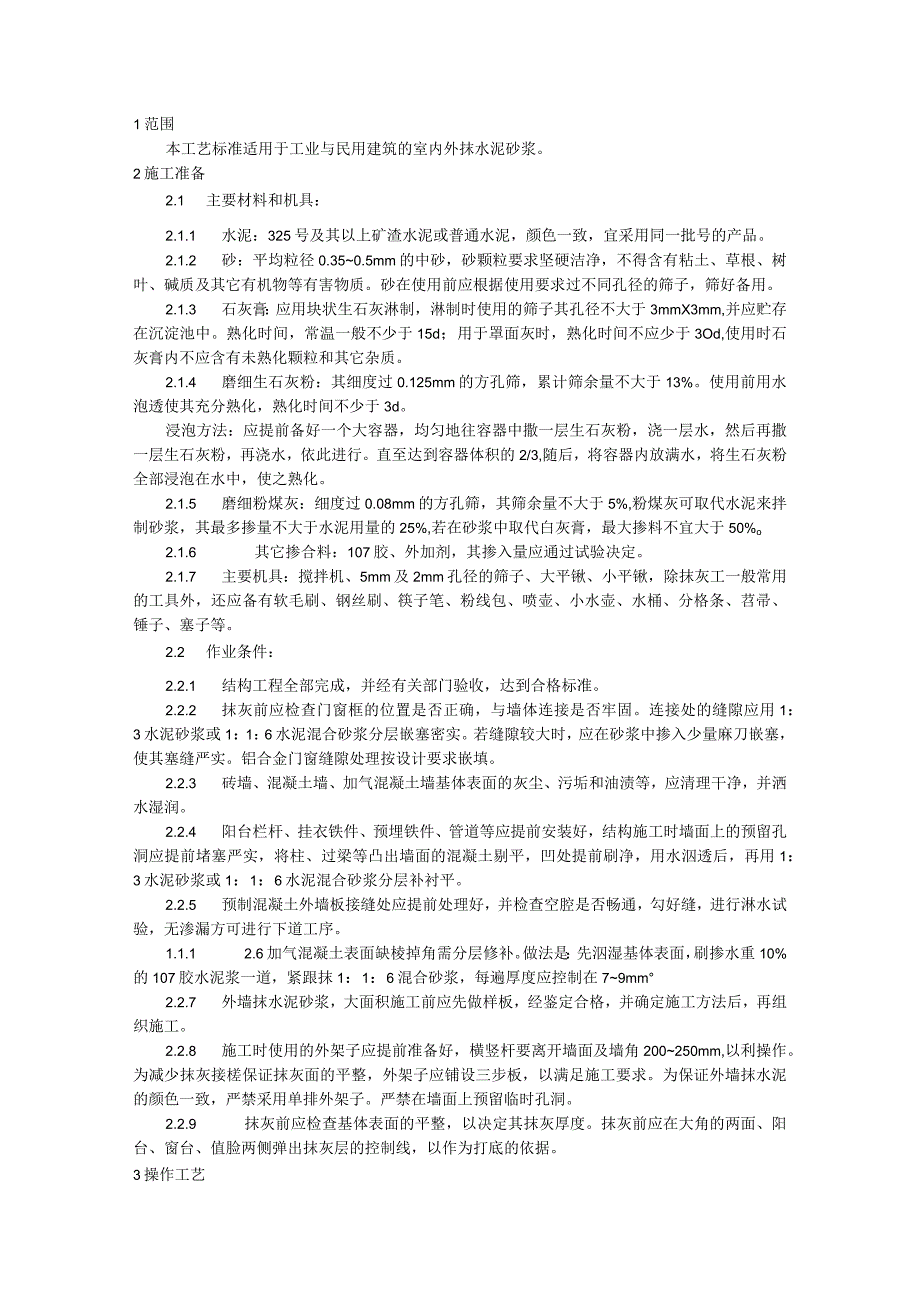

1、1范围本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆。2施工准备2.1 主要材料和机具:2.1.1 水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。2.1.2 砂:平均粒径0.350.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。2.1.3 石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mmX3mm,并应贮存在沉淀池中。熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于3Od,使用时石灰膏内不应含有未熟化颗粒和其它杂质。2.1.4 磨细生石灰粉:其细

2、度过0.125mm的方孔筛,累计筛余量不大于13%。使用前用水泡透使其充分熟化,熟化时间不少于3d。浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。2.1.5 磨细粉煤灰:细度过0.08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%o2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。2.1.7 主要机具:搅拌机、5mm及2mm孔径的筛子、大

3、平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、苕帚、锤子、塞子等。2.2 作业条件:2.2.1 结构工程全部完成,并经有关部门验收,达到合格标准。2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。2.2.3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。2.2.4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙

4、面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水泅透后,再用1:3水泥砂浆或1:1:6水泥混合砂浆分层补衬平。2.2.5 预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序。1.1.1 2.6加气混凝土表面缺棱掉角需分层修补。做法是:先泅湿基体表面,刷掺水重10%的107胶水泥浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在79mm2.2.7 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。2.2.8 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以

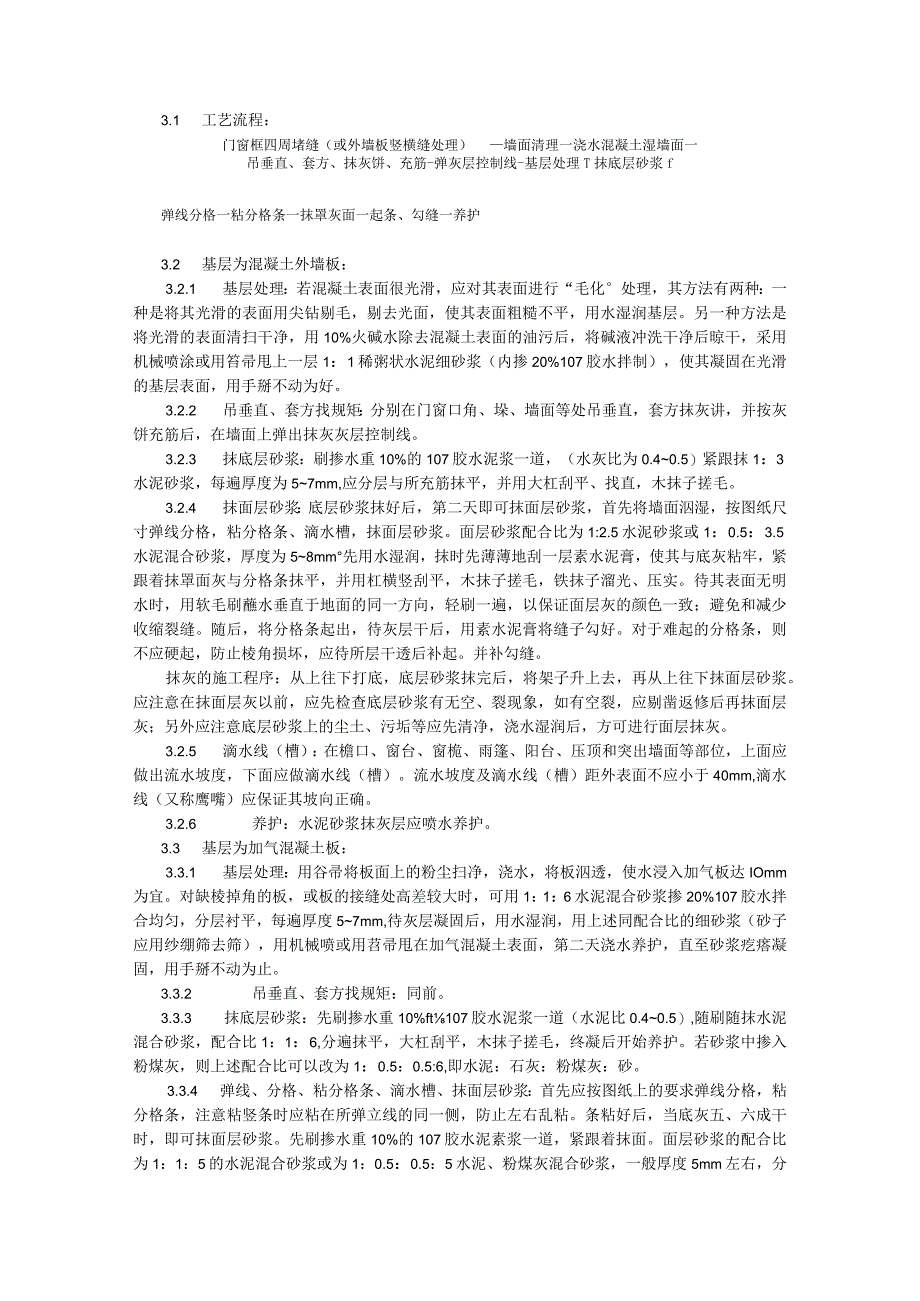

5、利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。2.2.9 抹灰前应检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、值脸两侧弹出抹灰层的控制线,以作为打底的依据。3操作工艺3.1 工艺流程:门窗框四周堵缝(或外墙板竖横缝处理)墙面清理一浇水混凝土湿墙面一吊垂直、套方、抹灰饼、充筋-弹灰层控制线-基层处理T抹底层砂浆f弹线分格一粘分格条一抹罩灰面一起条、勾缝一养护3.2 基层为混凝土外墙板:3.2.1 基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理,其方法有两种:

6、一种是将其光滑的表面用尖钻剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。另一种方法是将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笞帚甩上一层1:1稀粥状水泥细砂浆(内掺20%107胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。3.2.2 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。3.2.3 抹底层砂浆:刷掺水重10%的107胶水泥浆一道,(水灰比为0.40.5)紧跟抹1:3水泥砂浆,每遍厚度为57mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。3.2.

7、4 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面泅湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。面层砂浆配合比为1:2.5水泥砂浆或1:0.5:3.5水泥混合砂浆,厚度为58mm先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。随后,将分格条起出,待灰层干后,用素水泥膏将缝子勾好。对于难起的分格条,则不应硬起,防止棱角损坏,应待所层干透后补起。并补勾缝。抹灰的施工程序:从上往下打底,底层

8、砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。3.2.5 滴水线(槽):在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。3.2.6 养护:水泥砂浆抹灰层应喷水养护。3.3 基层为加气混凝土板:3.3.1 基层处理:用谷帚将板面上的粉尘扫净,浇水,将板泅透,使水浸入加气板达IOmm为宜。对缺棱掉角的板,或

9、板的接缝处高差较大时,可用1:1:6水泥混合砂浆掺20%107胶水拌合均匀,分层衬平,每遍厚度57mm,待灰层凝固后,用水湿润,用上述同配合比的细砂浆(砂子应用纱绷筛去筛),用机械喷或用苕帚甩在加气混凝土表面,第二天浇水养护,直至砂浆疙瘩凝固,用手掰不动为止。3.3.2 吊垂直、套方找规矩:同前。3.3.3 抹底层砂浆:先刷掺水重10%ft107胶水泥浆一道(水泥比0.40.5),随刷随抹水泥混合砂浆,配合比1:1:6,分遍抹平,大杠刮平,木抹子搓毛,终凝后开始养护。若砂浆中掺入粉煤灰,则上述配合比可以改为1:0.5:0.5:6,即水泥:石灰:粉煤灰:砂。3.3.4 弹线、分格、粘分格条、滴水

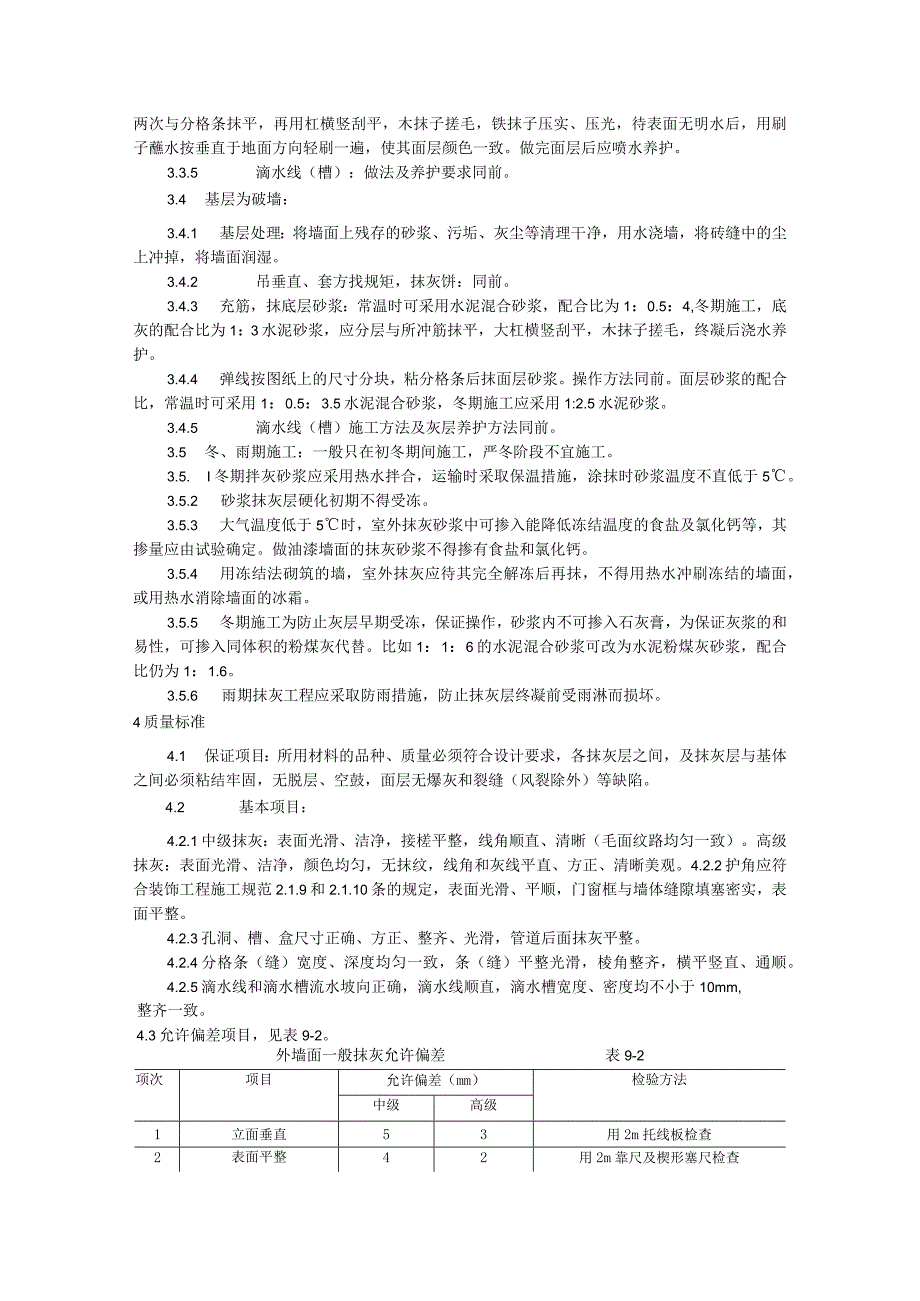

10、槽、抹面层砂浆:首先应按图纸上的要求弹线分格,粘分格条,注意粘竖条时应粘在所弹立线的同一侧,防止左右乱粘。条粘好后,当底灰五、六成干时,即可抹面层砂浆。先刷掺水重10%的107胶水泥素浆一道,紧跟着抹面。面层砂浆的配合比为1:1:5的水泥混合砂浆或为1:0.5:0.5:5水泥、粉煤灰混合砂浆,一般厚度5mm左右,分两次与分格条抹平,再用杠横竖刮平,木抹子搓毛,铁抹子压实、压光,待表面无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色一致。做完面层后应喷水养护。3.3.5 滴水线(槽):做法及养护要求同前。3.4 基层为破墙:3.4.1 基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净

11、,用水浇墙,将砖缝中的尘上冲掉,将墙面润湿。3.4.2 吊垂直、套方找规矩,抹灰饼:同前。3.4.3 充筋,抹底层砂浆:常温时可采用水泥混合砂浆,配合比为1:0.5:4,冬期施工,底灰的配合比为1:3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。3.4.4 弹线按图纸上的尺寸分块,粘分格条后抹面层砂浆。操作方法同前。面层砂浆的配合比,常温时可采用1:0.5:3.5水泥混合砂浆,冬期施工应采用1:2.5水泥砂浆。3.4.5 滴水线(槽)施工方法及灰层养护方法同前。3.5 冬、雨期施工:一般只在初冬期间施工,严冬阶段不宜施工。3.5. I冬期拌灰砂浆应采用热水拌合,运输时

12、采取保温措施,涂抹时砂浆温度不直低于5。3.5.2 砂浆抹灰层硬化初期不得受冻。3.5.3 大气温度低于5时,室外抹灰砂浆中可掺入能降低冻结温度的食盐及氯化钙等,其掺量应由试验确定。做油漆墙面的抹灰砂浆不得掺有食盐和氯化钙。3.5.4 用冻结法砌筑的墙,室外抹灰应待其完全解冻后再抹,不得用热水冲刷冻结的墙面,或用热水消除墙面的冰霜。3.5.5 冬期施工为防止灰层早期受冻,保证操作,砂浆内不可掺入石灰膏,为保证灰浆的和易性,可掺入同体积的粉煤灰代替。比如1:1:6的水泥混合砂浆可改为水泥粉煤灰砂浆,配合比仍为1:1.6。3.5.6 雨期抹灰工程应采取防雨措施,防止抹灰层终凝前受雨淋而损坏。4质量

13、标准4.1 保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。4.2 基本项目:4.2.1中级抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰(毛面纹路均匀一致)。高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。4.2.2护角应符合装饰工程施工规范2.1.9和2.1.10条的规定,表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整。4.2.3孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。4.2.4分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直

14、、通顺。4.2.5滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度、密度均不小于10mm,整齐一致。4.3允许偏差项目,见表9-2。外墙面一般抹灰允许偏差表9-2项次项目允许偏差(mm)检验方法中级高级1立面垂直53用2m托线板检查2表面平整42用2m靠尺及楔形塞尺检查3阴阳角垂直42用2m托线板检查4阴阳角方正42用20Cm方尺和楔形塞尺检查5分格条(缝)平直3拉5m小线和尺量检查注:1.中级抹灰本表第四项阴角方正可不检查。2 .立面总高度垂直度允许偏差:单层:每层框架或每层大模为HnOo0,且不大于20mm,高层框架,高层大模为H/1000,且不大于30mm,用经纬仪、吊线和尺量检查。3

15、 .砖混结构全高WIOm,垂直度允许偏差为IOmm,破混结构全高10m,垂直度允许偏差为20mmo用经纬仪或吊线和尺量检查。5成品保护5.1 门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。5.2 翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。5.3 各抹灰层在凝结前应防止快干、爆哂、水冲、撞击和振动,以保证其灰层有足够的强度。5.4 油工刷油时注意油桶不要从架子上碰下去,以防污染墙面,且不可踩窗台,防止损坏棱角。6应注意的质量问题6.1 空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;对于预制混凝土,光滑表面不剔毛、也不甩毛,甚至混凝土表面的酥皮也不剔除就抹灰;加气混凝土表面没清扫,不浇水就抹灰。抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹灰层一次抹到底,克服烂根。6.2 滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、砧脸下边应留滴水槽,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
